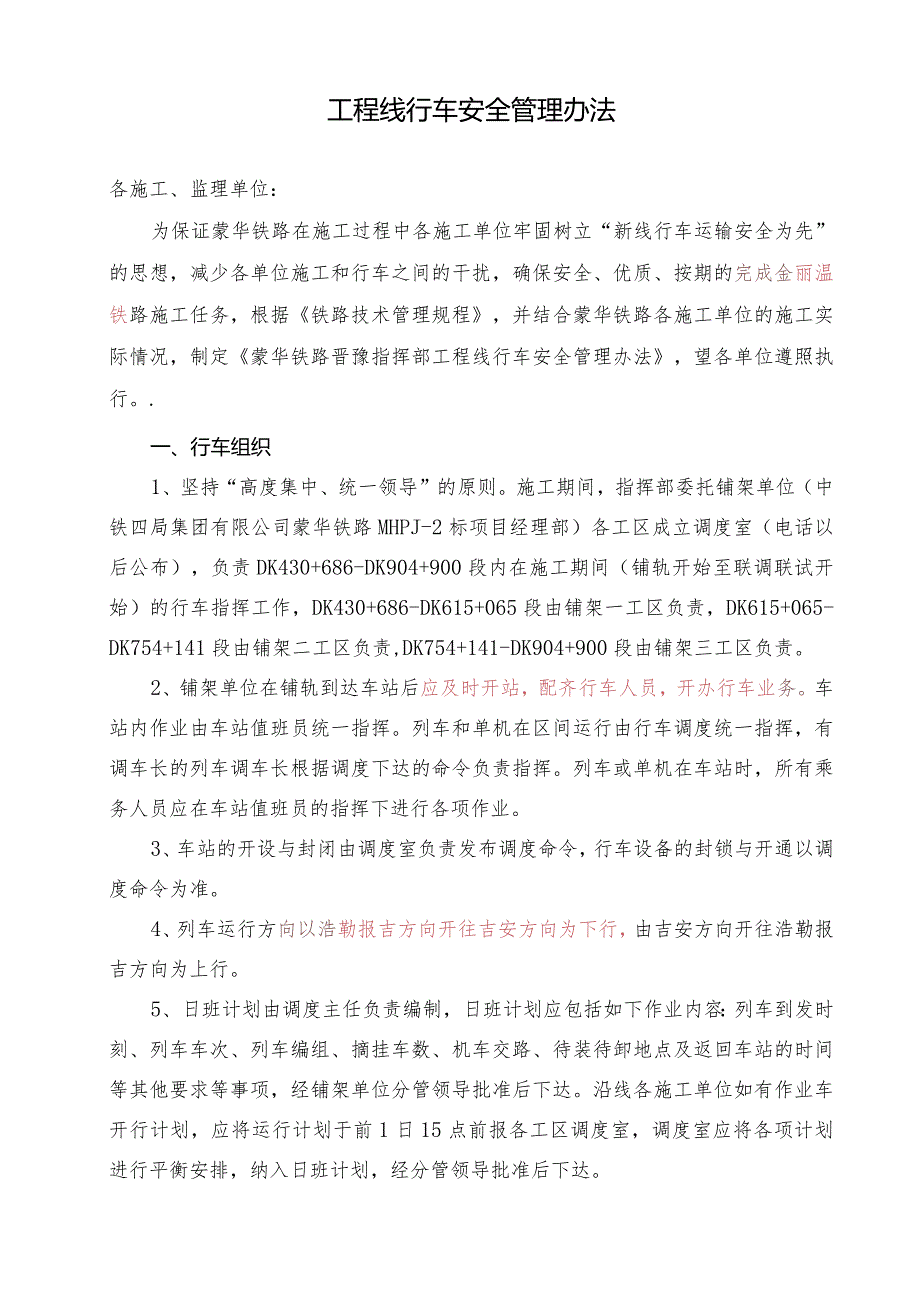

1、蒙华铁路晋豫指挥部工程线行车安全管理办法二。一七年三月工程线行车安全管理办法各施工、监理单位:为保证蒙华铁路在施工过程中各施工单位牢固树立“新线行车运输安全为先”的思想,减少各单位施工和行车之间的干扰,确保安全、优质、按期的完成金丽温铁路施工任务,根据铁路技术管理规程,并结合蒙华铁路各施工单位的施工实际情况,制定蒙华铁路晋豫指挥部工程线行车安全管理办法,望各单位遵照执行。.一、行车组织1、坚持“高度集中、统一领导”的原则。施工期间,指挥部委托铺架单位(中铁四局集团有限公司蒙华铁路MHPJ-2标项目经理部)各工区成立调度室(电话以后公布),负责DK430+686-DK904+900段内在施工期间
2、(铺轨开始至联调联试开始)的行车指挥工作,DK430+686-DK615+065段由铺架一工区负责,DK615+065-DK754+141段由铺架二工区负责,DK754+141-DK904+900段由铺架三工区负责。2、铺架单位在铺轨到达车站后应及时开站,配齐行车人员,开办行车业务。车站内作业由车站值班员统一指挥。列车和单机在区间运行由行车调度统一指挥,有调车长的列车调车长根据调度下达的命令负责指挥。列车或单机在车站时,所有乘务人员应在车站值班员的指挥下进行各项作业。3、车站的开设与封闭由调度室负责发布调度命令,行车设备的封锁与开通以调度命令为准。4、列车运行方向以浩勒报吉方向开往吉安方向为下
3、行,由吉安方向开往浩勒报吉方向为上行。5、日班计划由调度主任负责编制,日班计划应包括如下作业内容:列车到发时刻、列车车次、列车编组、摘挂车数、机车交路、待装待卸地点及返回车站的时间等其他要求等事项,经铺架单位分管领导批准后下达。沿线各施工单位如有作业车开行计划,应将运行计划于前1日15点前报各工区调度室,调度室应将各项计划进行平衡安排,纳入日班计划,经分管领导批准后下达。二、行车设备的管理和使用1、行车设备主要包括:机车、轨道车、车辆、铺轨机组、作业车、道岔和正、站线等线路设备。2、行车设备的管理和使用:在施工期间由铺轨单位管理和使用。铺架单位使用的新开站内线路、道岔以及影响行车安全的相关道岔

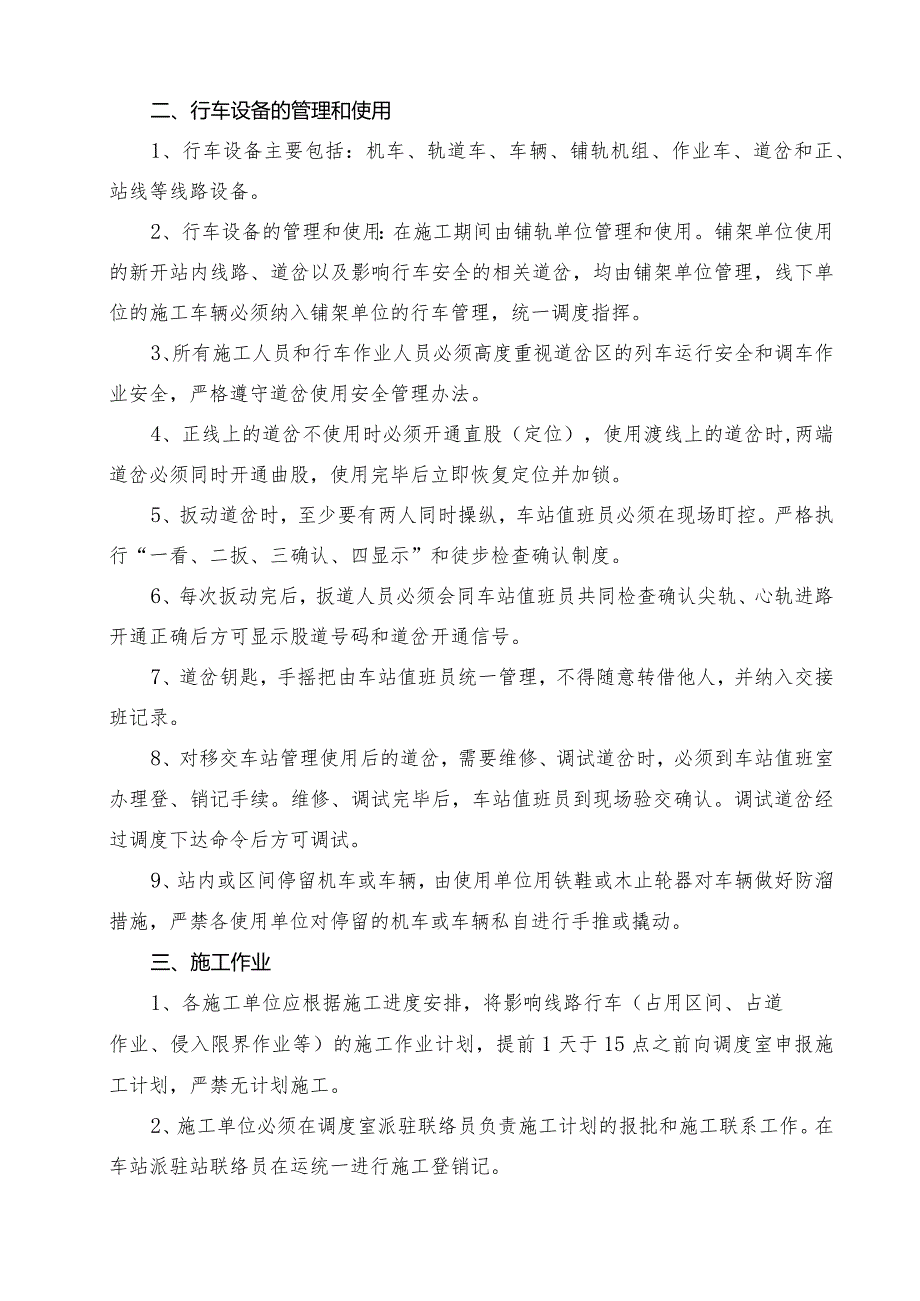

4、,均由铺架单位管理,线下单位的施工车辆必须纳入铺架单位的行车管理,统一调度指挥。3、所有施工人员和行车作业人员必须高度重视道岔区的列车运行安全和调车作业安全,严格遵守道岔使用安全管理办法。4、正线上的道岔不使用时必须开通直股(定位),使用渡线上的道岔时,两端道岔必须同时开通曲股,使用完毕后立即恢复定位并加锁。5、扳动道岔时,至少要有两人同时操纵,车站值班员必须在现场盯控。严格执行“一看、二扳、三确认、四显示”和徒步检查确认制度。6、每次扳动完后,扳道人员必须会同车站值班员共同检查确认尖轨、心轨进路开通正确后方可显示股道号码和道岔开通信号。7、道岔钥匙,手摇把由车站值班员统一管理,不得随意转借他
