灌注桩施工控制要点.docx
《灌注桩施工控制要点.docx》由会员分享,可在线阅读,更多相关《灌注桩施工控制要点.docx(1页珍藏版)》请在第壹文秘上搜索。

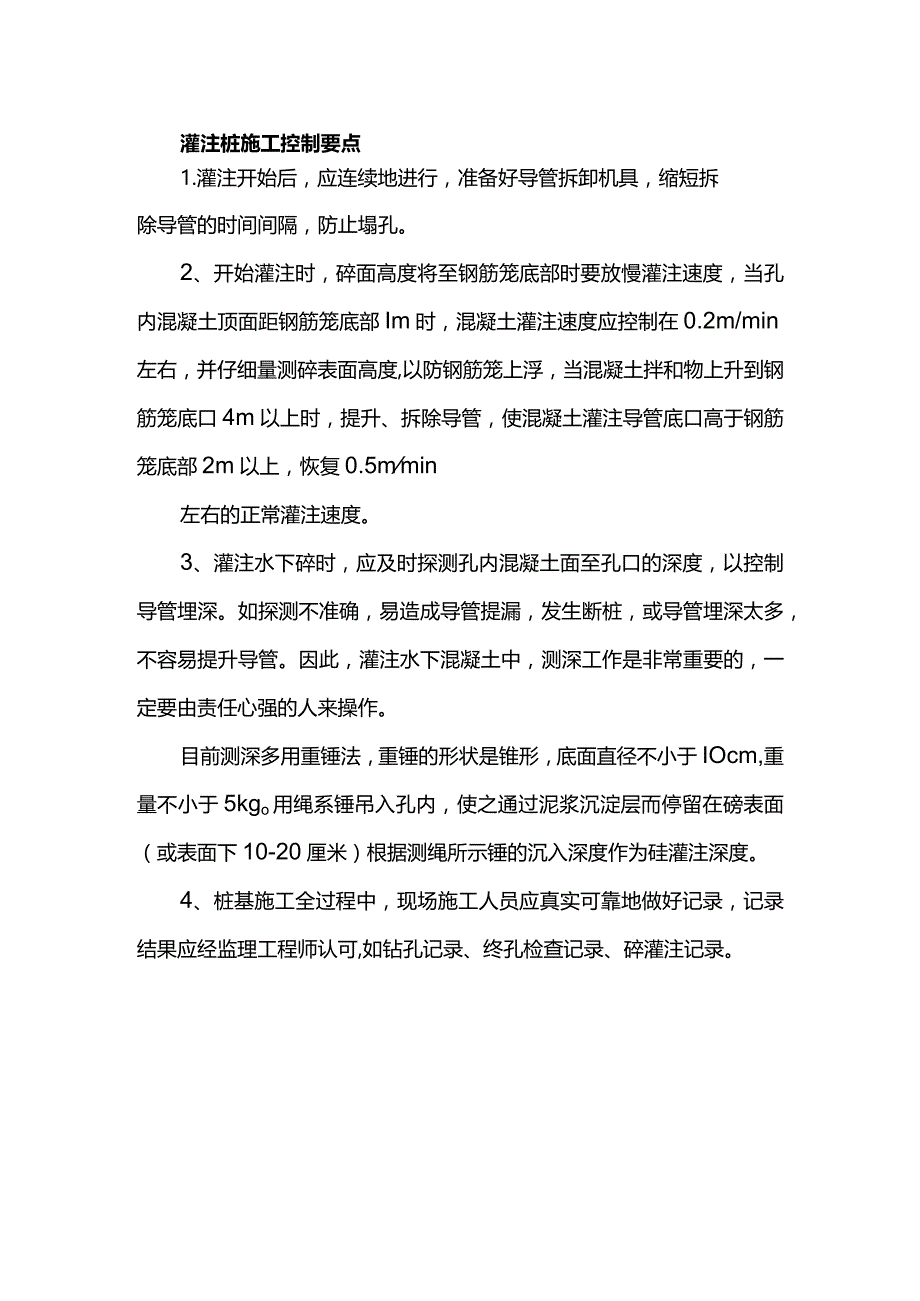

灌注桩施工控制要点1.灌注开始后,应连续地进行,准备好导管拆卸机具,缩短拆除导管的时间间隔,防止塌孔。2、开始灌注时,碎面高度将至钢筋笼底部时要放慢灌注速度,当孔内混凝土顶面距钢筋笼底部Im时,混凝土灌注速度应控制在0.2m/min左右,并仔细量测碎表面高度,以防钢筋笼上浮,当混凝土拌和物上升到钢筋笼底口4m以上时,提升、拆除导管,使混凝土灌注导管底口高于钢筋笼底部2m以上,恢复0.5mmin左右的正常灌注速度。3、灌注水下碎时,应及时探测孔内混凝土面至孔口的深度,以控制导管埋深。如探测不准确,易造成导管提漏,发生断桩,或导管埋深太多,不容易提升导管。因此,灌注水下混凝土中,测深工作是非常重要的,一定要由责任心强的人来操作。目前测深多用重锤法,重锤的形状是锥形,底面直径不小于IOcm,重量不小于5kgo用绳系锤吊入孔内,使之通过泥浆沉淀层而停留在磅表面(或表面下10-20厘米)根据测绳所示锤的沉入深度作为硅灌注深度。4、桩基施工全过程中,现场施工人员应真实可靠地做好记录,记录结果应经监理工程师认可,如钻孔记录、终孔检查记录、碎灌注记录。
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 灌注 施工 控制 要点
