连续梁边跨现浇支架交底.docx
《连续梁边跨现浇支架交底.docx》由会员分享,可在线阅读,更多相关《连续梁边跨现浇支架交底.docx(8页珍藏版)》请在第壹文秘上搜索。
1、技术交底书项目名称:边跨现浇段支架搭设技术交底书交底编号施工部位特大桥连续梁边跨现浇段交底日期技术交底内容:1 .设计情况边跨(AlO)段梁体为单箱单室,斜腹板,直线段结构。箱梁顶宽12.2m,该段梁高289m。支点附近顶板厚50Cnb底板厚60cm,腹板厚70Cm。支架结构形式为:采用4根中63Omm(壁厚IOmln)钢管柱作为支撑,高度为IOlTl12.5m,其中2根63OnUn钢管柱设于承台加台顶,横向中心间距5.60m,另2根钢管柱设于新建条形扩大基础上,横向中心间距5.60m。2根63Omm钢管柱纵向中心间距为4.6m。纵、横向两钢管柱之间采用槽28a钢进行连接。在63OmnI钢管柱
2、顶设置2156b工字钢纵梁和136b工字钢横梁,横梁间距0.425m,形成边跨段施工平台。支架布置详见边跨段现浇支架结构及布置图。墩身采用预埋钢件采用钢板与锚固钢筋焊接而成,距承台加台顶分别为4m和7m,横向间距5.60m,使之与钢管柱采用槽28a钢进行连接。承台加台顶面预埋件采用钢板与锚固钢筋焊接而成,具体位置为距离墩中心224cm,(钢板中心距离承台边缘46cm)横桥向距离560cmo新建条形扩大基础顶面预埋件与承台加台顶面预埋件相同,具体位置为钢板中心距离承台边缘414cm,横桥向距离560cm。条形扩大基础采用C40混凝土,长8m,第一层台阶宽L5m,高0.5m,第二层台阶宽2.5m,
3、高0.5m。条形基础下设置20cm厚C15混凝土垫层且换填50cm厚掺3%水泥级配碎石,换填后地基承载力不得小于140Kpao2 .施工准备(1)测量数据复核、确定预埋件位置正确无误。(2)对施工人员进行有针对性的安全、技术交底。(3)机械设备准备:吊车、板车、电焊机、振捣棒等。(4)材料准备:承台及墩身预埋件、630XlOmm钢管、156b工字钢、136b工字钢、钢板、28a槽钢、模板。3 .新建条形扩大基础3.1 基坑开挖条形扩大基础基坑采用放坡开挖,基底平面尺寸按基础平面尺寸四周各边增宽100cm-150cmo条形扩大基础与连续梁边墩承台之间的部分,应将回填土层全部挖除,直至挖到原土层,
4、并将基坑坡面做成台阶状,每级台阶宽50cmo挖至设计标高以上预留0.1m土层,整平至设计高程,严禁超挖。基坑开挖前,首先要做好地面排水工作,在基坑顶缘四周向外设置排水坡,以免影响坑壁的稳定。开挖过程中和开挖以后,应注意观察坑缘地面有无裂缝、坑壁有无松散塌落现象发生。基坑开挖完成后应进行地基承载力试验,要求不小于130Kpa,如果达不到应及时与工管部联系,以便变更基础形式。3.2基底处理基坑开挖完成后,应先用平板振动夯打夯密实,然后分层填筑掺3%水泥级配碎石,每层虚铺厚度不超过15Cnb每层铺摊后,人工整平,并采用打夯机进行夯打。打夯机依次夯打,均匀分布,不留间隙。打夯应一夯压半夯,夯夯相连,行

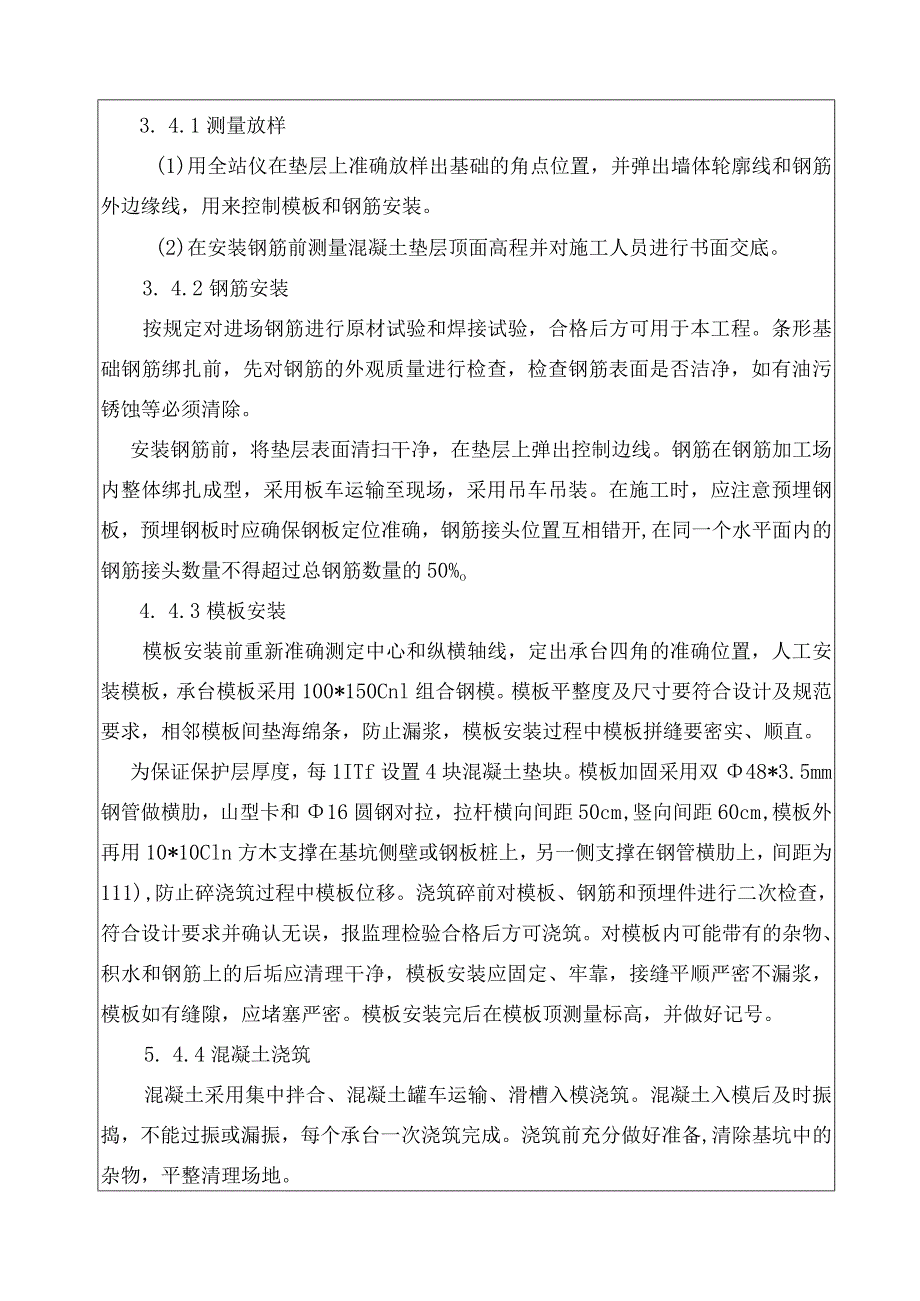

5、行相连,纵横交叉。掺入水泥的级配碎石混合料应在4h内使用完毕,应保证级配碎石打夯完成后实测地基承载力不小于MOKpao3.3混凝土垫层地基承载力检测合格后进行混凝土垫层的尺寸测量放样,并在放样点打入短钢筋(应做好钢筋保护工作,施工过程中不得触碰)进行控制,垫层模板采用10*10Cm方木,方木外侧施打钢筋进行加固。混凝土垫层浇筑前应测量放样点短钢筋顶面高程,并拉线控制混凝土垫层顶面高程。垫层混凝土采用泵车浇筑,性浇筑完成后,应及时进行抹面收光并覆盖塑料薄膜和土工布养护。3.4基础施工3. 4.1测量放样(1)用全站仪在垫层上准确放样出基础的角点位置,并弹出墙体轮廓线和钢筋外边缘线,用来控制模板和
6、钢筋安装。(2)在安装钢筋前测量混凝土垫层顶面高程并对施工人员进行书面交底。3. 4.2钢筋安装按规定对进场钢筋进行原材试验和焊接试验,合格后方可用于本工程。条形基础钢筋绑扎前,先对钢筋的外观质量进行检查,检查钢筋表面是否洁净,如有油污锈蚀等必须清除。安装钢筋前,将垫层表面清扫干净,在垫层上弹出控制边线。钢筋在钢筋加工场内整体绑扎成型,采用板车运输至现场,采用吊车吊装。在施工时,应注意预埋钢板,预埋钢板时应确保钢板定位准确,钢筋接头位置互相错开,在同一个水平面内的钢筋接头数量不得超过总钢筋数量的50%o4. 4.3模板安装模板安装前重新准确测定中心和纵横轴线,定出承台四角的准确位置,人工安装模
7、板,承台模板采用100*150Cnl组合钢模。模板平整度及尺寸要符合设计及规范要求,相邻模板间垫海绵条,防止漏浆,模板安装过程中模板拼缝要密实、顺直。为保证保护层厚度,每1ITf设置4块混凝土垫块。模板加固采用双48*3.5mm钢管做横肋,山型卡和16圆钢对拉,拉杆横向间距50cm,竖向间距60cm,模板外再用10*10Cln方木支撑在基坑侧壁或钢板桩上,另一侧支撑在钢管横肋上,间距为111),防止碎浇筑过程中模板位移。浇筑碎前对模板、钢筋和预埋件进行二次检查,符合设计要求并确认无误,报监理检验合格后方可浇筑。对模板内可能带有的杂物、积水和钢筋上的后垢应清理干净,模板安装应固定、牢靠,接缝平顺
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 连续 梁边跨现浇 支架 交底
