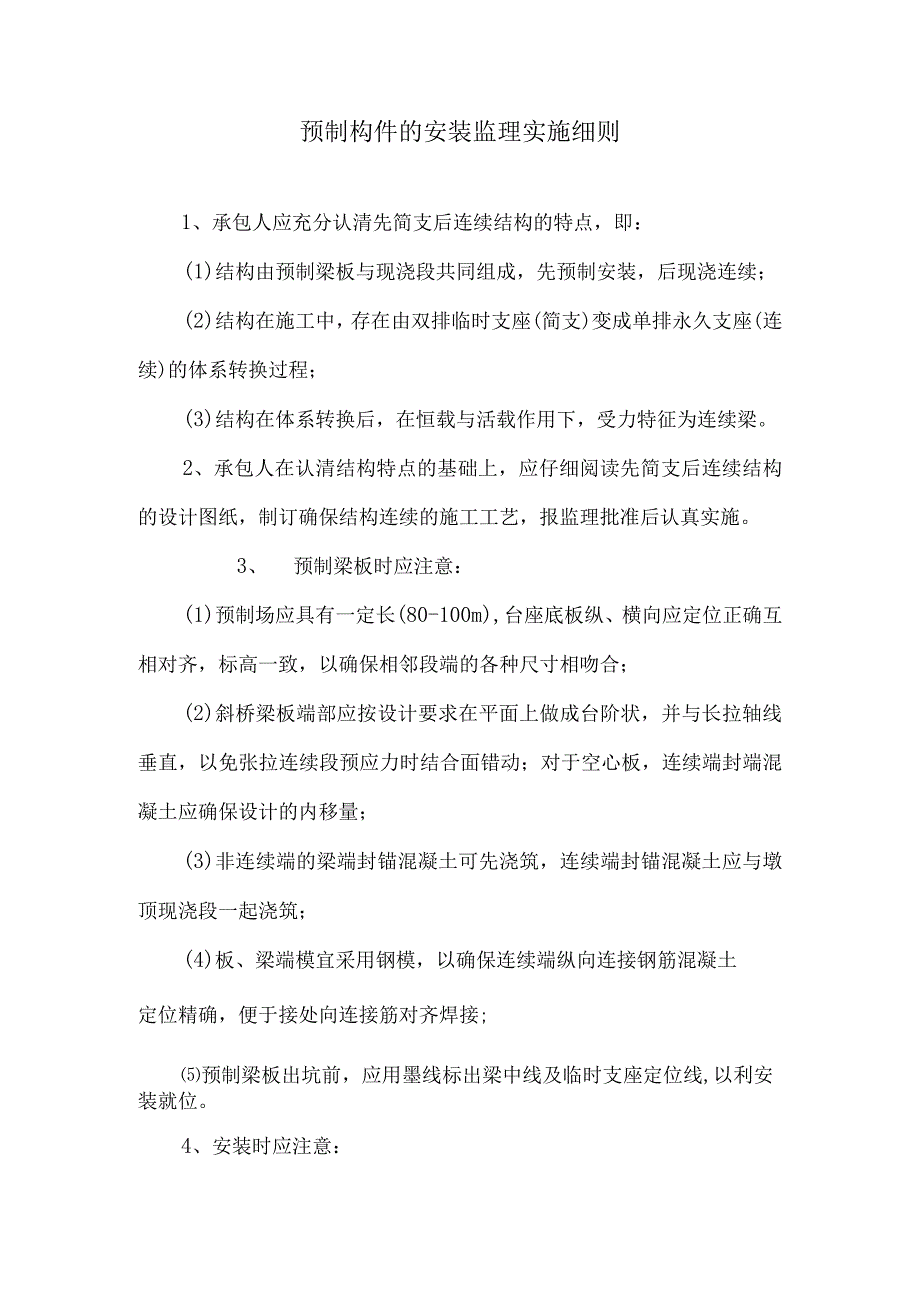

1、预制构件的安装监理实施细则1、承包人应充分认清先简支后连续结构的特点,即:(1)结构由预制梁板与现浇段共同组成,先预制安装,后现浇连续;(2)结构在施工中,存在由双排临时支座(简支)变成单排永久支座(连续)的体系转换过程;(3)结构在体系转换后,在恒载与活载作用下,受力特征为连续梁。2、承包人在认清结构特点的基础上,应仔细阅读先简支后连续结构的设计图纸,制订确保结构连续的施工工艺,报监理批准后认真实施。3、预制梁板时应注意:(1)预制场应具有一定长(80-100m),台座底板纵、横向应定位正确互相对齐,标高一致,以确保相邻段端的各种尺寸相吻合;(2)斜桥梁板端部应按设计要求在平面上做成台阶状,

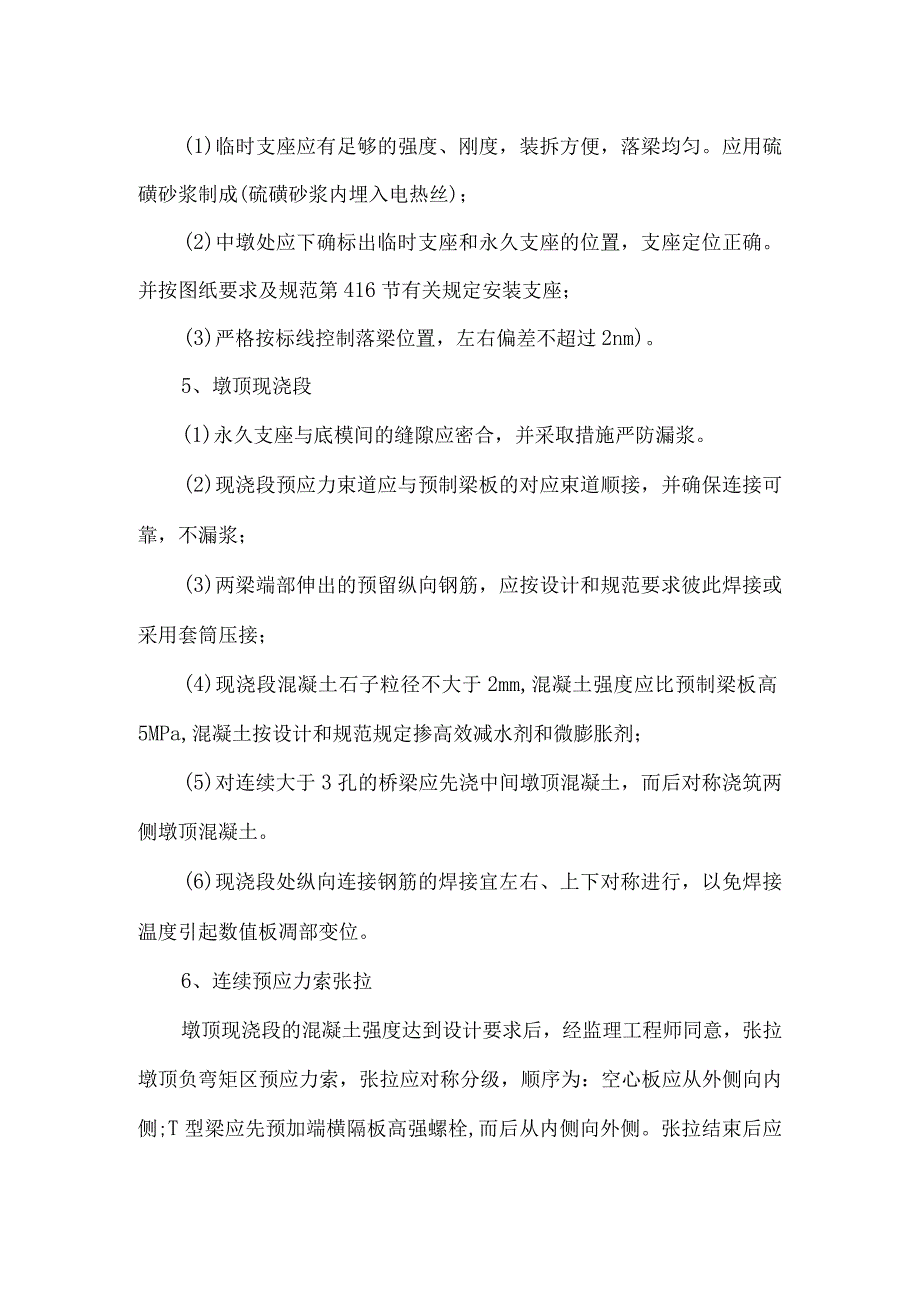

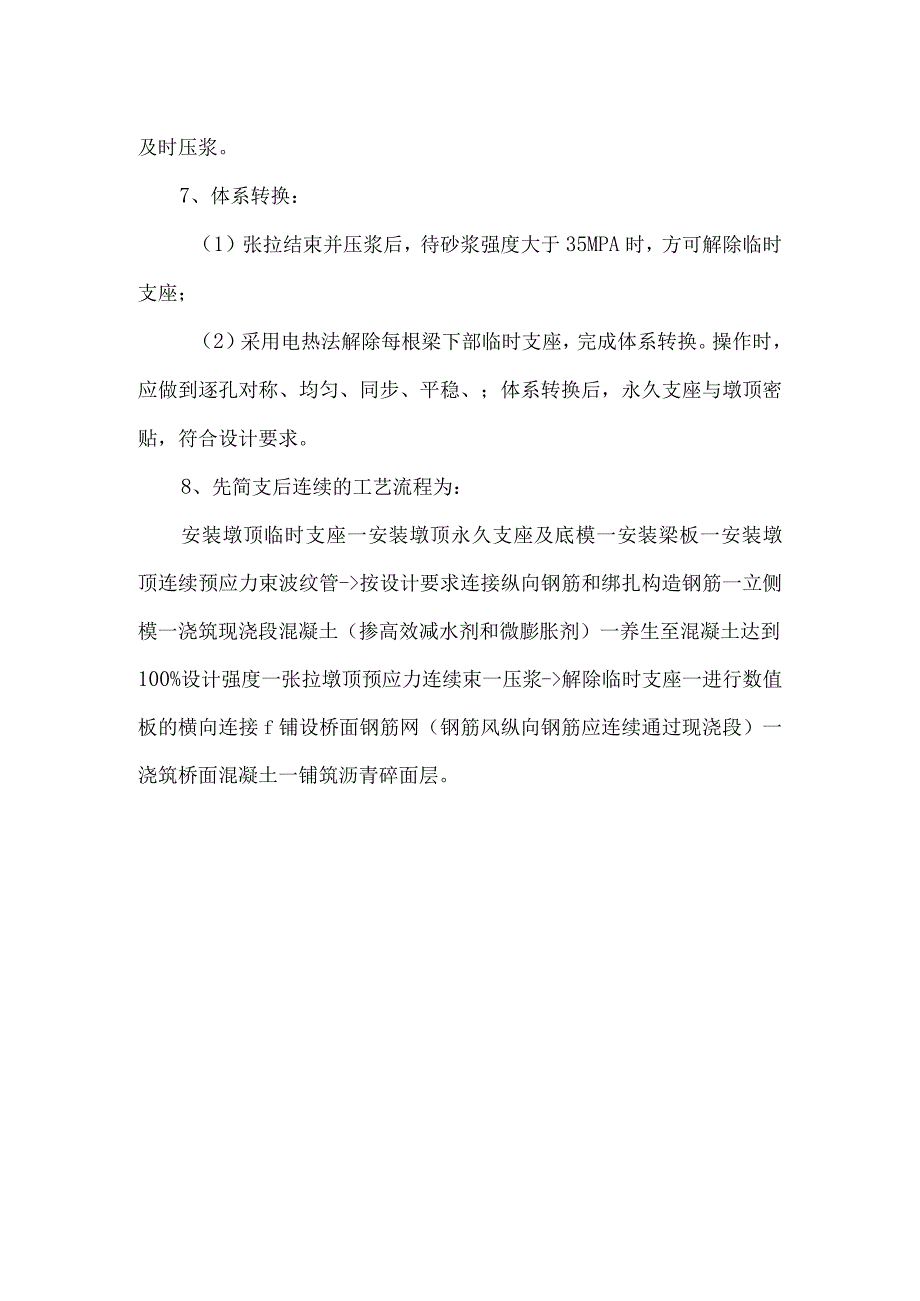

2、并与长拉轴线垂直,以免张拉连续段预应力时结合面错动;对于空心板,连续端封端混凝土应确保设计的内移量;(3)非连续端的梁端封锚混凝土可先浇筑,连续端封锚混凝土应与墩顶现浇段一起浇筑;(4)板、梁端模宜采用钢模,以确保连续端纵向连接钢筋混凝土定位精确,便于接处向连接筋对齐焊接;预制梁板出坑前,应用墨线标出梁中线及临时支座定位线,以利安装就位。4、安装时应注意:(1)临时支座应有足够的强度、刚度,装拆方便,落梁均匀。应用硫磺砂浆制成(硫磺砂浆内埋入电热丝);(2)中墩处应下确标出临时支座和永久支座的位置,支座定位正确。并按图纸要求及规范第416节有关规定安装支座;(3)严格按标线控制落梁位置,左右偏
