B5监理月报2013.6.19-新泉佳苑南侧路.docx
《B5监理月报2013.6.19-新泉佳苑南侧路.docx》由会员分享,可在线阅读,更多相关《B5监理月报2013.6.19-新泉佳苑南侧路.docx(9页珍藏版)》请在第壹文秘上搜索。

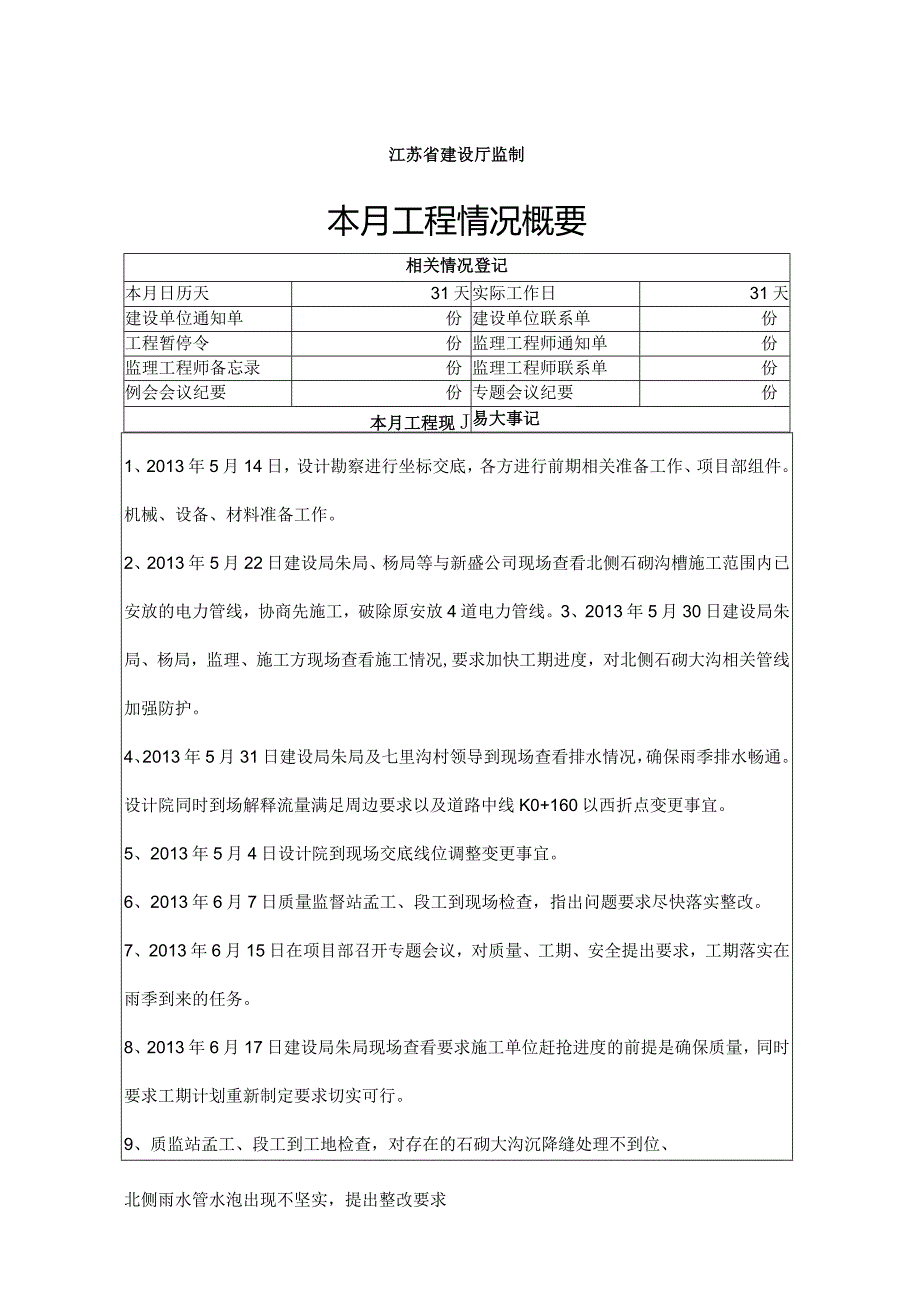

1、B5新泉佳苑南侧路工程监理月报第一期2013年519日至2013年6月19日内容提要:月工程情况概要月工程质量控制情况评析月工程安全生产管理工作评析月工程进度控制情况评析月工程费用控制情况评析本月工程其它事项项目监理机构(章总监理工程师:日期:2013年6月20日江苏省建设厅监制本月工程情况概要相关情况登记本月日历天31天实际工作日31天建设单位通知单份建设单位联系单份工程暂停令份监理工程师通知单份监理工程师备忘录份监理工程师联系单份例会会议纪要份专题会议纪要份本月工程现J易大事记1、2013年5月14日,设计勘察进行坐标交底,各方进行前期相关准备工作、项目部组件。机械、设备、材料准备工作。2
2、、2013年5月22日建设局朱局、杨局等与新盛公司现场查看北侧石砌沟槽施工范围内已安放的电力管线,协商先施工,破除原安放4道电力管线。3、2013年5月30日建设局朱局、杨局,监理、施工方现场查看施工情况,要求加快工期进度,对北侧石砌大沟相关管线加强防护。4、2013年5月31日建设局朱局及七里沟村领导到现场查看排水情况,确保雨季排水畅通。设计院同时到场解释流量满足周边要求以及道路中线K0+160以西折点变更事宜。5、2013年5月4日设计院到现场交底线位调整变更事宜。6、2013年6月7日质量监督站孟工、段工到现场检查,指出问题要求尽快落实整改。7、2013年6月15日在项目部召开专题会议,

3、对质量、工期、安全提出要求,工期落实在雨季到来的任务。8、2013年6月17日建设局朱局现场查看要求施工单位赶抢进度的前提是确保质量,同时要求工期计划重新制定要求切实可行。9、质监站孟工、段工到工地检查,对存在的石砌大沟沉降缝处理不到位、北侧雨水管水泡出现不坚实,提出整改要求江苏省延设厅监制B5-2本月工程质量控制情况评析本月质量控制情况登记本月抽查、见证试验次数6次试验结果不合格次数次设备开箱检查次数次检查不符合要求次数次本月查验分项工程项其中一次验收合格计项发出监理通知单(质量控制类)份工程质量情况简中斤(文字或图表)1、本期间内对于进场的原材料进行了严格控制,见证取样各项原材进行复试,合
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- B5 监理 月报 2013.6 19 新泉佳苑 南侧
