医院住院部综合楼项目连廊施工方案.docx
《医院住院部综合楼项目连廊施工方案.docx》由会员分享,可在线阅读,更多相关《医院住院部综合楼项目连廊施工方案.docx(36页珍藏版)》请在第壹文秘上搜索。

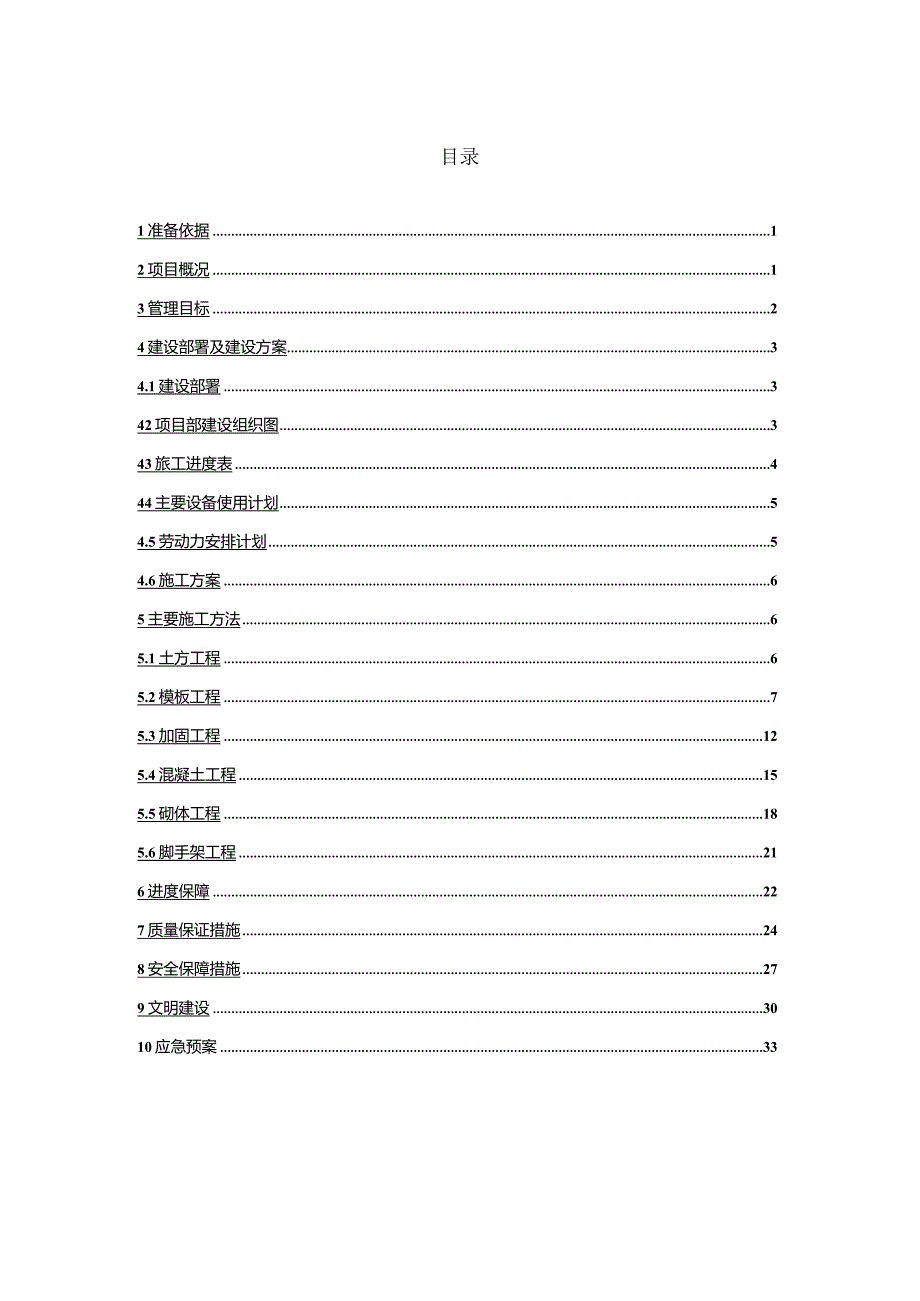

1、医院住院部综合楼项目连廊施工方案目录1准备依据12项目概况13管理目标24建设部署及建设方案34.1建设部署342项目部建设组织图343旅工进度表444主要设备使用计划54.5劳动力安排计划54.6施工方案65主要施工方法65.1土方工程65.2模板工程75.3加固工程125.4混凝土工程155.5砌体工程185.6脚手架工程216进度保障227质量保证措施248安全保障措施279文明建设3010应急预案33职工医院住院部综合楼项目走廊(附加)项目建设方案1编译依据职工医院住院部综合楼工程一一走廊(扩建)工程施工及结构设计图。混凝土结构工程施工质量验收规范(GB50204-2015)混凝土结构
2、工程施工规范(GB50666-2011)建筑基础工程质量验收规范(GB50202-2010)钢筋焊接及验收规范(JGJ18-2012)砌体工程施工质量验收规范(GB50203-2011)建筑工地临时用电安全技术规范(JGJ46-2005)建筑施工安全检验标准(JGJ59-2011)高处施工安全技术规范(JGJ80-91)建筑施工手册2项目概况项目名称:职工医院住院部综合楼工程-走廊(增建)工程。项目地点:位于某省某市某区北京路西侧,某路北侧,某区紫荆广场对面,某集团股份有限公司职工医院内。建筑工程类:小。设计使用寿命:五十年。建筑防火等级:一级。耐火等级:地上建筑1级。建筑抗震设防烈度:七度。
3、框架抗震等级:H级。抗震结构措施:七度。结构类型:框架结构。基金会形式:独立基金会。建筑面积:270m2o楼层数:地上两层。建筑高度:9.4mO设计标高:相对标高0.000等于绝对标高值(黄海系统)1523.05o混凝土强度等级:结构柱、填充墙水平系梁、环梁C25;C15为基础垫;C30用于基础;C30用于框架柱、梁和楼板。钢筋:为HPB300bar;是HRB335(E)bar;HRB400(E)o建设单位:某集团股份有限公司职工医院。设计单位:中国西北建筑设计研究院有限公司勘察单位:某有色工程勘察设计院。监理单位:某某建设监理咨询有限公司建设单位:某集团工程建设有限公司3管理目标3.1 质量
4、目标:本项目施工质量标准为:合格。单位项目一次性检查合格率100%。3.2 持续时间目标:本项目总工期为212天。开工日期:2017年9月1日竣工日期:2018年3月31日3.3 安全目标:打造标准化场地,杜绝安全事故,实现零伤害。4建设部署及建设计划4. 建设部署5. 1.l根据项目工期要求,结合项目特点,确定项目部组织协调施工,各施工团队相对独立、平行、交叉运作,统一实施总体建设网络规划(各专业可根据实际情况适当调整)。6. 1.2走廊与门诊和急诊大楼相连。为不影响门急诊楼的正常运行,需在门急诊楼内进行隔离治疗。使用双排脚手架。.4.1 项目部施工组织图项目经理孙国中项目副经理梁云鹏、葛建
5、淳项目工程师蔡荣珍预算员张艺哲 预算员丁小玲成本员张桂萍资料员仲玉平材料员孙钱安全员张永红* 技术质检杨晨施工员于治鑫现场各施工班组4. 3施工进度计划施工进度见施工进度表。5. 4主要设备使用计划表4.4序列号设备名称模型数鼠:评论1钢筋切断机T6-281钢筋加工2塔式起重机QTZ315B1垂直运输(待使用)3钢筋折弯机WGJW-18E30GW-50A1钢筋加工4交流焊机BX-5001钢焊接5插入式振动器D505混凝土结构6平板振动器1土方回填、地面施工7农用车辆1立方米1周转物料运输8木工电锯1木材加工全部的86. 5劳动力安排计划表4.5工作类型、水平主体评论木工20人钢筋工人15人混凝
6、土工人10人焊机4人电工2个人衡量回报2个人普通工人20人全部的73人4. 6建设计划施工水、电、道路布置见总施工组织设计中的施工方案。5种主要施工方法施工顺序:土方开挖框架柱基础框架柱、梁、板施工-砌体围护抹灰工程-屋面施工4.1 土方工程5. 1.1土方开挖1、开挖前应了解施工区域地面的地形、地貌、地质、水文、气象、道路交通、相邻建筑物、管道、供水供电的各种情况,需要进行土石方开挖。集。各种信息。为避免土方开挖过程中出现不必要的问题,采取各种应急措施。确认可以开通后,首先进行现场测量放行,并邀请监理、业主、设计、工程管理等相关部门进行现场确认。2、确认同意开挖后,组织土方开挖。开挖前应清除
7、施工区域的地下障碍物。根据项目情况,土方开挖采用机械开挖,一次完成开挖。3、土方开挖自上而下分段进行,坡度为1:0.5-1:0.75o4、用反铲挖掘机,深度不应超过设计基座L5m,机械开挖应达到基座标高以上200-30OnmI。其余部分应手动清理到设计基础标高处的未移动层。随时进行人工挖掘,用推车将士运到机器挖的地方,以便及时被机器挖走。5、底座经人工清理平整后,底座槽验收合格。6. 6、基坑外围用钢管架设,并用密网封闭。基坑边L5m范围内不得堆放材料和设备。7. 1.2回填土方回填由装载机和自卸车人工回填压实。严格控制回填土的含水率,清除回填土中的各种杂物,在地基周围对称均匀回填,每层厚度不
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 医院 住院部 综合楼 项目 施工 方案
![提示](https://www.1wenmi.com/images/bang_tan.gif)
