1、渣土消纳沙漠地基孔内深层强夯法SDDC桩厂房下沉处理缩短工期一、工程概况及地质条件:米东固废综合处理厂及配套设施项目总投资约35.84亿元,占地面积IlO万平方米。生活垃圾焚烧发电厂项目规模为焚烧处理生活垃圾4000td,配3台30MW空冷凝汽式汽轮发电机组。根据地勘报告,该项目场地范围内主要为巨厚的黄土状粉土(马兰黄土),具高压缩性、强湿陷性、强溶陷性,湿陷性土层厚度2835米,湿陷等级自重IV级;与此同时,场地土还是亚硫酸盐渍土,局部为亚氯盐溃土和氯盐渍土,对混凝土结构具中等腐蚀性,对钢筋混凝土结构中的钢筋具中等腐蚀性。二、地基处理的目的和要求:项目主厂房、烟囱等主要建(构)筑物为甲类建筑

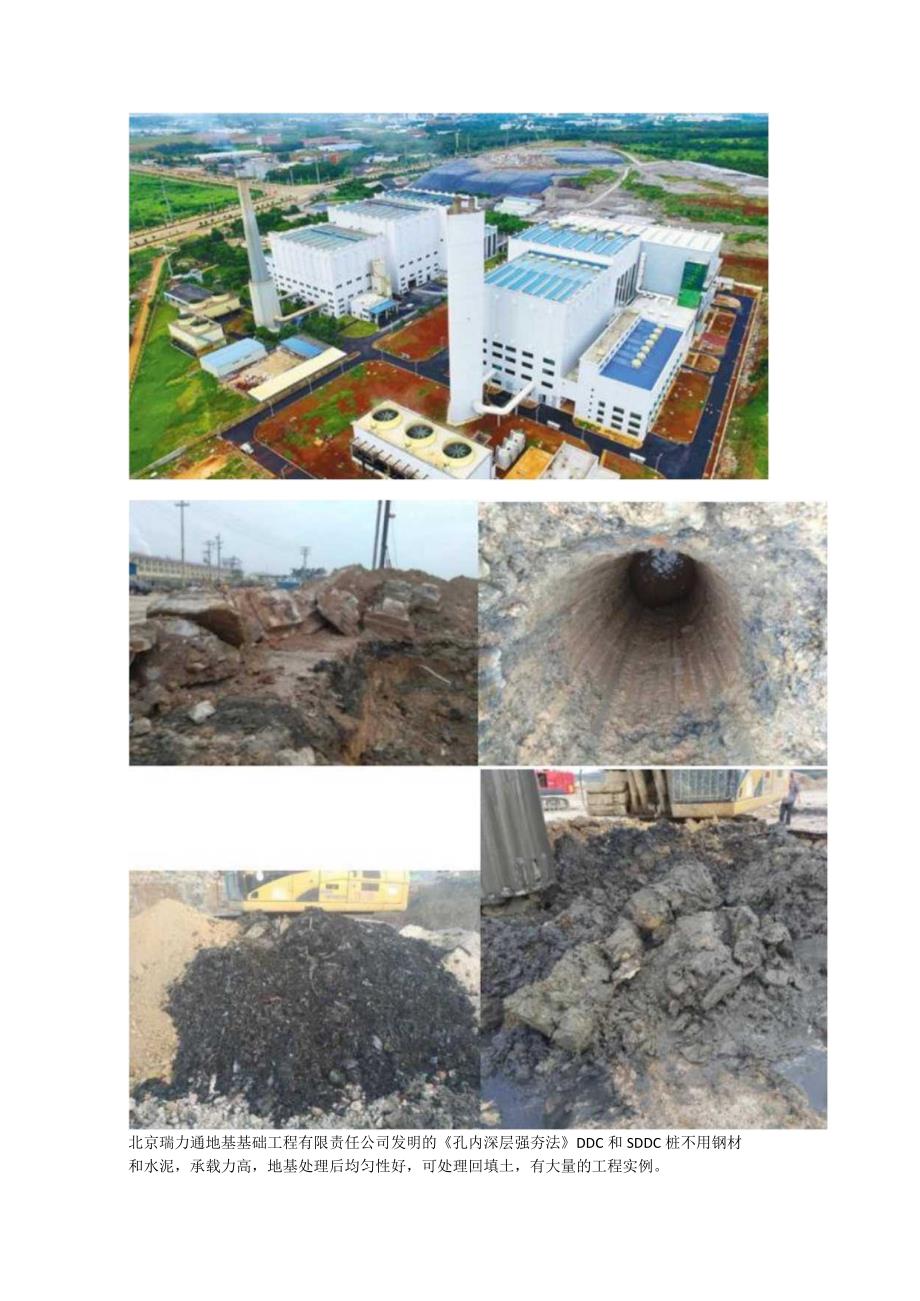

2、,要求消除全部湿陷量,并考虑盐渍土的强溶陷性和腐蚀性对地基与基础处理后的严重影响.其中主厂房原生库、成品库要求处理后的复合地基承载力特征值fspk380kPa;烟囱要求处理后的复合地基承载力特征值fspk2450kPa;主厂房其他区域、综合楼要求处理后的复合地基承载力特征值fspk2250kPa;车库、中水处理、综合水泵房、综合水池要求处理后的复合地基承载力特征值fspk2150kPa.处理后的复合土层压缩模量不小于12MPa。总工程量:40万立方米。北京瑞力通地基基础工程有限责任公司发明孔内深层强夯法DDC或SDDe桩在工业厂房及房地产广泛应用。三、处理效果:该项目经建设单位、设计院多次论证
