《雨季施工方案.docx》由会员分享,可在线阅读,更多相关《雨季施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

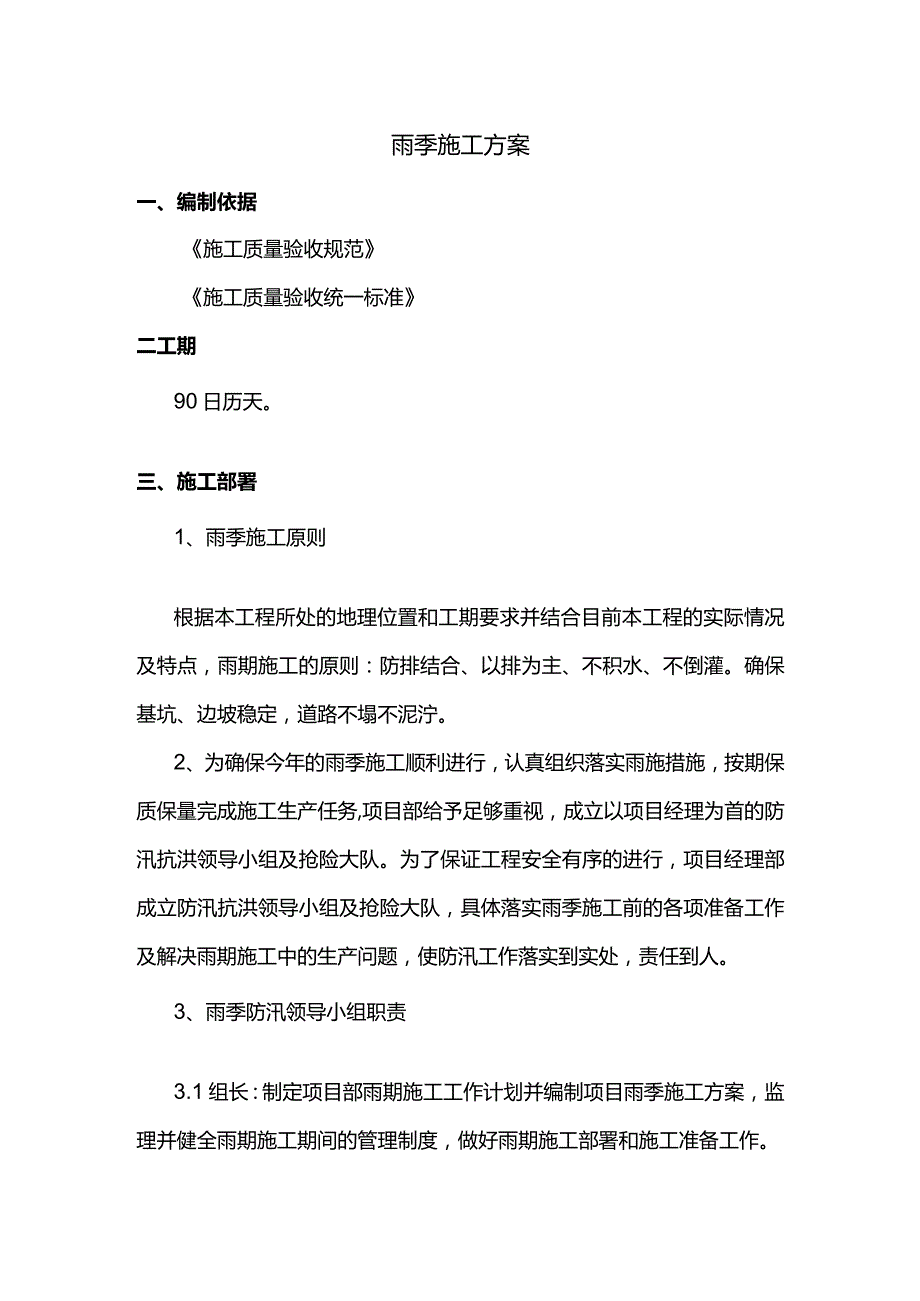

1、雨季施工方案一、编制依据施工质量验收规范施工质量验收统一标准二工期90日历天。三、施工部署1、雨季施工原则根据本工程所处的地理位置和工期要求并结合目前本工程的实际情况及特点,雨期施工的原则:防排结合、以排为主、不积水、不倒灌。确保基坑、边坡稳定,道路不塌不泥泞。2、为确保今年的雨季施工顺利进行,认真组织落实雨施措施,按期保质保量完成施工生产任务,项目部给予足够重视,成立以项目经理为首的防汛抗洪领导小组及抢险大队。为了保证工程安全有序的进行,项目经理部成立防汛抗洪领导小组及抢险大队,具体落实雨季施工前的各项准备工作及解决雨期施工中的生产问题,使防汛工作落实到实处,责任到人。3、雨季防汛领导小组职

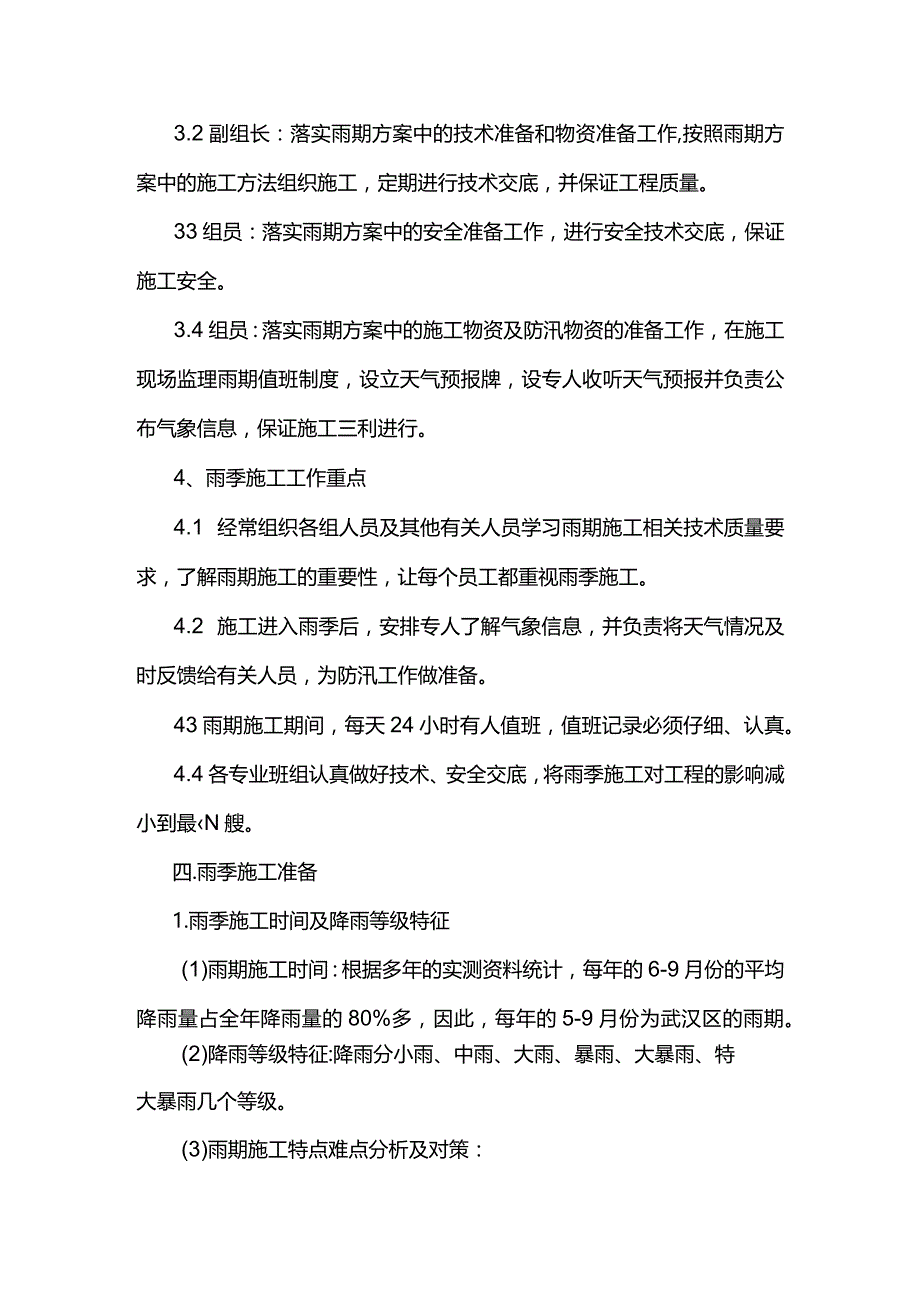

2、责3.1组长:制定项目部雨期施工工作计划并编制项目雨季施工方案,监理并健全雨期施工期间的管理制度,做好雨期施工部署和施工准备工作。3.2副组长:落实雨期方案中的技术准备和物资准备工作,按照雨期方案中的施工方法组织施工,定期进行技术交底,并保证工程质量。33组员:落实雨期方案中的安全准备工作,进行安全技术交底,保证施工安全。3.4组员:落实雨期方案中的施工物资及防汛物资的准备工作,在施工现场监理雨期值班制度,设立天气预报牌,设专人收听天气预报并负责公布气象信息,保证施工三利进行。4、雨季施工工作重点4.1 经常组织各组人员及其他有关人员学习雨期施工相关技术质量要求,了解雨期施工的重要性,让每个员

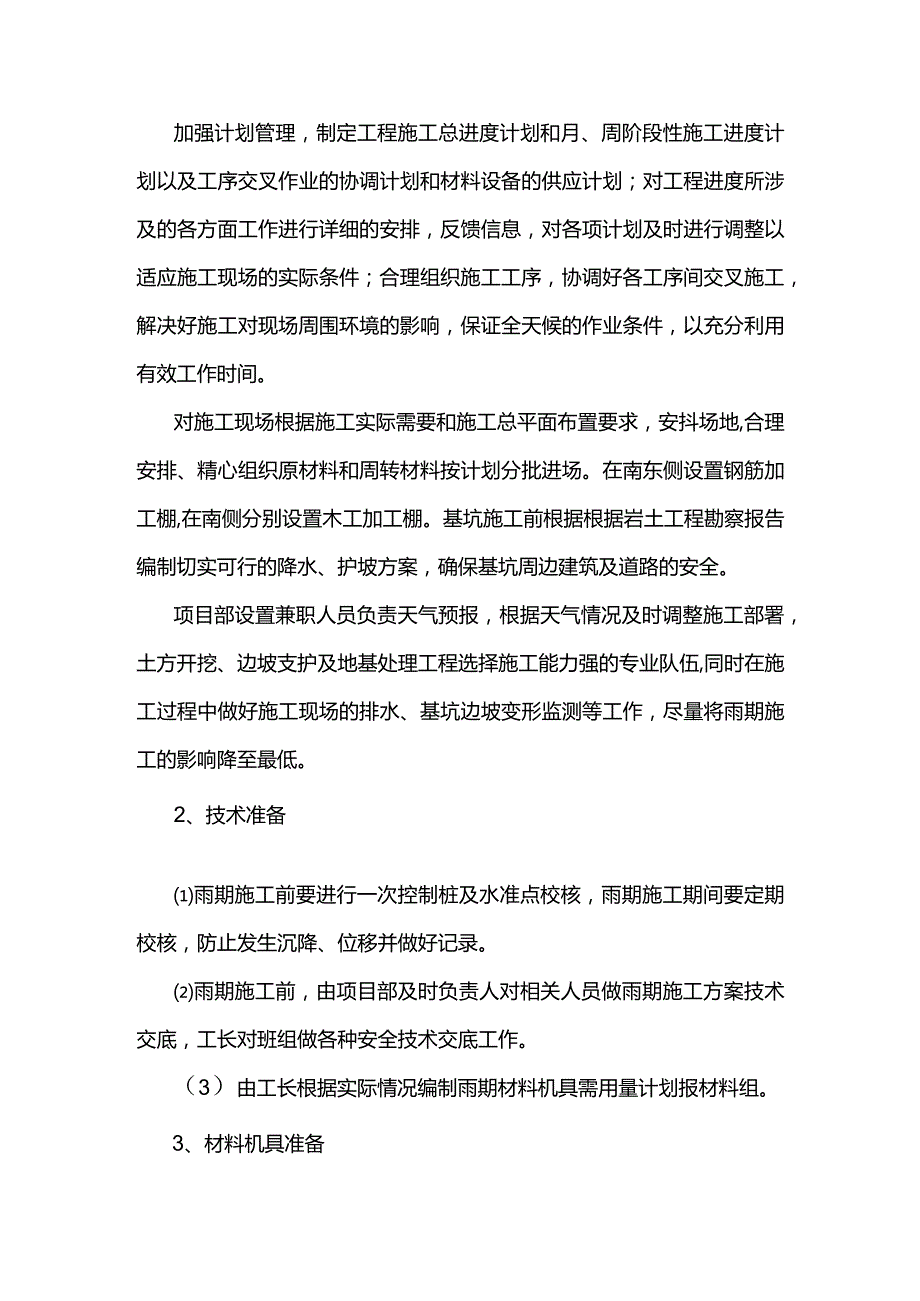

3、工都重视雨季施工。4.2 施工进入雨季后,安排专人了解气象信息,并负责将天气情况及时反馈给有关人员,为防汛工作做准备。43雨期施工期间,每天24小时有人值班,值班记录必须仔细、认真。4.4各专业班组认真做好技术、安全交底,将雨季施工对工程的影响减小到最N艘。四.雨季施工准备1.雨季施工时间及降雨等级特征(1)雨期施工时间:根据多年的实测资料统计,每年的6-9月份的平均降雨量占全年降雨量的80%多,因此,每年的5-9月份为武汉区的雨期。(2)降雨等级特征:降雨分小雨、中雨、大雨、暴雨、大暴雨、特大暴雨几个等级。(3)雨期施工特点难点分析及对策:加强计划管理,制定工程施工总进度计划和月、周阶段性施
4、工进度计划以及工序交叉作业的协调计划和材料设备的供应计划;对工程进度所涉及的各方面工作进行详细的安排,反馈信息,对各项计划及时进行调整以适应施工现场的实际条件;合理组织施工工序,协调好各工序间交叉施工,解决好施工对现场周围环境的影响,保证全天候的作业条件,以充分利用有效工作时间。对施工现场根据施工实际需要和施工总平面布置要求,安抖场地,合理安排、精心组织原材料和周转材料按计划分批进场。在南东侧设置钢筋加工棚,在南侧分别设置木工加工棚。基坑施工前根据根据岩土工程勘察报告编制切实可行的降水、护坡方案,确保基坑周边建筑及道路的安全。项目部设置兼职人员负责天气预报,根据天气情况及时调整施工部署,土方开
5、挖、边坡支护及地基处理工程选择施工能力强的专业队伍,同时在施工过程中做好施工现场的排水、基坑边坡变形监测等工作,尽量将雨期施工的影响降至最低。2、技术准备雨期施工前要进行一次控制桩及水准点校核,雨期施工期间要定期校核,防止发生沉降、位移并做好记录。雨期施工前,由项目部及时负责人对相关人员做雨期施工方案技术交底,工长对班组做各种安全技术交底工作。(3)由工长根据实际情况编制雨期材料机具需用量计划报材料组。3、材料机具准备按照材料机具计划组织料具进场、分类保管并设置标识,以备急需使用。现场堆放材料场地要平整、坚实,料下应加垫木码放,离地高度30Omm,数量符合规定,防止下沉和倒塌,损坏材料,造成浪
6、费。(3)水泥、白灰、方木、模板等怕湿怕潮材料要及时入库,防止受潮变形。、水泥严格执行先进先用原则,防止水泥过期受潮结块。4、生活准备、对职工进行雨期施工安全教育,提高安全意识,杜绝伤亡事故。、对办公室、宿舍、食堂等现场暂设工程进行一次检查维修,做到不渗不漏,周围不积水,防止雨期地基下沉和房屋倒塌。、做好开水供应工作,杜绝食物中毒,减少疾病。、生活区要同一管理,做到整齐、清洁、卫生。5、安全工作准备(1)项目部安全领导小组针对雨施制订安全规章制度,落实责任,并应定期组织安全检查。(2)雨施之前,对工人及作业人员组织安全交底,明确注意事项,如雨天严禁带电作业或安装避雷针以及不要在树下避雨等事宜。
7、(3)对塔吊要定期观测沉降及偏差,尤其在大风或雨后做好观测记录,发现问题及时进行处理,并用潜水泵及时抽走集水坑的雨水。(4)现场用电必须按照施工现场临时用电安全技术规范的规定实施,在雨施前应对现场所有动力及照明线路。供配电设施进行一次全面检查,对线路老化、安装不良及漏电现象及时修理和更换,严禁带隐患使用。(5)室外配电箱、电闸箱及用电机具等要采取防雨、防潮、防淹、防雷等措施,外壳要做接地保护,对塔吊的防雷接地重新检查,有问题要及时排除并作好相应记录。(6)建立安全值班及通报制度,遇有紧急情况要及时通报各级领导。(7)为确保基坑开挖过程中的安全,必须对基坑进行监测,发现问题,及时反馈并分析,采取
8、相应的抢救措施,使基坑不发生意外破坏和变形。每次大雨后要及时全面检查,发现情况及时处理。五.主要分项工程施工技术措施1.土方开挖、基坑边坡(1)测量人员对设在基坑周边设置的观测桩,应及时观测,随时观察基坑边坡的稳定状况。特别是下雨期间及其雨后,一旦发生情况应及时处置用艮告项目部。(2)基坑四周6米范围内严禁大型震动性较大的机械作业,3米范围内严禁堆放重物。(3)挖土应按施工方案规定的开挖路线、M页序、范围、底部各层标高进行开挖,弃土堆放位置。边坡坡度、排水沟、集水井位置及流向准确控制,避免混乱。(4)挖土过程中严格分段施工,逐步按施工程序作业,严禁超挖,并注意边坡土层实际条件与计算条件的差异,
9、并据此调整施工过曾和相关施工参数。(5)机械行驶道路应平整、坚实,必要时底部应铺设枕木、钢板等,防止作业时下陷。(6)挖掘机挖土、行走和自卸汽车卸土时,必须注意上空电线和埋地电缆。夜间作业,机上及工作地点必须有充足的照明设施。(7)下雨施工,运输机械?口行驶道路应采取防滑措施,保证行车安全。遇到大雨、暴雨停止开挖基坑。2、基坑排水、基坑四周上口600宽度范围内经过硅硬化,若边缘没有找坡的沿其边缘往外采用ClO已找坡,不小于5%,路面与基坑周边衔接处均采用硅硬化。对于有裂缝的部位采用掺胶水泥砂浆修补。、基坑一旦有积水,应该及时使用潜水泵将其抽到基坑上口周边的排水沟内。(3)、沿基坑四周,在肥槽内
10、开挖出宽300深300排水沟,排水沟用水泥砂浆勾底并用卵石填充。并根据建设方提供的降水、基坑支护方案设置集水井,集水井直径LOm,深L5m,周边用混凝土实心砖围砌,内置直径0.30.4m无砂滤管,四周用碎石填充,内置75的污水泵抽水外排。每个集水坑设一台水泵,设专人看泵,保证槽底没有积水。另库房预存两台备用,以防电机烧坏泡槽。(4)、坑壁滞水处理措施:在基坑上口四周600宽硅硬化的同时,用塑料布压入在硅中,塑料布向基坑下铺设,覆盖整个基坑壁。3、基坑周边防护护栏:沿基坑周边距基坑上口设1200高护栏,刷黄黑漆。4、钢筋工程、钢筋运到现场后按规格、型号、品种分别堆放在钢筋架上。钢筋原材应存放在指
11、定位置,半成品钢筋堆放场地应高于地面不小于200mmo、钢筋绑扎前应清除淤泥,若有锈蚀现象,应除锈之后再运至相应施工部位绑扎。下雨天严禁焊接钢筋。(3)、雨天严禁进行电焊作业。(4)直螺纹套筒套丝加工后必须立即套上塑料保护帽,防止套丝破坏或生锈。(5)、雨天使用钢筋加工机械时,应在加工棚内进行。5、磴工程、下雨时,不宜露天浇筑磅,在安排生产之前首先了解天气预报,随时做好浇筑工作的一切准备,避免忽然遇雨以致影响浇筑工作。、浇筑碎时,如果中间突然遇雨,影响浇筑时,混凝土浇筑部位要采用塑料布遮盖。注意坍落度控制,无法避免在雨中进行磴施工时,应及时与搅拌站联系,适当降低硅坍落度。(3)、已入模具振捣成
12、型的混凝土应及时采用塑料布覆盖,以免受雨水冲淋。(4)雨施期间混凝土的含水率变化较大,搅拌站应根据砂石含水率及时调整混凝土配合比。6、回填土工程:(1)土方回填前必须先清除基坑底部周围的积水淤泥和其它杂物。(2)严格控制回填土的含水率,含水率不符合要求的回填土,严禁进行回填,暂时存放在现场的回填土,用塑料布覆盖防雨。(3)土方回填应安排在晴天,并且连续进行,尽快完成。回填过程中,遇雨时,用塑料布覆盖,防止雨水淋湿已夯实部分。7、现场材料管理(1)现场料具堆放应事先填筑平整,排水坡度,各种构件、周转料、钢筋堆放场等应分层碾压密实,并保证无积水,防止雨季场地下沉。(2)钢管、钢筋等材料堆放必须设钢
13、筋架上高不小于30CM,下雨时要及时用塑料布覆盖,防止雨淋、受潮而锈蚀。(3)现场的其他材料,如木材、竹胶板、砂石料堆放场四周应设好挡水墙,下雨时进行覆盖;(4)、氧气、乙块瓶应在库房内或棚内存放,禁止露天存放,防止受雷雨而发生起火事故;易燃易爆物的库房应安装避雷装置,并远离可燃物。(5)水泥库房必须做好屋面防雨的检查工作,水泥存放场地应高于地面500mm,做好水泥的防雨防潮工作。(6)各种材质的门窗及其他配件、细木制品等,宜水平存放,有防雨防晒措施。存放场地应保持干燥,底层药搁置在调平的垫木上。垫木应沿边框和中格部位合理布置。(7)砂子、豆石、陶粒等松散材料,堆放周围药加以维护,防止雨水冲散
14、。8、临电(1)供电线路,不能埋的一定要架空,室外的配电箱、电焊机?口机械设备搭设防雨棚。值班电工要经常检查现场电器设备的接地,接零保护装置是否灵敏有效。雨季使用的电器设备应采用双重保护措施一漏电保护和绝缘保护,及时检查电线绝缘是否良好,接头是否包好,禁止电线浸泡在水中。(2)在潮湿和易触及带电体场所的照明电源不得大于24V;在特别潮湿的场所或金属容器内工作的照明电源电压不得大于12V;手持灯的电源线不得使用塑料线。(3)塔司班前必须检查机身是否带电,漏电装置是否灵敏有效,各种操作结构是否灵活、安全可靠;塔司每次下班后,须关好驾驶室门窗,切断配电箱内电源开关,关好箱门上好锁。(4)遇大暴雨或五
15、级以上强风等恶劣天气,应停止起重。六.质量保证管理及技术措施(1)认真进行现场准备、技术准备和材料准备,保证各项工作满足雨期施工的要求。(2)各专业工长在雨季施工前应结合本工种雨期施工特点,编制技术交底,在作业前向工人交代清楚。(3)严格执行规范和工艺标准要求,做好工种自检、工序交接检。(4)做好雨期施工的中间检查,保证施工各项工作的保证能力达到要求。(5)雨季施工材质要求:雨季施工用材料必须有出厂质量证明、说明书等资料。(6)已质量要求:本工程采用商品磅,为把好碎质量关,定期派人去搅拌站检查其砂、石堆料场,水泥仓库,检查砂、石的含水、含泥量,水泥的防雨情况。严禁将含泥量超标的砂、石和失效的水泥用于本工程中。(7)严格执行各项规章制度、操作规程和质量标准,认真落实施工组织设计和语气施工技术措施。(8)强化现场质量检验机构,监理各种质量制度,加强验收工作,分工负责,责任明确。七.质量保证措施1.建立健全的质量保证体系:建立工程质量管理小组。项目经理任组长,项目技术负责人任副组长,由技术、质量、材料等人员为组员,组织质量管理工作,处理重大工程质量事故。项目配置专职质检员,组织班组自检,开展全面的质量管理工作,按质量保证体系运作。2、建立正常的质检制度和图纸会审、技术交底制度。所有施工管理人员要熟悉图纸,审查
