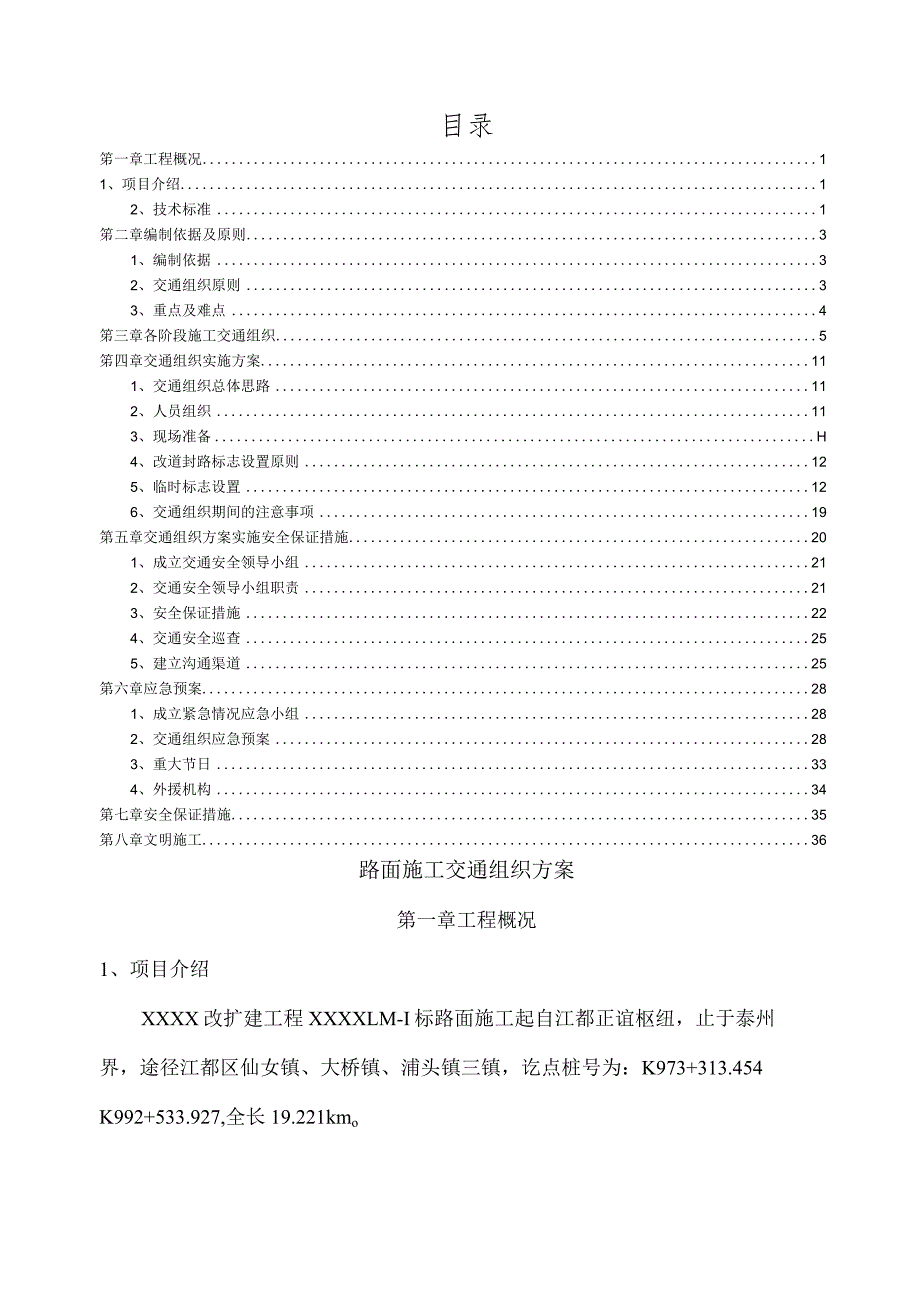

1、XXXX高速公路改扩建工程路面施工交通组织方案编制:复核:审批:XXXX交通工程有限公司XXXX高速公路M-21标项目经理部二O一六年八月八号目录笫一章工程概况11、项目介绍12、技术标准1笫二章编制依据及原则31、编制依据32、交通组织原则33、重点及难点4笫三章各阶段施工交通组织5笫四章交通组织实施方案111、交通组织总体思路112、人员组织113、现场准备H4、改道封路标志设置原则125、临时标志设置126、交通组织期间的注意事项19第五章交通组织方案实施安全保证措施201、成立交通安全领导小组212、交通安全领导小组职责213、安全保证措施224、交通安全巡查255、建立沟通渠道25第

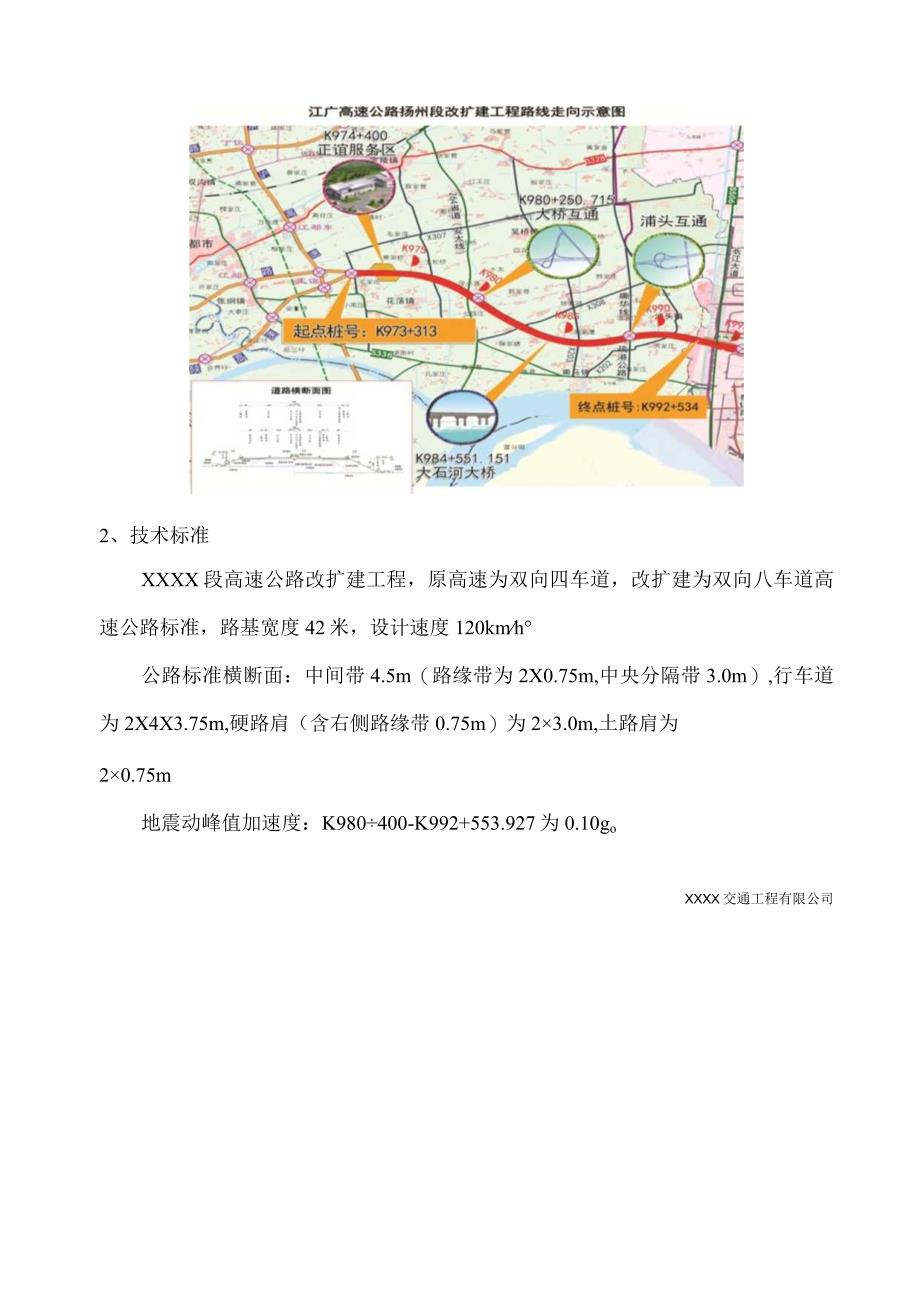

2、六章应急预案281、成立紧急情况应急小组282、交通组织应急预案283、重大节日334、外援机构34第七章安全保证措施35第八章文明施工36路面施工交通组织方案第一章工程概况1、项目介绍XXXX改扩建工程XXXXLM-I标路面施工起自江都正谊枢纽,止于泰州界,途径江都区仙女镇、大桥镇、浦头镇三镇,讫点桩号为:K973+313.454K992+533.927,全长19.221kmo2、技术标准XXXX段高速公路改扩建工程,原高速为双向四车道,改扩建为双向八车道高速公路标准,路基宽度42米,设计速度120kmh公路标准横断面:中间带4.5m(路缘带为2X0.75m,中央分隔带3.0m),行车道为2
3、X4X3.75m,硬路肩(含右侧路缘带0.75m)为23.0m,土路肩为20.75m地震动峰值加速度:K980400-K992+553.927为0.10goXXXX交通工程有限公司设计洪水频率:特大桥1/300,其余桥涵和路基l100oFTI晞杵 i * 桥涵汽车荷载等级:1)新建桥涵及原有桥涵拼宽部分:公路-I级;2)拼宽桥涵的原有桥涵部分:汽车超20级,挂车/20。第二章编制依据及原则1.编制依据(I)XXXX高速公路改扩建工程建设管理手册;(2)XXXX高速公路改扩建工程施工图设计;(3)XXXX高速公路改扩建工程招投标文件;(4)XXXX高速公路改扩建工程扬州段总体进度计划安排;(5)
4、XXXX高速公路改扩建工程施工路段现场管理和交通组织方案;(6)江苏省公路施工路段管理办法;根据公路工程施工安全技术规范(JTGF90.2015);根据公路工程质量检验评定标准(JTGF80/1-2004);根据公路养护安全作业规程(JTGH30-2004);交通运输部等相关部门规章或规定;本次交通组织起始点为K973+313.454K992+533.927,全长19.22IKmo2 .交通组织原则施工期间确保江都至广陵段高速公路双向四车道通行,保证各时段主线的通行,并做好相应部位的施工围挡、临时交通安全设施、标线标志、夜间照明等。变道方式简单明了,以利于车辆通行。扩建工程施工期间,总体上采取
5、“边施工、边通车”的原则,按照“严禁堵塞、减少干扰、确保畅通”的总方针,合理安排施工工序和计划,尽量缩短影响交通的施工时间。安全、便民原则,加强交通管理,施工现场设置明显的交通标志,引导交通,保证高速公路的通行安全。占道施工时,尽量在占道侧少存放物料,随时清除杂物,保证紧急情况、特殊天气时能够瞬时开通占道侧交通。及时与总监办、项目办、XXXX高速公路管理处、交警部门和路政管理部门联系沟通,制定详细的现场交通管理方案并上报,审批(或备案)同意后,方可实施。采用先进的施工工艺,缩短节点施工工期;统筹安排,制定科学合理的施工计划,控制施工总工期。3 .重点及难点XXXX高速公路改扩建工程在路面施工中
6、采用分阶段交通管制、交通疏解,时间较长,既有单幅双向通行,又有双幅通行,并且占用应急车道;同时,由于本项目所处地位置在秋冬季节多雾,春夏季度多雨,所以雨天、雾天、夜间施工对行车安全的影响是本次交通组织方案的难点。交通管制期间,人员上现有高速公路布置安全设施时车辆仍在通行,施工期间对安全设施进行日常巡查维护,即要保证施工人员安全又要保证行车安全,是本次交通组织的重点。第三章各阶段施工交通组织XXXX高速公路改扩建工程路面施工主要内容为:硬路肩铳刨,硬路肩下路床加固和拼接,水稳碎石基层摊铺和拼接,老路面铳刨,沥青面层摊铺和拼接。扩建工程施工期间,保畅通交通组织原则:总体上采取“边施工、边通车”的原
7、则,合理做好交通转换,避免中断交通。为科学、合理地组织XXXX高速公路改扩建工程的施工,加强施工现场管理,保证施工质量,正确处理好工程施工与高速公路交通运行的关系,最大程度地降低工程施工对高速公路交通运行的影响,确保工程施工有序进行,根据实际情况,将交通组织分为从双幅双向4车道(现有)转到单幅(北侧)双向4车道,再转到单幅(南侧)双向4车道,最后开放双幅双向8车道(施工结束)。根据路面施工的特点,分4个阶段。分阶段交通疏解及施工内容:内容项目三5通行方案工作内容时间第一阶段双幅双向4车道(现有)北侧:硬路肩铳刨、路基灰土拼接、现浇混凝土、冷再生底基层摊铺、水稳碎石下基层摊铺、沥青中、下面层摊铺
