1、探沟开挖方案一、障碍物调查小组1.组长一名:由项目经理担任,负责保护施工中人力、物力、财力的保障和总调度。2、副组长一名:由项目经理部协调副经理担任,负责组织调查地上、地下障碍物的数量、位移、高程并编制拆改保护方案,上报管理单位批准后组织实施。3、质量员一名:负责地上、地下障碍物拆迁、保护施工中的质量检查及与障碍物产权单位联系,和现场组织拆迁、保护验收工作。4、安全员一名:负责在地上、地下障碍物拆迁、保护过程中安全检查及突发事件的处理。5、施工员两名:负责地上、地下障碍物拆迁、保护过程中技术、质量、安全、进度等工作。6、办公接待人员两名:由项目部派专职人员担任,负责在地上、地下障碍物拆迁、保护

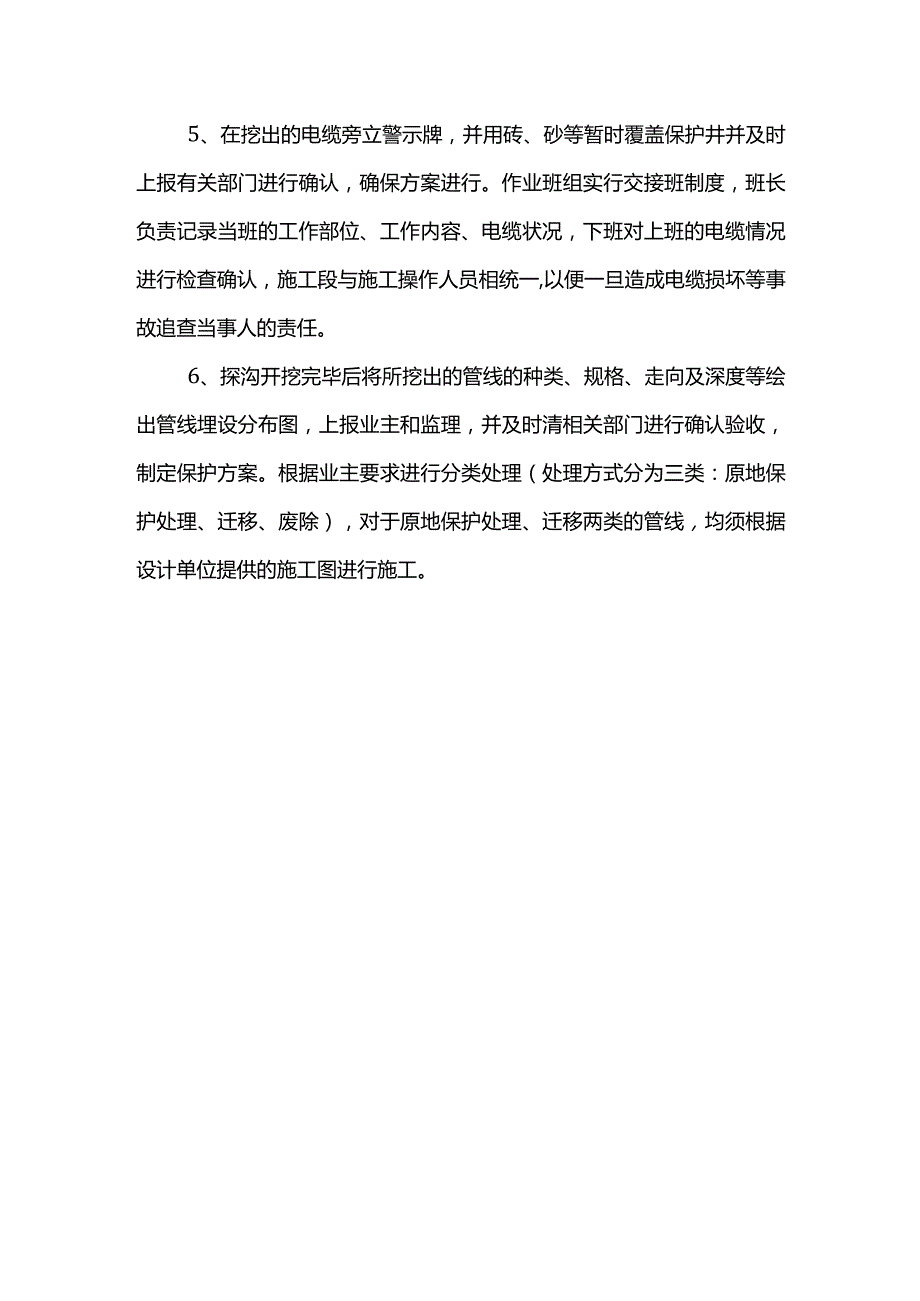

2、过程中与外单位联系和接待工作。7、调查领导小组配备工程车辆两辆专门负责对外联系交通保障工作,负责小组主要成员人均手提电话一部,保持24小时开机,以便在施工过程中联系和处理突发事故。二探沟开推1.在施工前先挖探坑进行核查分类,对本工程影响范围内的管线和设施物种类、位置、形状和尺寸、材料及现状进行分析,并把情况和采取措施的方案报告给监理工程师和业主。2、根据图纸信息和实地勘探资料,确定管线大概位置。然后通过开挖探沟,找出浅埋地下管线。确定管线位置前施工区域内不得堆放各种物资、设备,各种车辆机械不得驶入本区域。探沟开挖必须使用人工。成立6人的探沟开挖及管线保护施工队,专门负责探沟开挖工作。5人为一组
