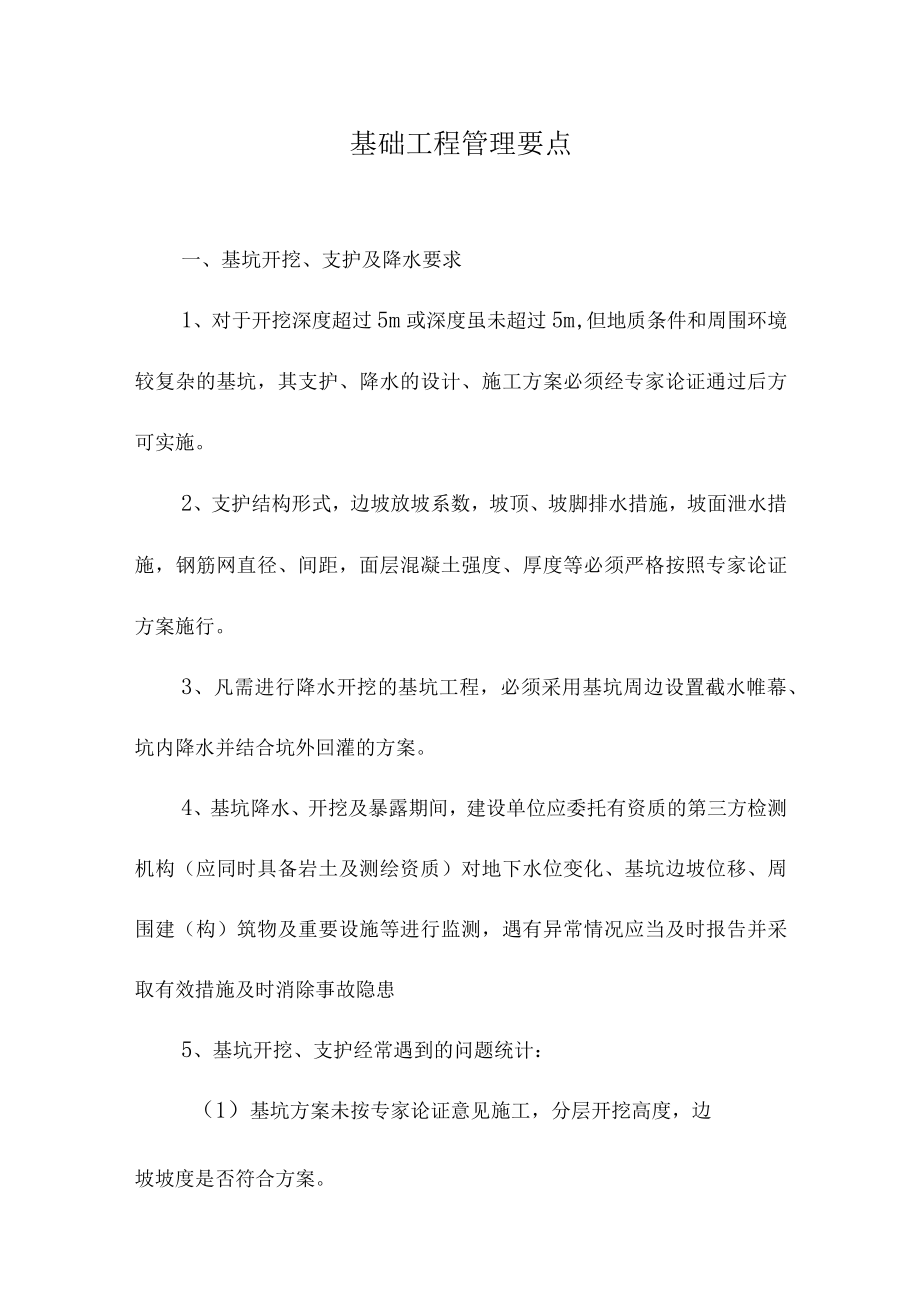

1、基础工程管理要点一、基坑开挖、支护及降水要求1、对于开挖深度超过5m或深度虽未超过5m,但地质条件和周围环境较复杂的基坑,其支护、降水的设计、施工方案必须经专家论证通过后方可实施。2、支护结构形式,边坡放坡系数,坡顶、坡脚排水措施,坡面泄水措施,钢筋网直径、间距,面层混凝土强度、厚度等必须严格按照专家论证方案施行。3、凡需进行降水开挖的基坑工程,必须采用基坑周边设置截水帷幕、坑内降水并结合坑外回灌的方案。4、基坑降水、开挖及暴露期间,建设单位应委托有资质的第三方检测机构(应同时具备岩土及测绘资质)对地下水位变化、基坑边坡位移、周围建(构)筑物及重要设施等进行监测,遇有异常情况应当及时报告并采取

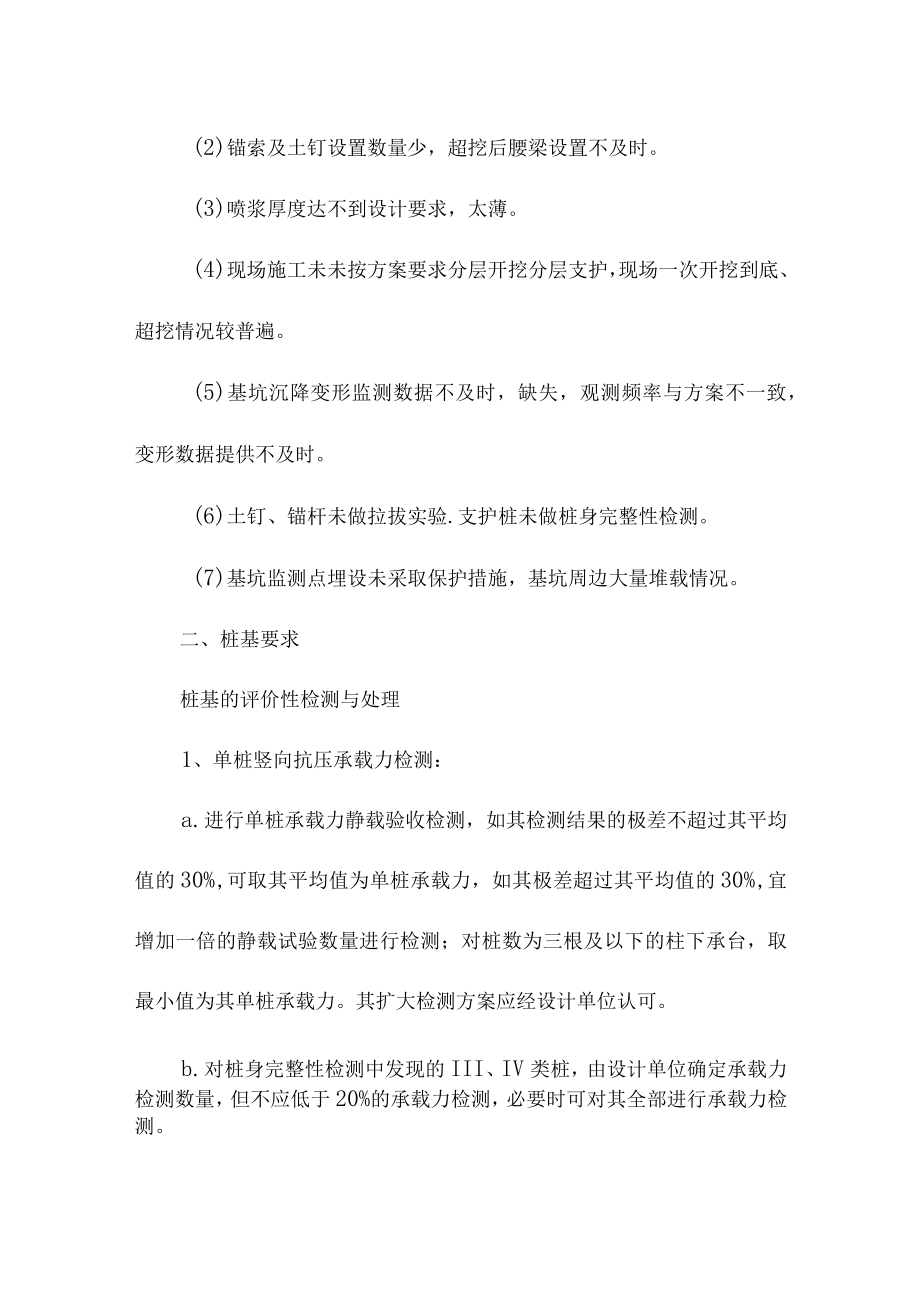

2、有效措施及时消除事故隐患5、基坑开挖、支护经常遇到的问题统计:(1)基坑方案未按专家论证意见施工,分层开挖高度,边坡坡度是否符合方案。(2)锚索及土钉设置数量少,超挖后腰梁设置不及时。(3)喷浆厚度达不到设计要求,太薄。(4)现场施工未未按方案要求分层开挖分层支护,现场一次开挖到底、超挖情况较普遍。(5)基坑沉降变形监测数据不及时,缺失,观测频率与方案不一致,变形数据提供不及时。(6)土钉、锚杆未做拉拔实验.支护桩未做桩身完整性检测。(7)基坑监测点埋设未采取保护措施,基坑周边大量堆载情况。二、桩基要求桩基的评价性检测与处理1、单桩竖向抗压承载力检测:a.进行单桩承载力静载验收检测,如其检测结

3、果的极差不超过其平均值的30%,可取其平均值为单桩承载力,如其极差超过其平均值的30%,宜增加一倍的静载试验数量进行检测;对桩数为三根及以下的柱下承台,取最小值为其单桩承载力。其扩大检测方案应经设计单位认可。b.对桩身完整性检测中发现的III、IV类桩,由设计单位确定承载力检测数量,但不应低于20%的承载力检测,必要时可对其全部进行承载力检测。2、当采用低应变法、高应变法和声波透射法抽检桩身完整性所发现的III、IV类桩之和大于抽检桩数的20%时,宜采用原位检测方法(声波透射法改用钻芯法),在未检桩中继续加倍抽测。桩身浅部缺陷应开挖验证。其检测方案应经设计单位认可。3、承载力达不到设计要求及桩
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 基础 工程 管理 要点
