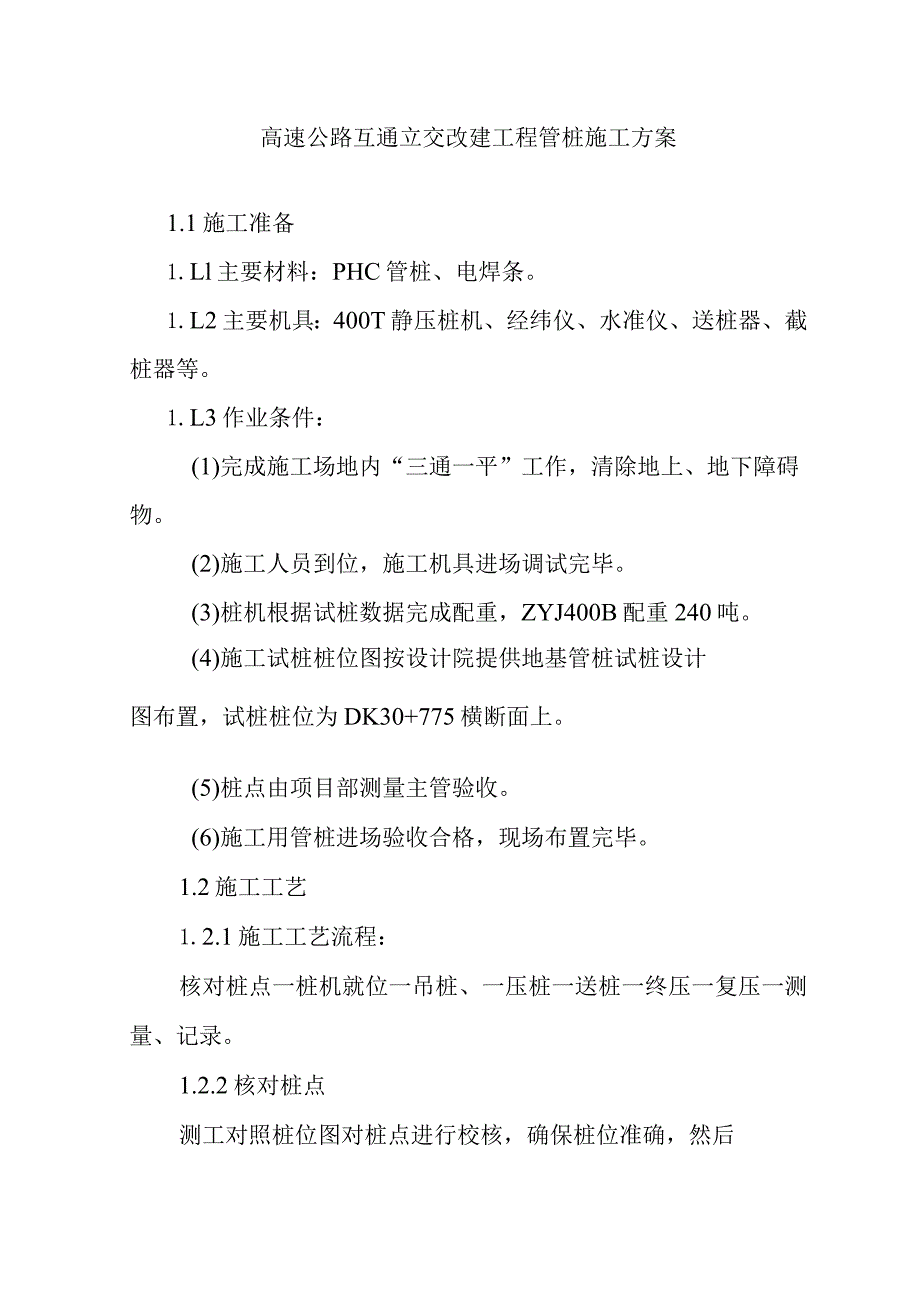

1、高速公路互通立交改建工程管桩施工方案1.1施工准备1.Ll主要材料:PHC管桩、电焊条。1.L2主要机具:400T静压桩机、经纬仪、水准仪、送桩器、截桩器等。1.L3作业条件:(1)完成施工场地内“三通一平”工作,清除地上、地下障碍物。(2)施工人员到位,施工机具进场调试完毕。(3)桩机根据试桩数据完成配重,ZYJ400B配重240吨。(4)施工试桩桩位图按设计院提供地基管桩试桩设计图布置,试桩桩位为DK30+775横断面上。(5)桩点由项目部测量主管验收。(6)施工用管桩进场验收合格,现场布置完毕。1.2施工工艺1.2.1施工工艺流程:核对桩点一桩机就位一吊桩、一压桩一送桩一终压一复压一测量

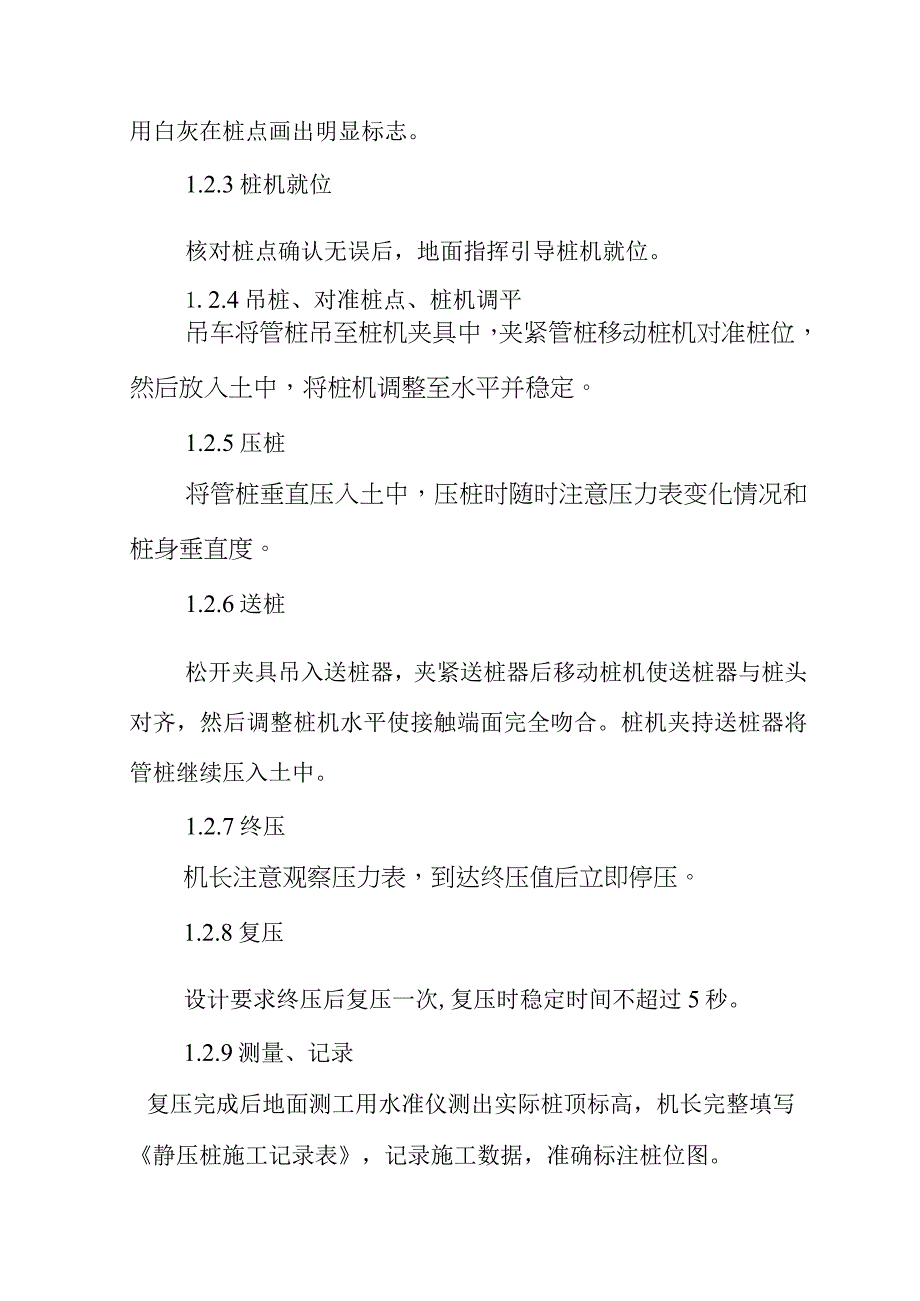

2、、记录。1.2.2核对桩点测工对照桩位图对桩点进行校核,确保桩位准确,然后用白灰在桩点画出明显标志。1.2.3桩机就位核对桩点确认无误后,地面指挥引导桩机就位。1.2.4吊桩、对准桩点、桩机调平吊车将管桩吊至桩机夹具中,夹紧管桩移动桩机对准桩位,然后放入土中,将桩机调整至水平并稳定。1.2.5压桩将管桩垂直压入土中,压桩时随时注意压力表变化情况和桩身垂直度。1.2.6送桩松开夹具吊入送桩器,夹紧送桩器后移动桩机使送桩器与桩头对齐,然后调整桩机水平使接触端面完全吻合。桩机夹持送桩器将管桩继续压入土中。1.2.7终压机长注意观察压力表,到达终压值后立即停压。1.2.8复压设计要求终压后复压一次,复
