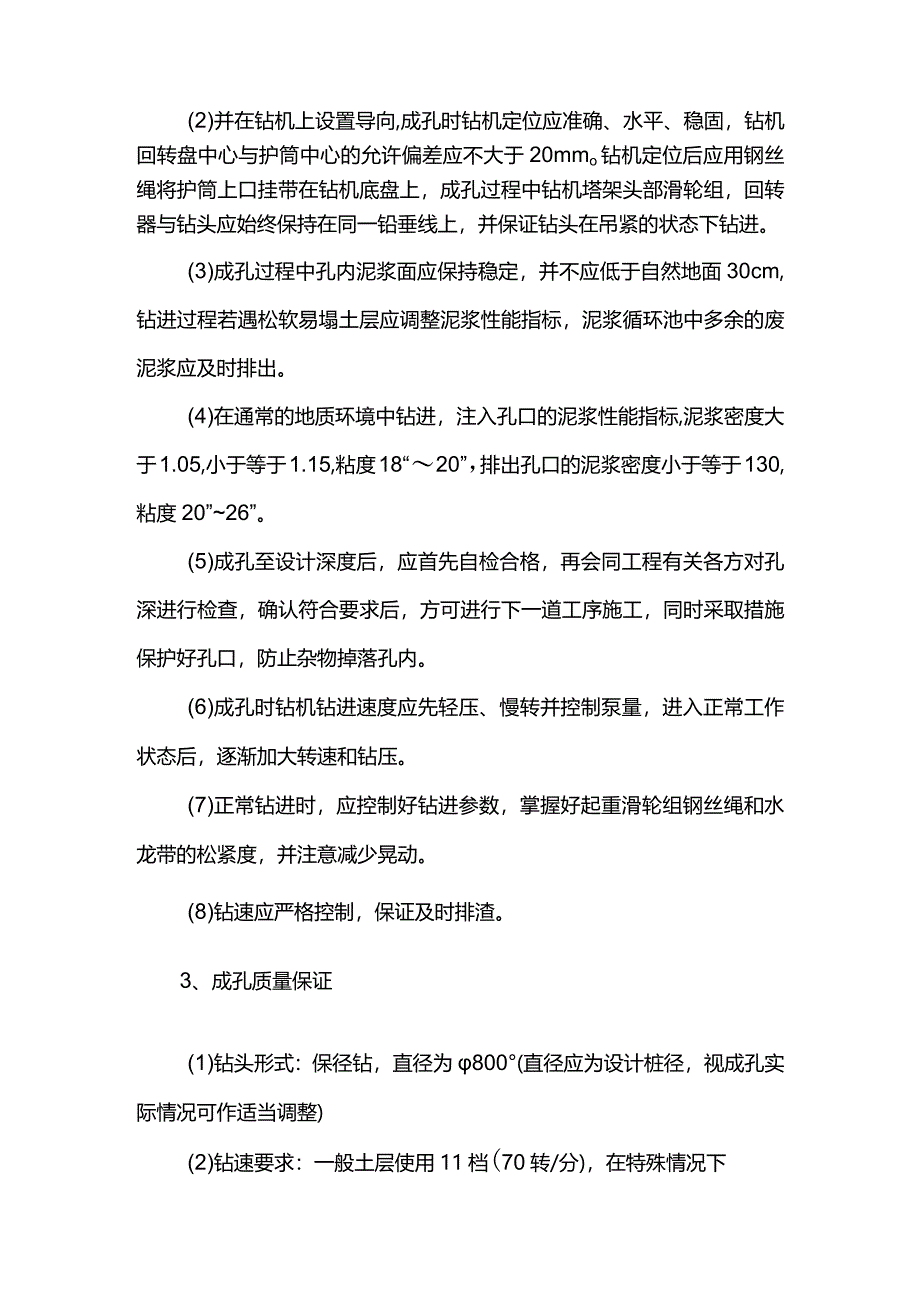

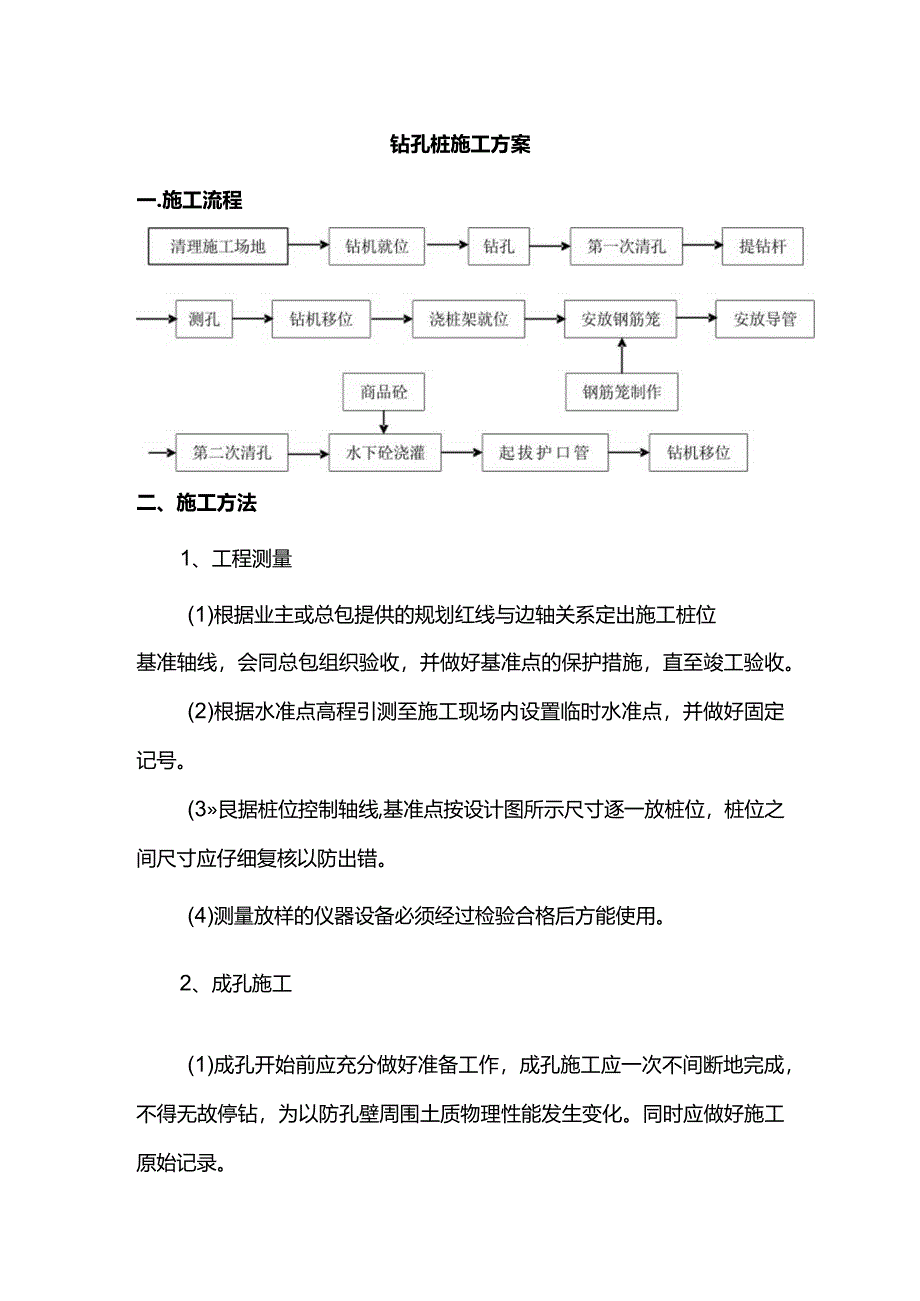

1、钻孔桩施工方案一.施工流程二、施工方法1、工程测量(1)根据业主或总包提供的规划红线与边轴关系定出施工桩位基准轴线,会同总包组织验收,并做好基准点的保护措施,直至竣工验收。(2)根据水准点高程引测至施工现场内设置临时水准点,并做好固定记号。(3艮据桩位控制轴线,基准点按设计图所示尺寸逐一放桩位,桩位之间尺寸应仔细复核以防出错。(4)测量放样的仪器设备必须经过检验合格后方能使用。2、成孔施工(1)成孔开始前应充分做好准备工作,成孔施工应一次不间断地完成,不得无故停钻,为以防孔壁周围土质物理性能发生变化。同时应做好施工原始记录。(2)并在钻机上设置导向,成孔时钻机定位应准确、水平、稳固,钻机回转盘
2、中心与护筒中心的允许偏差应不大于20mmo钻机定位后应用钢丝绳将护筒上口挂带在钻机底盘上,成孔过程中钻机塔架头部滑轮组,回转器与钻头应始终保持在同一铅垂线上,并保证钻头在吊紧的状态下钻进。(3)成孔过程中孔内泥浆面应保持稳定,并不应低于自然地面30cm,钻进过程若遇松软易塌土层应调整泥浆性能指标,泥浆循环池中多余的废泥浆应及时排出。(4)在通常的地质环境中钻进,注入孔口的泥浆性能指标,泥浆密度大于1.05,小于等于1.15,粘度18“20”,排出孔口的泥浆密度小于等于130,粘度20”26”。(5)成孔至设计深度后,应首先自检合格,再会同工程有关各方对孔深进行检查,确认符合要求后,方可进行下一

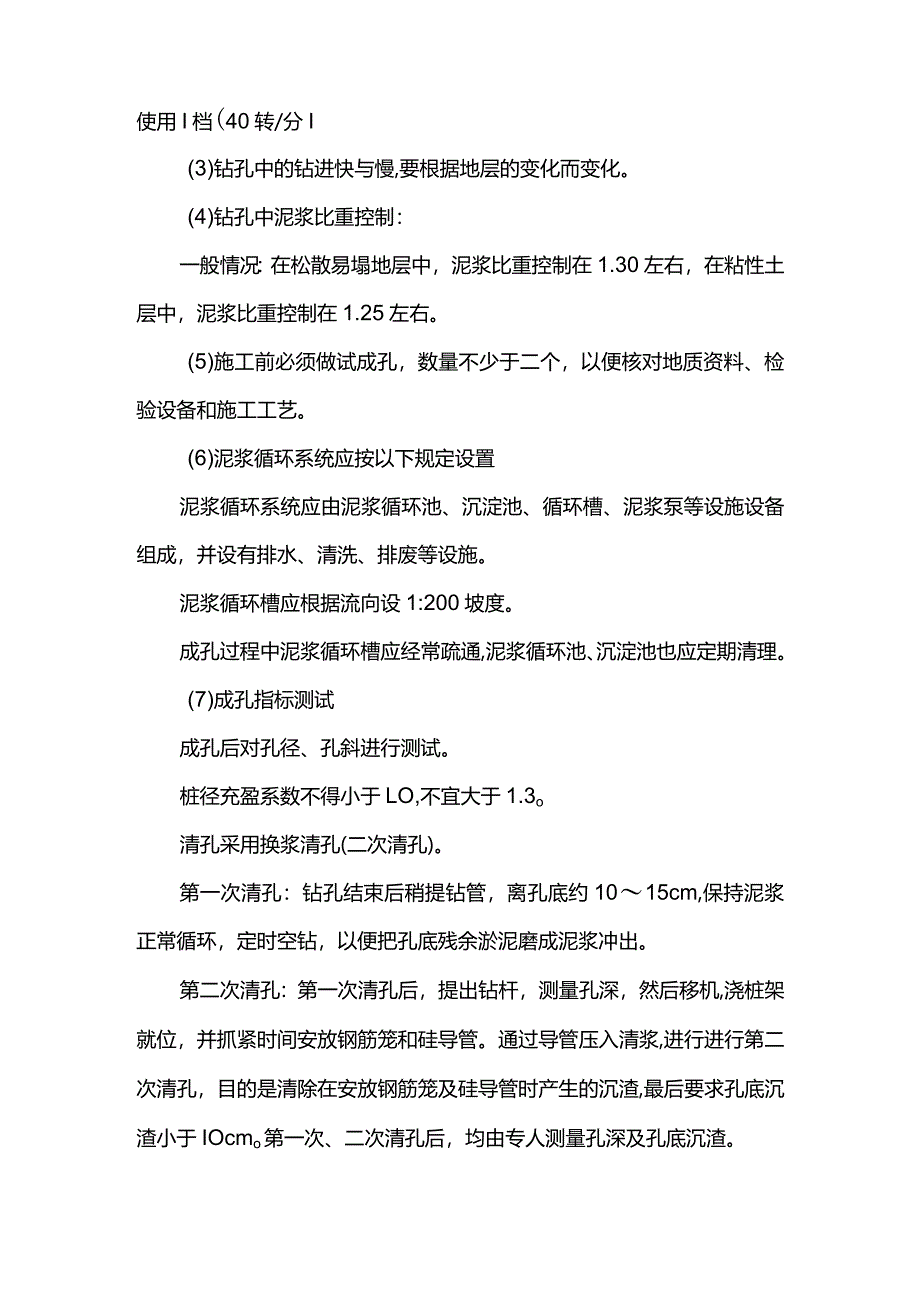

3、道工序施工,同时采取措施保护好孔口,防止杂物掉落孔内。(6)成孔时钻机钻进速度应先轻压、慢转并控制泵量,进入正常工作状态后,逐渐加大转速和钻压。(7)正常钻进时,应控制好钻进参数,掌握好起重滑轮组钢丝绳和水龙带的松紧度,并注意减少晃动。(8)钻速应严格控制,保证及时排渣。3、成孔质量保证(1)钻头形式:保径钻,直径为800(直径应为设计桩径,视成孔实际情况可作适当调整)(2)钻速要求:一般土层使用11档(70转/分),在特殊情况下使用I档(40转/分I(3)钻孔中的钻进快与慢,要根据地层的变化而变化。(4)钻孔中泥浆比重控制:一般情况:在松散易塌地层中,泥浆比重控制在1.30左右,在粘性土层中
4、,泥浆比重控制在1.25左右。(5)施工前必须做试成孔,数量不少于二个,以便核对地质资料、检验设备和施工工艺。(6)泥浆循环系统应按以下规定设置泥浆循环系统应由泥浆循环池、沉淀池、循环槽、泥浆泵等设施设备组成,并设有排水、清洗、排废等设施。泥浆循环槽应根据流向设1:200坡度。成孔过程中泥浆循环槽应经常疏通,泥浆循环池、沉淀池也应定期清理。(7)成孔指标测试成孔后对孔径、孔斜进行测试。桩径充盈系数不得小于LO,不宜大于1.3o清孔采用换浆清孔(二次清孔)。第一次清孔:钻孔结束后稍提钻管,离孔底约1015cm,保持泥浆正常循环,定时空钻,以便把孔底残余淤泥磨成泥浆冲出。第二次清孔:第一次清孔后,
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 钻孔 施工 方案
