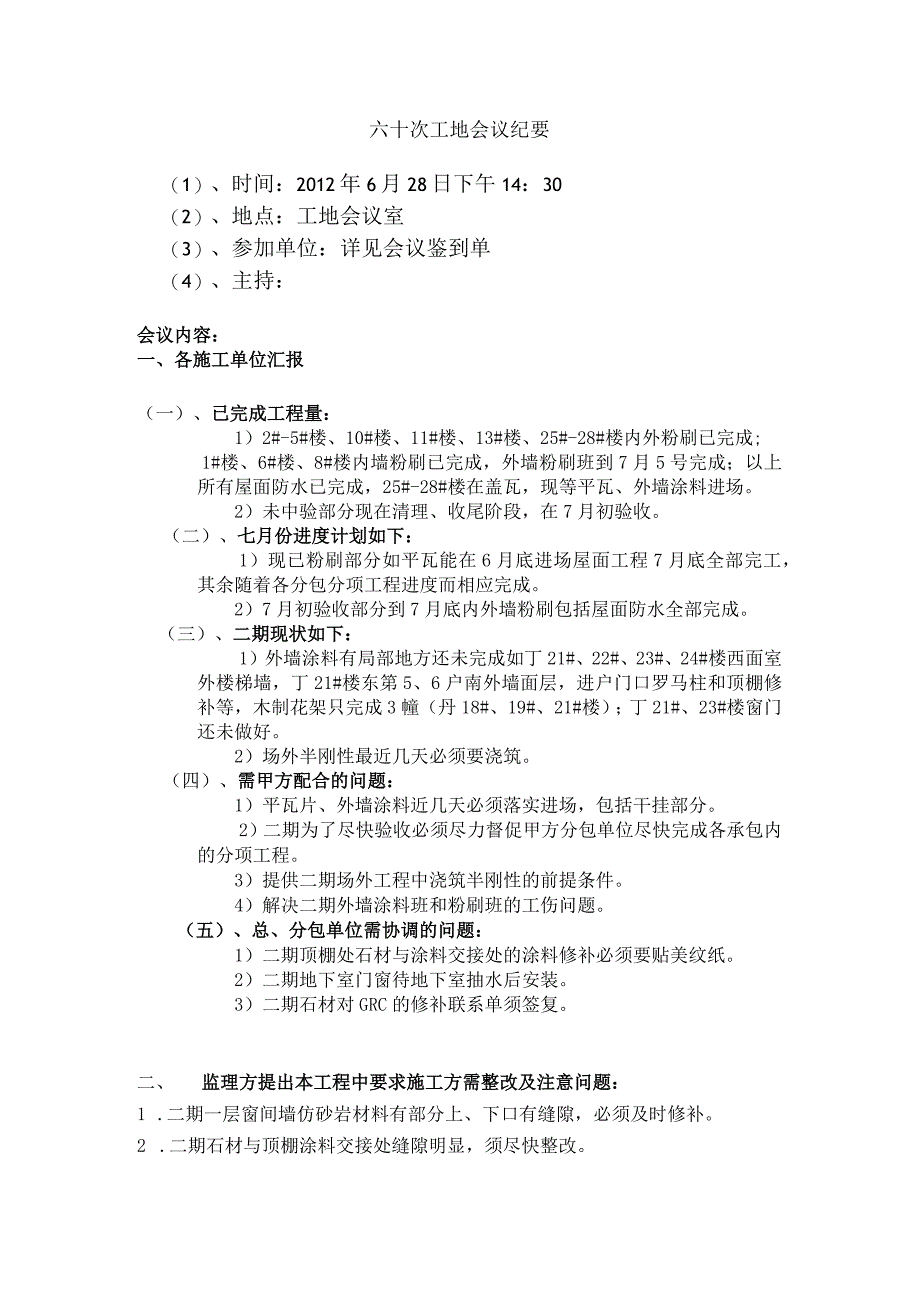

1、六十次工地会议纪要(1)、时间:2012年6月28日下午14:30(2)、地点:工地会议室(3)、参加单位:详见会议鉴到单(4)、主持:会议内容:一、各施工单位汇报(一)、已完成工程量:1)2#-5#楼、10#楼、11#楼、13#楼、25#-28#楼内外粉刷已完成;1#楼、6#楼、8#楼内墙粉刷已完成,外墙粉刷班到7月5号完成;以上所有屋面防水已完成,25#-28#楼在盖瓦,现等平瓦、外墙涂料进场。2)未中验部分现在清理、收尾阶段,在7月初验收。(二)、七月份进度计划如下:1)现已粉刷部分如平瓦能在6月底进场屋面工程7月底全部完工,其余随着各分包分项工程进度而相应完成。2)7月初验收部分到7月

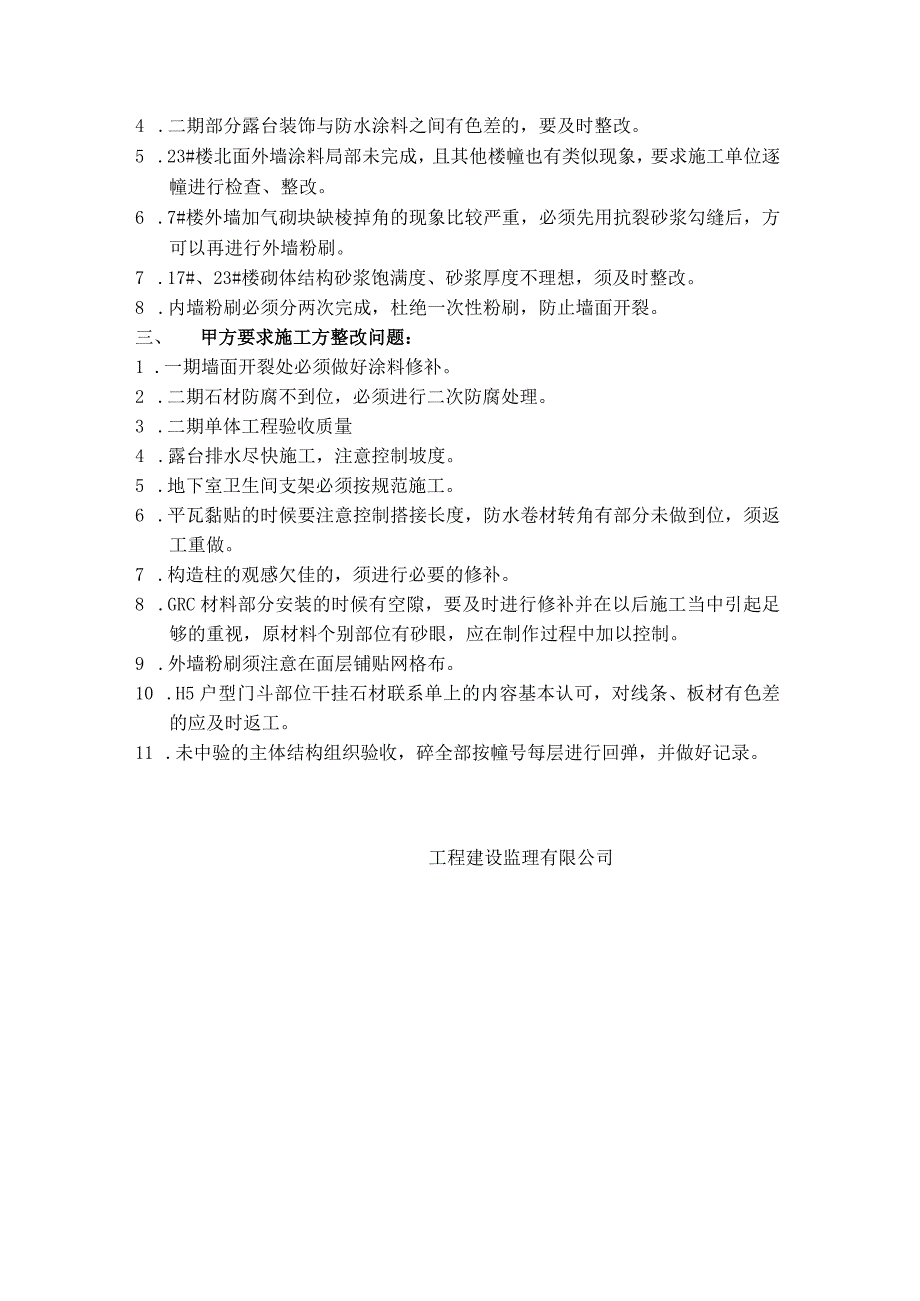

2、底内外墙粉刷包括屋面防水全部完成。(三)、二期现状如下:1)外墙涂料有局部地方还未完成如丁21#、22#、23#、24#楼西面室外楼梯墙,丁21#楼东第5、6户南外墙面层,进户门口罗马柱和顶棚修补等,木制花架只完成3幢(丹18#、19#、21#楼);丁21#、23#楼窗门还未做好。2)场外半刚性最近几天必须要浇筑。(四)、需甲方配合的问题:1)平瓦片、外墙涂料近几天必须落实进场,包括干挂部分。2)二期为了尽快验收必须尽力督促甲方分包单位尽快完成各承包内的分项工程。3)提供二期场外工程中浇筑半刚性的前提条件。4)解决二期外墙涂料班和粉刷班的工伤问题。(五)、总、分包单位需协调的问题:1)二期顶棚
