《济南市城市轨道交通运营管理办法(修订草案)》(根据2020年3月18日济南市人民政府令第267号修订).docx
《《济南市城市轨道交通运营管理办法(修订草案)》(根据2020年3月18日济南市人民政府令第267号修订).docx》由会员分享,可在线阅读,更多相关《《济南市城市轨道交通运营管理办法(修订草案)》(根据2020年3月18日济南市人民政府令第267号修订).docx(20页珍藏版)》请在第壹文秘上搜索。

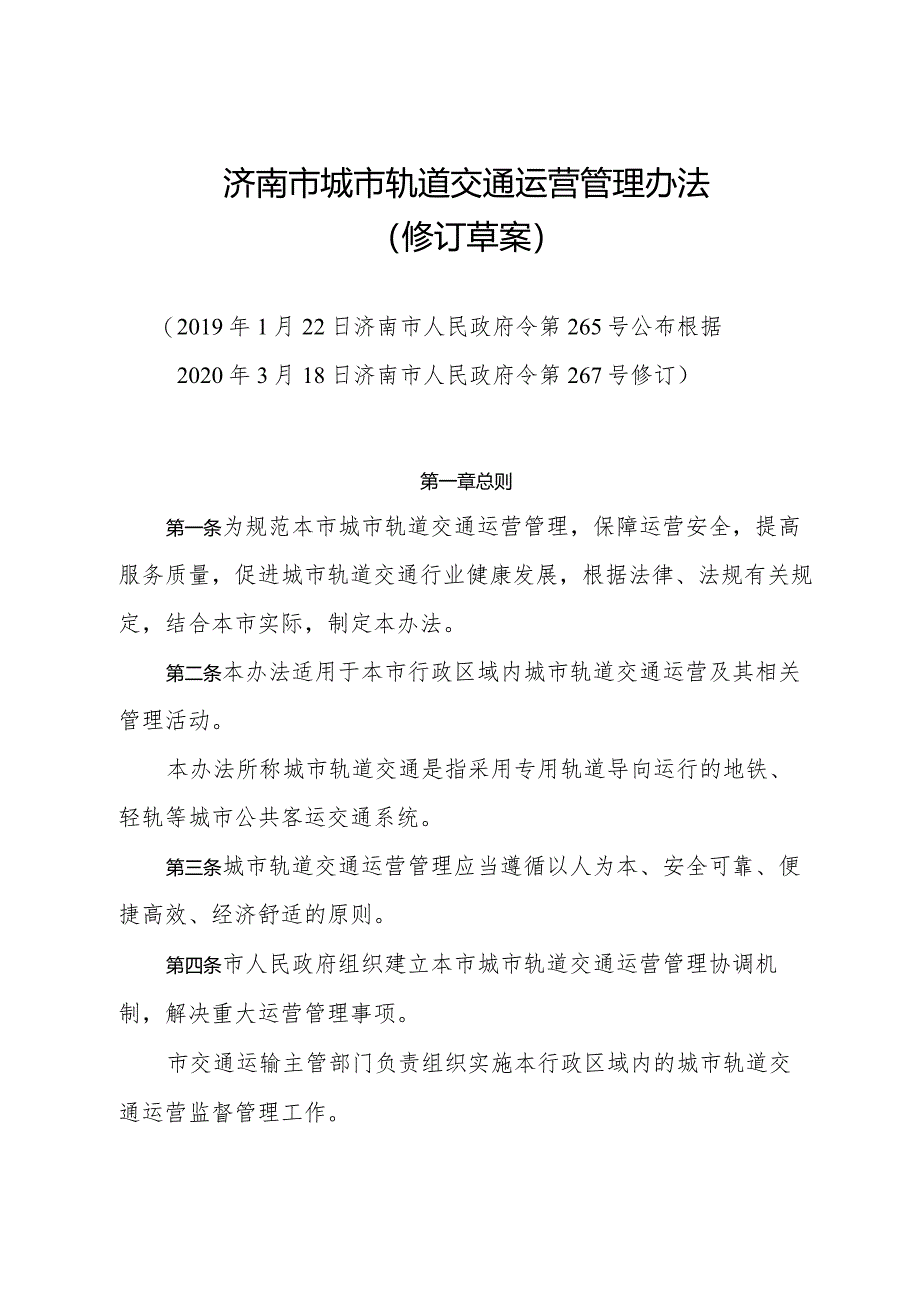

1、济南市城市轨道交通运营管理办法(修订草案)(2019年1月22日济南市人民政府令第265号公布根据2020年3月18日济南市人民政府令第267号修订)第一章总则第一条为规范本市城市轨道交通运营管理,保障运营安全,提高服务质量,促进城市轨道交通行业健康发展,根据法律、法规有关规定,结合本市实际,制定本办法。第二条本办法适用于本市行政区域内城市轨道交通运营及其相关管理活动。本办法所称城市轨道交通是指采用专用轨道导向运行的地铁、轻轨等城市公共客运交通系统。第三条城市轨道交通运营管理应当遵循以人为本、安全可靠、便捷高效、经济舒适的原则。第四条市人民政府组织建立本市城市轨道交通运营管理协调机制,解决重大

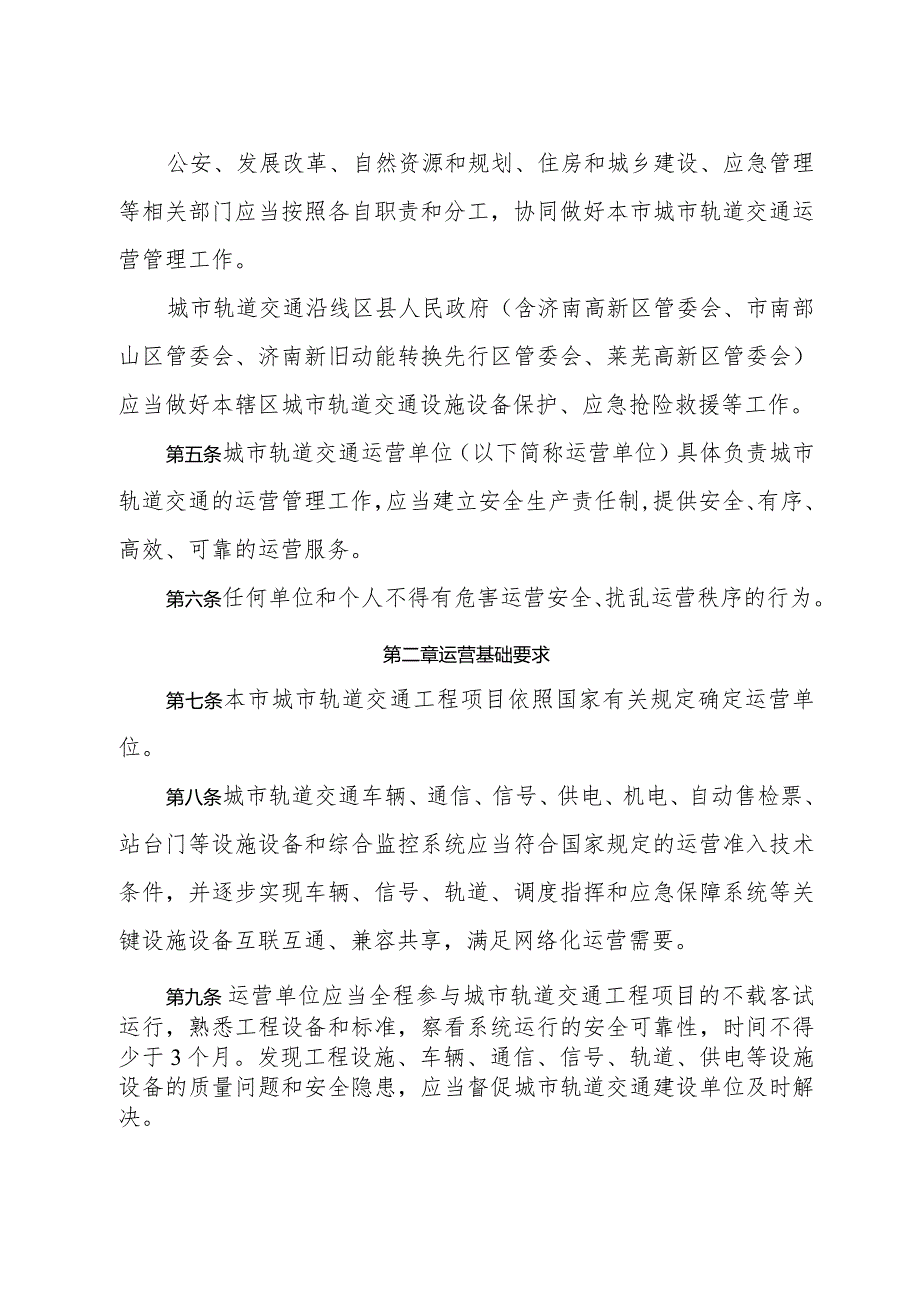

2、运营管理事项。市交通运输主管部门负责组织实施本行政区域内的城市轨道交通运营监督管理工作。公安、发展改革、自然资源和规划、住房和城乡建设、应急管理等相关部门应当按照各自职责和分工,协同做好本市城市轨道交通运营管理工作。城市轨道交通沿线区县人民政府(含济南高新区管委会、市南部山区管委会、济南新旧动能转换先行区管委会、莱芜高新区管委会)应当做好本辖区城市轨道交通设施设备保护、应急抢险救援等工作。第五条城市轨道交通运营单位(以下简称运营单位)具体负责城市轨道交通的运营管理工作,应当建立安全生产责任制,提供安全、有序、高效、可靠的运营服务。第六条任何单位和个人不得有危害运营安全、扰乱运营秩序的行为。第二
3、章运营基础要求第七条本市城市轨道交通工程项目依照国家有关规定确定运营单位。第八条城市轨道交通车辆、通信、信号、供电、机电、自动售检票、站台门等设施设备和综合监控系统应当符合国家规定的运营准入技术条件,并逐步实现车辆、信号、轨道、调度指挥和应急保障系统等关键设施设备互联互通、兼容共享,满足网络化运营需要。第九条运营单位应当全程参与城市轨道交通工程项目的不载客试运行,熟悉工程设备和标准,察看系统运行的安全可靠性,时间不得少于3个月。发现工程设施、车辆、通信、信号、轨道、供电等设施设备的质量问题和安全隐患,应当督促城市轨道交通建设单位及时解决。运营单位应当在运营接管协议中明确相关土建工程、设施设备、

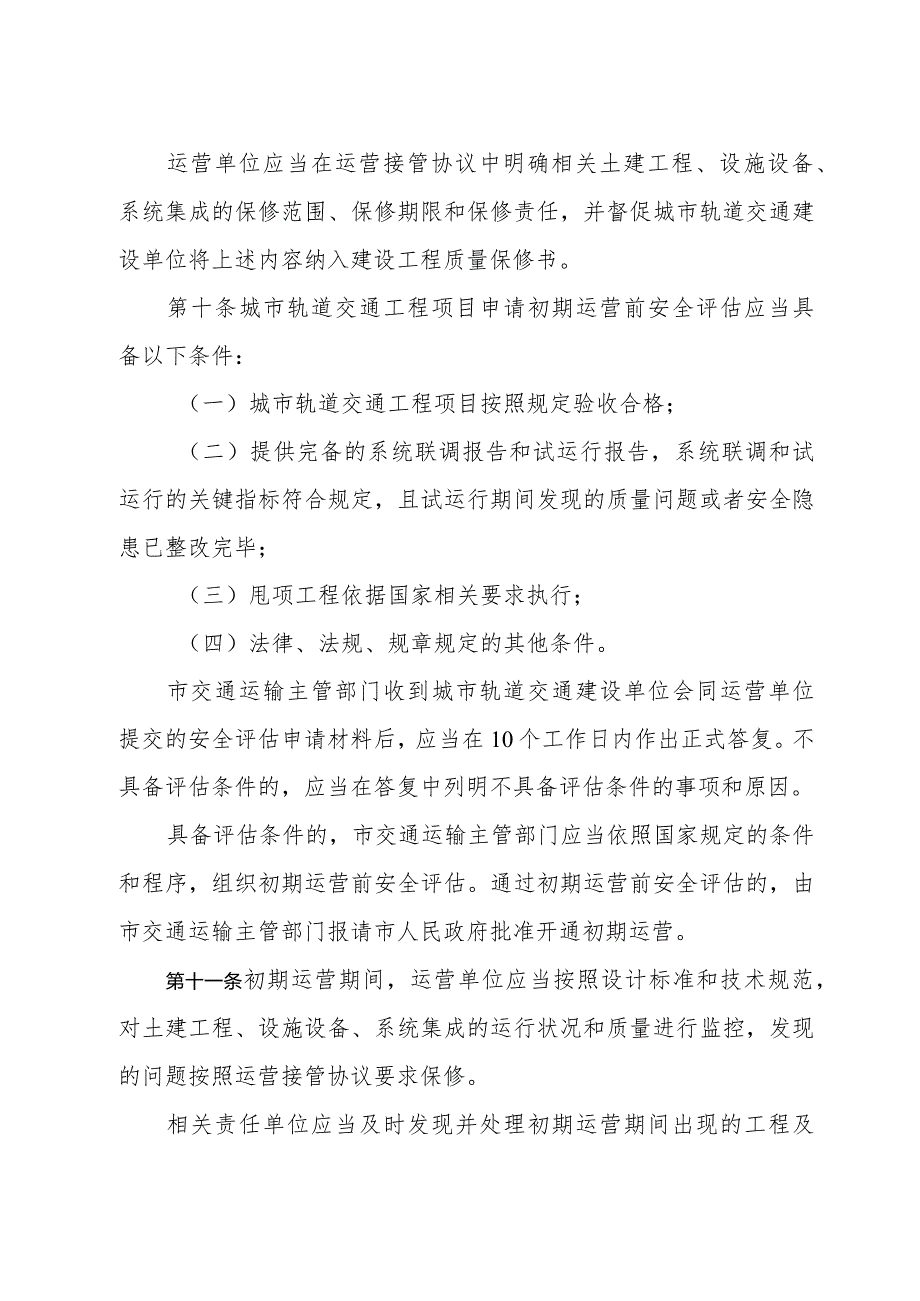

4、系统集成的保修范围、保修期限和保修责任,并督促城市轨道交通建设单位将上述内容纳入建设工程质量保修书。第十条城市轨道交通工程项目申请初期运营前安全评估应当具备以下条件:(一)城市轨道交通工程项目按照规定验收合格;(二)提供完备的系统联调报告和试运行报告,系统联调和试运行的关键指标符合规定,且试运行期间发现的质量问题或者安全隐患已整改完毕;(三)甩项工程依据国家相关要求执行;(四)法律、法规、规章规定的其他条件。市交通运输主管部门收到城市轨道交通建设单位会同运营单位提交的安全评估申请材料后,应当在10个工作日内作出正式答复。不具备评估条件的,应当在答复中列明不具备评估条件的事项和原因。具备评估条件
5、的,市交通运输主管部门应当依照国家规定的条件和程序,组织初期运营前安全评估。通过初期运营前安全评估的,由市交通运输主管部门报请市人民政府批准开通初期运营。第十一条初期运营期间,运营单位应当按照设计标准和技术规范,对土建工程、设施设备、系统集成的运行状况和质量进行监控,发现的问题按照运营接管协议要求保修。相关责任单位应当及时发现并处理初期运营期间出现的工程及设施设备质量等问题。初期运营期间,因工程、设施设备质量问题发生事故的,责任单位应当依法承担赔偿及相关责任。第十二条开通初期运营的城市轨道交通线路有甩项工程的,甩项工程完工并验收合格后,应当通过市交通运输主管部门组织的安全评估,方可投入使用。受
6、条件限制、甩项工程难以完成的,运营单位应当督促城市轨道交通建设单位与设计单位履行设计变更手续。第十三条城市轨道交通工程项目申请正式运营前安全评估应当具备以下条件:(一)按规定验收合格且初期运营至少1年;(二)全部甩项工程投入使用或者已履行设计变更手续;(三)初期运营期间,土建工程、设施设备、系统集成的运行状况良好,发现的质量问题或者安全隐患已整改完毕;(四)法律、法规、规章规定的其他条件。市交通运输主管部门收到运营单位提交的安全评估申请材料后,应当在10个工作日内作出正式答复。不具备评估条件的,应当在答复中列明不具备评估条件的事项和原因。具备评估条件的,市交通运输主管部门应当依照国家规定的条件
7、和程序,组织正式运营前安全评估。通过正式运营前安全评估的,由市交通运输主管部门报请市人民政府批准转为正式运营。未通过评估的,市交通运输主管部门应当将未通过评估的原因及事项报告市人民政府,并通告运营单位限期整改。第三章运营服务第十四条运营单位应当建立城市轨道交通设施设备运行管理、定期检查、检测评估、养护维修、更新改造等管理制度和技术管理体系,并报市交通运输主管部门备案。运营单位应当对设施设备进行定期检查、检测评估,及时养护维修和更新改造,并保存记录,确保城市轨道交通各系统和设施设备完好,符合运营安全相关规定和标准。第十五条市交通运输主管部门应当制定本市城市轨道交通运营服务管理规范、乘客守则,并向
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 济南市城市轨道交通运营管理办法修订草案 济南市 城市轨道 交通 运营 管理办法 修订 草案 根据 2020 18 人民政府 267
链接地址:https://www.1wenmi.com/doc/934320.html
