建设工程质量问题及质量事故的处理.ppt
《建设工程质量问题及质量事故的处理.ppt》由会员分享,可在线阅读,更多相关《建设工程质量问题及质量事故的处理.ppt(32页珍藏版)》请在第壹文秘上搜索。

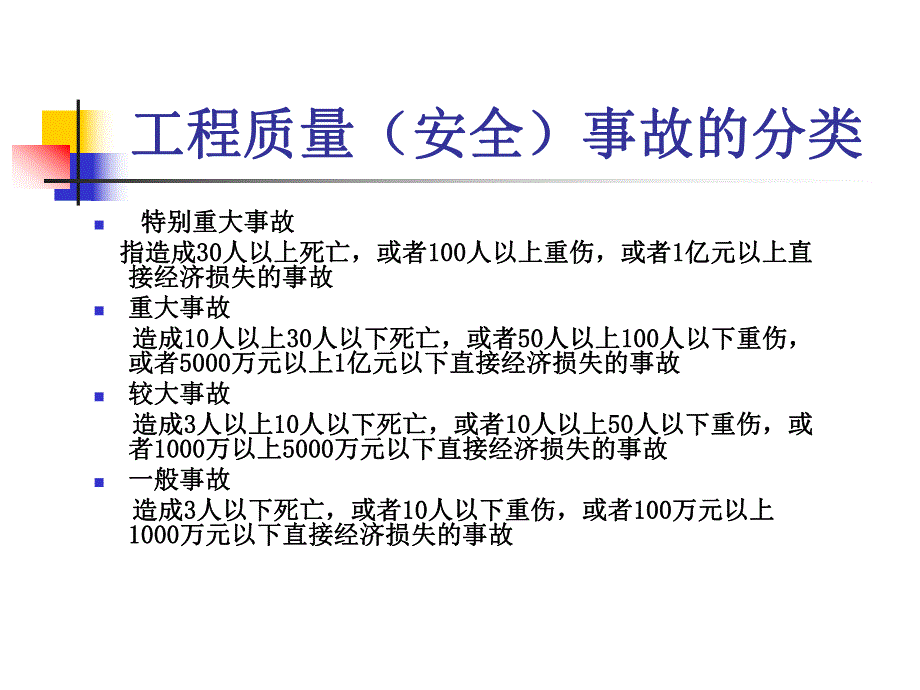

1、 工程质量(安全)事故的分类工程质量(安全)事故的分类n 特别重大事故特别重大事故 指造成指造成3030人以上死亡,或者人以上死亡,或者100100人以上重伤,或者人以上重伤,或者1 1亿元以上直亿元以上直接经济损失的事故接经济损失的事故 n重大事故重大事故 造成造成1010人以上人以上3030人以下死亡,或者人以下死亡,或者5050人以上人以上100100人以下重伤,人以下重伤,或者或者50005000万元以上万元以上1 1亿元以下直接经济损失的事故亿元以下直接经济损失的事故n较大事故较大事故 造成造成3 3人以上人以上1010人以下死亡,或者人以下死亡,或者1010人以上人以上5050人以

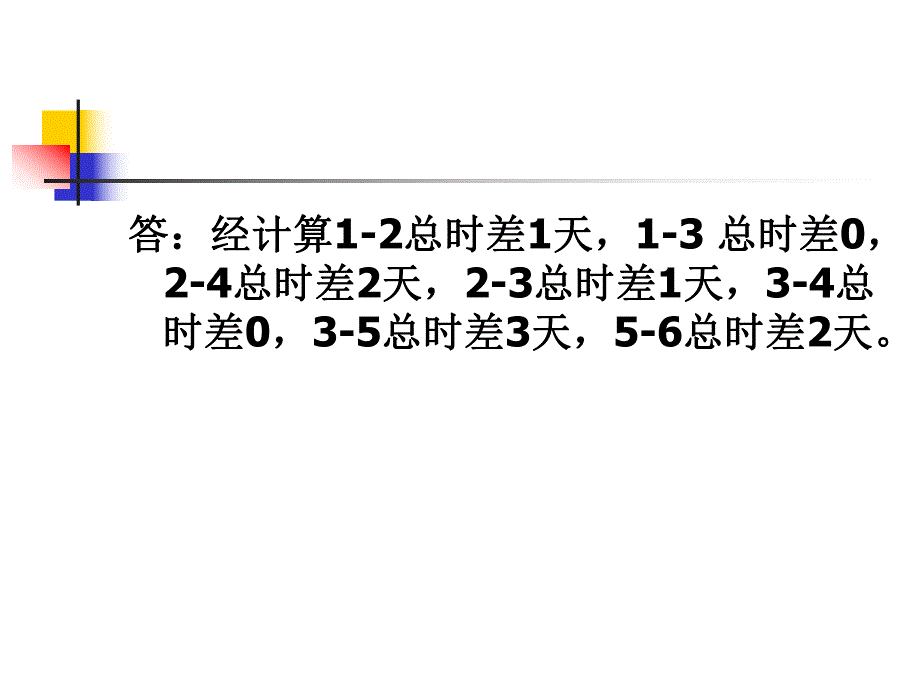

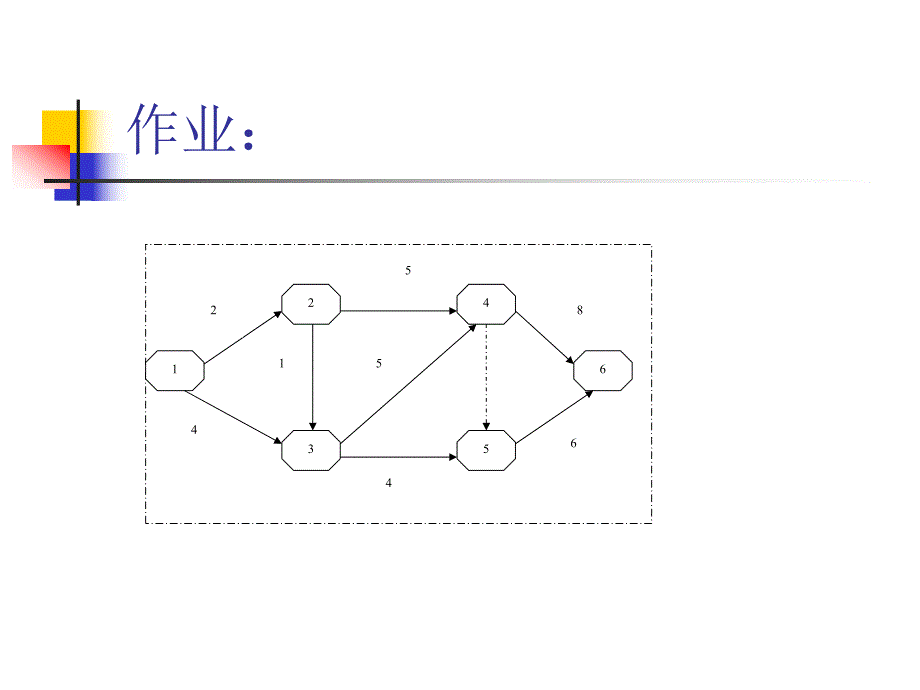

2、下重伤,或人以下重伤,或者者10001000万以上万以上50005000万元以下直接经济损失的事故万元以下直接经济损失的事故n一般事故一般事故 造成造成3 3人以下死亡,或者人以下死亡,或者1010人以下重伤,或者人以下重伤,或者100100万元以上万元以上10001000万元以下直接经济损失的事故万元以下直接经济损失的事故 作业:12356425415846答:经计算答:经计算1-2总时差总时差1天,天,1-3 总时差总时差0,2-4总时差总时差2天,天,2-3总时差总时差1天,天,3-4总总时差时差0,3-5总时差总时差3天,天,5-6总时差总时差2天。天。n索赔分类索赔分类)工期索赔)工
3、期索赔)费用索赔)费用索赔n索赔成立的条件索赔成立的条件 1)与合同对照,事件已造成了承包人工程项目成本的)与合同对照,事件已造成了承包人工程项目成本的额外支出,或直接工期损失;额外支出,或直接工期损失;2)造成费用增加或工期损失的原因,按合同约定不属)造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任;于承包人的行为责任或风险责任;3)承包人按合同规定的程序提交索赔意向通知和索赔)承包人按合同规定的程序提交索赔意向通知和索赔报告报告 索赔索赔索赔的程序索赔的程序n提出索赔要求(索赔事件发生后提出索赔要求(索赔事件发生后28天提出意向通知)天提出意向通知)n报送索赔资料(
4、索赔通知书发出后报送索赔资料(索赔通知书发出后28天,提出延长工天,提出延长工期和经济损失的索赔报告)期和经济损失的索赔报告)n工程师答复(收到索赔报告后,于工程师答复(收到索赔报告后,于28天内给予答复)天内给予答复)n工程师逾期答复后果收到索赔报告后,于工程师逾期答复后果收到索赔报告后,于28天内不给天内不给予答复,视为已经认可)予答复,视为已经认可)n持续索赔(当索赔事件持续进行时,承包人应当阶段持续索赔(当索赔事件持续进行时,承包人应当阶段性向工程师发出索赔意向,在索赔事件终了后,向工性向工程师发出索赔意向,在索赔事件终了后,向工程师递送索赔的有关资料和最终索赔报告)程师递送索赔的有关
5、资料和最终索赔报告)n仲裁与诉讼仲裁与诉讼(协商、调解、仲裁、诉讼)协商、调解、仲裁、诉讼)不可抗力风险承担责任的原则不可抗力风险承担责任的原则n工程本身的损害由业主承担;工程本身的损害由业主承担;n人员伤亡由其所属单位负责,并承担相人员伤亡由其所属单位负责,并承担相应费用;应费用;n造成施工单位机械、设备的损坏及停工造成施工单位机械、设备的损坏及停工等损失,由施工单位承担;等损失,由施工单位承担;n所需清理、恢复工作的费用,由业主承所需清理、恢复工作的费用,由业主承担;担;n工期给予顺延。工期给予顺延。n某综合办公楼项目业主与承包商签订了工程施工承包合同某综合办公楼项目业主与承包商签订了工程
6、施工承包合同,承包工作范围包括土建、机承包工作范围包括土建、机 电安装和装修工程。该办公楼电安装和装修工程。该办公楼共共8 8层层,采用框架结构采用框架结构,开工日期为开工日期为20022002年年4 4月月1 1日日,合同工期合同工期为为1818个月。个月。在施工过程在施工过程,发生如下几项事件发生如下几项事件:事件一:事件一:20022002年年4 4月月,在基础开挖过程中在基础开挖过程中,个别部位实际土质个别部位实际土质与甲方提供的地质资料不符与甲方提供的地质资料不符,造成施工费用增加造成施工费用增加2.52.5万元万元,相相应工序持续时间增加了应工序持续时间增加了4d;4d;事件二:事
7、件二:20022002年年5 5月月,施工单位为保证施工质量施工单位为保证施工质量,扩大基础底扩大基础底面面,开挖量增加导致费用增加开挖量增加导致费用增加3.03.0万元万元,相应工序持续时间增相应工序持续时间增加了加了3d;3d;事件三:事件三:20022002年年8 8月月,进入雨期施工进入雨期施工,恰逢恰逢2020天的非季节性大天的非季节性大雨雨,造成停工损失造成停工损失2.52.5万元万元,工期增加了工期增加了4d;4d;案例案例1n事件四:事件四:20032003年年2 2月月,在主体砌筑工程中在主体砌筑工程中,因施工图设计有误因施工图设计有误,实际工程量增加导致费用增加实际工程量增
8、加导致费用增加3.83.8万元万元,相应工序持续时间相应工序持续时间增加了增加了2d;2d;n事件五:外墙装修抹灰阶段事件五:外墙装修抹灰阶段,一抹灰工在一抹灰工在5 5层贴抹灰用的分层贴抹灰用的分格条时格条时,脚手板滑脱发生坠脚手板滑脱发生坠 落事故落事故,坠落过程中将首层兜网坠落过程中将首层兜网系结点冲开系结点冲开,撞在撞在1 1层脚手架小横杆上层脚手架小横杆上,经抢救无效死亡;经抢救无效死亡;n事件六事件六:室内装修进行墙面涂料粉刷前室内装修进行墙面涂料粉刷前,在检查装饰面基层在检查装饰面基层时时,发现墙面抹灰有大面积空鼓现象。发现墙面抹灰有大面积空鼓现象。上述事件中上述事件中,除第三项
