六层砖混结构住宅楼施工组织设计#河北.doc
《六层砖混结构住宅楼施工组织设计#河北.doc》由会员分享,可在线阅读,更多相关《六层砖混结构住宅楼施工组织设计#河北.doc(24页珍藏版)》请在第壹文秘上搜索。

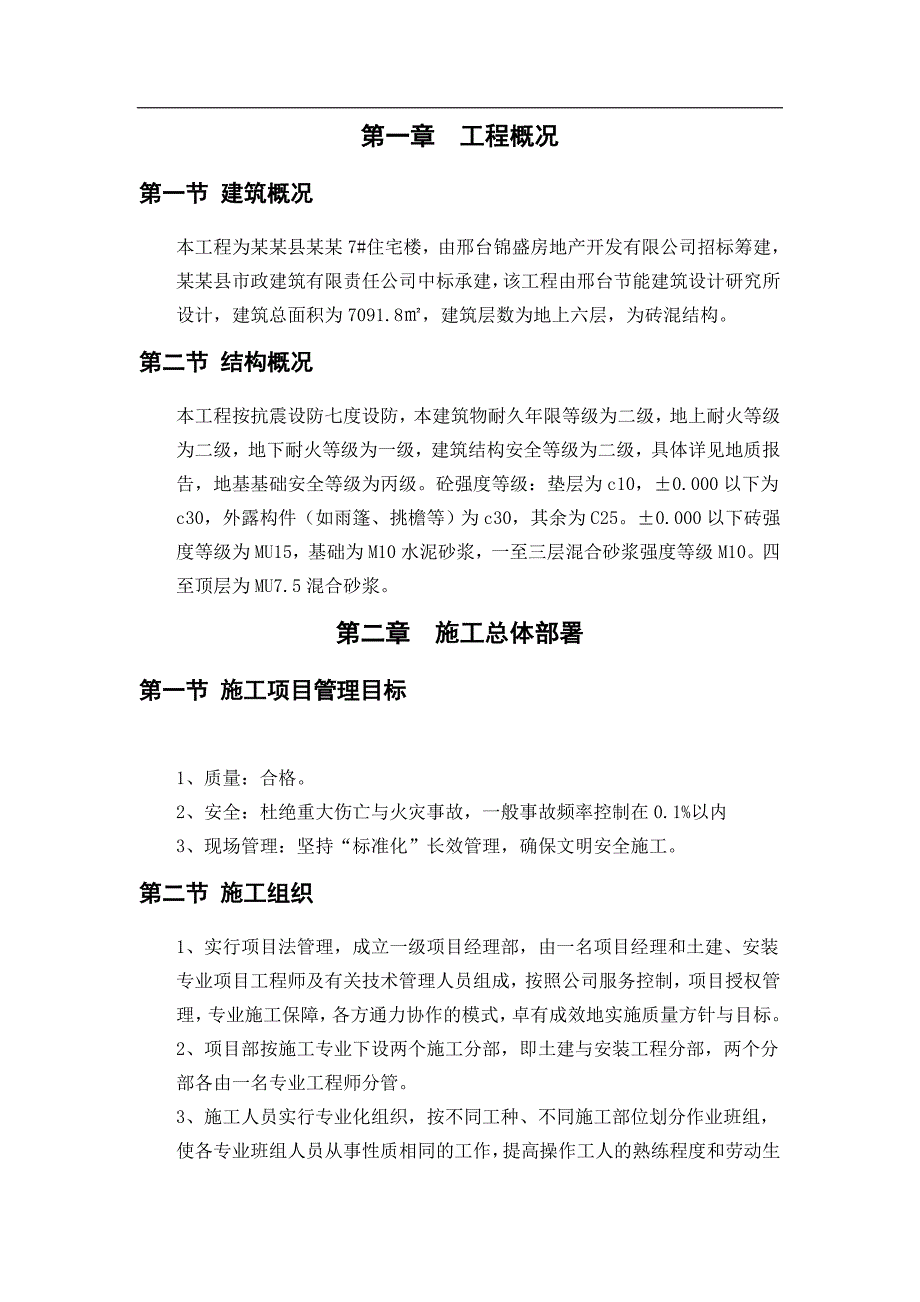

1、某某县某某7#住宅楼施 工 组 织 设 计 编制人: 审核人: 审批人: 第一章 工程概况第一节 建筑概况本工程为某某县某某7#住宅楼,由邢台锦盛房地产开发有限公司招标筹建,某某县市政建筑有限责任公司中标承建,该工程由邢台节能建筑设计研究所设计,建筑总面积为7091.8,建筑层数为地上六层,为砖混结构。第二节 结构概况本工程按抗震设防七度设防,本建筑物耐久年限等级为二级,地上耐火等级为二级,地下耐火等级为一级,建筑结构安全等级为二级,具体详见地质报告,地基基础安全等级为丙级。砼强度等级:垫层为c10,0.000以下为c30,外露构件(如雨篷、挑檐等)为c30,其余为C25。0.000以下砖强度
2、等级为MU15,基础为M10水泥砂浆,一至三层混合砂浆强度等级M10。四至顶层为MU7.5混合砂浆。第二章 施工总体部署第一节 施工项目管理目标 1、质量:合格。2、安全:杜绝重大伤亡与火灾事故,一般事故频率控制在0.1%以内3、现场管理:坚持“标准化”长效管理,确保文明安全施工。第二节 施工组织1、实行项目法管理,成立一级项目经理部,由一名项目经理和土建、安装专业项目工程师及有关技术管理人员组成,按照公司服务控制,项目授权管理,专业施工保障,各方通力协作的模式,卓有成效地实施质量方针与目标。2、项目部按施工专业下设两个施工分部,即土建与安装工程分部,两个分部各由一名专业工程师分管。3、施工人

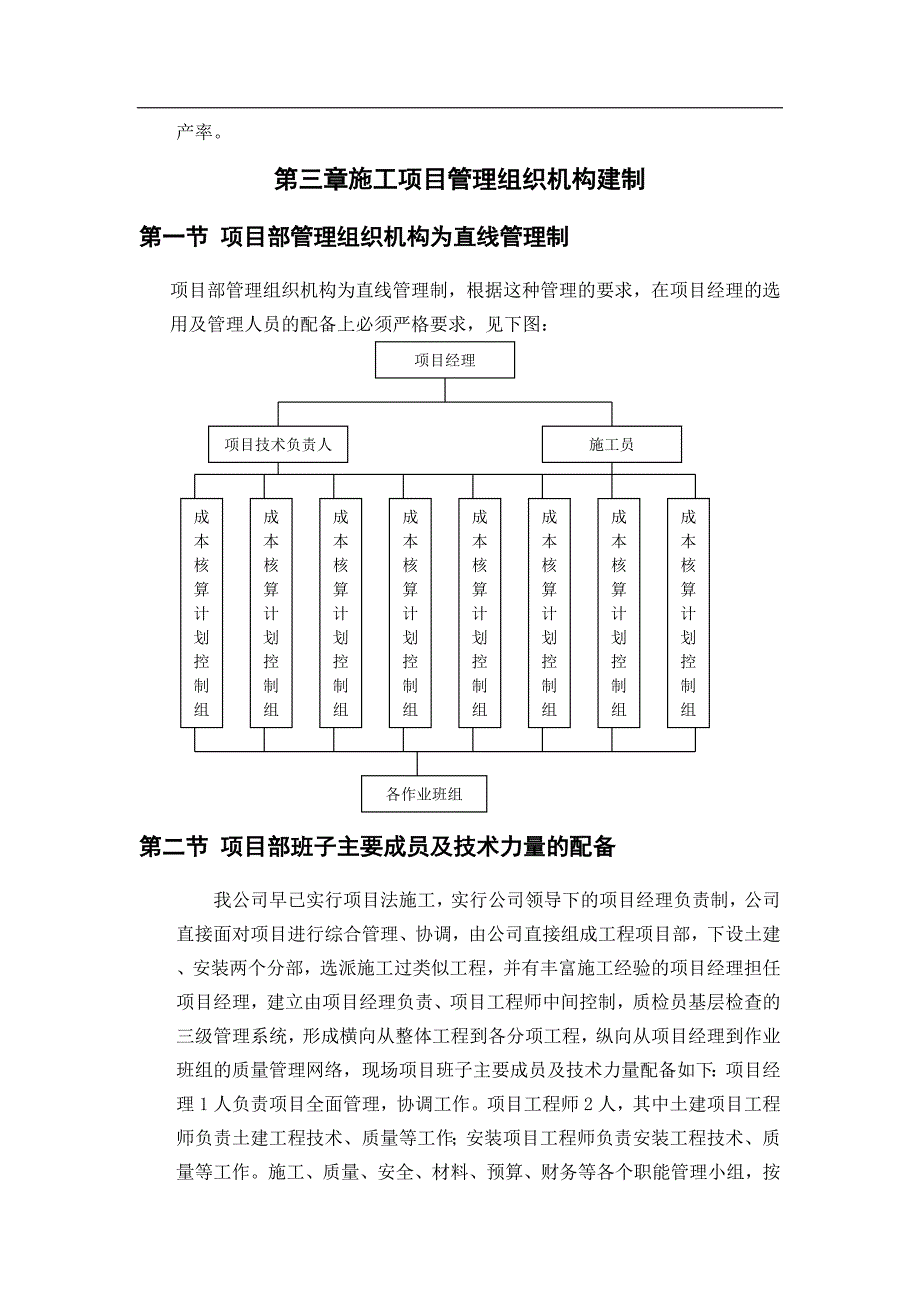

3、员实行专业化组织,按不同工种、不同施工部位划分作业班组,使各专业班组人员从事性质相同的工作,提高操作工人的熟练程度和劳动生产率。第三章施工项目管理组织机构建制第一节 项目部管理组织机构为直线管理制项目经理施工员项目技术负责人成本核算计划控制组成本核算计划控制组成本核算计划控制组成本核算计划控制组成本核算计划控制组成本核算计划控制组成本核算计划控制组成本核算计划控制组各作业班组项目部管理组织机构为直线管理制,根据这种管理的要求,在项目经理的选用及管理人员的配备上必须严格要求,见下图:第二节 项目部班子主要成员及技术力量的配备我公司早已实行项目法施工,实行公司领导下的项目经理负责制,公司直接面对项
4、目进行综合管理、协调,由公司直接组成工程项目部,下设土建、安装两个分部,选派施工过类似工程,并有丰富施工经验的项目经理担任项目经理,建立由项目经理负责、项目工程师中间控制,质检员基层检查的三级管理系统,形成横向从整体工程到各分项工程,纵向从项目经理到作业班组的质量管理网络,现场项目班子主要成员及技术力量配备如下:项目经理1人负责项目全面管理,协调工作。项目工程师2人,其中土建项目工程师负责土建工程技术、质量等工作;安装项目工程师负责安装工程技术、质量等工作。施工、质量、安全、材料、预算、财务等各个职能管理小组,按土建、安装工程岗位要求,配备齐全,建立高效管理的管理部门,严格岗位责任,各司其职,
5、各负其责,保证工程顺利进行。为规范对该项目各项管理工作,合同管理及质量、进度的总控制,项目经理部将按照颁布的质量保证手册,标准工程程汇编及文明施工与成品保护管理办法等程序支持性文件实施管理和控制。第四章工程测量第一节测量仪器与专业人员的配在工程施工中,测量放线占有重要地位,它直接影响工程质量、进度、效益等,搞好测量放线显得尤为重要,本工程平面测量用方格网,直角坐标法测量,所有定位的点的位置必须事先准确计算,并经监理工程师认可后,方可施测。1、专业人员配备:成立测量小组由测量专业工程师任组长,负责制定方案、设定测量路线,负责仪器的操作和维护保养。设专业测量员1名,负责测量工作及数据整理与记录等。
6、2、测量器具:电子经纬仪、水准仪、钢尺等。第二节轴线控制根据现场环境,轴线的引测采用内控,使用激光经纬仪测量投点,相应校核逐层引测,即将经纬仪架设在地面控制点,向0.00楼面投点,上引轴线。投点经监理复核无误后,由木工弹出墨线标明,依据控制线再放出建筑各细部点。第三节高程控制依据水准点引测0.00标高线,选三个角点用钢卷尺由基点连续量出楼层标高基准点用水准仪抄测并相互校核,不得套层测量,以防止累积误差。第五章土建主要项目施工方法及技术措施第一节土方开挖1、施工顺序及工艺流程:土方开挖素砼垫层基础砌砖回填土方0.00以上主体施工2、土方开挖经现场勘察,我们将采用机械挖土,部分土方外运,严禁土方在
7、坑边堆放过多。为保证工程质量,土方工程施工应做到:、施工区域内的水准点和控制桩必须妥善保护,必要时加设护桩或用混凝土镶牢,土方开挖前,必须对龙门桩进行检查,复测,施工过程中不得任意碰撞或在其上堆土。、土方施工前,对操作人员进行施工方案中操作方法、质量标准和安全规程的书面和口头交底,在施工过程中应随时检查执行情况,如发现有违反,应立即给予纠正。、在开挖过程中,对平面位置,边坡坡度和标高等,进行测量,校核其是否符合设计要求。机械挖土时,人工配合,因开挖深度不大,土方开挖一步到位,开挖时,为防止机械破坏原土,留150mm厚,采用人工清运。土方开挖后,及时请有关人员进行地基验槽,并做好验槽记录工作。第
