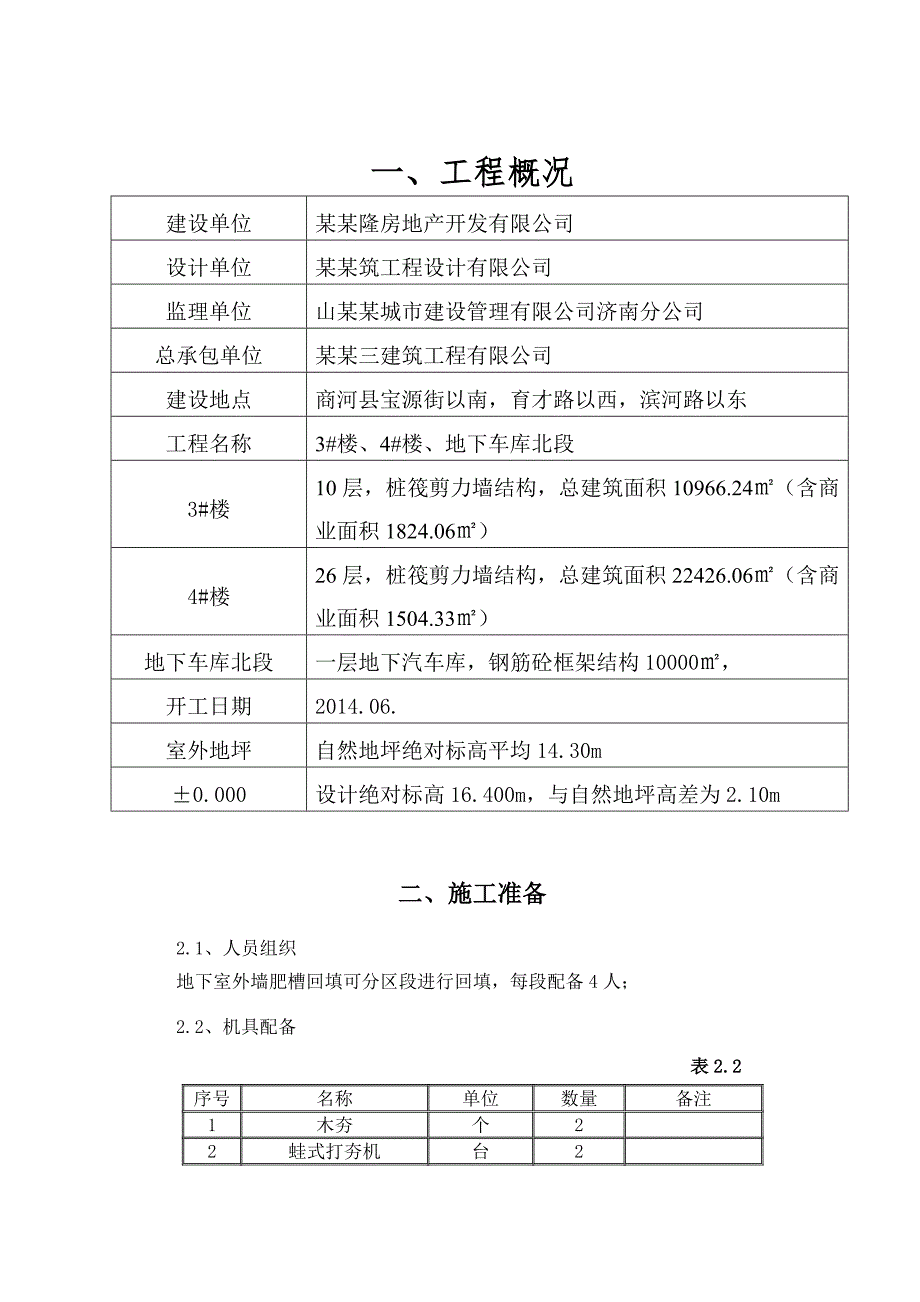

1、一、工程概况建设单位某某隆房地产开发有限公司设计单位某某筑工程设计有限公司监理单位山某某城市建设管理有限公司济南分公司总承包单位某某三建筑工程有限公司建设地点商河县宝源街以南,育才路以西,滨河路以东工程名称3#楼、4#楼、地下车库北段3#楼10层,桩筏剪力墙结构,总建筑面积10966.24(含商业面积1824.06)4#楼26层,桩筏剪力墙结构,总建筑面积22426.06(含商业面积1504.33)地下车库北段一层地下汽车库,钢筋砼框架结构10000,开工日期2014.06.室外地坪自然地坪绝对标高平均14.30m0.000设计绝对标高16.400m,与自然地坪高差为2.10m二、施工准备2.

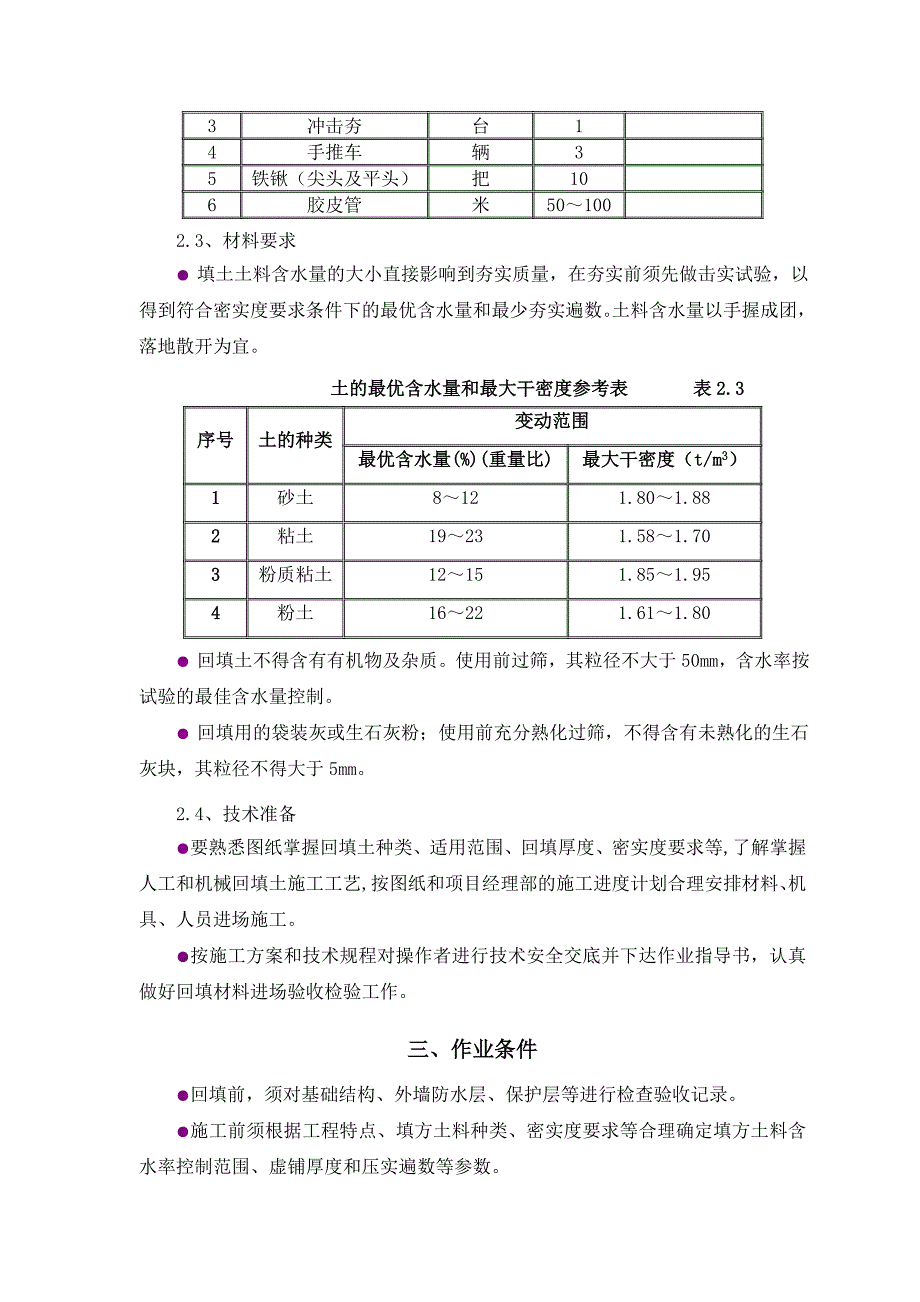

2、1、人员组织地下室外墙肥槽回填可分区段进行回填,每段配备4人;2.2、机具配备 表2.2序号名称单位数量备注1木夯个22蛙式打夯机台23冲击夯台14手推车辆35铁锹(尖头及平头)把106胶皮管米501002.3、材料要求 填土土料含水量的大小直接影响到夯实质量,在夯实前须先做击实试验,以得到符合密实度要求条件下的最优含水量和最少夯实遍数。土料含水量以手握成团,落地散开为宜。 土的最优含水量和最大干密度参考表 表2.3序号土的种类变动范围最优含水量(%)(重量比)最大干密度(t/m3)1砂土8121.801.882粘土19231.581.703粉质粘土12151.851.954粉土16221.6

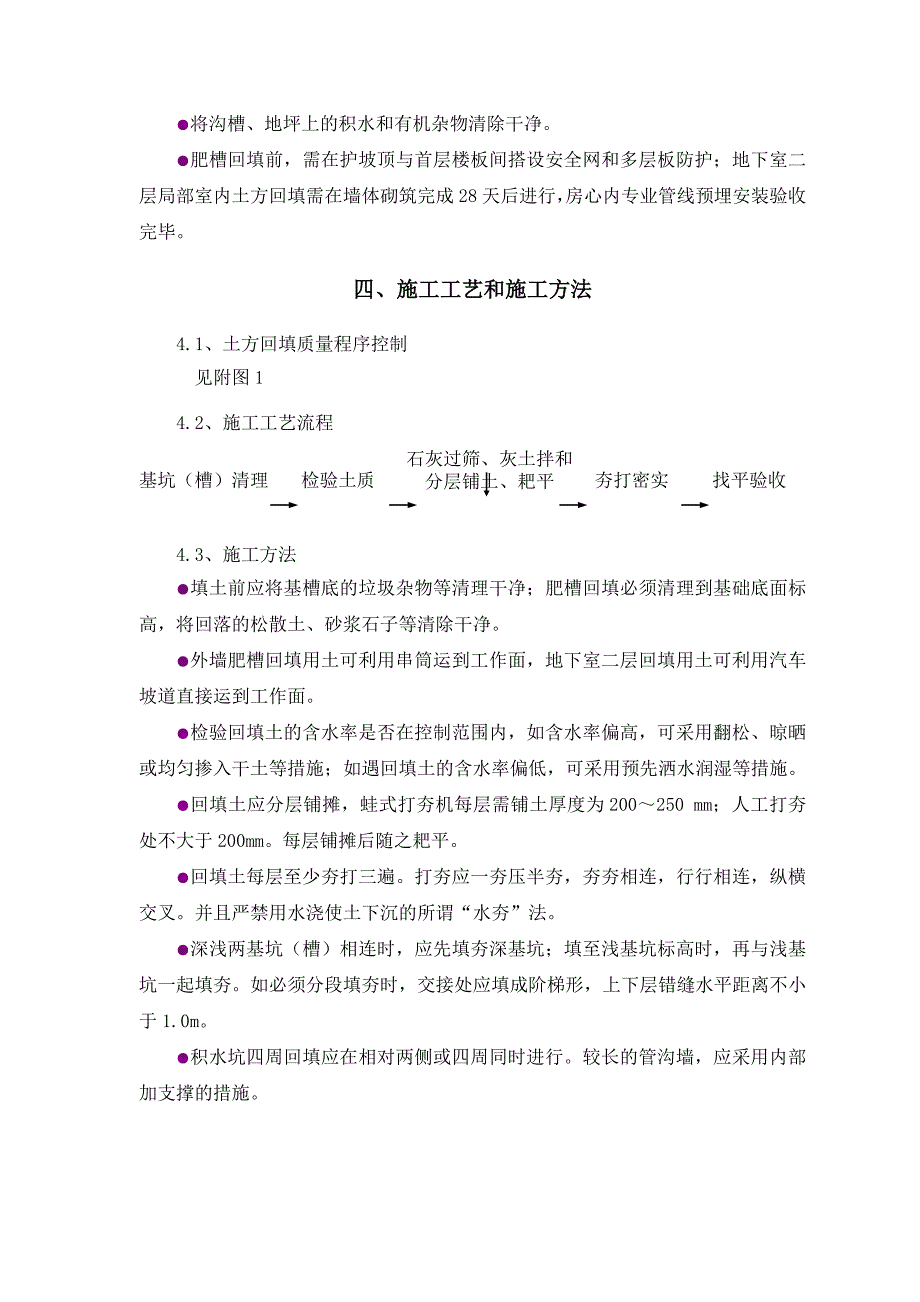

3、11.80 回填土不得含有有机物及杂质。使用前过筛,其粒径不大于50mm,含水率按试验的最佳含水量控制。 回填用的袋装灰或生石灰粉;使用前充分熟化过筛,不得含有未熟化的生石灰块,其粒径不得大于5mm。2.4、技术准备要熟悉图纸掌握回填土种类、适用范围、回填厚度、密实度要求等,了解掌握人工和机械回填土施工工艺,按图纸和项目经理部的施工进度计划合理安排材料、机具、人员进场施工。按施工方案和技术规程对操作者进行技术安全交底并下达作业指导书,认真做好回填材料进场验收检验工作。三、作业条件回填前,须对基础结构、外墙防水层、保护层等进行检查验收记录。施工前须根据工程特点、填方土料种类、密实度要求等合理确定
4、填方土料含水率控制范围、虚铺厚度和压实遍数等参数。将沟槽、地坪上的积水和有机杂物清除干净。肥槽回填前,需在护坡顶与首层楼板间搭设安全网和多层板防护;地下室二层局部室内土方回填需在墙体砌筑完成28天后进行,房心内专业管线预埋安装验收完毕。四、施工工艺和施工方法4.1、土方回填质量程序控制见附图14.2、施工工艺流程基坑(槽)清理 检验土质 夯打密实 找平验收4.3、施工方法填土前应将基槽底的垃圾杂物等清理干净;肥槽回填必须清理到基础底面标高,将回落的松散土、砂浆石子等清除干净。外墙肥槽回填用土可利用串筒运到工作面,地下室二层回填用土可利用汽车坡道直接运到工作面。检验回填土的含水率是否在控制范围内
5、,如含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水率偏低,可采用预先洒水润湿等措施。回填土应分层铺摊,蛙式打夯机每层需铺土厚度为200250 mm;人工打夯处不大于200mm。每层铺摊后随之耙平。回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。并且严禁用水浇使土下沉的所谓“水夯”法。深浅两基坑(槽)相连时,应先填夯深基坑;填至浅基坑标高时,再与浅基坑一起填夯。如必须分段填夯时,交接处应填成阶梯形,上下层错缝水平距离不小于1.0m。积水坑四周回填应在相对两侧或四周同时进行。较长的管沟墙,应采用内部加支撑的措施。回填房心及管沟时,为防止管道中心线位移或损
6、坏管道,应用人工先在管子两侧填土夯实;并应由管道两边同时进行,至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。回填用素土和石灰分别过筛。如果是块灰闷的灰,要用610mm的筛子过筛;土要用50mm筛子过筛。灰土的配合比按设计要求为石灰:素土=:8(体积比),严格执行配合比。拌合时必须均匀一致,至少翻拌两次;拌合好的灰土颜色应一致。回填土每层填实后,应按规范规定进行环刀取样,测试回填土的干密度。分层铺灰土:每层的灰土铺摊厚度为200mm250mm.回填土施工检验要求:回填土施工前委托试验室做土壤击实试验,并取得击实试验报告,按要求控制回填土含水率和土壤干密度。回填土检验采用环刀
7、法取样,取样方法:肥槽回填按每层每50m取一点,房心回填按每层每500m2取一点。冬雨期施工1) 雨季施工,基坑(槽)或管沟灰土回填应连续进行,尽快完成施工中应防止地面水流入槽坑内,以免边坡塌方或基土遭到破坏。2) 雨天施工时,应采取防雨或排水措施。刚打完毕或尚未夯实尚未夯实的灰土,如遭雨淋浸泡,则应将积水及松软灰土除去,并重新补填新灰土夯实,受浸湿的灰土应在晾干后,在夯打密实。3) 冬季施工,土源及回填后土方注意预防冻结,可用阻燃草帘采取覆盖措施。回填处的冰雪一定要打扫干净,方可进行回填。4) 地下室回填的土方不得含有冻土颗粒,回填环境温度不能低于+5;地下室如有积水应及时清理,禁止带水回填
