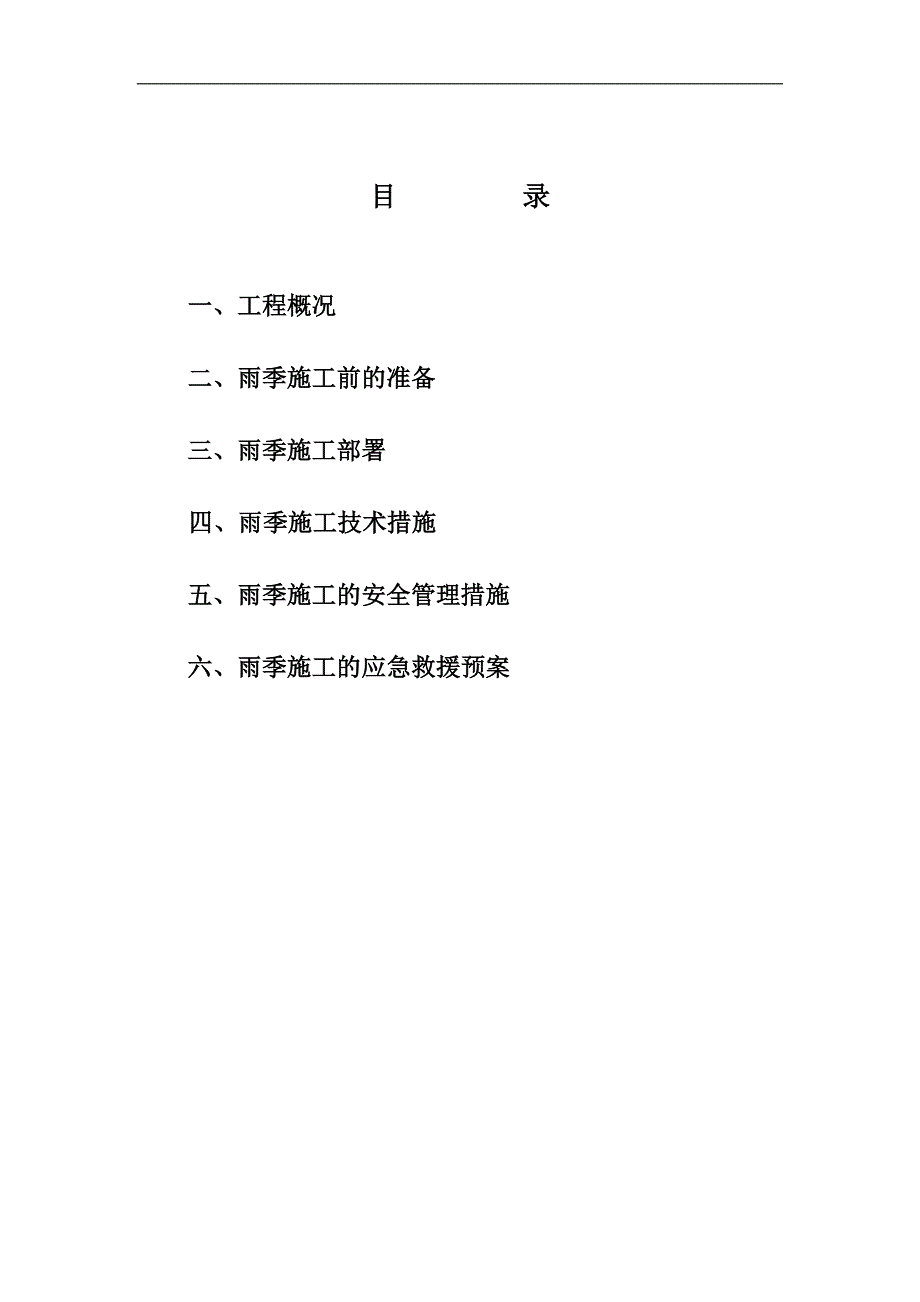

《XXX雨季施工方案.doc》由会员分享,可在线阅读,更多相关《XXX雨季施工方案.doc(9页珍藏版)》请在第壹文秘上搜索。

1、目 录一、工程概况二、雨季施工前的准备三、雨季施工部署四、雨季施工技术措施五、雨季施工的安全管理措施六、雨季施工的应急救援预案某某局六公司渭南雅新花园项目经理部雨季施工方案一、工程概况雅馨花园项目位于渭南市三马路与前进路什字西南侧,本项目承建雅馨花园B、C两座高层住宅楼,B座总建筑面积为:22318.6(地上21535.5,地下785.1),C座总建筑面积为:27982.9(地上25671.5,地下2311.4),两栋楼均为地下一层,地上二十五层,1-5层为商业建筑。 本工程结构类型为B座剪力墙结构、C座为框剪结构,抗震设防烈度均为八度,抗震设防分类为丙类,地基基础设计等级为甲级,结构安全等级
2、为二级,结构设计合理使用年限为50年。二、雨季施工前的准备1、施工现场道路按排水坑位置找好0.3%的排水坡度。现场排水坑与家属院排水管线连通。排水坑及时清理,疏通现场排水沟及污水管线,防止管道堵塞造成后患。2、现场木工棚、钢筋棚、焊工棚、水电棚、配电室及现场配电箱等处的放置的配电箱均已按要求做有高出地面的基础台,且配电箱都已作好防雨、防潮棚。3、现场水泥库、水泵房、库房等均采取了封闭防雨措施,且库房内地面用木方已垫高,设有排水孔。4、施工现场内使用的大型机械(如塔吊)及配电箱等做好防雷接地线预埋措施。5、回填土回填完毕后,将工程外脚手架地基夯平、垫高,找排水坡度,并做防雷接地处理。6、现场材料

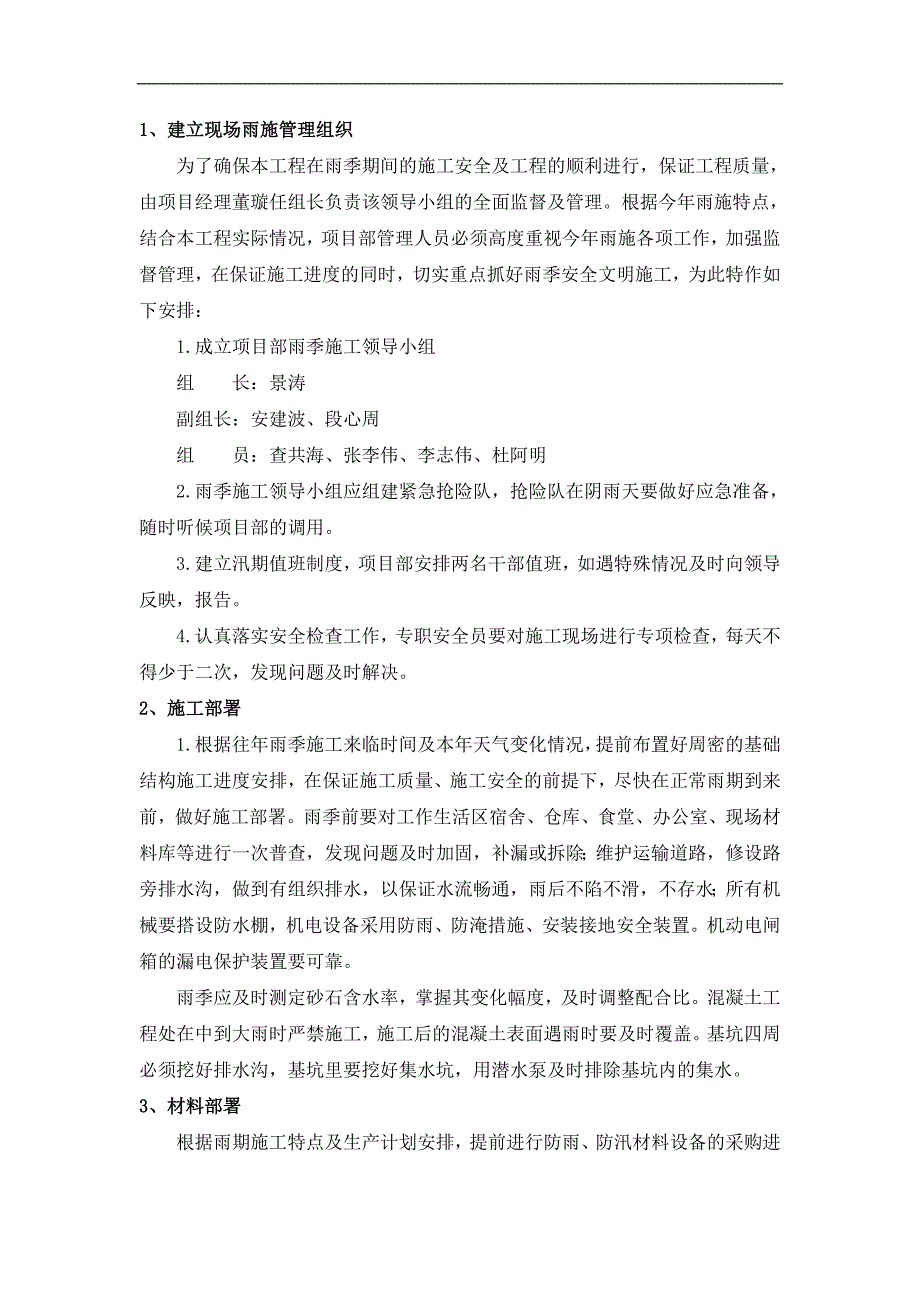

3、部门配合生产部门采购进场防雨材料及器具(如塑料布、苫布、潜水泵等),做好防雨、防汛材料准备。7、基坑内增加设置集水坑,并按集水坑位置做基坑内排水流向找坡,集水坑内设置抽水潜水泵。8、组织项目部全体管理人员及职工进行雨季安全生产教育。9、加强天气预报信息来源及管理工作,并及时公布天气情况。三、雨季施工部署1、建立现场雨施管理组织为了确保本工程在雨季期间的施工安全及工程的顺利进行,保证工程质量,由项目经理董璇任组长负责该领导小组的全面监督及管理。根据今年雨施特点,结合本工程实际情况,项目部管理人员必须高度重视今年雨施各项工作,加强监督管理,在保证施工进度的同时,切实重点抓好雨季安全文明施工,为此特
4、作如下安排:1.成立项目部雨季施工领导小组组长:景涛副组长:安建波、段心周组员:查共海、张李伟、李志伟、杜阿明2.雨季施工领导小组应组建紧急抢险队,抢险队在阴雨天要做好应急准备,随时听候项目部的调用。3.建立汛期值班制度,项目部安排两名干部值班,如遇特殊情况及时向领导反映,报告。4.认真落实安全检查工作,专职安全员要对施工现场进行专项检查,每天不得少于二次,发现问题及时解决。2、施工部署1.根据往年雨季施工来临时间及本年天气变化情况,提前布置好周密的基础结构施工进度安排,在保证施工质量、施工安全的前提下,尽快在正常雨期到来前,做好施工部署。雨季前要对工作生活区宿舍、仓库、食堂、办公室、现场材料
5、库等进行一次普查,发现问题及时加固,补漏或拆除;维护运输道路,修设路旁排水沟,做到有组织排水,以保证水流畅通,雨后不陷不滑,不存水;所有机械要搭设防水棚,机电设备采用防雨、防淹措施、安装接地安全装置。机动电闸箱的漏电保护装置要可靠。雨季应及时测定砂石含水率,掌握其变化幅度,及时调整配合比。混凝土工程处在中到大雨时严禁施工,施工后的混凝土表面遇雨时要及时覆盖。基坑四周必须挖好排水沟,基坑里要挖好集水坑,用潜水泵及时排除基坑内的集水。3、材料部署根据雨期施工特点及生产计划安排,提前进行防雨、防汛材料设备的采购进场准备工作,做到“早预防、早准备”,避免造成施工混乱。进场材料均要求制定防雨措施,材料组
6、要抓紧维修、补足水泵、并准备好足够的胶皮管、防水材料、苫布等。雨施材料、设备计划提前上报公司,水泥库及其它材料库,必须采取防水措施,进场后加强防雨、防潮、料底垫高不少干30cm,码放平整并保持良好通风,进场木材必须堆放苫盖,防止雨后开裂或变形。4、机械设备部署现场机械操作棚(如搅拌机棚、电焊机棚、电锯棚等)在雨施前改须搭设好,防止漏雨;机械设备及电间箱,要采取防雨、防潮、防淹等垫高不于200mm,分级保护按规定装置漏电保护器,并经常检查,确保灵敏有效,雨施前应对所有机电设备进行接地电阻测试。5、电气部署专业负责人及工长在雨施前组织有关人员对现场所有电气设备线路进行一次全面检查,如发现线皮破损、
7、安装不良、有漏电、跑电等现象,要及时修理或更不得迁就使用,所安装的电气设备、线路均应符合正式工程的要求。主体结构施工时安装的脚手架应设有接地防雷保护,接地防雷保护装置应符合施工现场临时川电安合技术规程JGJ4688的各项规定;室内作业照明采用低压线路应符合安全电压。做好各种水泵检查维修工作,电源线路绝缘要良好,电线接头要处理好必须符合用电管理规定要求。水泵在水域内正常工作时,周围30米以内不得有人进入水域。在雨期施工期间,安排专职人员在现场昼夜轮流值班,雨天加强电气设施的现场巡视,发现问题及时整修。6、技术部署 根据雨季施工特点,建立施工现场每日天气预报宣传,配合生产部门合理的安排结构混凝土浇
8、筑时间。并与混凝土搅拌站技术部门进行施工交底工作,保证浇筑的混凝土工程质量。脚手架搭设时,人行马道底部基础夯实,立杆底部铺垫板,架的外侧做排水沟,专职安全员、工长在雨季来临前和大风、大雨后进行检查,如有立柱下沉、悬空、松动、倾斜等现象,应及时进行加固或整理,吊架、挂架在五级风和大雨天时禁止作业,风雨后经检查无损方能使用。四、雨季施工技术措施1、钢筋工程1.钢筋码放时下方应垫方木或石子隔离层上,不应码放在积水的地面上,以防止钢筋污染锈蚀。2.钢筋在绑扎前应清除表面的淤泥,锈迹。3.钢筋机械不得在雨天露天作业,防止触电事故发生;同时施工现场停止焊接连接钢筋,雨后焊接前必须检查电源线,合格后方可操作
9、。4.钢筋绑扎成型后,如因特殊原因放置时间过长,应在施工时清除钢筋的表面锈迹和泥土杂物后,方可进行下道工序。5.成型的钢筋必要时放入钢筋棚内。6.锈蚀严重的钢筋使用前试验确定是否降级处理。2、模板工程1.本工程中施工所用模板为钢模与木模板结合。模板脱模剂采用油质脱模剂,顶板模板采用水质脱模剂,要在支设前刷好脱模剂,不要过早滚刷,且严防漏刷,雨后要重新滚刷。2.遇大雨模板立即停止,操作人员应穿防滑鞋,上下模板应登爬梯;3.木模板应尽量减少雨淋和日晒,防止扭曲变形;4.各模板堆放场的模板堆施要设垫木,上部采取防雨措施,周围应设排水沟且不得有积水。5.模板支撑处地基应坚实或加好垫板,雨后及时检查支撑
10、是否牢固。6.拆模后,模板要及时修理并涂刷隔离剂。 3、混凝土工程1.浇筑应根据结构情况和设计规范要求留置施工缝,大雨突来时应尽快浇筑至合理位置,再进行施工时,应先对结合部剔凿软弱层,露出竖硬石子,再进行浇筑施工。2进行混凝土浇筑前,必须提前了解天气变化情况,掌握好结构混凝土浇筑最佳时间。如浇筑过程中突遇大雨降临,应停止继续浇筑结构混凝土,及时留好混凝土接茬施工缝。对已浇筑振捣完毕的混凝土进行遮盖,避免混凝土浆体离析,影响结构及浇筑质量。浇筑混凝土顶板时如遇雨,混凝土表面应立即覆盖塑料薄膜,防止混凝土细骨料流失;浇筑混凝土柱时如遇雨,柱上口也要覆盖塑料薄膜。3.砼振捣手必须戴绝缘手套。4.模板
11、内积存的雨水,在浇筑混凝土前彻底排除干净。5.雨施期间砂、石含水量变化幅度大,要及时要求商品混凝土搅拌站测定,控制好入模混凝土的配合比及坍落度。4、脚手架工程1.结构采用外挂架子,外挂架子应按技术交底进行搭设施工;2.外挂架子未经专业人员验收一律不得使用;3.架子上下马道必须搭设防滑条,外挂架子安全网一定要密闭;专职安全员、工长在雨季来临前和大风、大雨后进行检查,如有立柱下沉、悬空、松动、倾斜等现象,应及时进行加固或整理,吊架、挂架在五级风和大雨天时禁止作业,风雨后经检查无损方能使用。4.每周对外挂架子及其他防护进行检查,大风及下雨后必须及时检查,并写清记录。5.工程外脚手架及高车架在雨施期间
12、,对其承载地基进行夯实、硬化、排水处理,且脚手架立柱支撑点处下垫通长支撑木板(局部承载力较小地面下垫通常钢梁,钢梁支撑点稳固可靠),以增加脚手架承载力面积,防止脚手架下沉、塌落。5、土方与基础工程1.在雨季施工过程中,挖土前准备好水泵,人工或机械挖土时,必须严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布覆盖,必要时采取边坡喷砼保护。地基验槽时,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,基坑(槽)挖完后及时组织打混凝土垫层,基坑周围设排水沟和集水井,随时保护排水畅通。2.施工道路距基坑口不得小于5m。3.坑内施工随时注意边坡的稳定情况,发现裂缝和塌方及时组织撤离,采取加固
13、措施并确认后,方可继续施工。4.基坑开挖时,应沿基坑边做小土堤,并在基坑四周设集水坑或排水沟,防止地面水灌入基坑,基坑内排水沟引入现场排水管网,防止施工现场的水进入基坑。受水浸基坑打垫层前应将稀泥除净方可进行施工。5.回填时基坑集水要及时排掉,回填土要分层夯实,干容重及压实系数符合设计及规范要求。6.施工中,取土、运土、铺填、压实等各道工序应连续进行,雨前应及时压完己填土层,并做成一定坡度,以利排除雨水。7.混凝土基础施工时考虑随时准备遮盖挡雨和排出积水,防止雨水浸泡、冲刷、影响质量。8.施工时遇下雨天气要用塑料布将当天施工的部位覆盖严密,防止被雨冲刷。6、塔吊吊装工程现场土建施工垂直运输采用
14、塔式起重机进行。根据现场施工的特点,预计施工时应注意以下几点:1.雨期塔吊使用前必须检查避雷及接地接零保护是否有效,雨后必须及时检查塔吊路基有无下沉现象,发现问题及时处理。2.吊装构件应先试吊,确认无误后方可进行正式吊装作业。3.雨后检查塔吊基础有无变化,工作路面有无下沉、积水现象,发现问题及时解决。4.雨后检查电源线有无漏电、跑电现象、经检修合格后方可合闸使用。五、雨季施工的安全管理措施1、加强雨施期间的安全值班制度,雨施前对现场职工进行雨施安全教育,克服麻痹思想。发现险情及时报告,组织好抢险工作。2、加强雨施期间的现场安全施工检查力度,组织电工经常对现场内的各种配电箱、施工机械、电焊机等进
15、行检查、维修。将安全隐患提前控制住。1.各种配电箱搭设防护棚,配电箱四周排水畅通,配电室四周设排水明沟;2.各种电器设施,活动配电箱在雨季施工期间,要采取防雨遮盖措施,所有配电箱,不许放置特别潮湿,粉尘严重的环境中,要放在无积水的地方;3.所有电器设备操作者必须穿绝缘鞋,戴绝缘手套,有漏电保安装置,严禁违章指挥和违章作业。对违章指挥者施工人员有权拒绝施工作业;4.加强现场临电管理,对现场电器和线路进行不定时检查,发现问题及时整改,破皮的电线,电缆必须及时修复,不能修复的必须更换;5.现场所有机电设备要有防雨,防潮,防漏电措施,大型机械设备遇雨时要根据雨势及时调整强度,塔吊要有避雷接地装置,遇雨时要及时进行电阻控测,雨后要及时进行沉降观测,及时抽出塔吊基坑内的积水,小型机械设备要放置在施工棚内,现场作业的要严防漏电,工地电工定期检查维修,非电工不准动用电气设备;6.在现场醒目的位置及危险区要设置各种安全标志,标牌,宣传品等3、现场安全员负责检查落实现场安全防护设施和机械防雨措施即防雷接地设施的认真贯彻实施情况,并做好检查记录。发现问题及时上报解决。4、风雨后组织有关人员对工程脚手架等进行检查和维护,及时将发现的安全隐患排除掉。5、路面洞口、井上口采取封闭防护措施,并做好
