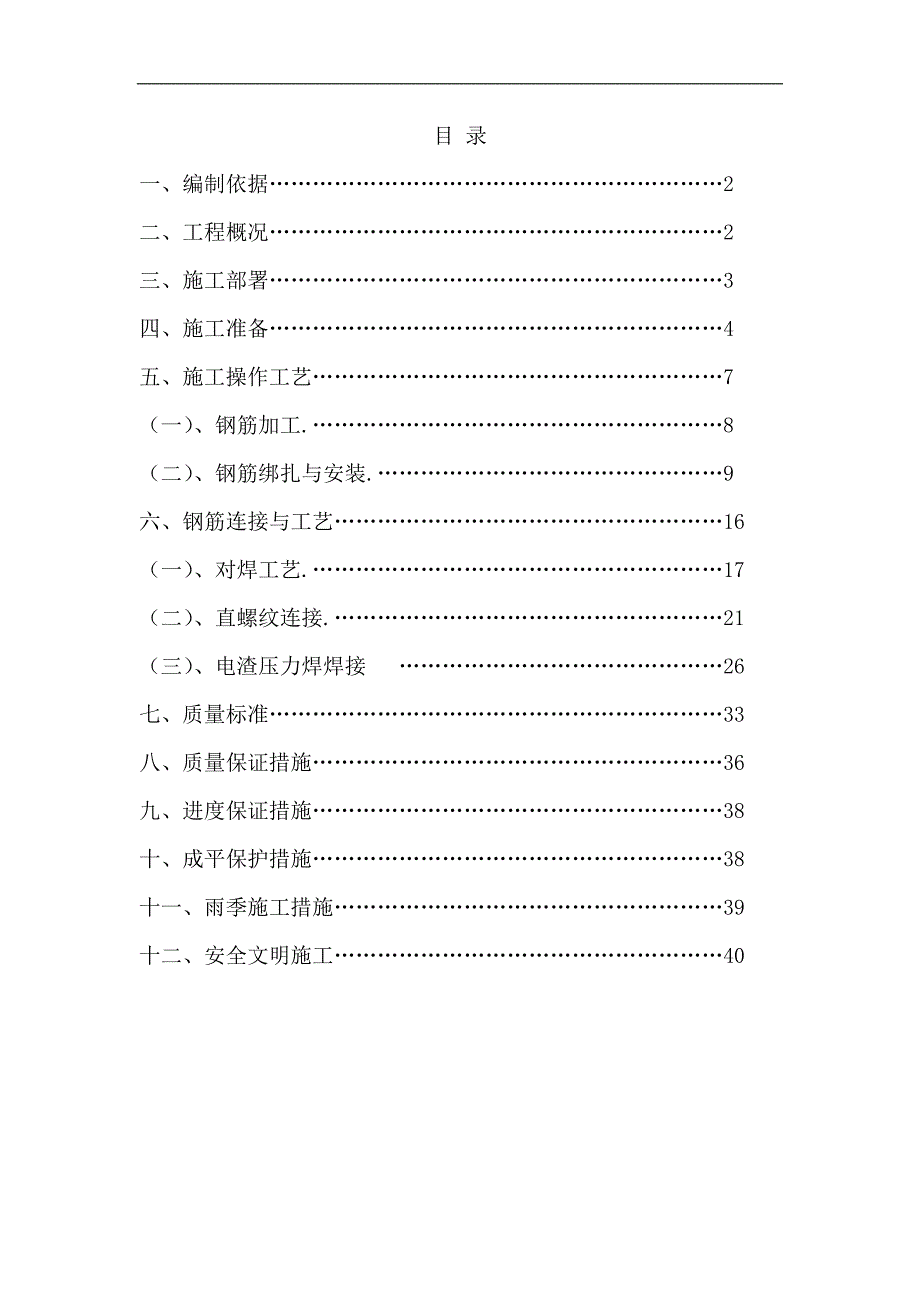

1、某某苑公租房项目 6#楼、7#楼、地下车库工程钢筋分项工程施工方案目 录一、编制依据2二、工程概况2三、施工部署3四、施工准备4五、施工操作工艺7(一)、钢筋加工.8(二)、钢筋绑扎与安装.9六、钢筋连接与工艺16(一)、对焊工艺.17(二)、直螺纹连接.21(三)、电渣压力焊焊接 26七、质量标准33八、质量保证措施36九、进度保证措施38十、成平保护措施38十一、雨季施工措施39十二、安全文明施工40一、编制依据1、本工程施工合同。2、本工程建筑、结构图纸,工程施工组织设计。3、建筑工程施工质量验收统一标准(GB50300-2010)、砼结构施工图平面整体表示方法绘制规则和构造详图建筑物抗
2、震构造详图等。G101-1、11G101-2、11G101-3、11CG330、11G329-1、11G329-2、JGJ3-2010等图集。4、建筑地基基础工程施工质量验收规范(GB50202-2002)。5、混凝土结构工程施工质量验收规范(GB50204-2002)。6、国家、陕西省、咸阳市颁布的现行的其它建筑结构和建筑施工、设备安装施工的各类规范、规程、验评标准及有关技术规程。二、工程概况工程名称:某某苑公租房项目6#楼、7#楼及地下车库工程工程地址:咸阳市玉泉西路,建设单位:某某西路公租房项目建设领导小组办公室设计单位:某某学院规划建筑设计研究院设计施工单位:某某公司总承包施工监理单位
3、:某某责任公司咸阳分公司监督单位:某某安全监督站。本工程为一类高层住宅楼,基础为预应力高强混凝土管桩,6#和7#楼有效桩长24 米,已由甲方施工,基础底板为钢筋混凝土梁筏基础,全部为现浇剪力墙结构。6#楼和7#楼均为地下2层,地上33层。标准层高2.800M,地下室层高3.600M,建筑总高度90.82M,室内外高差500,室内0.000相当于绝对高程399.60M。建筑平面6#楼东西长26.2M,南北宽20.7M,总建筑面积16869.7M2,设计耐久年限50年,耐火等级为一级,建筑抗震设防烈度八度。7#楼东西长59.95M,南北宽17.10M,总建筑面积,设计耐久年限50年,耐火等级为一级
4、,建筑抗震设防烈度八度。本工程所用钢筋主要概况如下表:钢筋种类规格部位钢筋规格()基础底板、梁主筋:25、20、18、16 箍筋:6、8、14、12、10剪力墙、暗柱主筋:22、20、18、16、14 箍筋:6、8、12、10框架柱主筋:22、20 、25箍筋:10梁主筋:25、22、20、18、16箍筋:10、8、12顶板12、10、8、6.5、16、14抗震等级框架结构一级剪力墙特一级钢筋保护层厚度基础底板、梁梁 上 30 墙 25 50 下 50 柱 35 50框架柱、梁梁2035mm剪力墙、楼板0.000以下内墙保护层为25mm,迎水面为45mm,其它为15,0.00以上梁柱25mm,
5、板15mm钢筋接头形式闪光对焊、直螺纹套筒、电渣压力焊、搭接(绑扎或焊接)焊接三、施工部署根据工程量大、工期紧等特点,结合总体施工部署,地下车库及6#、7#楼分四个区域施工,第一区域为D-AD-K/7-1D-12,第二区域为D-KD-S/D-1D-9D-12D-N,第三区域为D-GD-N/D-12D-15,第四区域为D-NN-F/D-9D-15。四个区域循环分区施工,对钢筋工程部署如下:1.材料供应:钢筋原材料由我方自购,建设单位认质认价。2.钢筋加工:统一在施工现场西北角钢筋加工场地进行全部钢筋加工,钢筋加工按照两班配备加工人员。3.钢筋运输:成品钢筋使用塔吊及配合部分人工,负责钢筋的垂直和
6、水平运输。4.总体部署1个绑扎作业队,配2个钢筋制作班组,负责钢筋连接和绑扎工程的流水施工。5.材料员负责组织钢筋原材及成品钢筋进场,实验员负责钢筋的复检与报验。钢筋工长负责组织钢筋加工、安装,技术部负责施工方案的技术交底及钢筋翻样。6.根据现场实际施工进度,对施工设备(含加工)、施工人员(含加工)在满足计划的同时,随时按需增减。7.本工程钢筋连接方式采用闪光对焊、电渣压力焊、直螺纹套筒、绑扎搭接、电焊连接。四、施工准备(一)技术准备1.熟悉图纸及规范,编好施工方案并进行技术交底, 针对钢筋工程特点,考虑采用相应的技术措施,通过编制施工交底,将钢筋工程技术工作规范化、程序化,保证技术方案与技术
7、措施的贯彻实施以有效地指导施工,组织本工程管理人员及施工队班组长认真学习钢筋闪光对焊通用技术规程JGJ107-2003、混凝土结构工程施工质量验收规范 GB50204-2002、砼结构施工图平面整体表示方法绘制规则和构造详图 (03G101-1、11G101-1、陕02C02等)等文件,并将图纸及规范、技术要求传达到每个施工作业人员。2.闪光对焊、直螺纹套丝技术人员提前进场。对施工队操作人员进行培训、考核,培训合格后方可上岗,此外,技术人员在整个钢筋施工过程中应全程监督、指导。3.及时做好钢筋方案的技术交底,保证技术方案与技术措施能有效地指导施工。4.上道施工工序完成、放线完成,办好放线预检,
