1、模板施工技术交底一、 支模材料选择:胶合模板(18mm厚):梁柱及平板模板用;松木方料(50100):模板连接排挡;钢管(f483.5)及扣件:平板、梁支模架,围楞,柱箍;扣件:各类直角扣件、旋转扣件、对接扣件,用于支模钢管架体的连接与坚固。f12、f14对拉螺栓:用于拉结墙、柱、梁两侧模;脱模剂:防止模板烂料粘结结构面层。模板连接排挡用松木方料(50100),围楞和搭支模承重架用钢管(f483.5),支模钢管架体的连接与紧固用扣件,拉结墙、柱两侧模板用12对拉螺栓及山形帽固定件。二、支模方法1、墙柱模板:1)采用18mm厚胶合板(正反面扩切口处均涂刷两遍脱模剂)拼制成墙柱定型组合模板,并进行
2、编号使用,背楞采用50100mm方木,方木需经压刨找平方正后方可使用。2)安装时,柱底清理干净后才可立墙柱模,根据控制线找准模板位置,调整垂直度,利用平板支撑及斜撑将柱模固定。3)模板拼装前须逐块修整板面、边框,清除混凝土残渣、泥浆,并涂刷隔离剂。4)柱根施工缝处经剔凿、清理、吹洗干净后,根据墙柱模控制线找准模板位置,调整其垂直度。5)利用支撑在四个方向将柱模固定,加固时每两人一组,用力均匀。6)模板拆除后随时清理,维修后平放于平整场地上,下部垫100100mm方木(间距700mm),分类码放整齐,方便下次使用。2、梁模板:梁模板采用18mm厚胶合板、钢管支撑体系,胶合板涂刷脱模剂,龙骨采用5
3、0100方木,主龙骨间距1000mm,次龙骨间距300mm,50100mm方木做肋,梁侧模:对梁高300mm以下的采用斜撑形式,如梁高超过300mm时则采用对拉螺栓穿PVC塑料套管固定,支模示意见下面两图。对于跨度大于4m的梁、板支模要起拱,起拱高度为跨度的3/1000。3、 洞口模板:洞口模板采用50mm厚方木,面板采用18mm厚胶合板,制作成拆装式模板,具体详见下图:4、 楼板模板采用50100mm方木做龙搁栅300mm,模板采用18mm胶合板,涂刷隔离剂。采用钢管钢管桁架支撑体系,立管间距1m,水平承重杆及水平联系杆间距1m,纵向联系杆间距3m, 同时设置斜撑间距3m,抵住墙柱模,并与墙
4、柱模的柱箍扣接牢固。支撑架立杆底垫通长50mm厚木板。 空调板等悬挑板,支撑架要挑出板面,侧边利用50100mm短方木斜撑撑牢。详见下图。梁、板等顶板模板按规范规定在平面图上注明75%设计强度标准值可拆模的部位,及要达到100%才可拆模的部位。以留置的混凝土同条件养护试块作为拆模的依据。根据试验员提供的同条件养护试块的报告单作为依据,经技术主管核实同意后,下达拆模通知单,才可拆模,否则不能拆模。5、 电梯井模板 电梯井为四角暗柱形式,部分为剪力墙形式,井道内搭设钢管脚手架作为施工操作平台,施工一层,搭设一层,操作平台上满铺木脚手板,与剪力墙边不得留空隙。每两层设置一层硬隔离。洞口设安全门围挡。

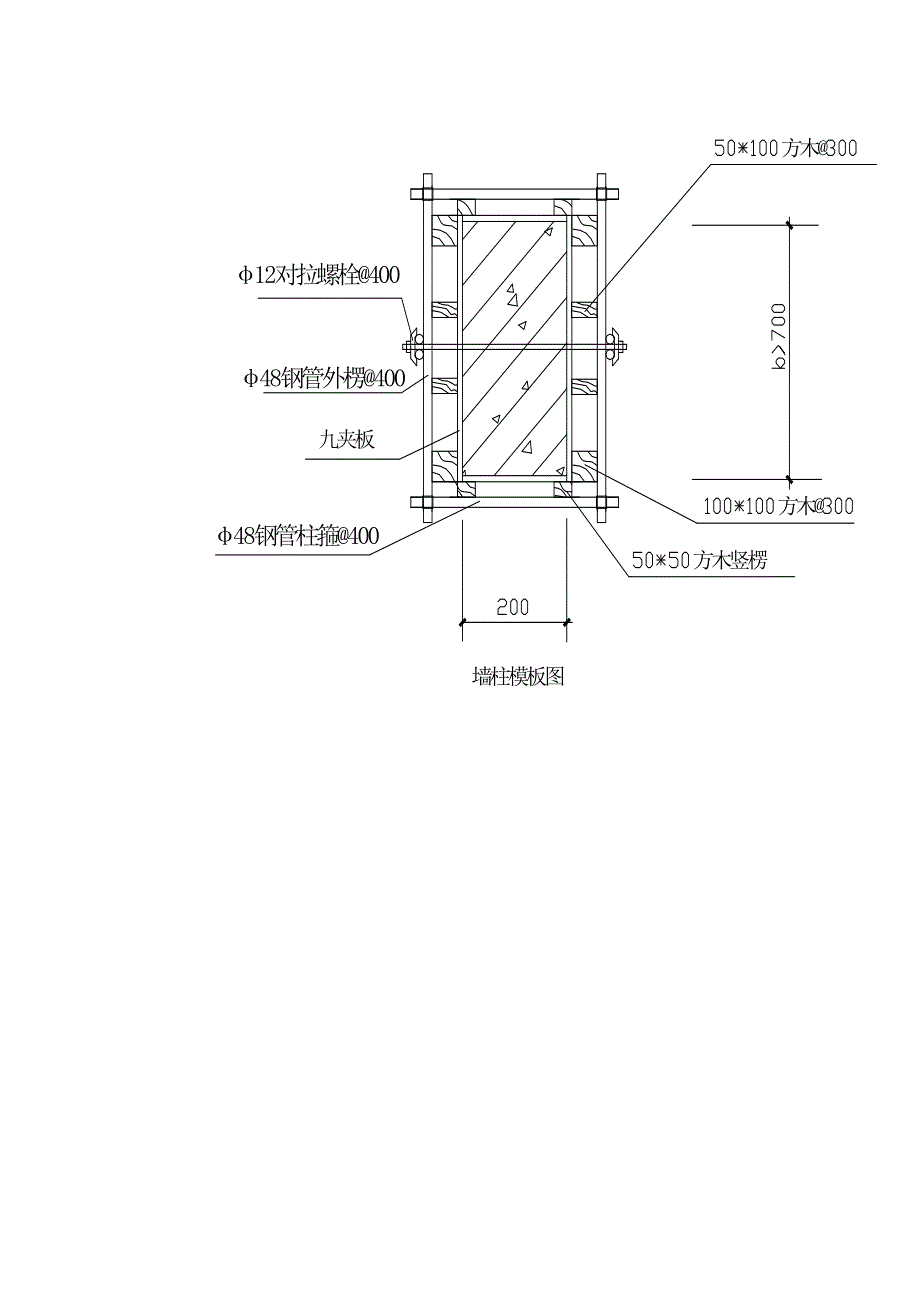

5、墙柱拼模采用14对拉螺栓拉牢。详见下图。6、楼梯模板楼梯梁模、踏步挡板、底模均采用18mm厚胶合板及方木按1:1现场拼装,首先选取一个楼梯的一层作为样板,经检验合格后,以此为样板进行拼装施工。主龙骨间距不大于1m,次龙骨选用50100mm方木,间距不大于300mm。详见:楼梯踏步模板拼装图。三、支模质量保证措施模板工程施工易出现轴线偏位,梁板标高误差和炸模等现象,要确保模板工程质量,必须对以上易出现的缺陷进行有效的控制,防止其发生,技术措施如下:1) 所有梁、柱均由翻样给出模板排列图和排梁支撑图。经项目部技术负责人审核后交班组施工,大截面梁,异形柱应增细部构造大样图。2) 模板使用前,应先进行

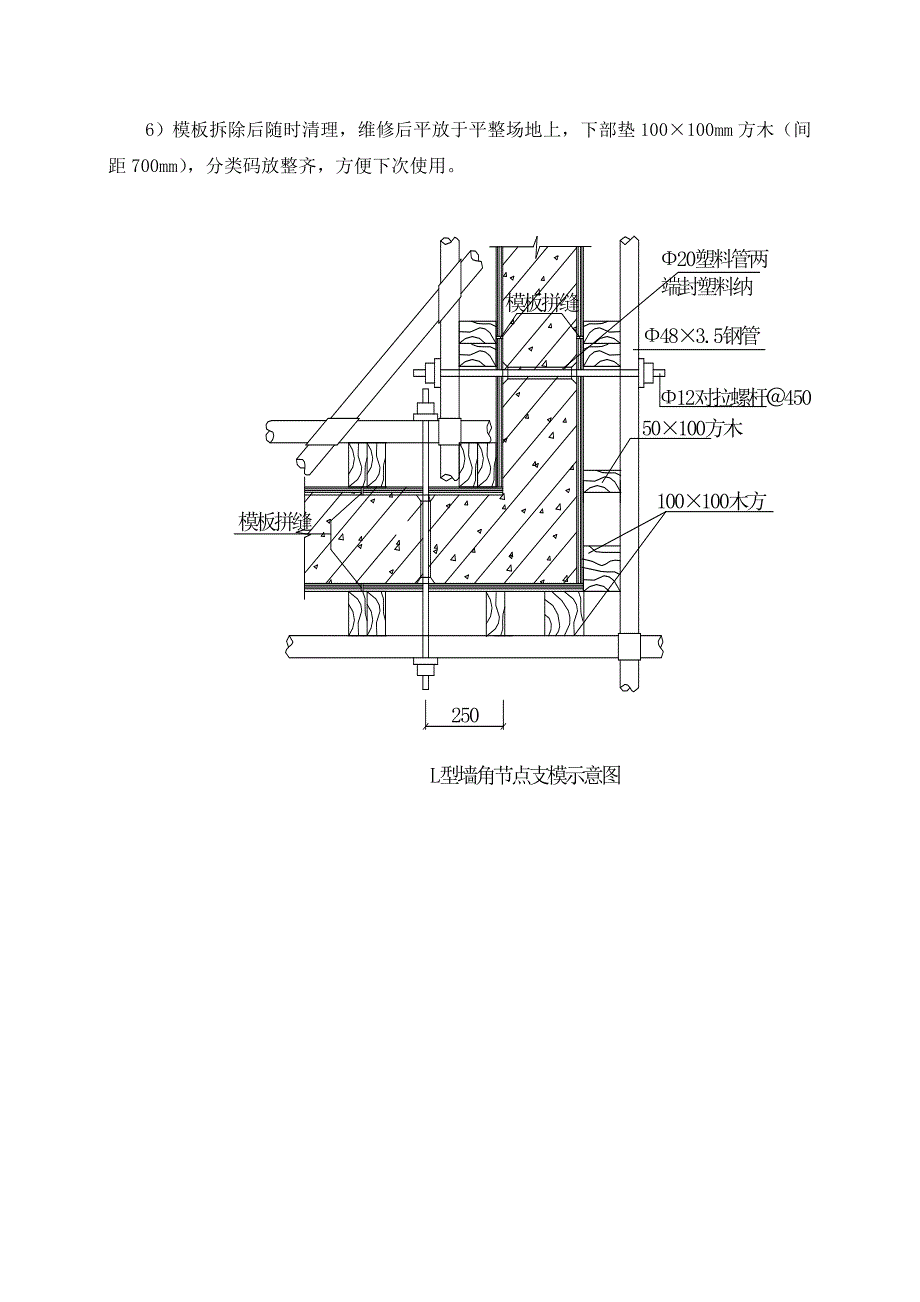

6、筛选,对变形,翘曲超出规范的应予清除,不得使用。3) 认真做好“三检”制度,每个分项在拼模过程中,班组及时进行自检、互检,误差控制在规定的范围内,再由项目部质量员按要求进行技术复核,办好书面签字手续后方可进入下一道工序。4) 浇捣砼过程中应派技术好的木工守模,发现问题及时整改和报告工地现场总施工或技术负责人。5)模板施工按模板设计对号入座进行支立,模板制作、运输、安装、拆除设专人负责,并建立混凝土拆模申请制度。6)梁模板、柱、墙上口模板拉通线找直,以确保整体结构棱线顺直,阴阳角方正。7)梁模板及柱、墙模板从立模至浇筑混凝土过程中,全长、全宽、全高三向均应拉通线校验,混凝土浇筑过程中通线不撤。8
7、)模板拼缝处、梁和柱头处、门窗塞口处、混凝土墙和板接触部位均垫海绵条。9)梁板支模后用空压机及人工清吹干净上部碎屑垃圾。10)模板拆除强度控制:柱、墙模板:达到1.2MPa;同时保证侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。梁、板拆模:跨度8m的梁、板跨,当混凝土达到设计强度75%时,可拆模,而对于悬臂结构,如悬挑阳台、雨蓬、空调板等要达到100%设计强度时才可拆模。拆模前要经项目部技术负责人核实同意后,方可拆模。四、模板拆除1、拆模的安全要求1)拆模时对混泥土强度的要求.根据混凝土结构工程施工及验收规范的规定,现浇混凝土结构模板及其支架拆除时的混凝土强度,应符合设计要求;当设计无要
