1、一、施工方案与技术措施(包括施工平面布置图)1、工程概况:1.1项目名称:邵阳市敏州西路道路改造工程。1.2建设地址:西起于宝庆路,东止于西湖南路。1.3质量要求:合格。1.4工期目标:100日历天。1.5工程规模:道路全长2996.709米,投资约2000万元。1.6招标范围:路面、部分路基、人行道板、侧缘石、绿化带(绿化除外)的土建工程。2、编制依据:2.1依据邵阳市敏州西路道路改造工程的招标文件、工程量清单、图纸。2.2依据现行国家有关规范、标准和规程。2.3依据湖南省有关建设工程文件及规定。2.4依据本公司现有的劳动力、技术、机械设备能力及以往类似工程施工经验。3、施工组织管理及布署:

2、3.1施工管理总目标:3.1.1质量目标:本工程整体质量验收确保合格工程,技术质量保证资料齐全完备。3.1.2工期目标:我司将采取切实可行的措施,合理规划施工工序,制订阶段工期目标;确保本工程在100日历天内竣工验收。3.1.3安全生产目标:确保本工程在整个施工期间,无重大伤亡事故;杜绝发生火灾事故,达到“五无”工地标准,即无死亡、无重伤、无火灾、无重大机械事故、无食物中毒事故。3.1.4文明施工目标:我公司将把本工程作为形象工程施工,施工现场严格按业主与监理单位审定批准后的施工平面布置图布置,及时做好施工现场生产区和生活区的文明施工管理,派专门的人员对场内进行清扫,保证本项目施工现场文明达标
3、。3.2施工组织机构设置:我公司在以往的工程施工过程中,一贯执行优质工程必须由优秀队伍来创建的原则;对该工程我公司将安排质保体系健全、质量意识强、管理基础好、有丰富施工经验的施工队伍承担该工程的施工,并将优选作业班组实行挂牌上岗制度,以强化劳动力管理。充分发挥施工技术人员核心骨干作用,配备有丰富实践经验的专业技术人员进行标准指导,做好技术、安全交底和现场质量、安全监督,并在全体施工人员中进行工程创优意识教育,使“人人重视质量、质量第一”的思想深入人心。为确保本工程施工管理总目标的实现,根据该工程的现场条件、工期状况,公司我在施工管理过程中将着重抓好人、财、物的调遣,外部环境的协调,现场各工种的

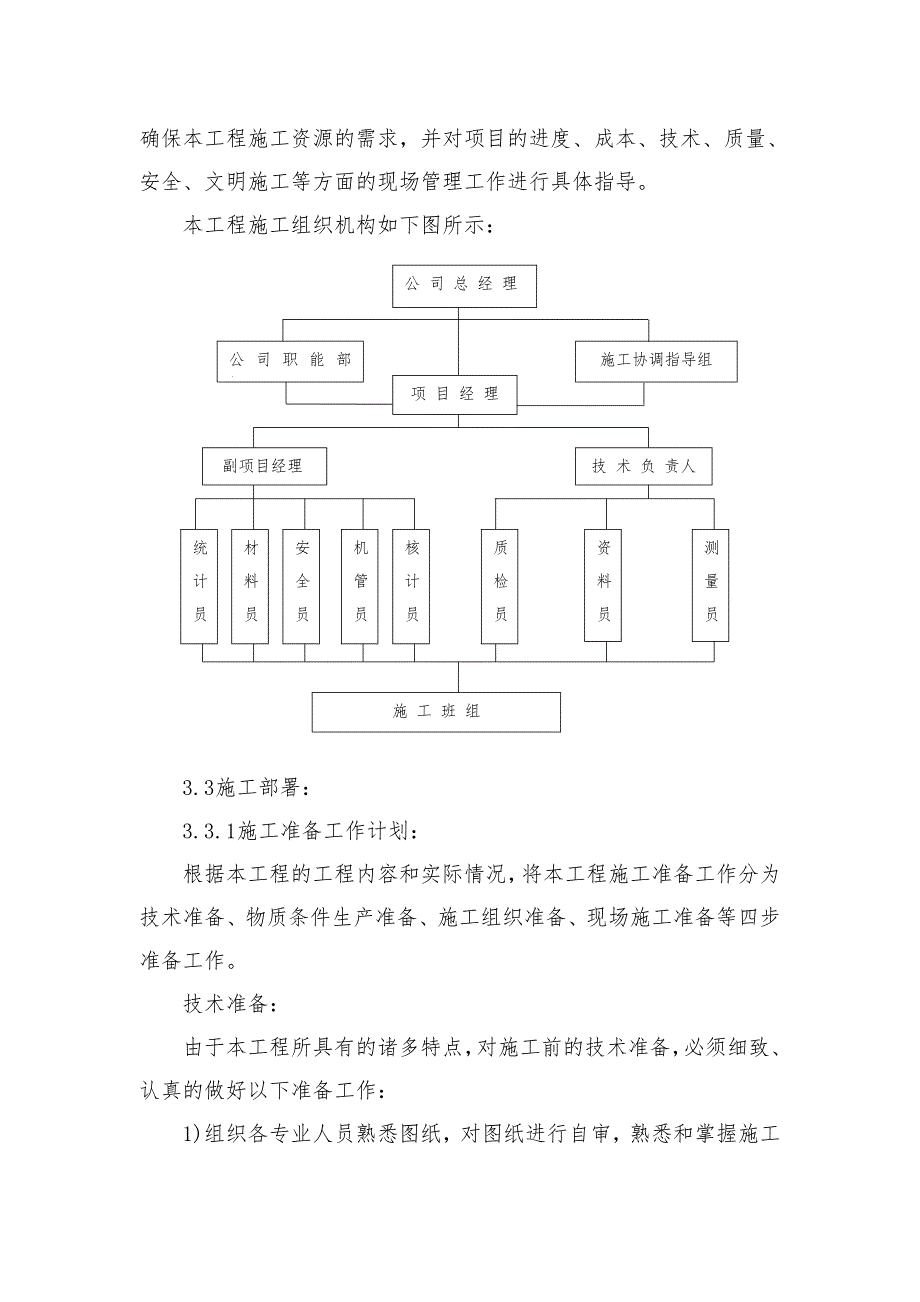

4、协调作业,保证工程质量,文明施工及工期的完成。为此,我公司选派工作责任心强,作风严谨踏实,历年来创出多个优良工程的同志担任该工程项目经理。同时,公司总工办、经营科、质安科等部门将组成工程施工项目协调小组,在公司总经理的领导下,负责协调公司与项目部之间的人、财、物、设备关系,确保本工程施工资源的需求,并对项目的进度、成本、技术、质量、安全、文明施工等方面的现场管理工作进行具体指导。本工程施工组织机构如下图所示:公 司 总 经 理公 司 职 能 部 门施工协调指导组项 目 经 理材料员机管员核计员质检员资料员施 工 班 组 副项目经理技 术 负 责人统计员安全员测量员3.3施工部署:3.3.1施工
5、准备工作计划: 根据本工程的工程内容和实际情况,将本工程施工准备工作分为技术准备、物质条件生产准备、施工组织准备、现场施工准备等四步准备工作。技术准备:由于本工程所具有的诸多特点,对施工前的技术准备,必须细致、认真的做好以下准备工作:1)组织各专业人员熟悉图纸,对图纸进行自审,熟悉和掌握施工图纸的全部内容和设计意图。发现问题,提前与建设单位、设计单位及监理单位协商;参加由建设单位、设计单位和监理单位组织的设计交底和图纸会审。2)按进度编制工程实施方案,制定单项技术措施和重要分部分项工程的施工作业指导书。3)熟悉专业的图纸工艺,作出交叉作业的技术准备。4)编制施工图预算,根据施工图纸,计算分部分
6、项工程量,按规定套用施工定额,计算所需要材料的详细数量、人工数量、大型机械台班数量,以便做好进度计划和供应计划,更好地控制成本,减少消耗。5)提出各种构件、半成品、主要材料、施工机具的规格和需用量计划,逐步落实供货单位和进场时间。6)做好技术交底工作。本工程每一道工序开工前,均进行技术交底。技术交底采用三级制,即项目部技术负责人专业施工员各班组长。技术交底均有书面文字及图表,级级交底签字,工程技术负责人向专业施工员进行交底要求细致、齐全、完善,并结合具体操作部位、关键部位的质量要求,操作要点及注意事项等进行详细的讲述交底;专业施工员接受后,应反复详细地向作业班组进行交底,班组长在接受交底后,应
7、组织工人进行认真讨论,全面理解施工意图,确保工程的质量和进度。物质条件生产准备:本工程施工所需的材料、构配件、施工机械品种多,能否保证按计划及时供应,对整个工程的总体目标实现起着举足轻重作用;所以为了不影响本工程的总体目标的实现,对本工程物质条件生产准备重点做好以下工作:1)材料准备:A、根据施工进度计划和施工预算的工料分析,拟定加工及定货计划。B、对需要量大的建筑材料,特殊材料等,根据实际情况编制各项材料计划表,采取就近采购的原则,及时与供货单位联系并签订合同,同时,充分考虑施工现场交通现状,按计划及时组织材料的输进场。C、对各种材料的入库,保管和出库制订完善的管理办法,同时加强防盗、防火的
