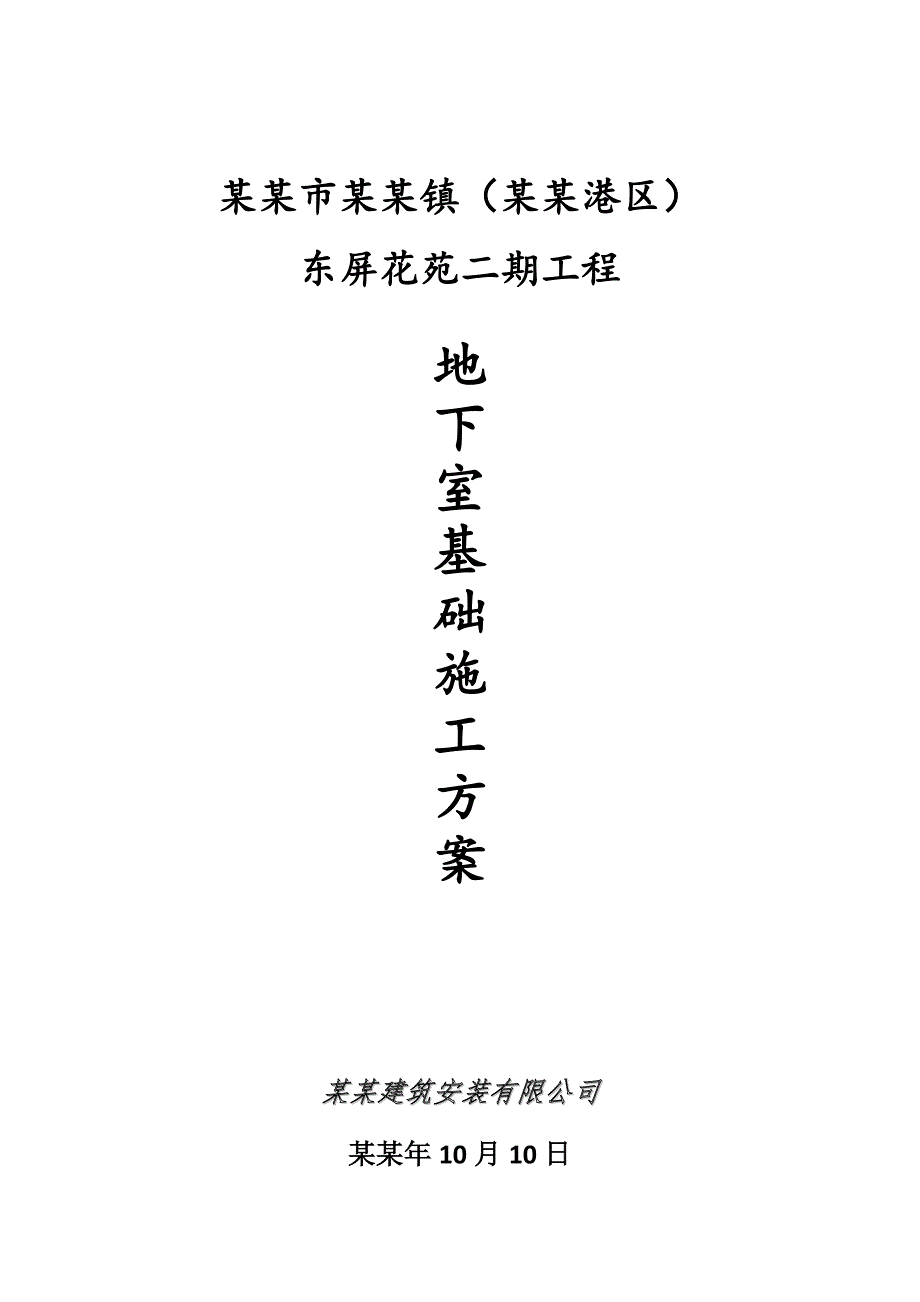

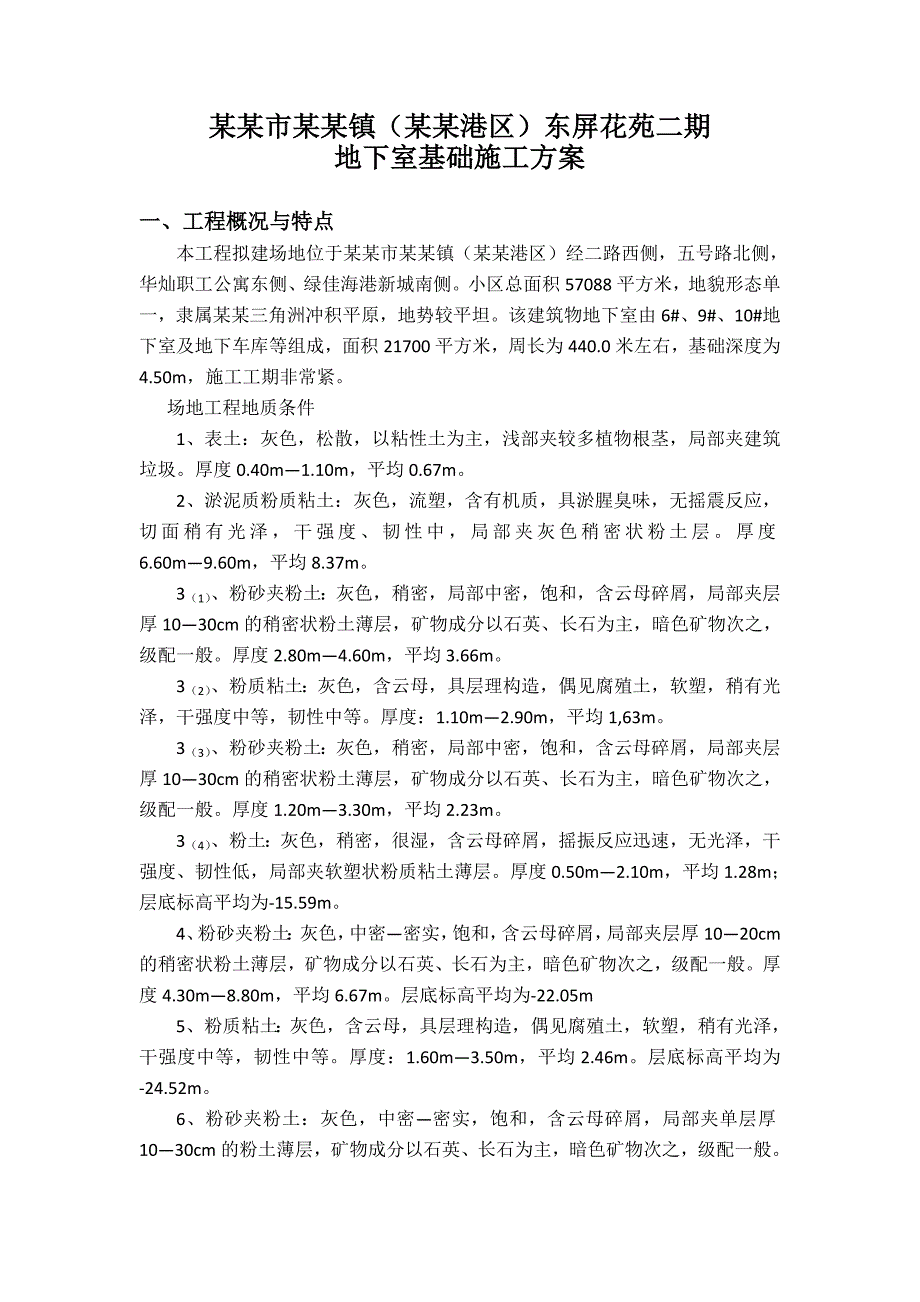

1、某某市某某镇(某某港区)东屏花苑二期工程地下室基础施工方案某某建筑安装有限公司某某年10月10日某某市某某镇(某某港区)东屏花苑二期地下室基础施工方案一、工程概况与特点本工程拟建场地位于某某市某某镇(某某港区)经二路西侧,五号路北侧,华灿职工公寓东侧、绿佳海港新城南侧。小区总面积57088平方米,地貌形态单一,隶属某某三角洲冲积平原,地势较平坦。该建筑物地下室由6#、9#、10#地下室及地下车库等组成,面积21700平方米,周长为440.0米左右,基础深度为4.50m,施工工期非常紧。场地工程地质条件1、表土:灰色,松散,以粘性土为主,浅部夹较多植物根茎,局部夹建筑垃圾。厚度0.40m1.10
2、m,平均0.67m。2、淤泥质粉质粘土:灰色,流塑,含有机质,具淤腥臭味,无摇震反应,切面稍有光泽,干强度、韧性中,局部夹灰色稍密状粉土层。厚度6.60m9.60m,平均8.37m。3(1)、粉砂夹粉土:灰色,稍密,局部中密,饱和,含云母碎屑,局部夹层厚1030cm的稍密状粉土薄层,矿物成分以石英、长石为主,暗色矿物次之,级配一般。厚度2.80m4.60m,平均3.66m。3(2)、粉质粘土:灰色,含云母,具层理构造,偶见腐殖土,软塑,稍有光泽,干强度中等,韧性中等。厚度:1.10m2.90m,平均1,63m。3(3)、粉砂夹粉土:灰色,稍密,局部中密,饱和,含云母碎屑,局部夹层厚1030cm
3、的稍密状粉土薄层,矿物成分以石英、长石为主,暗色矿物次之,级配一般。厚度1.20m3.30m,平均2.23m。3(4)、粉土:灰色,稍密,很湿,含云母碎屑,摇振反应迅速,无光泽,干强度、韧性低,局部夹软塑状粉质粘土薄层。厚度0.50m2.10m,平均1.28m;层底标高平均为-15.59m。4、粉砂夹粉土:灰色,中密密实,饱和,含云母碎屑,局部夹层厚1020cm的稍密状粉土薄层,矿物成分以石英、长石为主,暗色矿物次之,级配一般。厚度4.30m8.80m,平均6.67m。层底标高平均为-22.05m5、粉质粘土:灰色,含云母,具层理构造,偶见腐殖土,软塑,稍有光泽,干强度中等,韧性中等。厚度:1
4、.60m3.50m,平均2.46m。层底标高平均为-24.52m。6、粉砂夹粉土:灰色,中密密实,饱和,含云母碎屑,局部夹单层厚1030cm的粉土薄层,矿物成分以石英、长石为主,暗色矿物次之,级配一般。厚度6.60m8.50m,平均7.55m。层底标高平均为-32.10m 地下水:5年最地下水位在自然地面下0.3米左右,最低地下水位在自然地面下1.4米左右,水位变化幅度约1.1米。本工程的施工特点:一是土方量大,二是浇筑混凝土量大。就土方工程而言,为确保地下室开挖土方的顺利进行,首先必须降低地下水,只有有效地降低地下水,才能使土方开挖不受影响,才能保证地下室的进度和质量,为此选择合理有效的降水
5、方案和措施是关键的关键。二、降水及边坡防护方案的选择与确定该工程基坑底土为土层中,该类土在水头差作用下易产生坍塌、管涌及流砂现象。6#、9#、10#楼基坑开挖深度为-4.03m,地下室部分的基础开挖深度为-5.90m,最深处为-6.90m。结合以往的施工经验,工程施工降水采用深井井点加基础四周采用打止水幕墙(即止水桩或钢板桩、水泥土搅拌桩围护)。但考虑做止水幕墙的方案建设投入成本高,施工周期长的原因,本工程基础施工中以管井降水为主,轻型井点降水配合相结合的办法。即基础四周采用轻型井点降水,建筑物内部采用深井井点降水,基础底板四周和基础道路四周均采用砖砌明沟收集雨水及明水,用潜水泵抽水。边坡防护

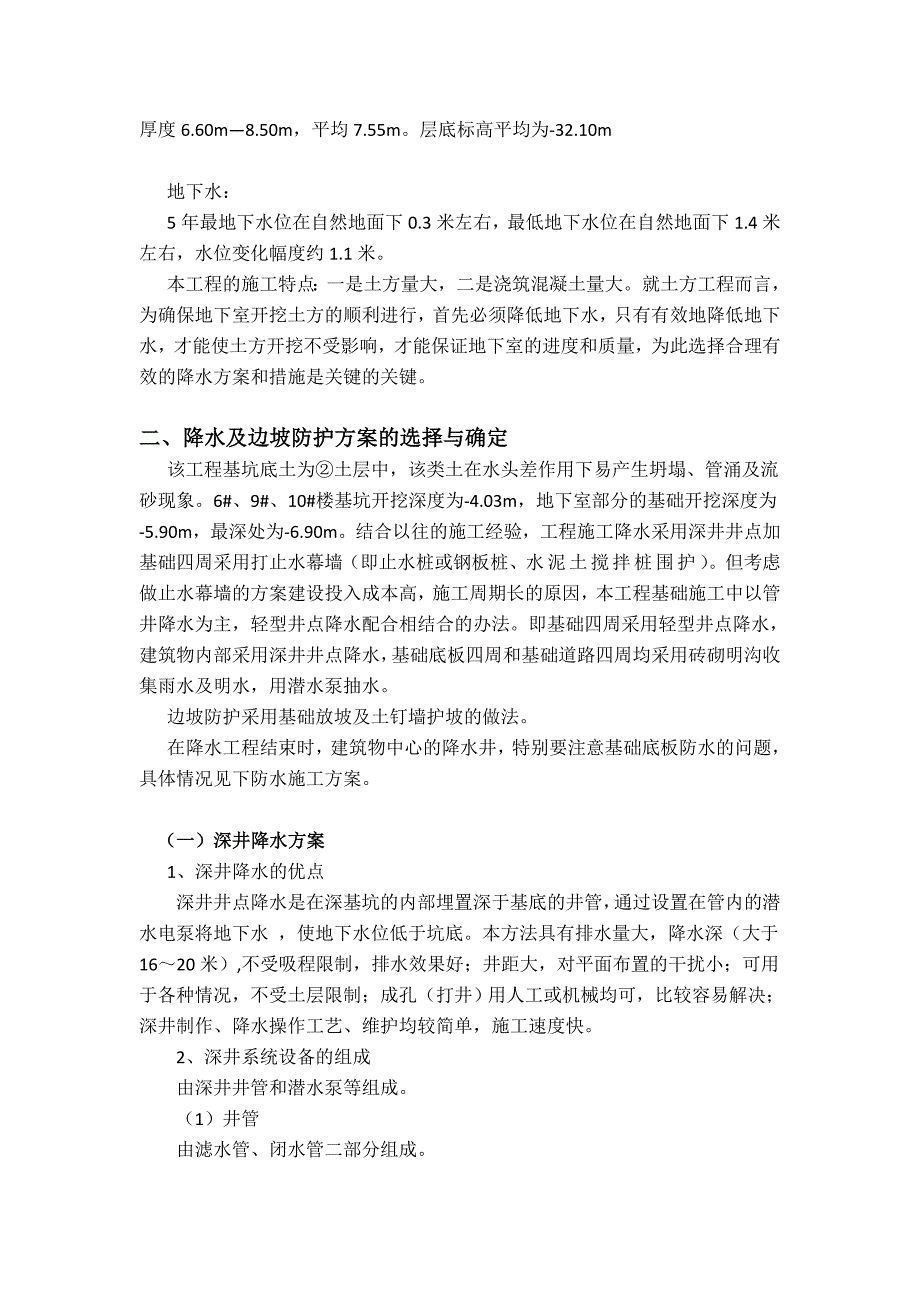

6、采用基础放坡及土钉墙护坡的做法。在降水工程结束时,建筑物中心的降水井,特别要注意基础底板防水的问题,具体情况见下防水施工方案。(一)深井降水方案1、深井降水的优点深井井点降水是在深基坑的内部埋置深于基底的井管,通过设置在管内的潜水电泵将地下水 ,使地下水位低于坑底。本方法具有排水量大,降水深(大于1620米),不受吸程限制,排水效果好;井距大,对平面布置的干扰小;可用于各种情况,不受土层限制;成孔(打井)用人工或机械均可,比较容易解决;深井制作、降水操作工艺、维护均较简单,施工速度快。2、深井系统设备的组成由深井井管和潜水泵等组成。(1)井管由滤水管、闭水管二部分组成。滤水管和闭水管采用D40
7、0的混凝土管,长度为1m0.05m,滤水管采用80目尼龙丝布包裹井管,以此达到虑水目的。(2)水泵采用出口直径D75的潜水泵。(3)滤砂每口井约8-10t粗砂。3、深井布置(1)根据建筑物总平面布置图,经理论计算,并结合实际经验,深井井点沿外排轻型井点降水管向内6.57.5m布置,井距为1315m。(2)测放井位根据施工图的纵、横轴线,合理安排测点放出各个井位,测放出各口管井的位置,并做好控制桩标志并加以保护,以及提供挖土机配合施工,井位测放误差不得超过30cm。(3)管井内径为40cm,钻70cm的井孔,并采用QZ-1250型潜水泵电钻正循环成孔,管井周围用粗砂作滤料灌填。井深度为25米左右
