住宅楼建筑节能施工方案6.doc
《住宅楼建筑节能施工方案6.doc》由会员分享,可在线阅读,更多相关《住宅楼建筑节能施工方案6.doc(30页珍藏版)》请在第壹文秘上搜索。

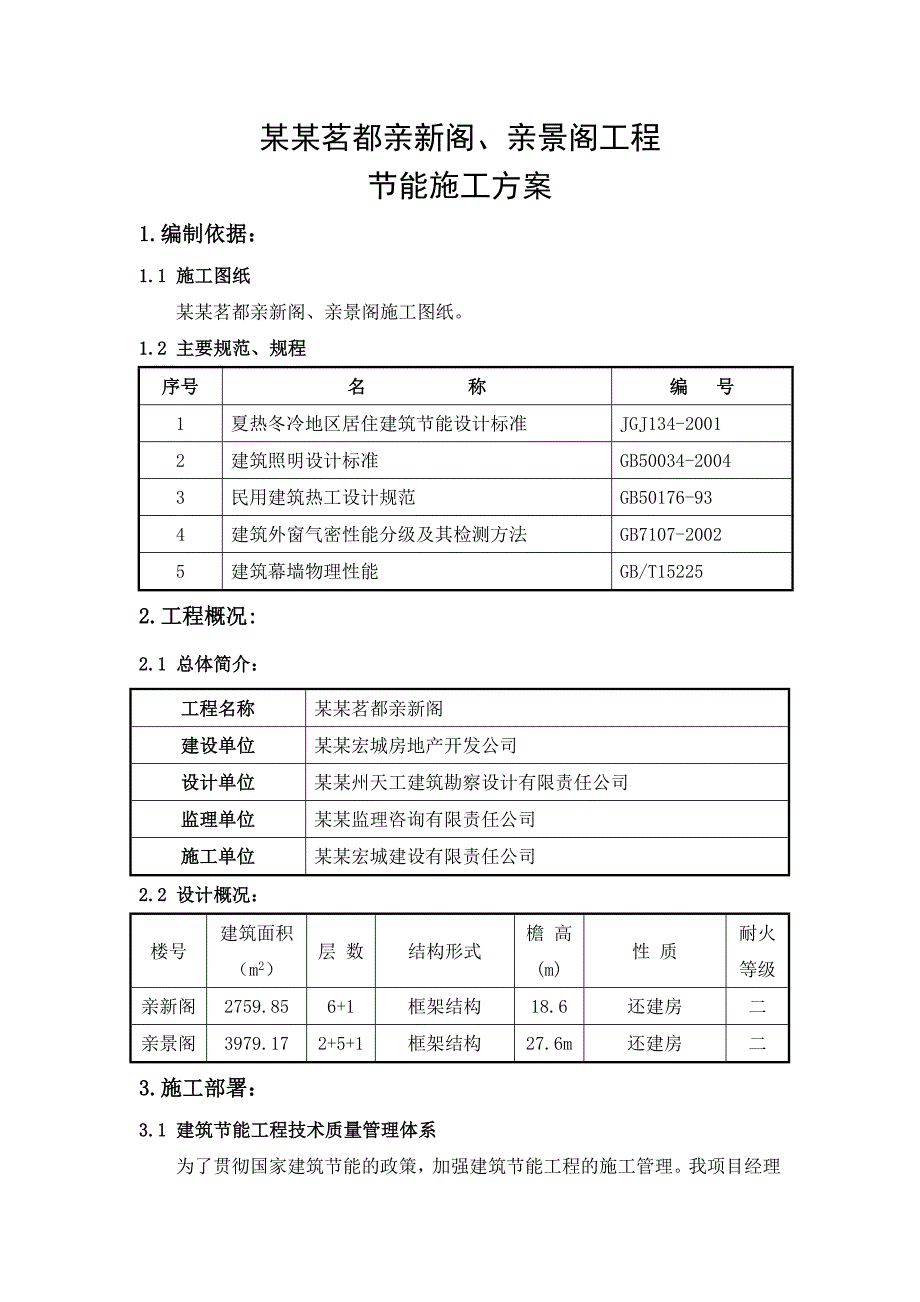

1、某某茗都亲新阁、亲景阁工程节能施工方案1.编制依据:1.1 施工图纸某某茗都亲新阁、亲景阁施工图纸。1.2 主要规范、规程序号名 称编 号1夏热冬冷地区居住建筑节能设计标准JGJ134-20012建筑照明设计标准GB50034-20043民用建筑热工设计规范GB50176-934建筑外窗气密性能分级及其检测方法GB7107-20025建筑幕墙物理性能GB/T152252.工程概况:2.1 总体简介:工程名称某某茗都亲新阁建设单位某某宏城房地产开发公司设计单位某某州天工建筑勘察设计有限责任公司监理单位某某监理咨询有限责任公司施工单位某某宏城建设有限责任公司2.2 设计概况:楼号建筑面积(m2)层

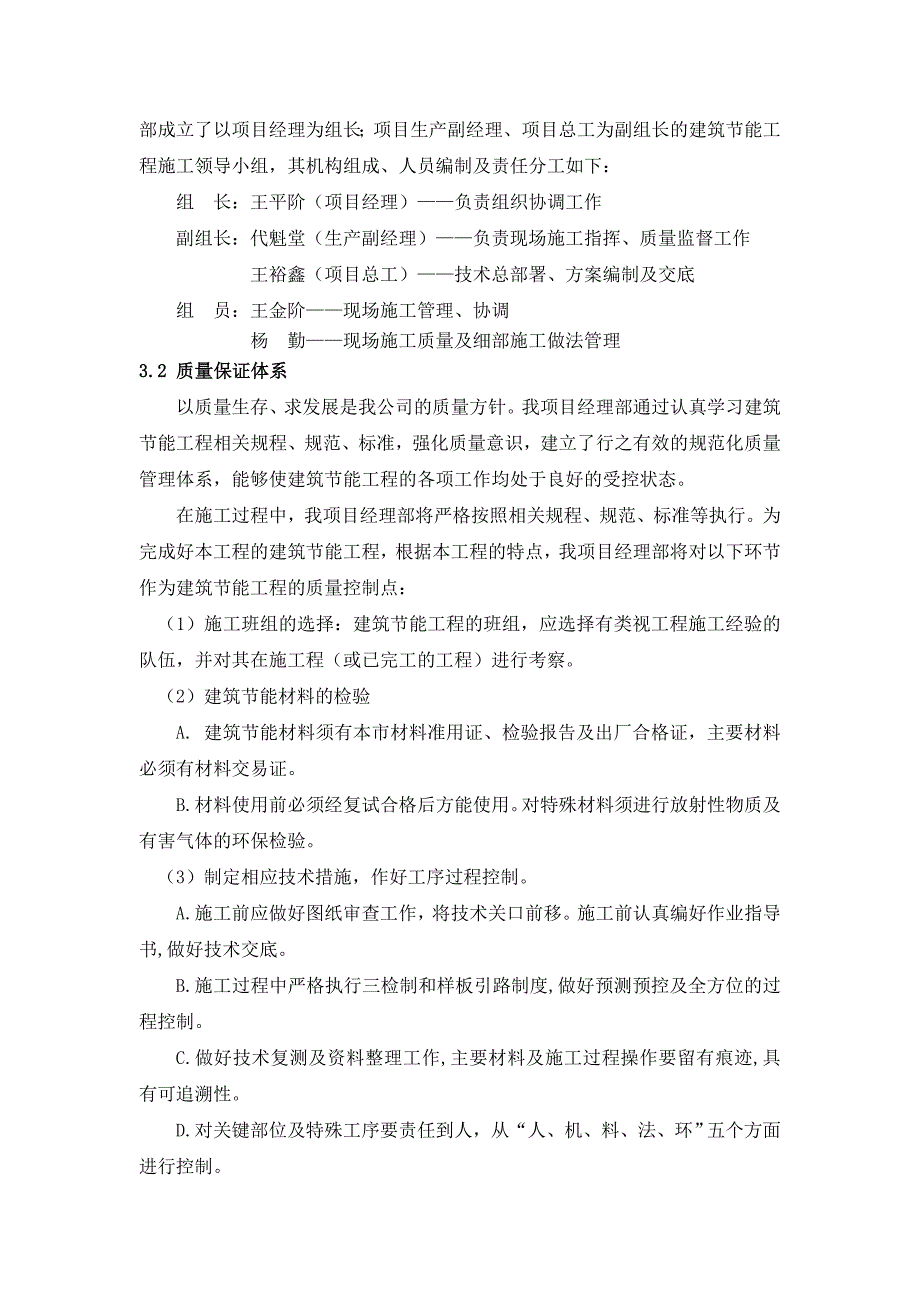

2、 数结构形式檐 高(m)性 质耐火等级亲新阁2759.856+1框架结构18.6还建房二亲景阁3979.172+5+1框架结构27.6m还建房二3.施工部署:3.1 建筑节能工程技术质量管理体系为了贯彻国家建筑节能的政策,加强建筑节能工程的施工管理。我项目经理部成立了以项目经理为组长;项目生产副经理、项目总工为副组长的建筑节能工程施工领导小组,其机构组成、人员编制及责任分工如下:组 长:王平阶(项目经理)负责组织协调工作副组长:代魁堂(生产副经理)负责现场施工指挥、质量监督工作王裕鑫(项目总工)技术总部署、方案编制及交底组 员:王金阶现场施工管理、协调杨 勤现场施工质量及细部施工做法管理3.2
3、 质量保证体系以质量生存、求发展是我公司的质量方针。我项目经理部通过认真学习建筑节能工程相关规程、规范、标准,强化质量意识,建立了行之有效的规范化质量管理体系,能够使建筑节能工程的各项工作均处于良好的受控状态。在施工过程中,我项目经理部将严格按照相关规程、规范、标准等执行。为完成好本工程的建筑节能工程,根据本工程的特点,我项目经理部将对以下环节作为建筑节能工程的质量控制点:(1)施工班组的选择:建筑节能工程的班组,应选择有类视工程施工经验的队伍,并对其在施工程(或已完工的工程)进行考察。(2)建筑节能材料的检验A. 建筑节能材料须有本市材料准用证、检验报告及出厂合格证,主要材料必须有材料交易证
4、。B.材料使用前必须经复试合格后方能使用。对特殊材料须进行放射性物质及有害气体的环保检验。(3)制定相应技术措施,作好工序过程控制。A.施工前应做好图纸审查工作,将技术关口前移。施工前认真编好作业指导书,做好技术交底。B.施工过程中严格执行三检制和样板引路制度,做好预测预控及全方位的过程控制。C.做好技术复测及资料整理工作,主要材料及施工过程操作要留有痕迹,具有可追溯性。D.对关键部位及特殊工序要责任到人,从“人、机、料、法、环”五个方面进行控制。E.做好各专业接口及预留预埋的专业检查。3.3 本工程采用的建筑节能措施主要有:(1)外墙采用250厚加气砼砌块外贴50厚挤塑型聚苯板(EPS)保温
5、层;(2)屋面采用50厚挤塑型聚苯板(EPS)保温层;(3)外檐门窗采用中空玻璃、塑钢型材;(4)入户门采用成品保温、隔音、防盗门;4.施工计划 本工程的建筑节能工程。其中,外墙挤塑型聚苯板(EPS)保温、屋面挤塑型聚苯板(EPS)保温各组织两个施工队伍分别进行亲景阁、亲新阁的施工,外檐塑钢门窗组织一个施工队伍进行施工。分项工程名称亲景阁施工人数(人)亲新阁施工人数(人)外墙挤塑型聚苯板(EPS)保温1010屋面挤塑型聚苯板(EPS)保温55外檐塑钢门窗125.主要施工方法5.1挤塑聚苯乙烯泡沫板外保温墙面5.1.1 工程概况:本工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方
6、式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。5.1.2 材料组成(1)挤塑聚苯乙烯泡沫板规格为1200mm600mm50mm,平头式,阻燃型,表观密度2532kg/m3,尺寸收缩率小于1.5%,吸水率小于1.5%。(2)专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。(3)固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0.6kN。(4)耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm4mm,宽度1000mm,每卷长度100
7、m。(5)聚乙烯泡沫塑料棒用于填塞膨胀缝,作为密封膏的隔离背衬材料,其直径按照缝宽的1.4 倍选用。5.1.3 施工要求及条件(1)经业主、监理、施工单位、外保温施工班组联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,门窗框安装到位,阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。(2)雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。(3) 施工现场环境温度及找平层表面温度在施工中及施工后24h内均不得低于5,风力不大于5 级。5.1.4 施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用
