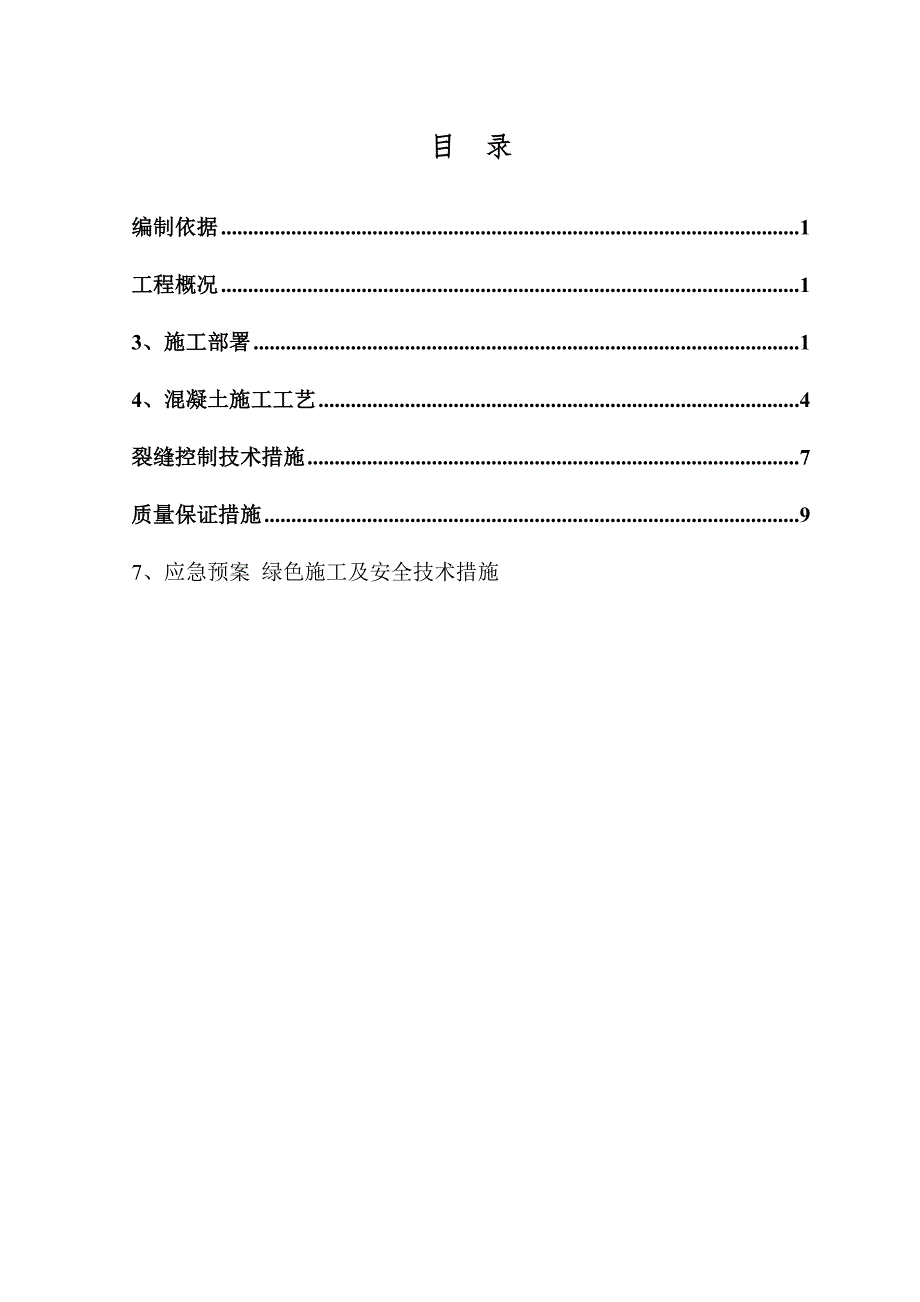

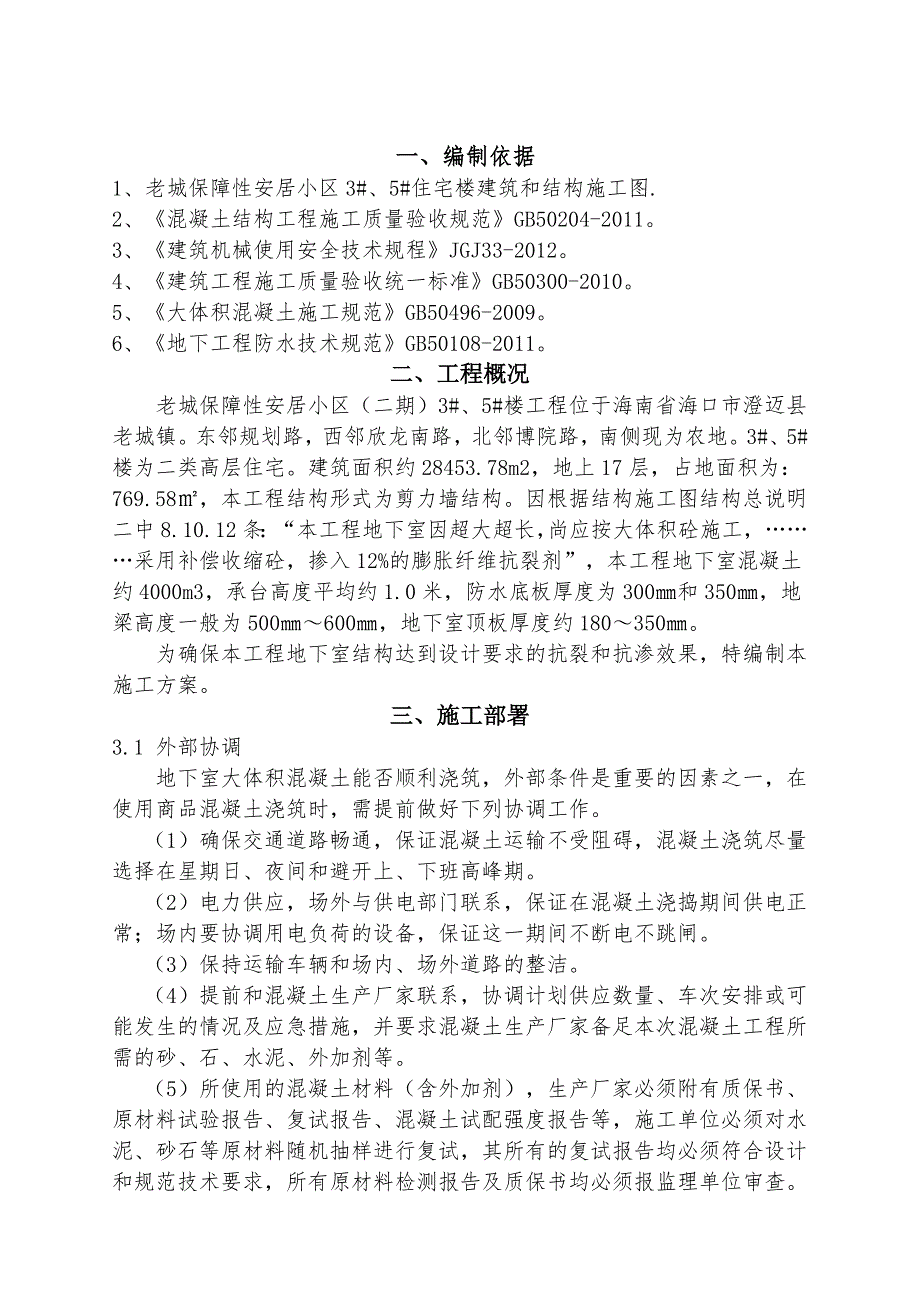

1、目 录编制依据1工程概况13、施工部署14、混凝土施工工艺4裂缝控制技术措施7质量保证措施97、应急预案绿色施工及安全技术措施一、编制依据1、老城保障性安居小区3#、5#住宅楼建筑和结构施工图.2、混凝土结构工程施工质量验收规范GB50204-2011。3、建筑机械使用安全技术规程JGJ33-2012。4、建筑工程施工质量验收统一标准GB50300-2010。5、大体积混凝土施工规范GB50496-2009。6、地下工程防水技术规范GB50108-2011。二、工程概况老城保障性安居小区(二期)3#、5#楼工程位于海南省海口市澄迈县老城镇。东邻规划路,西邻欣龙南路,北邻博院路,南侧现为农地。3
2、#、5#楼为二类高层住宅。建筑面积约28453.78m2,地上17层,占地面积为:769.58,本工程结构形式为剪力墙结构。因根据结构施工图结构总说明二中8.10.12条:“本工程地下室因超大超长,尚应按大体积砼施工,采用补偿收缩砼,掺入12%的膨胀纤维抗裂剂”,本工程地下室混凝土约4000m3,承台高度平均约1.0米,防水底板厚度为300和350,地梁高度一般为500600,地下室顶板厚度约180350。为确保本工程地下室结构达到设计要求的抗裂和抗渗效果,特编制本施工方案。三、施工部署3.1 外部协调地下室大体积混凝土能否顺利浇筑,外部条件是重要的因素之一,在使用商品混凝土浇筑时,需提前做好
3、下列协调工作。(1)确保交通道路畅通,保证混凝土运输不受阻碍,混凝土浇筑尽量选择在星期日、夜间和避开上、下班高峰期。(2)电力供应,场外与供电部门联系,保证在混凝土浇捣期间供电正常;场内要协调用电负荷的设备,保证这一期间不断电不跳闸。(3)保持运输车辆和场内、场外道路的整洁。(4)提前和混凝土生产厂家联系,协调计划供应数量、车次安排或可能发生的情况及应急措施,并要求混凝土生产厂家备足本次混凝土工程所需的砂、石、水泥、外加剂等。(5)所使用的混凝土材料(含外加剂),生产厂家必须附有质保书、原材料试验报告、复试报告、混凝土试配强度报告等,施工单位必须对水泥、砂石等原材料随机抽样进行复试,其所有的复

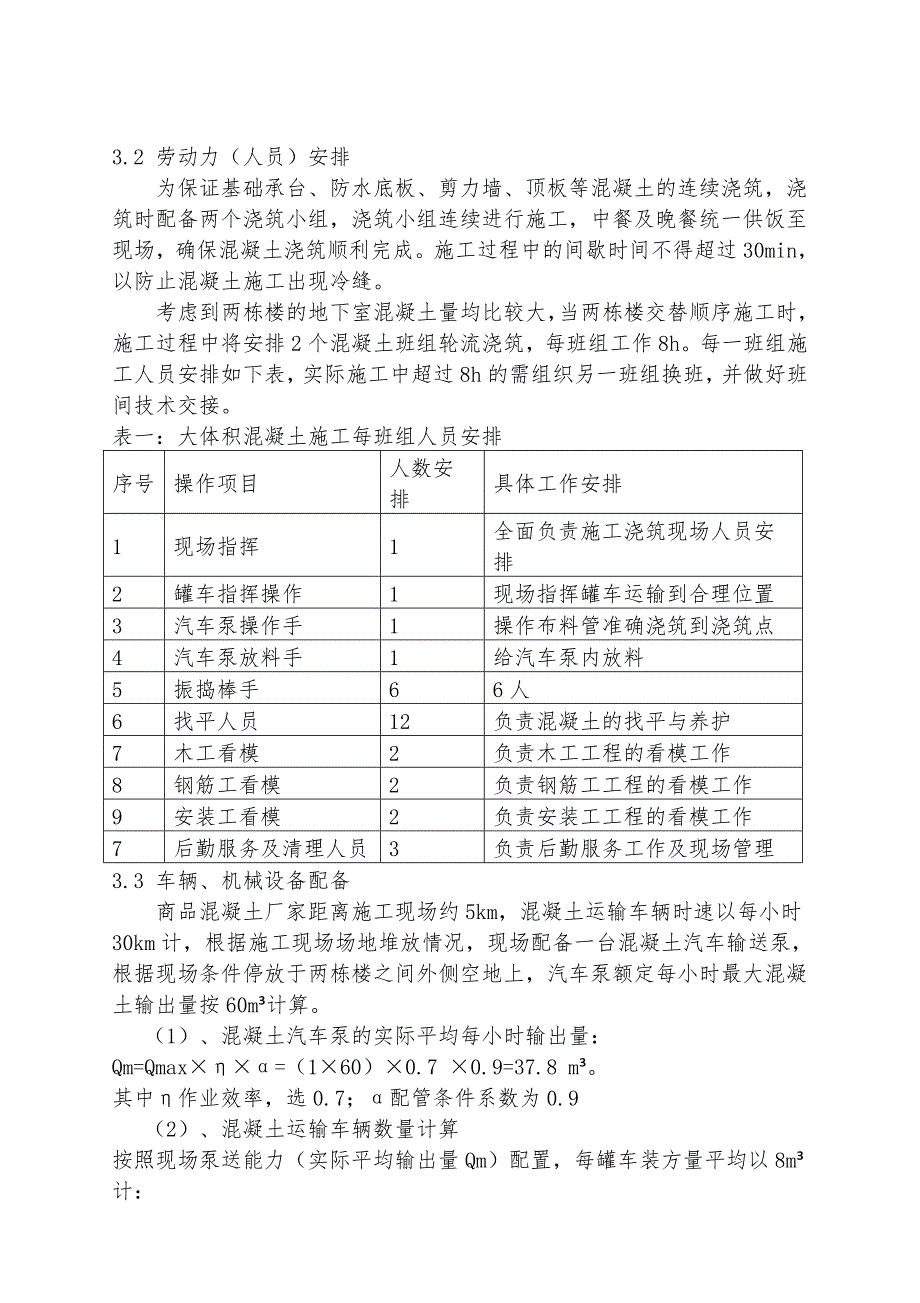

4、试报告均必须符合设计和规范技术要求,所有原材料检测报告及质保书均必须报监理单位审查。3.2 劳动力(人员)安排为保证基础承台、防水底板、剪力墙、顶板等混凝土的连续浇筑,浇筑时配备两个浇筑小组,浇筑小组连续进行施工,中餐及晚餐统一供饭至现场,确保混凝土浇筑顺利完成。施工过程中的间歇时间不得超过30min,以防止混凝土施工出现冷缝。考虑到两栋楼的地下室混凝土量均比较大,当两栋楼交替顺序施工时,施工过程中将安排2个混凝土班组轮流浇筑,每班组工作8h。每一班组施工人员安排如下表,实际施工中超过8h的需组织另一班组换班,并做好班间技术交接。表一:大体积混凝土施工每班组人员安排序号操作项目人数安排具体工作
5、安排1现场指挥1全面负责施工浇筑现场人员安排2罐车指挥操作1现场指挥罐车运输到合理位置3汽车泵操作手1操作布料管准确浇筑到浇筑点4汽车泵放料手1给汽车泵内放料5振捣棒手66人6找平人员12负责混凝土的找平与养护7木工看模2负责木工工程的看模工作8钢筋工看模2负责钢筋工工程的看模工作9安装工看模2负责安装工工程的看模工作7后勤服务及清理人员3负责后勤服务工作及现场管理3.3 车辆、机械设备配备商品混凝土厂家距离施工现场约5km,混凝土运输车辆时速以每小时30km计,根据施工现场场地堆放情况,现场配备一台混凝土汽车输送泵,根据现场条件停放于两栋楼之间外侧空地上,汽车泵额定每小时最大混凝土输出量按6
6、0m计算。(1)、混凝土汽车泵的实际平均每小时输出量:Qm=Qmax=(160)0.7 0.9=37.8 m。其中作业效率,选0.7;配管条件系数为0.9(2)、混凝土运输车辆数量计算按照现场泵送能力(实际平均输出量Qm)配置,每罐车装方量平均以8m计:N=Qm*(L/S+T)/V=37.8(6/60+1)/ 8=5.2其中:N混凝土搅拌运输车台数(台)V每台混凝土搅拌运输车的容量(m)S-混凝土搅拌运输车平均行车速度(km/h)L混凝土搅拌运输车往返距离(km)T每台混凝土搅拌运输车总计停歇时间(h)即每栋楼需配置56辆混凝土运输罐车运输才能满足现场混凝土浇筑需要。 (3)、振捣棒及平板振动
7、器ZN-70 型高频振动插入式振捣棒8支(其中2支备用),功率1.5 k W,振幅1.2mm,振动频率200Hz;平板振动器3台(其中1台备用),功率2.5 k W,振幅2.2mm,振动频率200Hz。四、照明灯具、配电箱及其它设备若干。3.4 技术指标: 本工程承台和防水底板、地下室剪力墙及顶板混凝土强度均为C35,防水混凝土的抗渗等级为P6,根据图纸设计要求,混凝土供货技术指标如下:(1)水泥采用P.0 42.5;(2)石子采用碎石,粒径35;砂采用中粗砂;砂、石料的杂质含量:石子含泥量0.3%,砂含泥量2.6%。(3)水灰比不得大于0.50。(4)添加剂为武汉三源的复合纤维抗裂剂SY-K
