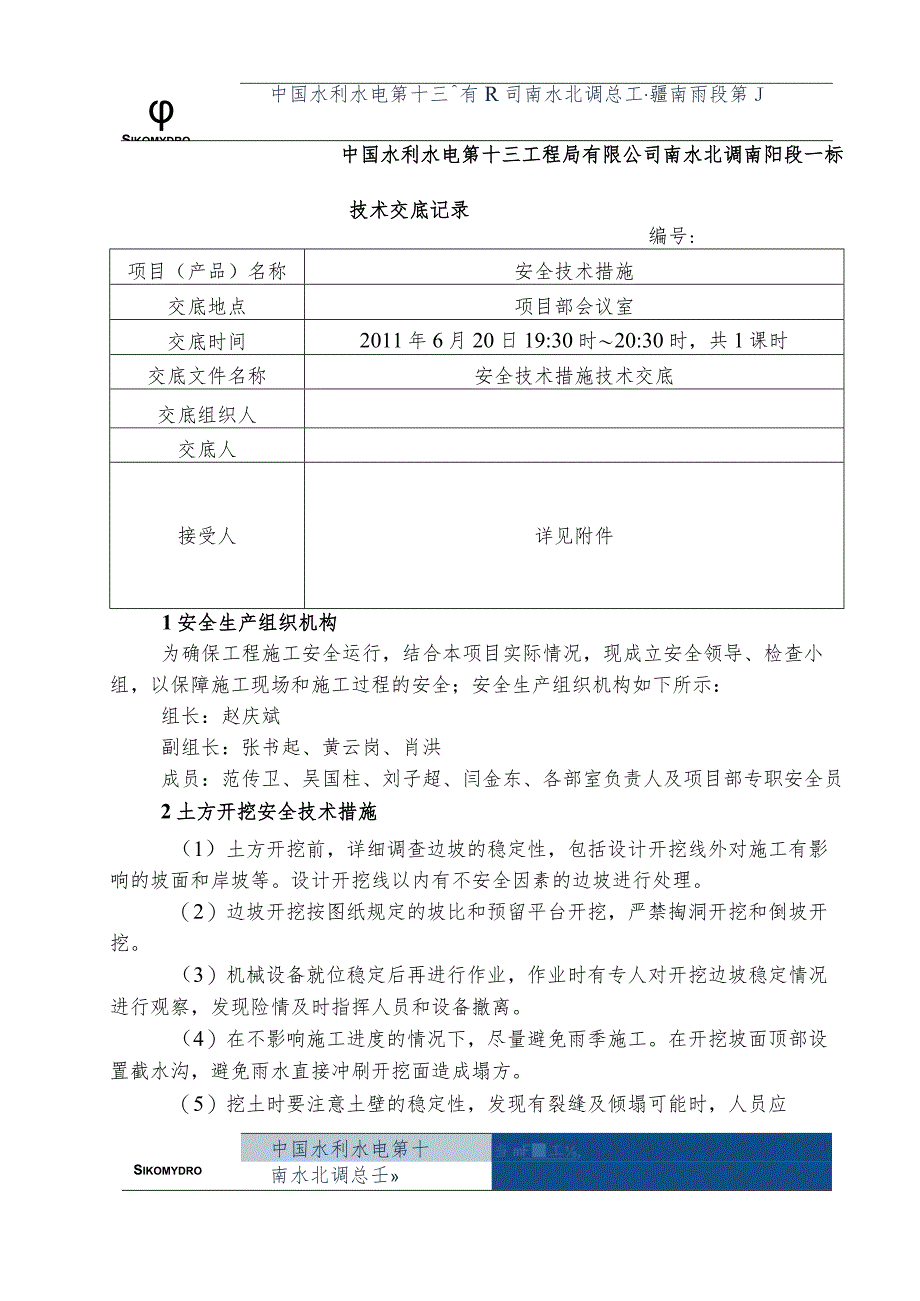

1、Sikomydro中国水利水电第十三有R司南水北调总工疆南雨段第J中国水利水电第十三工程局有限公司南水北调南阳段一标技术交底记录编号:项目(产品)名称安全技术措施交底地点项目部会议室交底时间2011年6月20日19:30时20:30时,共1课时交底文件名称安全技术措施技术交底交底组织人交底人接受人详见附件1安全生产组织机构为确保工程施工安全运行,结合本项目实际情况,现成立安全领导、检查小组,以保障施工现场和施工过程的安全;安全生产组织机构如下所示:组长:赵庆斌副组长:张书起、黄云岗、肖洪成员:范传卫、吴国柱、刘子超、闫金东、各部室负责人及项目部专职安全员2土方开挖安全技术措施(1)土方开挖前,

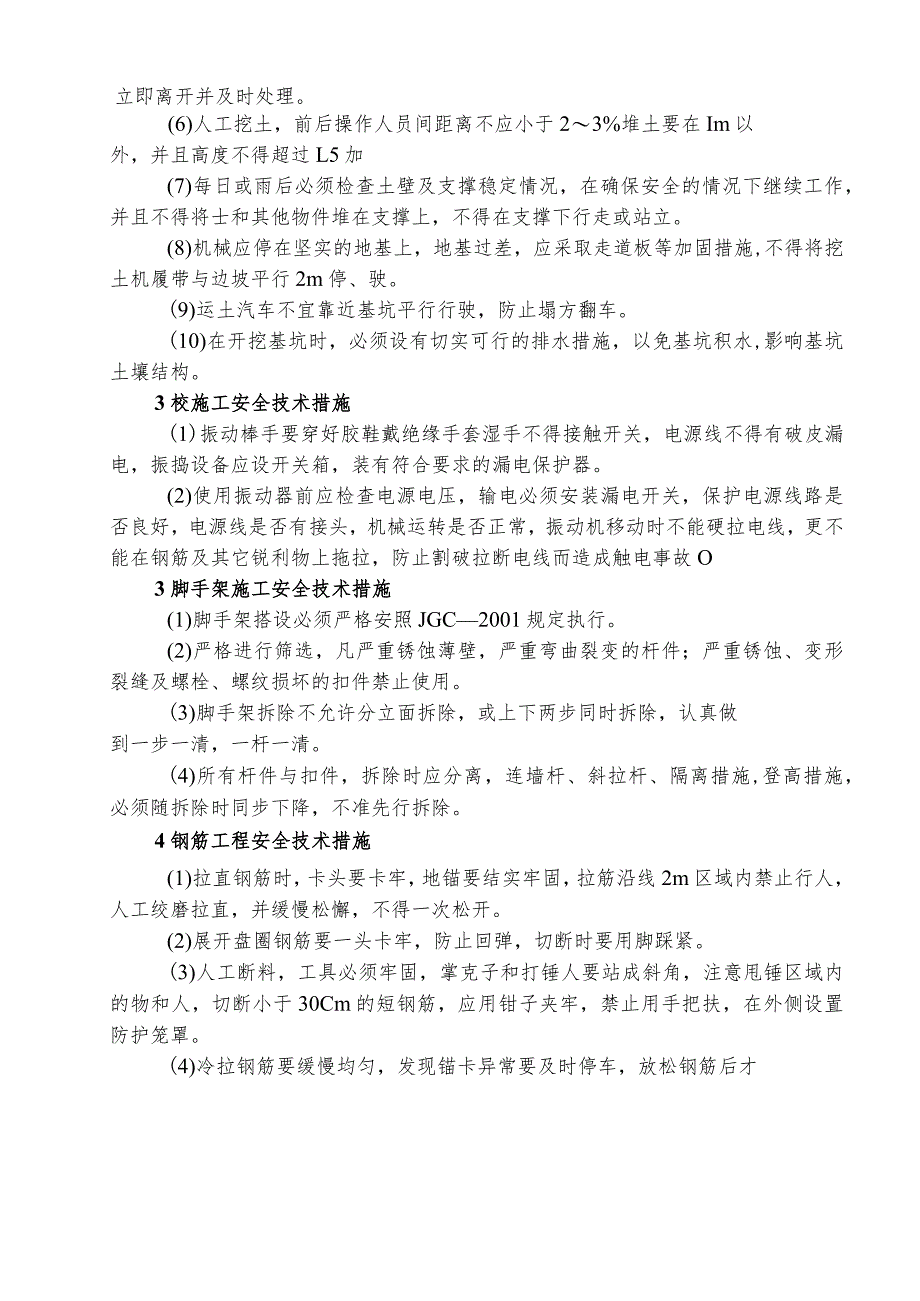

2、详细调查边坡的稳定性,包括设计开挖线外对施工有影响的坡面和岸坡等。设计开挖线以内有不安全因素的边坡进行处理。(2)边坡开挖按图纸规定的坡比和预留平台开挖,严禁掏洞开挖和倒坡开挖。(3)机械设备就位稳定后再进行作业,作业时有专人对开挖边坡稳定情况进行观察,发现险情及时指挥人员和设备撤离。(4)在不影响施工进度的情况下,尽量避免雨季施工。在开挖坡面顶部设置截水沟,避免雨水直接冲刷开挖面造成塌方。(5)挖土时要注意土壁的稳定性,发现有裂缝及倾塌可能时,人员应中国水利水电第十当mF工,Sikomydro南水北调总壬立即离开并及时处理。(6)人工挖土,前后操作人员间距离不应小于23%堆土要在Im以外,并
3、且高度不得超过L5加(7)每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将士和其他物件堆在支撑上,不得在支撑下行走或站立。(8)机械应停在坚实的地基上,地基过差,应采取走道板等加固措施,不得将挖土机履带与边坡平行2m停、驶。(9)运土汽车不宜靠近基坑平行行驶,防止塌方翻车。(10)在开挖基坑时,必须设有切实可行的排水措施,以免基坑积水,影响基坑土壤结构。3校施工安全技术措施(1)振动棒手要穿好胶鞋戴绝缘手套湿手不得接触开关,电源线不得有破皮漏电,振捣设备应设开关箱,装有符合要求的漏电保护器。(2)使用振动器前应检查电源电压,输电必须安装漏电开关,保护电源线路是否良好

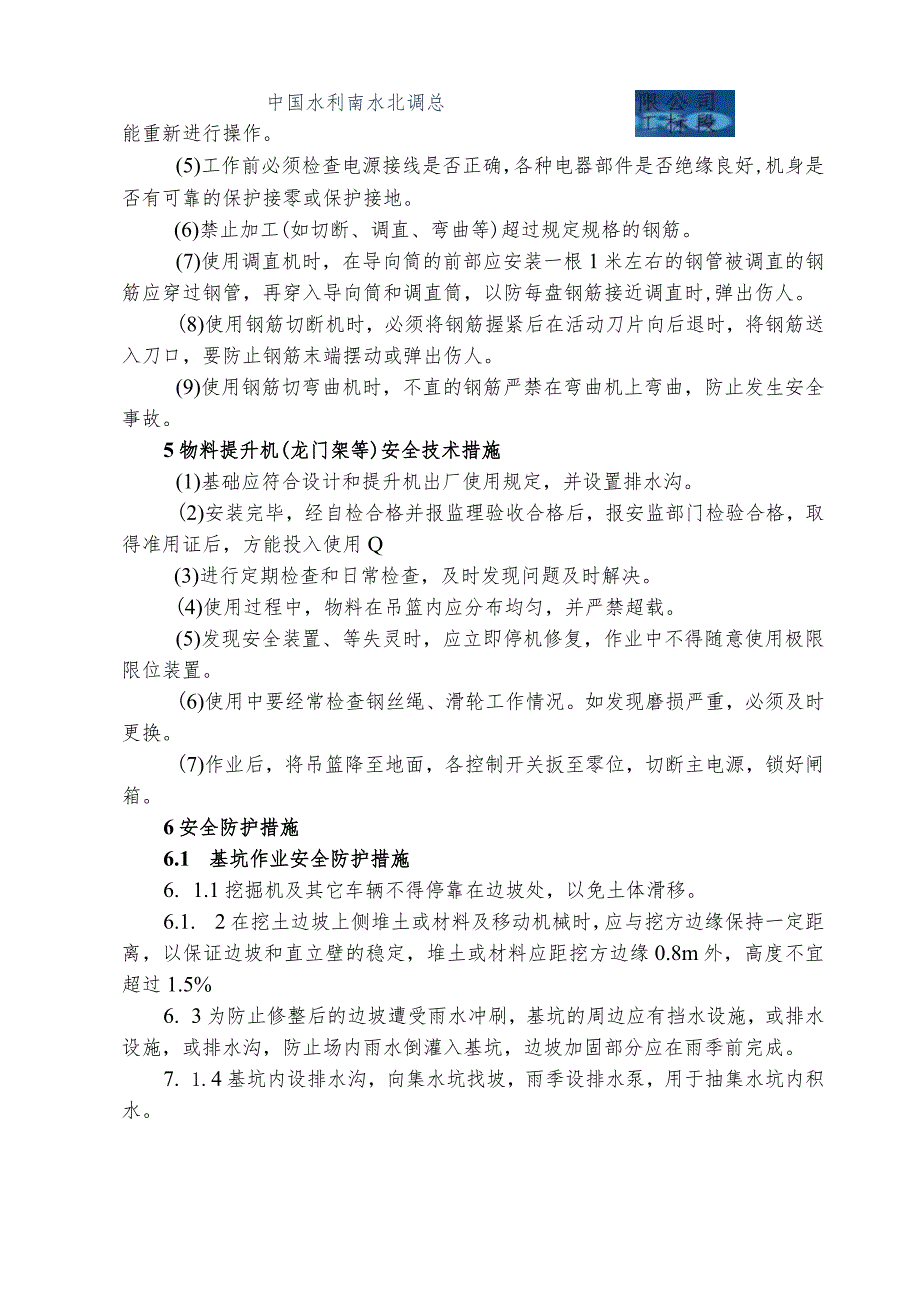

4、,电源线是否有接头,机械运转是否正常,振动机移动时不能硬拉电线,更不能在钢筋及其它锐利物上拖拉,防止割破拉断电线而造成触电事故O3脚手架施工安全技术措施(1)脚手架搭设必须严格安照JGC2001规定执行。(2)严格进行筛选,凡严重锈蚀薄壁,严重弯曲裂变的杆件;严重锈蚀、变形裂缝及螺栓、螺纹损坏的扣件禁止使用。(3)脚手架拆除不允许分立面拆除,或上下两步同时拆除,认真做到一步一清,一杆一清。(4)所有杆件与扣件,拆除时应分离,连墙杆、斜拉杆、隔离措施,登高措施,必须随拆除时同步下降,不准先行拆除。4钢筋工程安全技术措施(1)拉直钢筋时,卡头要卡牢,地锚要结实牢固,拉筋沿线2m区域内禁止行人,人工
5、绞磨拉直,并缓慢松懈,不得一次松开。(2)展开盘圈钢筋要一头卡牢,防止回弹,切断时要用脚踩紧。(3)人工断料,工具必须牢固,掌克子和打锤人要站成斜角,注意甩锤区域内的物和人,切断小于30Cm的短钢筋,应用钳子夹牢,禁止用手把扶,在外侧设置防护笼罩。(4)冷拉钢筋要缓慢均匀,发现锚卡异常要及时停车,放松钢筋后才中国水利南水北调总能重新进行操作。(5)工作前必须检查电源接线是否正确,各种电器部件是否绝缘良好,机身是否有可靠的保护接零或保护接地。(6)禁止加工(如切断、调直、弯曲等)超过规定规格的钢筋。(7)使用调直机时,在导向筒的前部应安装一根1米左右的钢管被调直的钢筋应穿过钢管,再穿入导向筒和调
