冬季施工方案遮阳棚.docx
《冬季施工方案遮阳棚.docx》由会员分享,可在线阅读,更多相关《冬季施工方案遮阳棚.docx(11页珍藏版)》请在第壹文秘上搜索。

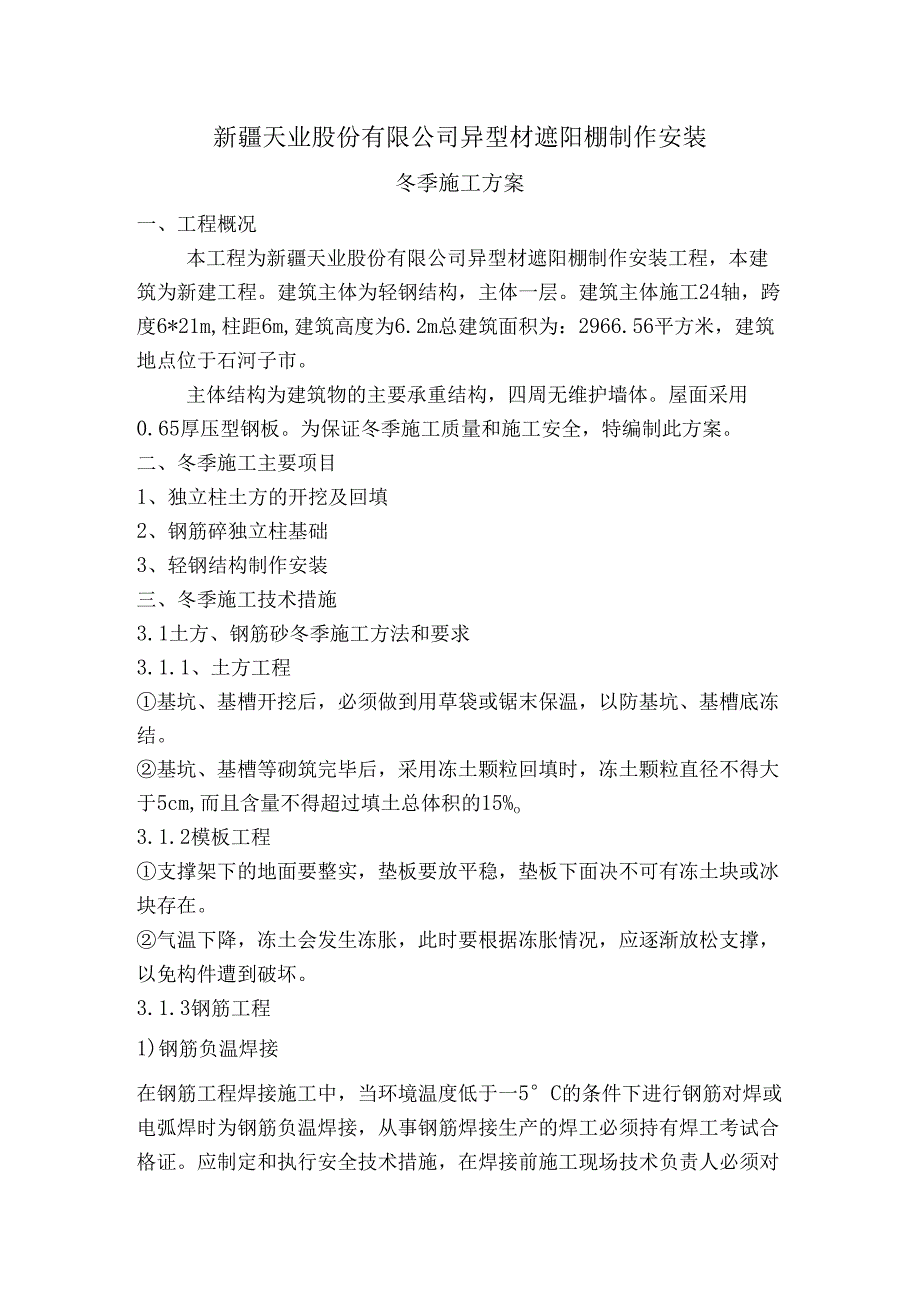

1、新疆天业股份有限公司异型材遮阳棚制作安装冬季施工方案一、工程概况本工程为新疆天业股份有限公司异型材遮阳棚制作安装工程,本建筑为新建工程。建筑主体为轻钢结构,主体一层。建筑主体施工24轴,跨度6*21m,柱距6m,建筑高度为6.2m总建筑面积为:2966.56平方米,建筑地点位于石河子市。主体结构为建筑物的主要承重结构,四周无维护墙体。屋面采用0.65厚压型钢板。为保证冬季施工质量和施工安全,特编制此方案。二、冬季施工主要项目1、独立柱土方的开挖及回填2、钢筋碎独立柱基础3、轻钢结构制作安装三、冬季施工技术措施3.1土方、钢筋砂冬季施工方法和要求3.1.1、土方工程基坑、基槽开挖后,必须做到用草

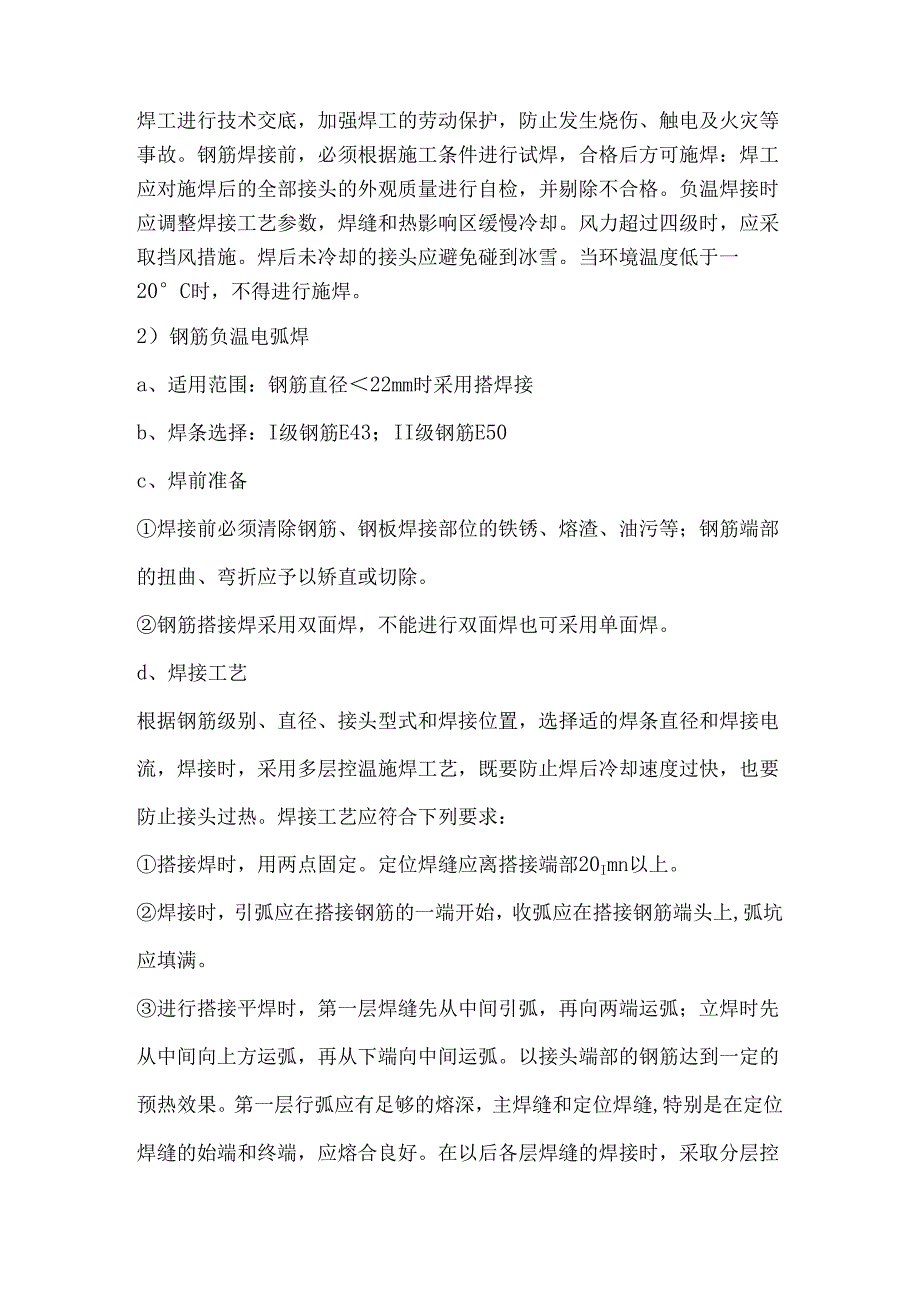

2、袋或锯末保温,以防基坑、基槽底冻结。基坑、基槽等砌筑完毕后,采用冻土颗粒回填时,冻土颗粒直径不得大于5cm,而且含量不得超过填土总体积的15%o3.1.2模板工程支撑架下的地面要整实,垫板要放平稳,垫板下面决不可有冻土块或冰块存在。气温下降,冻土会发生冻胀,此时要根据冻胀情况,应逐渐放松支撑,以免构件遭到破坏。3.1.3钢筋工程1)钢筋负温焊接在钢筋工程焊接施工中,当环境温度低于一5C的条件下进行钢筋对焊或电弧焊时为钢筋负温焊接,从事钢筋焊接生产的焊工必须持有焊工考试合格证。应制定和执行安全技术措施,在焊接前施工现场技术负责人必须对焊工进行技术交底,加强焊工的劳动保护,防止发生烧伤、触电及火灾
3、等事故。钢筋焊接前,必须根据施工条件进行试焊,合格后方可施焊:焊工应对施焊后的全部接头的外观质量进行自检,并剔除不合格。负温焊接时应调整焊接工艺参数,焊缝和热影响区缓慢冷却。风力超过四级时,应采取挡风措施。焊后未冷却的接头应避免碰到冰雪。当环境温度低于一20C时,不得进行施焊。2)钢筋负温电弧焊a、适用范围:钢筋直径22mm时采用搭焊接b、焊条选择:I级钢筋E43;II级钢筋E50c、焊前准备焊接前必须清除钢筋、钢板焊接部位的铁锈、熔渣、油污等;钢筋端部的扭曲、弯折应予以矫直或切除。钢筋搭接焊采用双面焊,不能进行双面焊也可采用单面焊。d、焊接工艺根据钢筋级别、直径、接头型式和焊接位置,选择适的

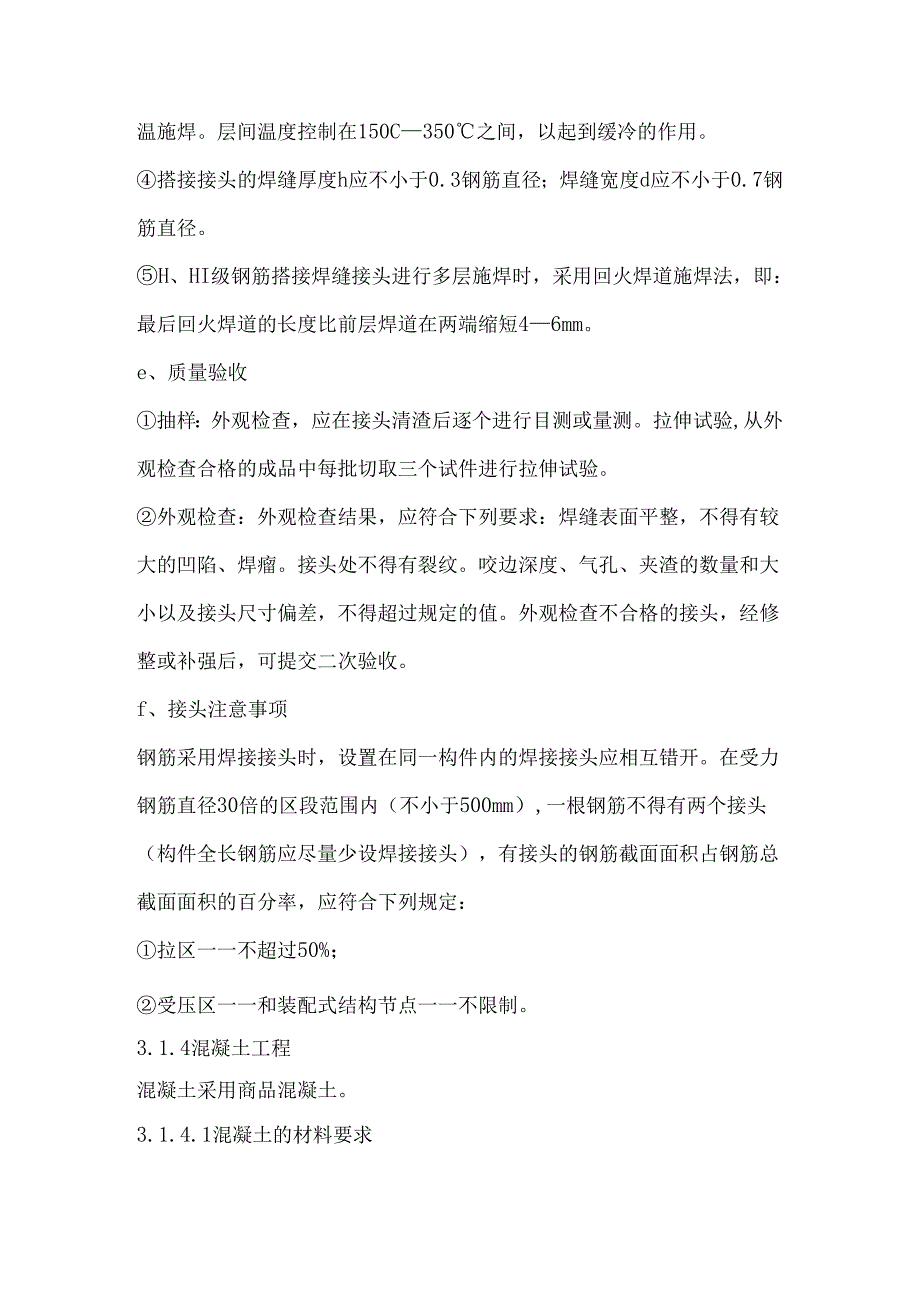

4、焊条直径和焊接电流,焊接时,采用多层控温施焊工艺,既要防止焊后冷却速度过快,也要防止接头过热。焊接工艺应符合下列要求:搭接焊时,用两点固定。定位焊缝应离搭接端部20Imn以上。焊接时,引弧应在搭接钢筋的一端开始,收弧应在搭接钢筋端头上,弧坑应填满。进行搭接平焊时,第一层焊缝先从中间引弧,再向两端运弧;立焊时先从中间向上方运弧,再从下端向中间运弧。以接头端部的钢筋达到一定的预热效果。第一层行弧应有足够的熔深,主焊缝和定位焊缝,特别是在定位焊缝的始端和终端,应熔合良好。在以后各层焊缝的焊接时,采取分层控温施焊。层间温度控制在150C350之间,以起到缓冷的作用。搭接接头的焊缝厚度h应不小于0.3钢
5、筋直径;焊缝宽度d应不小于0.7钢筋直径。H、HI级钢筋搭接焊缝接头进行多层施焊时,采用回火焊道施焊法,即:最后回火焊道的长度比前层焊道在两端缩短46mm。e、质量验收抽样:外观检查,应在接头清渣后逐个进行目测或量测。拉伸试验,从外观检查合格的成品中每批切取三个试件进行拉伸试验。外观检查:外观检查结果,应符合下列要求:焊缝表面平整,不得有较大的凹陷、焊瘤。接头处不得有裂纹。咬边深度、气孔、夹渣的数量和大小以及接头尺寸偏差,不得超过规定的值。外观检查不合格的接头,经修整或补强后,可提交二次验收。f、接头注意事项钢筋采用焊接接头时,设置在同一构件内的焊接接头应相互错开。在受力钢筋直径30倍的区段范
6、围内(不小于500mm),一根钢筋不得有两个接头(构件全长钢筋应尽量少设焊接接头),有接头的钢筋截面面积占钢筋总截面面积的百分率,应符合下列规定:拉区一一不超过50%;受压区一一和装配式结构节点一一不限制。3.1.4混凝土工程混凝土采用商品混凝土。3.1.4.1混凝土的材料要求1)水泥:选用硅酸盐水泥或普通硅酸盐水泥。2)骨料:要求没有冰、雪团,应清洁、级配良好、质地坚硬,不应含有易被冻坏的矿物。3)拌合水:经化验合格的水。4)外加剂:选用通过技术鉴定、符合质量标准的外加剂。3.1.4.2混凝土配合比根据试验室提供的混凝土配合比配制。3.1.4.3混凝土搅拌控制冬期混凝土的搅拌时间应比常温时延
7、长50%o3.1.4.4混凝土的运输混凝土拌和物出机后,应及时运到浇筑地点。在运输过程中,要注意防止混凝土热量散失、表层冻结、混凝土离稀、水泥砂浆流失、坍落度变化等现象。3.1.4.5混凝土的浇筑1)一般要求混凝土浇筑时要保证碎的均匀性和密实性,要保证结构的整体性,尺寸准确,钢筋、预埋件位置,拆模后碎表面平整、光洁。在浇筑前,应清除模板和钢筋上的冰雪和污垢。浇筑时,拌合物由拌板、料斗、漏斗中卸除砂浆容易和容器冻结,故在浇筑前应采取防风、冻结保护措施,一旦发现碎遭冻应进行二次加热搅拌,搅拌物具有适应的施工和易性再浇筑。施工缝的位置留在结构剪力较小,且便于施工的部位。柱应留水平缝,柱子应留在基础顶
