基坑支护施工方案5.doc
《基坑支护施工方案5.doc》由会员分享,可在线阅读,更多相关《基坑支护施工方案5.doc(16页珍藏版)》请在第壹文秘上搜索。
1、一、编制依据1、根据某某京冶工程技术有限公司提供的设计施工图2、建筑基坑支护技术规程JGJ120-993、建筑地基基础技术规范DBJ12-07-20054、混凝土结构设计规程GB50010-20105、建筑地基基础设计规范GB50007-20026、锚杆喷射混凝土支护技术规范GB50086-20017、建筑基坑工程监测技术规范GB50497-20098、建筑地基基础工程施工质量验收规范GB50202-20029、建筑工程施工质量验收统一标准GB50300-200110、施工现场及周边环境调查资料11、国家、地方行业、省、市有关法律法规、技术规范规定等二、工程概况1、本拟建工程由某某水务集团有限
2、公司投资兴建,由中联环有限公司承建。2、地理位置:位于某某市某某区杏林湾路与和源路交汇东北侧,为一体化的地下污水处理池,建筑面积为3890m2,基坑深度为-4.0m6.5m。3、周边环境:拟建筑物东侧、北侧为空地,南侧距杏林湾路15m,西侧距和源路10m,施工场地环境条件较好,根据现场的实际情况和勘察报告和相关的资料证明,场内没有架空电线电缆通过,也没有地下埋设物。三、设计要求1、本基坑侧壁安全等级为二级,重要性系数ro=1.0,场地施工堆载不能超过10KN/m2。2、本基坑支护安全保证期为一年,超过此期限后重新评定或加固处理。3、支护方案:本工程采用一二级自然放坡,西侧坡地采用水泥搅拌桩重力
3、式挡墙相结合的支护方式,东南西北侧50厚C20喷射砼支护。四、施工准备1、组织准备:该工程按法组织施工,实行项目管理,建立以项目经理为首的项目经理部,展开方针目标管理,对工程质量、进度、安全、文明施工,确保科学管理,或本管理等全面负责。技术负责人技术准备:组织工程内业、外业技术人员熟悉施工图、施工规范、质量要求及安全保障措施,编制好施工方案,做好必要的二料分析,参加图纸会审,将图纸中存在疑问会同业主方、设计方认真研究解决,做好技术交底,同时做好技术培训工作。2、主要施工设备准备:根据本工程的特点和进度计划安排,按注意机械设备的要求,有程序的组织机械设备进场,机械设备除及时运输调用外,还应注意工

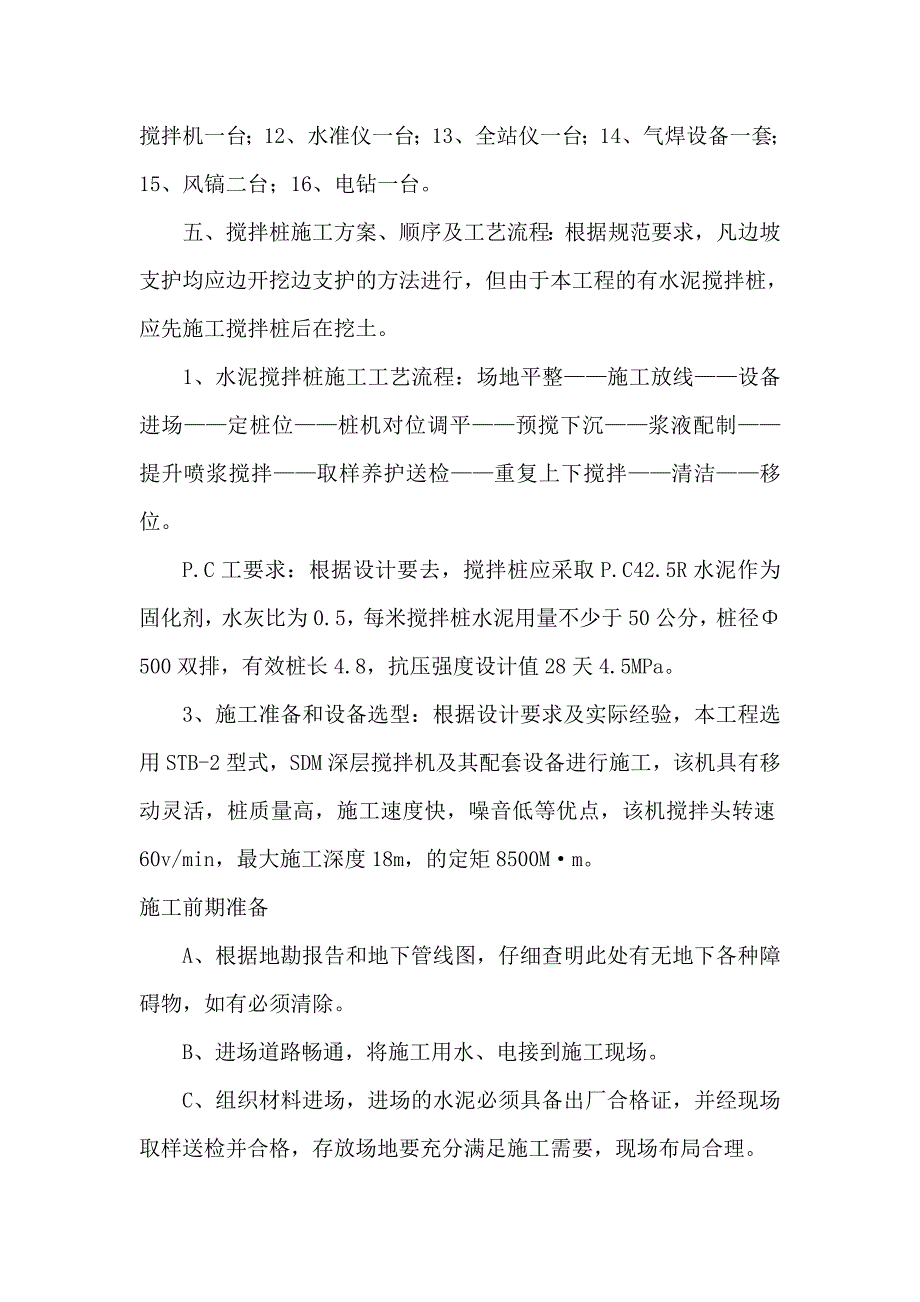

4、前检查及保养工作,拟投入的主要施工机械: 1、砂浆搅拌机一台;2、水泥搅拌桩机一台;3、砼喷射机二台;4、点焊接二台;5、钢筋切割机一台;6、钢筋调直机一台;7、钢筋弯曲机一台;8、空压机二台;9、清水泵二台;10、污水泵二台;11、搅拌机一台;12、水准仪一台;13、全站仪一台;14、气焊设备一套;15、风镐二台;16、电钻一台。五、搅拌桩施工方案、顺序及工艺流程:根据规范要求,凡边坡支护均应边开挖边支护的方法进行,但由于本工程的有水泥搅拌桩,应先施工搅拌桩后在挖土。1、水泥搅拌桩施工工艺流程:场地平整施工放线设备进场定桩位桩机对位调平预搅下沉浆液配制提升喷浆搅拌取样养护送检重复上下搅拌清洁
5、移位。P.C工要求:根据设计要去,搅拌桩应采取P.C42.5R水泥作为固化剂,水灰比为0.5,每米搅拌桩水泥用量不少于50公分,桩径500双排,有效桩长4.8,抗压强度设计值28天4.5MPa。3、施工准备和设备选型:根据设计要求及实际经验,本工程选用STB-2型式,SDM深层搅拌机及其配套设备进行施工,该机具有移动灵活,桩质量高,施工速度快,噪音低等优点,该机搅拌头转速60v/min,最大施工深度18m,的定矩8500Mm。施工前期准备A、根据地勘报告和地下管线图,仔细查明此处有无地下各种障碍物,如有必须清除。B、进场道路畅通,将施工用水、电接到施工现场。C、组织材料进场,进场的水泥必须具备
6、出厂合格证,并经现场取样送检并合格,存放场地要充分满足施工需要,现场布局合理。D、根据设计要求,每桩准备4.6袋50公斤装水泥。E、资料整理:a、现场人员将图纸桩位编号,以便记录;b、每天将报送监理每日的施工记录;c、每天留置试块1组。4、施工工艺及质量保证措施:施工工艺流程:a、桩机就为:检查钻杆长度,钻头直径,将桩机移到指定位置对好桩位;b、拌制固化剂液:深层搅拌机下沉的同时,后台拌制固化剂浆液待压浆前浆液倒入集料斗中;c、喷搅下沉:开启深层搅拌机主电机,桩机钻杆垂直下沉:下沉速度0.38-0.75/分,工作电流不大于额定值,喷搅下沉至设计深度;d、复搅搅拌提升:深层搅拌机下沉到设计深度后
7、,略停后复搅提升,提升速度控制在每分钟0.3-0.5m,e:重复搅拌下沉:重复前次作业。5、保证措施:A、施工现场事业予以平整,不得有回填的未填土或者生活垃圾,如有必须清楚干净,再回填符合搅拌桩的黄土。B、施工前应根据设计要求进行工艺性试验,以确定灰浆泵输浆量,灰浆经输浆管到达搅拌机喷浆口的时间和卷扬机的提升速度等参数当桩周为成层土时,应对相对软弱土层增加搅拌次数或增加水泥掺量。C、搅拌头翼片的枚数、宽度与搅拌轴的垂直夹角,搅拌头的回转数,提升速度相互匹配,确保加固深度范围内土体的搅拌次数满足规范要求。D、施工中始终保持搅拌机底盘的水平和导向架的垂直,搅拌桩的垂直偏差小于或等于10%,桩位的偏
