学研广场B座基础砂石垫层回填施工方案.doc
《学研广场B座基础砂石垫层回填施工方案.doc》由会员分享,可在线阅读,更多相关《学研广场B座基础砂石垫层回填施工方案.doc(7页珍藏版)》请在第壹文秘上搜索。

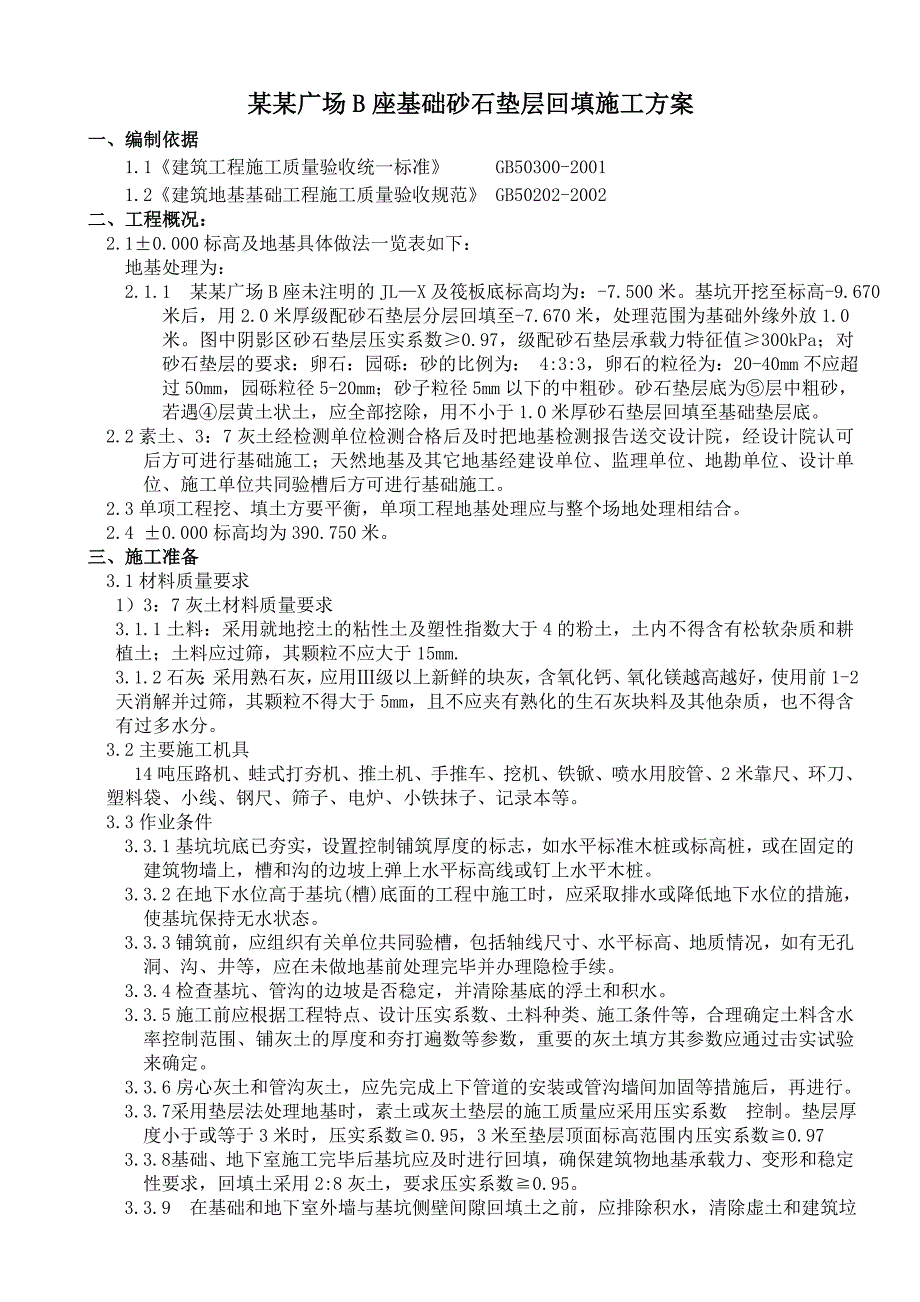

1、某某广场B座基础砂石垫层回填施工方案一、编制依据1.1建筑工程施工质量验收统一标准 GB50300-20011.2建筑地基基础工程施工质量验收规范 GB50202-2002二、工程概况:2.10.000标高及地基具体做法一览表如下:地基处理为: 2.1.1 某某广场B座未注明的JLX及筏板底标高均为:-7.500米。基坑开挖至标高-9.670米后,用2.0米厚级配砂石垫层分层回填至-7.670米,处理范围为基础外缘外放1.0米。图中阴影区砂石垫层压实系数0.97,级配砂石垫层承载力特征值300kPa;对砂石垫层的要求:卵石:园砾:砂的比例为: 4:3:3,卵石的粒径为:20-40mm不应超过5
2、0mm,园砾粒径5-20mm;砂子粒径5mm以下的中粗砂。砂石垫层底为层中粗砂,若遇层黄土状土,应全部挖除,用不小于1.0米厚砂石垫层回填至基础垫层底。2.2素土、3:7灰土经检测单位检测合格后及时把地基检测报告送交设计院,经设计院认可后方可进行基础施工;天然地基及其它地基经建设单位、监理单位、地勘单位、设计单位、施工单位共同验槽后方可进行基础施工。2.3单项工程挖、填土方要平衡,单项工程地基处理应与整个场地处理相结合。2.4 0.000标高均为390.750米。三、施工准备3.1材料质量要求1)3:7灰土材料质量要求3.1.1土料:采用就地挖土的粘性土及塑性指数大于4的粉土,土内不得含有松软
3、杂质和耕植土;土料应过筛,其颗粒不应大于15mm.3.1.2石灰:采用熟石灰,应用级以上新鲜的块灰,含氧化钙、氧化镁越高越好,使用前1-2天消解并过筛,其颗粒不得大于5mm,且不应夹有熟化的生石灰块料及其他杂质,也不得含有过多水分。3.2主要施工机具14吨压路机、蛙式打夯机、推土机、手推车、挖机、铁锨、喷水用胶管、2米靠尺、环刀、塑料袋、小线、钢尺、筛子、电炉、小铁抹子、记录本等。3.3作业条件3.3.1基坑坑底已夯实,设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上,槽和沟的边坡上弹上水平标高线或钉上水平木桩。3.3.2在地下水位高于基坑(槽)底面的工程中施工时,应采取排
4、水或降低地下水位的措施,使基坑保持无水状态。3.3.3铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井等,应在未做地基前处理完毕并办理隐检手续。3.3.4检查基坑、管沟的边坡是否稳定,并清除基底的浮土和积水。3.3.5施工前应根据工程特点、设计压实系数、土料种类、施工条件等,合理确定土料含水率控制范围、铺灰土的厚度和夯打遍数等参数,重要的灰土填方其参数应通过击实试验来确定。3.3.6房心灰土和管沟灰土,应先完成上下管道的安装或管沟墙间加固等措施后,再进行。3.3.7 采用垫层法处理地基时,素土或灰土垫层的施工质量应采用压实系数 控制。垫层厚度小于或等于3米时

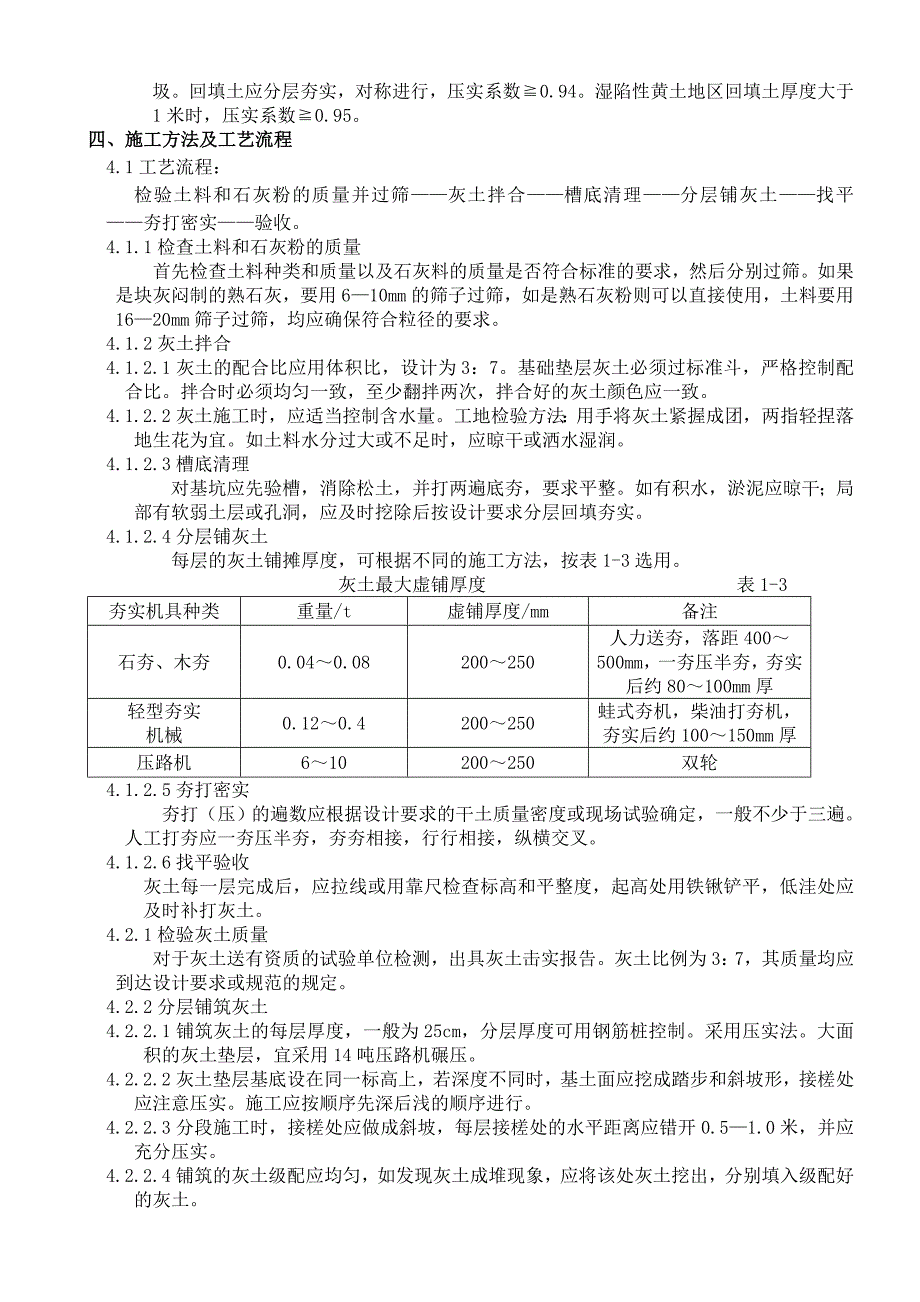

5、,压实系数0.95,3米至垫层顶面标高范围内压实系数0.973.3.8 基础、地下室施工完毕后基坑应及时进行回填,确保建筑物地基承载力、变形和稳定性要求,回填土采用2:8灰土,要求压实系数0.95。3.3.9 在基础和地下室外墙与基坑侧壁间隙回填土之前,应排除积水,清除虚土和建筑垃圾。回填土应分层夯实,对称进行,压实系数0.94。湿陷性黄土地区回填土厚度大于1米时,压实系数0.95。四、施工方法及工艺流程4.1工艺流程:检验土料和石灰粉的质量并过筛灰土拌合槽底清理分层铺灰土找平夯打密实验收。4.1.1检查土料和石灰粉的质量首先检查土料种类和质量以及石灰料的质量是否符合标准的要求,然后分别过筛。
6、如果是块灰闷制的熟石灰,要用610mm的筛子过筛,如是熟石灰粉则可以直接使用,土料要用1620mm筛子过筛,均应确保符合粒径的要求。4.1.2灰土拌合4.1.2.1灰土的配合比应用体积比,设计为3:7。基础垫层灰土必须过标准斗,严格控制配合比。拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致。4.1.2.2灰土施工时,应适当控制含水量。工地检验方法:用手将灰土紧握成团,两指轻捏落地生花为宜。如土料水分过大或不足时,应晾干或洒水湿润。4.1.2.3槽底清理对基坑应先验槽,消除松土,并打两遍底夯,要求平整。如有积水,淤泥应晾干;局部有软弱土层或孔洞,应及时挖除后按设计要求分层回填夯实。4.

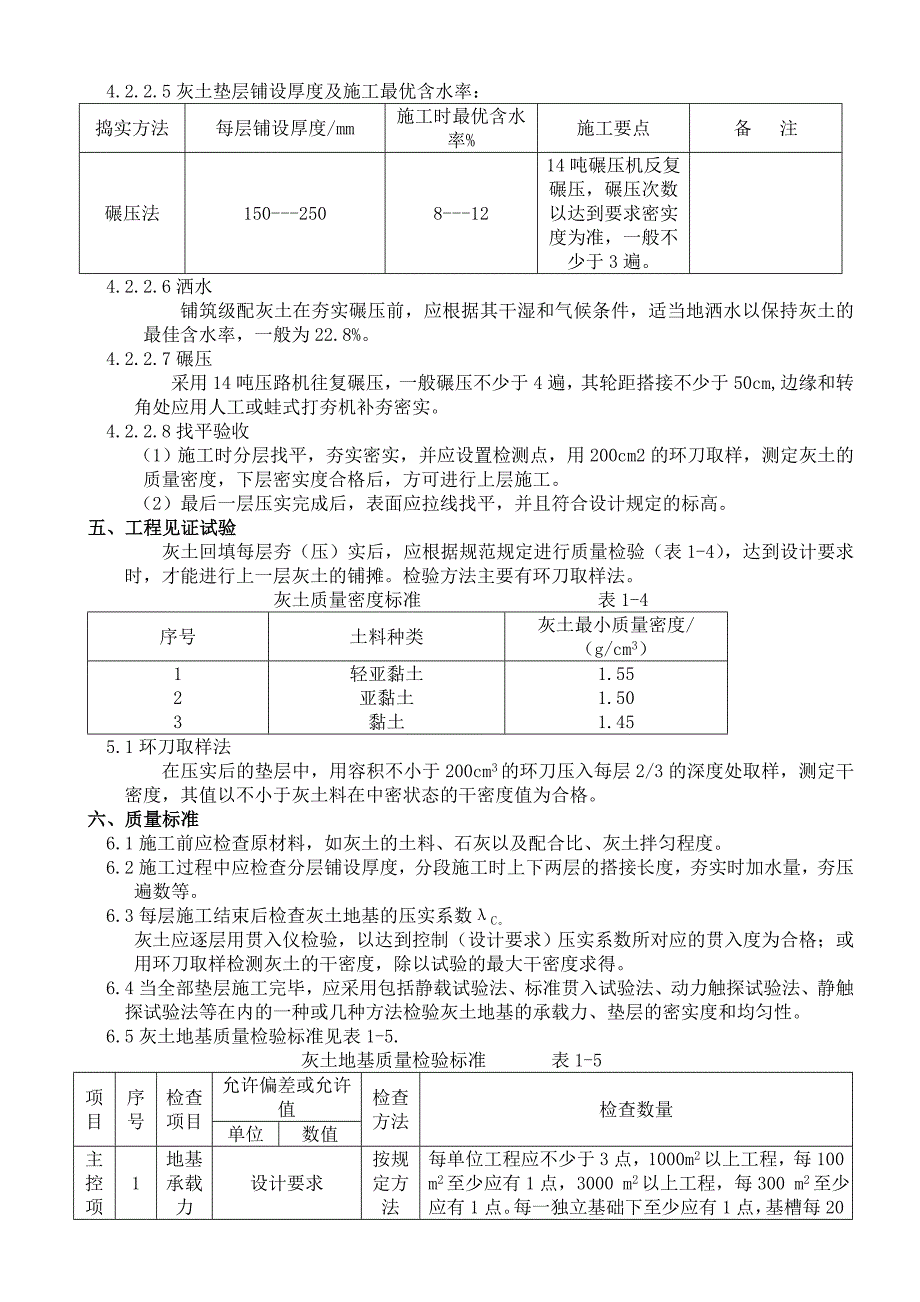

7、1.2.4分层铺灰土每层的灰土铺摊厚度,可根据不同的施工方法,按表1-3选用。 灰土最大虚铺厚度 表1-3夯实机具种类重量/t虚铺厚度/mm备注石夯、木夯0.040.08200250人力送夯,落距400500mm,一夯压半夯,夯实后约80100mm厚轻型夯实机械0.120.4200250蛙式夯机,柴油打夯机,夯实后约100150mm厚压路机610200250双轮4.1.2.5夯打密实夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍。人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交叉。4.1.2.6找平验收灰土每一层完成后,应拉线或用靠尺检查标高和平整度,起高处用铁锹铲
