洞口边仰坡防护施工方案.docx
《洞口边仰坡防护施工方案.docx》由会员分享,可在线阅读,更多相关《洞口边仰坡防护施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

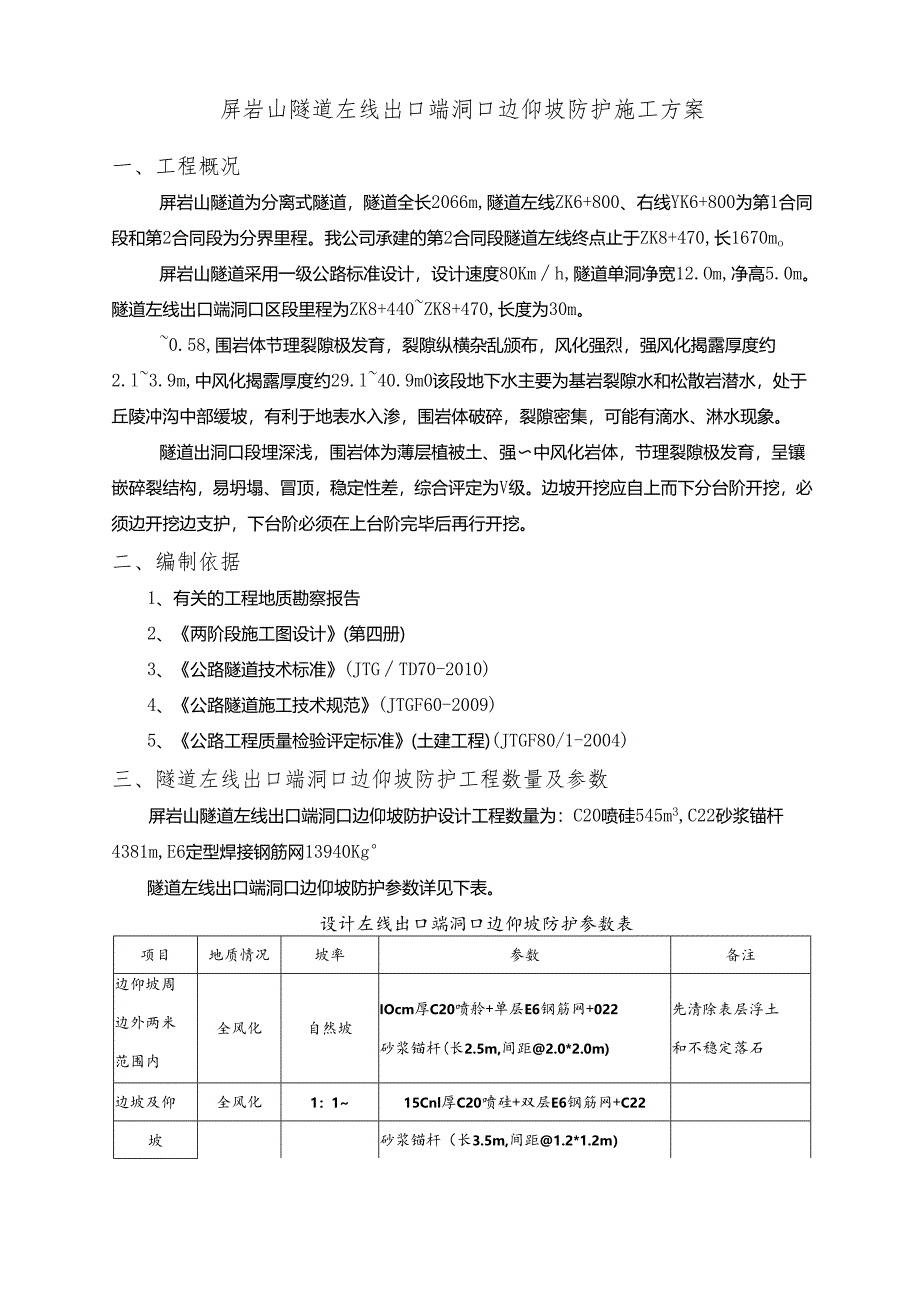

1、屏岩山隧道左线出口端洞口边仰坡防护施工方案一、工程概况屏岩山隧道为分离式隧道,隧道全长2066m,隧道左线ZK6+800、右线YK6+800为第1合同段和第2合同段为分界里程。我公司承建的第2合同段隧道左线终点止于ZK8+470,长1670mo屏岩山隧道采用一级公路标准设计,设计速度80Kmh,隧道单洞净宽12.Om,净高5.0m。隧道左线出口端洞口区段里程为ZK8+440ZK8+470,长度为30m。0.58,围岩体节理裂隙极发育,裂隙纵横杂乱颁布,风化强烈,强风化揭露厚度约2.l3.9m,中风化揭露厚度约29.l40.9m0该段地下水主要为基岩裂隙水和松散岩潜水,处于丘陵冲沟中部缓坡,有利
2、于地表水入渗,围岩体破碎,裂隙密集,可能有滴水、淋水现象。隧道出洞口段埋深浅,围岩体为薄层植被土、强中风化岩体,节理裂隙极发育,呈镶嵌碎裂结构,易坍塌、冒顶,稳定性差,综合评定为V级。边坡开挖应自上而下分台阶开挖,必须边开挖边支护,下台阶必须在上台阶完毕后再行开挖。二、编制依据1、有关的工程地质勘察报告2、两阶段施工图设计(第四册)3、公路隧道技术标准(JTGTD70-2010)4、公路隧道施工技术规范(JTGF60-2009)5、公路工程质量检验评定标准(土建工程)(JTGF80/1-2004)三、隧道左线出口端洞口边仰坡防护工程数量及参数屏岩山隧道左线出口端洞口边仰坡防护设计工程数量为:C

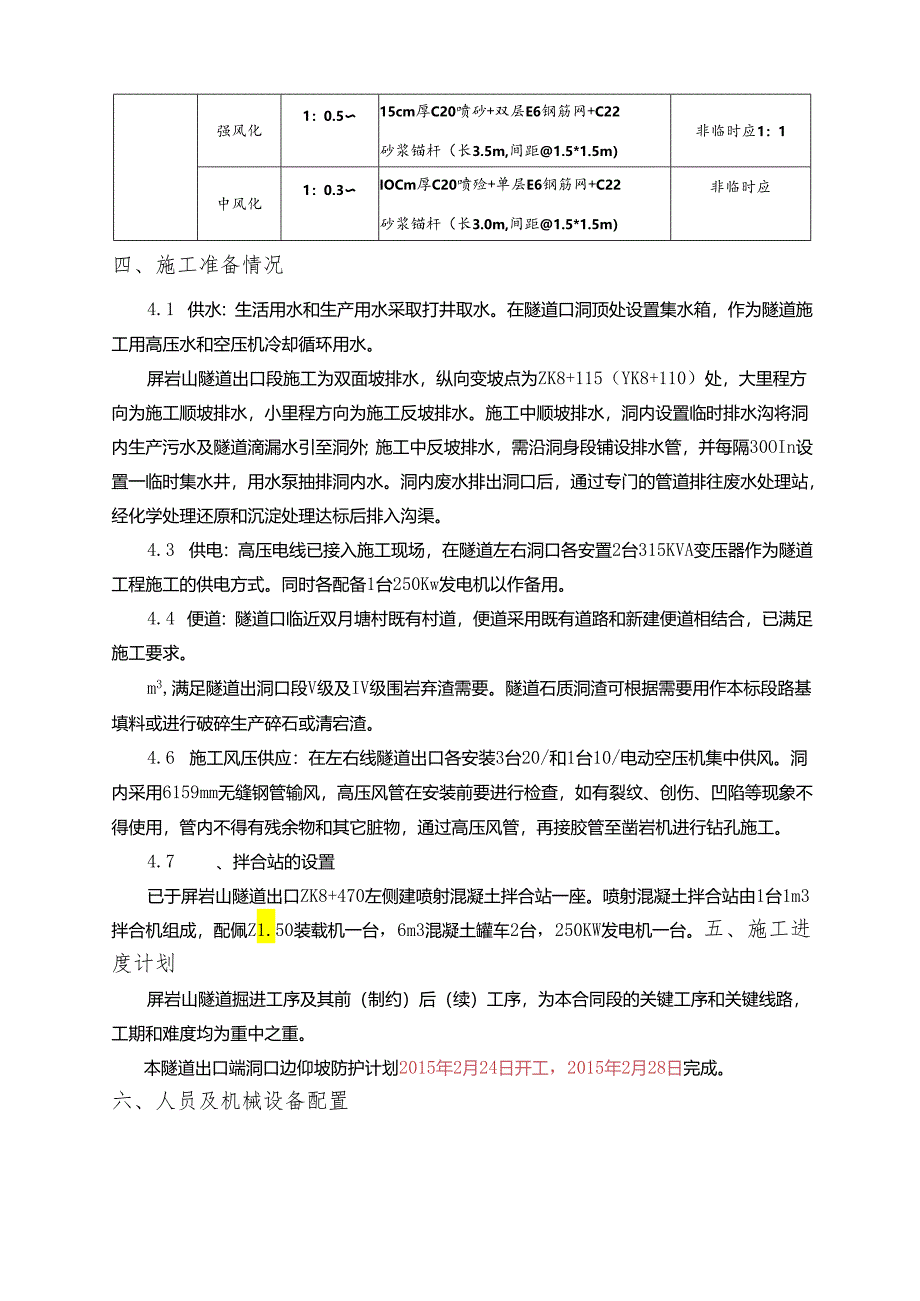

3、20喷硅545m3,C22砂浆锚杆4381m,E6定型焊接钢筋网13940Kg隧道左线出口端洞口边仰坡防护参数详见下表。设计左线出口端洞口边仰坡防护参数表项目地质情况坡率参数备注边仰坡周边外两米范围内全风化自然坡IOcm厚C20喷舲+单层E6钢筋网+022砂浆锚杆(长2.5m,间距2.0*2.0m)先清除表层浮土和不稳定落石边坡及仰全风化1:115Cnl厚C20喷硅+双层E6钢筋网+C22坡砂浆锚杆(长3.5m,间距1.2*1.2m)强风化1:0.515cm厚C20喷砂+双层E6钢筋网+C22砂浆锚杆(长3.5m,间距1.5*1.5m)非临时应1:1中风化1:0.3IOCm厚C20喷殓+单层E
4、6钢筋网+C22砂浆锚杆(长3.0m,间距1.5*1.5m)非临时应四、施工准备情况4.1 供水:生活用水和生产用水采取打井取水。在隧道口洞顶处设置集水箱,作为隧道施工用高压水和空压机冷却循环用水。屏岩山隧道出口段施工为双面坡排水,纵向变坡点为ZK8+115(YK8+110)处,大里程方向为施工顺坡排水,小里程方向为施工反坡排水。施工中顺坡排水,洞内设置临时排水沟将洞内生产污水及隧道滴漏水引至洞外;施工中反坡排水,需沿洞身段铺设排水管,并每隔30OIn设置一临时集水井,用水泵抽排洞内水。洞内废水排出洞口后,通过专门的管道排往废水处理站,经化学处理还原和沉淀处理达标后排入沟渠。4.3 供电:高压
5、电线已接入施工现场,在隧道左右洞口各安置2台315KVA变压器作为隧道工程施工的供电方式。同时各配备1台250Kw发电机以作备用。4.4 便道:隧道口临近双月塘村既有村道,便道采用既有道路和新建便道相结合,已满足施工要求。m3,满足隧道出洞口段V级及IV级围岩弃渣需要。隧道石质洞渣可根据需要用作本标段路基填料或进行破碎生产碎石或清宕渣。4.6 施工风压供应:在左右线隧道出口各安装3台20/和1台10/电动空压机集中供风。洞内采用6159mm无缝钢管输风,高压风管在安装前要进行检查,如有裂纹、创伤、凹陷等现象不得使用,管内不得有残余物和其它脏物,通过高压风管,再接胶管至凿岩机进行钻孔施工。4.7

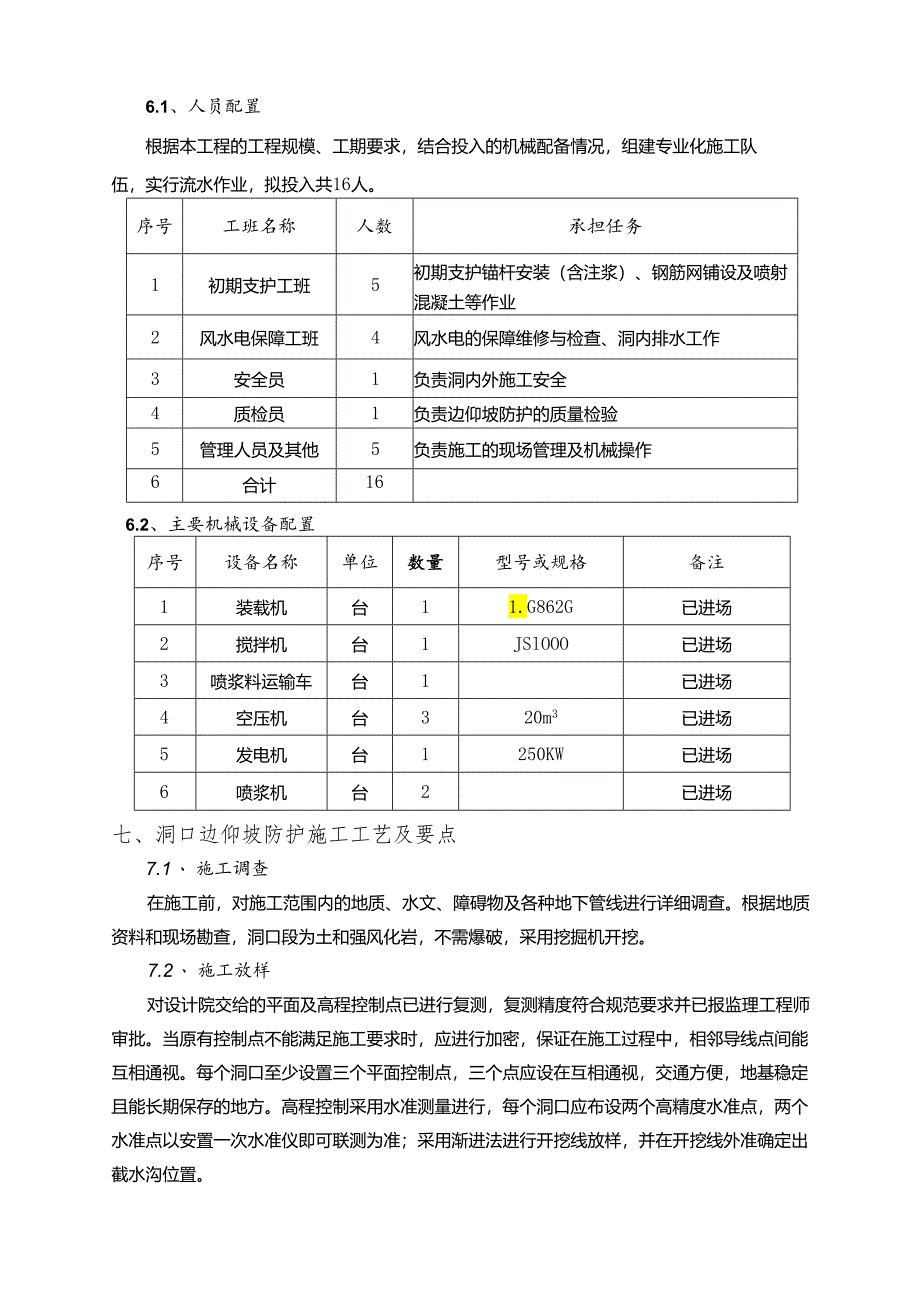

6、 、拌合站的设置已于屏岩山隧道出口ZK8+470左侧建喷射混凝土拌合站一座。喷射混凝土拌合站由1台1m3拌合机组成,配佩Z1.50装载机一台,6m3混凝土罐车2台,250KW发电机一台。五、施工进度计划屏岩山隧道掘进工序及其前(制约)后(续)工序,为本合同段的关键工序和关键线路,工期和难度均为重中之重。本隧道出口端洞口边仰坡防护计划2015年2月24日开工,2015年2月28日完成。六、人员及机械设备配置6.1、人员配置根据本工程的工程规模、工期要求,结合投入的机械配备情况,组建专业化施工队伍,实行流水作业,拟投入共16人。序号工班名称人数承担任务1初期支护工班5初期支护锚杆安装(含注浆)、钢
7、筋网铺设及喷射混凝土等作业2风水电保障工班4风水电的保障维修与检查、洞内排水工作3安全员1负责洞内外施工安全4质检员1负责边仰坡防护的质量检验5管理人员及其他5负责施工的现场管理及机械操作6合计166.2、主要机械设备配置序号设备名称单位数量型号或规格备注1装载机台11.G862G已进场2搅拌机台1JSlOOO已进场3喷浆料运输车台1已进场4空压机台320m3已进场5发电机台1250KW已进场6喷浆机台2已进场七、洞口边仰坡防护施工工艺及要点7.1、 施工调查在施工前,对施工范围内的地质、水文、障碍物及各种地下管线进行详细调查。根据地质资料和现场勘查,洞口段为土和强风化岩,不需爆破,采用挖掘机
