欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    主动拦石网的施工方案(通用版).docx

    • 资源ID:1012181       资源大小:9.04KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    主动拦石网的施工方案(通用版).docx

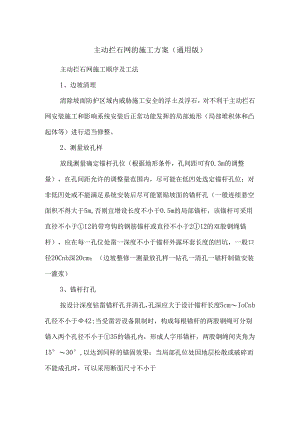

    主动拦石网的施工方案(通用版)主动拦石网施工顺序及工法1、边坡清理清除坡面防护区域内威胁施工安全的浮土及浮石,对不利于主动拦石网安装施工和影响系统安装后正常功能发挥的局部地形(局部堆积体和凸起体等)进行适当修整。2、测量放孔样放线测量确定锚杆孔位(根据地形条件,孔间距可有0.3m的调整量),在孔间距允许的调整量范围内,尽可能在低凹处选定锚杆孔位;对非低凹处或不能满足系统安装后尽可能紧贴坡面的锚杆孔(一般连续悬空面积不得大于5m,否则宜增设长度不小于0.5m的局部锚杆,该锚杆可采用直径不小于12的带弯钩的钢筋锚杆或直径不小于212的双股钢绳锚杆),应在每一孔位处凿一深度不小于锚杆外露环套长度的凹坑,一般口径20Cnb深20cm;(边坡整修一测量放孔样一钻孔一清孔一锚杆制做安装一灌浆)3、锚杆打孔按设计深度钻凿锚杆孔并清孔,孔深应大于设计锚杆长度5cmIoCnb孔径不小于42;当受凿岩设备限制时,构成每根锚杆的两股钢绳可分别锚入两个孔径不小于35的锚孔内,形成人字形锚杆,两股钢绳间夹角为15°30°,以达到同样的锚固效果;当局部孔位处因地层松散或破碎而不能成孔时,可以采用断面尺寸不小于0.4×0.4m的C15碎基础置换不能成孔的岩土段;4、灌浆(1)注浆并插入锚杆,采用标号不低于M20的水泥砂浆,宜用灰砂比1:1-1.2水灰比0.45-0.50的水泥砂浆或水灰比0.45-0.50的纯水泥浆,水泥宜用42.5普通硅酸盐水泥,优先选用粒径不大于3mm的中细砂,确保浆液饱满,在进行下一道工序前注浆体养护不少于三天。(2)锚孔灌浆前,采取临时堵孔或遮盖措施,防止杂物落入孔内。灌浆材料的水泥砂浆,在施工过程中,严格按配合比进行配制。(3)灌浆方法:压浆由孔底开始返浆式灌注,直至灌注到孔口浓浆外溢。注浆过程中若漏浆现象严重,则采用封堵措施及间歇多次注浆法,每次注浆管口均需置于前次注浆砂浆所达顶面,以保证注浆饱满,砂浆初凝收缩后,尚应进行补浆。(4)灌浆完成28小时内,不得敲击和碰撞锚杆。5、安装支撑绳安装纵横向支撑绳,张拉紧后两端各用24个(支撑绳长度小于15m时为2个,大于30m时为4个,其间为3个)绳卡与锚杆外露环套固定连接。6、铺挂格栅网从上向下铺挂格栅网,格栅网间重叠宽度不小于5cm,两张格栅网间以及必要时格栅网与支撑绳间用1.5铁丝进行扎结,当坡度小于45°时,扎结点间距一般不得大于2m,当坡度大于45°时,扎结点间距一般不得大于Im(有条件时本工序可在前一工序前完成即将格栅网置于支撑绳之下)。7、钢绳网并缝合从上向下铺设钢绳网并缝合,缝合绳为中8钢绳,每张钢绳网均用一根长约31m(或27m)的缝合绳与四周支撑绳进行缝合并预张拉,缝合绳两端各用两个绳卡与网绳进行固定联结。

    注意事项

    本文(主动拦石网的施工方案(通用版).docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
