欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    挡土墙施工作业指导书.docx

    • 资源ID:1025223       资源大小:14.71KB        全文页数:11页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    挡土墙施工作业指导书.docx

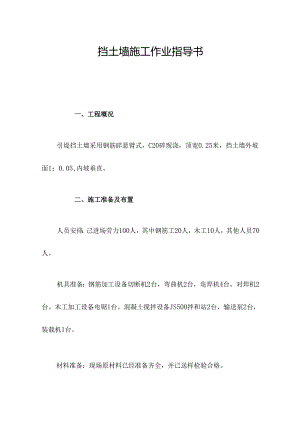

    挡土墙施工作业指导书一、工程概况引堤挡土墙采用钢筋碎悬臂式,C20碎现浇,顶宽0.25米,挡土墙外坡面1:0.05,内坡垂直。二、施工准备及布置人员安排:己进场劳力100人,其中钢筋工20人,木工10人,其他人员70人。机具准备:钢筋加工设备切断机2台,弯曲机2台,电焊机4台,对焊机2台。木工加工设备电锯1台。混凝土搅拌设备JS500拌和站2台,输送泵2台,装载机1台。材料准备:现场原材料已经准备齐全,并已送样检验合格。三、施工进度计划安排墩柱、台身施工计划为2019年3月1日2019年4月25日四、施工工艺方法和技术措施施工工艺流程施工I艺流程测量放线一注础开挖羊础钢筋绑扎一模板拼装一n筑基础品1.墙身钢筋绑扎_模板拼装浇注墙身世喉板拆除一养护1、基础施工在施工前先用全站仪放出基础的准确位置,然后进行基槽的开挖,开挖完基槽后,先在槽底铺设IOCm厚碎石垫层。主要作用为钢筋绑扎提供工作面和底模的作用。混凝土现场拌和,人工运输,为防止混凝土离析,采用溜槽溜至基坑底部。浇筑过程中注意平整和控制好标高。垫层浇筑好后,及时进行养护。2、墙身施工桥台台身为肋板式,在基础达到一定强度后立即进行墙身施工,模板采用钢模板。对基础砂和墙身接触部位进行全面凿毛、清理。混凝土采用现场拌和,吊车垂直运输,人工振捣棒振捣。混凝土收浆后以草袋覆盖并撒水养护。五、成品保护措施由于挡土墙施工期间主要在春季,气温较低,要及时注意保温养护工作。脱模时间要适当延长。拆模时严禁大力撬别模板,以防对混凝土表面造成损伤。各种原材料隔离存放,并挂牌标识。过程标识采用隐蔽工程检查纪录、混凝土浇筑记录、工序自检记录、工序质量评定记录等。六、质量标准和质量保证措施质量标准:JTJo41-2000公路桥涵施工技术规范JTJ071-98公路工程质量检验评定标准具体要求如下表:钢筋加工及实测项目项次检查项目规定值或允许偏差检查方法和频率1受力钢筋间距(mm)±20每构件检查2个断面,用尺量2箍筋、横向水平筋间距(mm)+0,-20每构件检查510个间距3钢筋骨架尺寸(mm)长±10按骨架总数30%抽查宽±54保护层厚度(mm)±10每构件沿模板周边查8处模板安装实测项目项次检查项目规定值或允许偏差(mm)检查方法和频率1轴线位置5钢尺检查2底模上表面标高+5,-5水准仪检查3截面内部尺寸±10钢尺检查4相临两板高差2钢尺检查5表面平整度52米直尺检查墩、台身实测项目项次检查项目规定值或允许偏差(mm)检查方法和频率1混凝土强度在合格标准内按附录D检查2断面尺寸±20检查3个断面3顶面高程±10水准仪测量3处4轴线偏位IO经纬仪测量纵、横各2点6大面积平整度5用2米直尺检查7预埋件位置10用尺量质量保证措施1、强化职工的质量意识,建立健全质量保证体系。首先,要提高领导班子的质量意识,正确处理质量、进度和效益关系。其次,通过组织学习等多种方式,提高职工的质量意识。在开工前,组织职工学习施工规范和质量标准,有针对地对一些着急性的要素和可能出现的薄弱环节加强认识。在施工中存在质量问题时,及时召开质量分析会,通过讨论方式求得解决问题的合理办法。2、在施工前,根据具体情况,对质量中可能发生的问题,进行预测预控,提前采取防范措施,做到防患于未然。3、材料和半成品质量管理,对进场的材料,半成品严把质量关,不合格材料坚决不进场,己进场的要立即清理出场外。4、有关的质量监测手段,中心试验室配置主要的各种检测仪器和工具,工地现场亦配置相应的检测工具(如混凝土坍落筒等)。5、施工过程中质量控制,每一分部分项工程施工前,技术人员就施工技术和质量要求对施工人员进行作业指导和技术交底,保证施工严格按设计文件和施工规范的要求进行,一旦出现质量问题,立即采取补救措施。七、安全技术措施1、建立健全安全保证体系,严格按操作规程操作,不定期展开安全检查,定期召开安全分析会。2、工地现场设立醒目安全标志,进入工地现场必须带安全帽。夜间施工时,施工区、道路设足够的照明。3、工地设专职电工,其它人员严禁随便接电。定期检查设备及线路,按要求设接地装置并安装漏电保护器。雷雨天气禁止带电施工。4、焊接作业人员应持证上岗,定期查体,个人防护器具配备齐全。5、用电线路理顺,作好防漏电措施,用电设备专人管理,作好绝缘接地。6、施工前做安全交底,落实责任到人,定期进行安全检查。八、健康、环保措施1、重视环保工作建立健全施工环保保证体系,成立环保小组,由项目经理挂帅,对工地现场进行定期不定期的环保检查。将隐患消灭在萌芽中。2、加强环保教育组织职工学习环保知识,强化环保意识,使大家认识到环境保护工作的重要性和必要性。3、贯彻环保法规认真贯彻各级政府的有关水土保护、环境保护方针、政策和法令,结合设计文件和工程特点,及时提报有关环保设计,切实按批准的文件组织实施。4、土质环境保护(1)加强对搅拌机、装载机、钻机等设备机械的保养,避免机械设备漏油对土质造成污染。对于搅拌机等清洗废水采取集中排放等措施。(2)对于电焊条焊头、对焊焊渣、废旧手套、废弃水泥袋、废弃砂等废弃物进行集中处置。5、水质环境保护桥梁混凝土施工时,搅拌机清洗等废水要设排放池,使其沉淀、澄清,严格控制泥浆的排放位置。并经回收利用。6、大气环境保护措施(1)采用袋装水泥,避免散落的材料在运输中散落飞扬,造成空气污染。(2)混凝土拌合站选择在自然通风的开阔平坦地区,减少对大气污染和水污染。(3)混凝土拌合站设防尘措施。7、噪音环境污染保护措施对振捣棒、钢筋加工设备和碎搅拌设备,进行监控,对噪音超标(白天不准超过75分贝,夜间不准超过50分贝)的采取防噪措施,将噪音污染降至容许范围内。

    注意事项

    本文(挡土墙施工作业指导书.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
