欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    中国青岛肽谷产业园项目单体降水方案优化.docx

    • 资源ID:1037014       资源大小:225.09KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    中国青岛肽谷产业园项目单体降水方案优化.docx

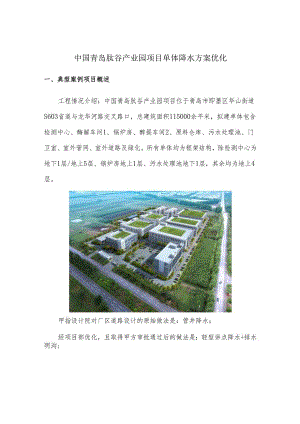

    中国青岛肽谷产业园项目单体降水方案优化一、典型案例项目概述工程情况介绍:中国青岛肽谷产业园项目位于青岛市即墨区华山街道S603省道与龙华河路交叉路口,总建筑面积115000余平米,拟建单体包含检测中心、酶解车间1、锅炉房、醇提车间2、原料仓库、污水处理池、门卫室、室外管网、室外道路及绿化。所有单体均为框架结构,除检测中心为地下1层/地上5层、锅炉房地上1层、污水处理池地下1层,其余均为地上4层。甲指设计院对厂区道路设计的原始做法是:管井降水;经项目部优化,且取得甲方审批通过后的做法是:轻型讲点降水+排水明沟;二、“双优化”实施情况项目部在收到设计图纸的第一时间,由项目商务部进行核算,以甲方批价或合同条款为依据计算得原设计管井降水为亏损项。项目技术部、商务部、工程部根据现场实际地质与水文情况进行策划,出具一版便于施工,达到降水目的且利于项目盈利的做法,将该做法反馈给设计院,由设计院修改并出具升版图纸,升版图纸由甲方盖章确认。根据项目地勘报告及各单体基础开挖实际情况,项目所在位置地下水丰富,地下水位高。且基础持力层设在第11层黏土层,土的渗透系数小,管井降水不能满足施工要求,为确保基础降水质量,经过与设计沟通,将原管井降水设计改为轻型井点降水+排水明沟。新做法在实施过程中,每一工序施工时均有商务部和工程部对现场各电表进行定期计量,由监理见证验收,做好验收资料。同时商务部确认好与分包结算的方式,工程部、商务部与分包及时做好现场签证验收资料,分阶段确认好降水分包的产值,避免扯皮。三、“双优化”实施中质量、安全、环保情况施工过程中需严格控制井点管的埋设深度,确保井点管端部深入持力层顶面深度不小于2m,同时现场施工时应控制井点管间距。基础开挖过程中同时将排水明沟与集水井挖出,排水明沟底比基础底低50cm,集水坑第比排水沟底低30cmo开挖过程中,施工及分包技术人员程跟踪控制标高。由于开挖过程存在交叉作业,因此需安排专职安全员负责监督劳务人员在基坑周边搭设安全警戒带,并通过广播定时播报安全注意事项。夜间施工时在基坑周边设置警示灯及灯带,保证现场光线充足,防止夜间施工时发生人员与机械坠落事故、机械与物体发生碰撞事故。施工过程中需注意的环保内容有土方运输造成的厂区内外地面环境卫生及厂区内扬尘管控。土方车辆进出厂区时,严格进行清洗,安排专人检查车辆清洗情况,达不到要求的一律不准出入厂区。土方车辆必须全部覆盖防撒落篷布,且外运土时必须将车上表层土湿润后方可进行运输。四、创新点1、基础开挖前,采用井点降水提前降低基坑范围内地下水水位。2、在基坑开挖过程中将排水沟与集水井同时挖出,减少二次挖沟作业。3、根据实际基础形式,本项目为独立基础,在基础之间每隔一个独立基础挖设一个比基础底标高低1.5m,尺寸为80cm*80cm的集水坑。4、在基坑四角设尺寸为1.5m*1.5m,深度为2m的大集水坑,将基坑内小集水坑的水通过水泵汇集到大集水坑,再将大集水坑的水通过水泵抽到厂外,既达到了降水的目的,又减少了材料及设备的使用。五、适用范围与应用前景该做法适用于尺寸在60m-80m大小的基坑降水施工,尤其是地下水丰富,土体渗透系数小的粘性土地基,基础形式为独立基础的工业厂房。六、获得的经济效益情况按照原设计做法,厂区道路施工为亏损项,约亏损10万元,经过与设计沟通,调整回填材料且新版图纸经甲方盖章后,项目按新版图纸施工,产生收益约441万元。七、“双优化”典型案例实施图片图1原料仓库井点降水布置图图2酶解车间井点降水布置图图3基坑内部集水坑细部图图4基坑内部排水沟图图6项目部优化后基坑降水图纸

    注意事项

    本文(中国青岛肽谷产业园项目单体降水方案优化.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
