欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    工程桩兼做围护立柱桩方案优化.docx

    • 资源ID:1040624       资源大小:197.74KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    工程桩兼做围护立柱桩方案优化.docx

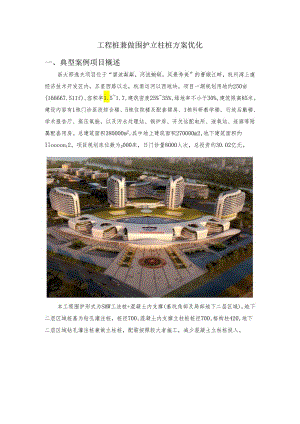

    工程桩兼做围护立柱桩方案优化一、典型案例项目概述浙大邵逸夫项目位于“碧波粼粼,河流蜿蜒,风景秀美”的曹娥江畔,杭州湾上虞经济技术开发区内,五星西路以北,杭甬运河以西地块。项目一期规划用地约250亩(166667.511f),容积率1.51.7,建筑密度25%35%,绿地率不小于30%,建筑限高85米。建设内容有1栋门诊医技综合楼、5栋住院楼及配套裙房、1栋科研教学楼、行政后勤楼、学术报告厅、高压氧舱,以及污水处理站、锅炉房、开关站配电所、液氧站、连廊等附属配套用房。总建筑面积380000m2,其中地上建筑面积270000m2,地下建筑面积约Iloooonl2。项目规划床位数为2000床,日门诊量8000人次,总投资约30.02亿元。本工程围护形式为SMW工法桩+混凝土内支撑(基坑角部及局部地下二层区域),地下二层区域桩基为钻孔灌注桩,桩径700,混凝土内支撑立柱桩桩径700,格构柱420,地下二层区域钻孔灌注桩兼做立柱桩,配筋按照较大者施工,减少混凝土立柱桩投入。设计根据基坑围护设计图纸和桩基础设计图纸显示,部分围护立柱桩与工程桩共用,另外有30根立柱桩与工程桩位置较近,具备共用条件,通过与设计单位、建立单位沟通,同意立柱桩与工程桩共用,现场已施工完成。1、工程桩施工通过立柱桩与工程桩结构形式对比,工程桩桩径、桩长、配筋率、承载力均高于立柱桩,因此,共用部分桩型全部按工程桩要求进行施工。2、结构冲突对比通过立柱桩与地下室结构位置关系对比发现,立柱桩共用部分的工程桩均为群桩承台的边桩,与地下室结构中的剪力墙、框架柱均不产生冲突,具备共用条件。3、工程桩施工采用GPSTO型钻机成孔,成孔完成后检测沉渣厚度,沉渣厚度不得超过50mm,合格后吊装钢筋笼,钢筋笼在孔口临时固定,钢筋笼上口钢筋向内侧弯曲,在孔口位置与格构柱进行焊接连接,焊接完成后吊放钢筋笼,并利用调锤设备调整格构柱垂直度。钢筋笼吊装完成后,二次检查沉渣厚度,满足要求后及时进行混凝土浇筑,采用水下混凝土浇筑工艺,首先计算首灌量,确定料斗容量,并安放隔水球,水下混凝土浇筑过程中确保导管埋入混凝土中2-6m,并逐步上拔导管,混凝土浇筑超灌800mm,以保证桩身质量。4、支撑梁及地下室结构施工支撑梁施工按照施工方案正常施工,土方见底后,地下室结构施工时,在格构柱四圈焊接止水钢板,防止底板出现渗漏。5、支撑拆除换撑施工完成后,达到拆撑条件时,对基坑支护进行拆除。1、工程桩与立柱桩共用,缩短基坑支护施工时间,大量节省钢筋、混凝土,减少土方量与泥浆量,有利于环境保护;2、缩短施工进度,减少大型机械作业时间,有利于施工安全保证,同时对结构安全不产生影响。3、施工中严格按照方案施工,工程质量有保证。四、创新点1、施工前通过项目策划,确定工程桩与立柱桩共用的可能性,从而积极的与业主单位、设计单位沟通协商,最终确定方案。2、运用BlM建模技术完成基坑围护工程、桩基工程、地下室结构工程的模型合并,进行冲突检查,规避共用产生的比例影响。五、适用范围与应用前景适用于深基坑工程,且基坑支护形式为桩撑支护,立柱桩可为钢管立柱、格构柱立柱等形式,方案确定前,需仔细分析支护结构与其他结构构件的位置关系,若位置关系有冲突,则需要慎重考虑。同时桩基形式必须为灌注桩,若为预制桩或其他形式的桩基,则不适用。六、获得的经济效益情况原设计地下二层新打立柱共30根,收入单价10580.56元/根,成本15514.12元/根钢筋笼收入单价3816.18元/吨,成本4974.76元/吨,原设计所需钢筋总量为31.5吨原设计总收入为:10580.56*30+3816.18*31.5=437626.47元原设计总成本为:15514.12*30+4974.76*31.5=622128.54元原设计亏损金额为:622128.54-437626.47=184502.07元因此,若采用工程桩兼做围护立柱桩的方案,则可以扭亏184502.07元。工程桩兼围护立柱桩

    注意事项

    本文(工程桩兼做围护立柱桩方案优化.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
