欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    曹妃甸橙霞家园屋面防水施工方案.doc

    • 资源ID:1051907       资源大小:1.45MB        全文页数:38页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    曹妃甸橙霞家园屋面防水施工方案.doc

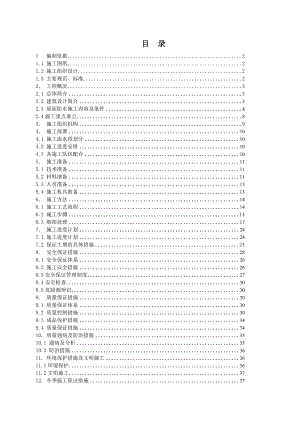

    目 录1编制依据21.1施工图纸21.2施工组织设计21.3主要规范、标准22 工程概况32.1 总体简介32.2 建筑设计简介32.3 屋面防水施工内容及条件42.4施工重点难点83 施工组织机构94 施工部署104.1 施工流水段划分104.2 施工进度安排104.3 各施工队伍配合105 施工准备115.1 技术准备115.2 材料准备115.3 人员准备135.4 施工机具准备136 施工方法146.1 施工工艺流程146.2 施工步骤146.3 细部处理177 施工进度计划247.1 施工进度计划247.2 保证工期的具体措施248 安全保证措施288.1 安全保证体系268.2 施工安全措施268.3安全保证管理制度278.4安全检查308.5危险源辩识309. 质量保证措施309.1 质量保证体系309.2 质量控制措施309.3 成品保护措施349.4 质量保证措施3410.质量通病及防治措施3510.1 通病及分析3510.2 防治措施3611.环境保护措施及文明施工3611.1环境保护3611.2文明施工3712.冬季施工保证措施3712.1 冬季施工措施3712.2冬季施工安全措施371 编制依据1.1 施工图纸图纸类别图纸编号出图日期建筑施工图某某国际生态城橙霞家园项目施工图纸某某.61.2 施工组织设计施 组 名 称编制日期编 制 人某某国际生态城橙霞家园施工组织设计某某年07月03日某某1.3 主要规范、标准类别规范规程名称编 号国家标准建筑工程施工质量验收统一标准GB50300-2001施工现场临时用电安全技术规范JGJ46-2005建筑施工高处作业安全技术规范JGJ80-1991建设工程施工安全规程DB13(J)45-2003建筑施工现场环境与卫生标准JGJ146-2004屋面工程技术规范GB503452004屋面工程施工质量验收规范GB502072002建筑工程施工技术管理规程DBJ01-80-2003其他公司综合管理手册2工程概况2.1总体简介序 号项 目内 容1工程名称某某国际生态城橙霞家园住宅工程2建设地点某某公路东17公路处3设计单位中国建筑标准设计研究院4勘察单位某某地质有限责任公司5建设单位某某房地产开发有限公司6监理单位某某工程建设监理有限公司7施工总承包单位二十二冶集团第一建设有限公司8建筑面积67850m29建筑功能住宅楼、办公楼10开工日期某某年4月1日2.2建筑设计简介序号项 目内 容1工程概况6-2#、6-3#、6-4#、7-1#、7-3#、8-3#、9-1#、9-3#为地上4/5层; 7-2#、9-2#为地下1层,地上18层;展厅为地上三层办公用楼。2使用年限50年3建筑类别7-2#、9-2#为二类高层住宅,其余为多层住宅4结构形式剪力墙结构5耐火等级地上为二级,地下为一级6抗震等级抗震等级设防七度7防水等级屋面防水等级二级,地下室防水等级一级8防水材料根据橙霞家园033号设计变更,屋面防水材料由3+3 厚SBS改性沥青防水卷材更改为2.0mm厚非外露式TPO防水卷材9屋面形式7-1#、7-3#、9-1#、9-3#楼为坡屋面,屋面坡度为30°,其余为平屋面2.3屋面防水施工内容及条件2.3.1施工内容本项目屋面防水工程主要内容:7-1#、9-1#、9-1#、9-3#楼为坡屋面防水,坡屋面角度为30°;展厅、6-2#、6-3#、6-4#、7-2#、8-3#、9-2#楼为平屋面防水,屋面均为上人屋面,防水卷材采用德生牌2.0厚非外露式TPO防水卷材,屋面防水层为一层,所有施工屋面均为倒置式屋面。屋面施工平面图如下:7-1#、7-3#、9-1#、9-3#楼为坡屋面7-1#、7-3#、9-1#、9-3#楼坡屋面剖视图7-1#、7-3#、9-1#、9-3#楼坡屋面剖视图6-2#、6-3#楼为平屋面展厅平屋面6-4#、8-3#楼北区平屋面(屋面上横向1%排水坡度,纵向2%排水坡度;阳台上横纵向均为1%排水坡度)6-4#、8-3#楼南区平屋面(屋面上横向1%排水坡度,纵向2%排水坡度;阳台上横纵向均为1%排水坡度)7-2#、9-2#楼平屋面2.3.2施工条件(1)基层必须抹光、坚实、牢固,无空鼓、松动、起砂、麻面等缺陷,并会同监理工程师严格执行交接检查;(2)基层大面要求干净、干燥,裁剪一块1m长的卷材平坦地干铺在基层上,静置3-4h后掀开检查,找平层覆盖部位与卷材上未见水印即可铺贴卷材;侧墙基层应平整、清洁,干燥,基层若高低不平或凹坑较大时,应用水泥砂浆进行找平处理;(3)平立面交接处的阴阳角均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;(4)突出基层表面的尖锐硬物、砂浆疙瘩等铲除,不能铲除时应采用水泥砂浆抹面覆盖处理,抹面圆弧半径应大于300mm。(5)阴阳角、管根部等处更应仔细清理,若有不同污渍、铁锈等,应以砂纸、钢丝刷、溶剂等清除干净;(6)穿出基层的构件安装完毕后方可进行防水施工;(7)防水材料及辅料需保存在通风、干燥的地方,离火源,避免日晒、雨淋。2.4 施工重点难点2.4.1防水施工重点屋面防水施工过程中施工重点有:防水屋面的基层处理、管道口及阴阳角附加层施工、女儿墙泛水密封措施、坡屋面屋脊处防水加强层、变形缝处防水处理及其他细部处理。2.4.2防水施工难点、防水施工中存在坡屋面施工,坡屋面角度为30度,施工中存在材料运输、施工困难的情况,坡屋面结构复杂,变坡阴阳角多,屋面板在温差变化大时,内应力突变位置较多,容易引发裂缝留下渗漏隐患。、防水施工处于秋冬季节,温度较低,防水材料不易粘接,施工中容易出现虚粘、翘边等现象。3施工组织机构序号姓名职 务职 责1刘华仁项目经理根据屋面防水施工方案的具体情况,确定项目组织机构人员的配备,并有针对性地制定规章制度,明确有关人员的职责,组织项目经理部开展工作。2果子林总经济师根据屋面防水施工方案,提出施工过程中所需的各种材料,并组织施工材料的认质认价3常宏技术员负责编制屋面防水施工方案;对管理人员或现场施工人员进行方案交底;对方案实施过程中的监督、检查。4张洪凯安全员参与编制屋面防水施工方案中的安全保证措施。对入场的施工班组进行三级安全教育。并按照施工方案中的安全保证措施和安全技术交底的要求对整个施工过程进行现场安全监督检查,做好施工现场的文明施工管理工作。发现安全隐患,提出整改意见,并落实对安全隐患的整改工作。5刘晓凡工长对防水施工过程中的施工进度、施工质量、安全、周转材料、机械设备的使用等全面负责。6李飞施工班长(德生防水)负责对施工班组人员进行防水方案的技术、安全交底,要求将施工方案的交底落实到每个施工人员,并最终形成文字性的技术、安全交底记录;负责质量管理、质量控制、质量监督工作,并对防水的施工质量进行检查验收。7质检员赵伟丰监督、检查进场材料的质量、型号、规格,按照施工规范及设计要求对工程分部分项进行检查、验收,对不合格品提出整改措施。8材料员宋胜刚负责工程物资计划的编制和物资采购,并负责物资的储存、保管和发放。9滕静怡资料员负责施工资料的整理工作,各种文件的收发及检验试验工作。四、施工部署4.1施工流水段的划分根据现场施工面积小、施工区域较分散的特点,施工划分为四个流水段,分别为第一施工段6-2#、6-3#楼;第二施工段6-4#、7-1#、7-3#楼;第三施工段8-3#、9-1#、9-3#楼;第四施工段7-2#、9-2#楼、展厅。施工总平面图如下所示:4.2 施工进度安排根据现场施工特点及工期要求,将各施工段作业时间进行详细安排,具体时间安排见工期保证措施。4.3各施工队伍配合屋面防水施工过程中存在与其他施工队伍交叉作业的现象,要求各队伍施工中要相互协调,为屋面防水施工创造条件。4.3.1屋面防水施工前要求专业队伍把屋面的线管、电管安装完毕;土建队伍把通风管安装完毕,屋面暖沟砌筑完毕;外保温及门窗队伍使用的吊篮及配重妥善处理,各队伍为防水施工提供作业面及作业条件。4.3.2屋面防水施工完毕应经施工单位、监理、建设单位三方验收,验收合格后签字,将屋面防水移交给下道工序的施工队伍,并对屋面防水工程已完成的部分采取保护措施。5施工准备5.1技术准备5.1.1 熟悉图纸,充分了解主体施工结构及建筑图纸,进一步明确防水施工的施工部位,将图纸中出现的问题尽早解决,准备图纸会审和技术交底;5.1.2 学习规范、规程、标准和相关质量要求等,为方案的编制和工程的施工做好充分准备;5.1.3 搜集各种防水工程的资料,根据工程确定的质量标准,选择恰当的施工方法。5.1.4由现场实际情况制定出相关的防水施工方案,涉及变更的部位好现场的洽商记录,所有的施工工序及措施得到甲方及监理签字认可,并留下相关的文字及影像资料。5.1.5做好技术交底工作是每项工程施工前不可或缺的一道程序,技术交底必须以文字书面形式为载体,表明设计要求和工程质量标准以及操作规程、工艺标准、材料供应等等。技术交底书面材料要下发到施工班组长,再由施工班组长进行传达和贯彻。5.1.6 组织施工人员召开技术交底会,对施工中容易出现的问题提前说明,技术交底必须配备细部做法节点详图。5.1.7 施工过程中,技术和质检部门在进行质量检验评定时,要针对技术交底内容检查落实情况,以质量验收标准作为确保施工质量的基准。5.1.8 验收合格后移交相关的施工队伍,并做好移交手续;针对现场施工工序及特点,制定有效的成品保护措施。5.2材料准备5.2.1材料准备屋面防水主要用到的材料有:防水基层底油(用量约120桶)、无胎双面自粘橡胶卷材附加层(用量约800)、2.0mm厚非外露式TPO防水材料(用量约7500)。材料在施工前3天进场,放置现场指定仓库中,要求各种材料分类直立堆放整齐,避免日晒雨淋和受潮,严禁接近火源和热源,避免与化学介质及有机溶剂等有害物质接触。防水材料的规格及参数如下表检测项目标准要求实测值单项判定外观卷材平整,胎基浸透,五孔洞、裂口符合合格拉力,N/50mm纵向300380合格拉力,N/50mm横向300355合格断裂延伸率,%纵向300472合格断裂延伸率,%横向300420合格低柔温度自粘层,-25,2h弯曲无裂痕无裂痕合格TPO层,-50,2h弯曲无裂痕不透水性压力Mpa0.4,120min不透水不透水

    注意事项

    本文(曹妃甸橙霞家园屋面防水施工方案.doc)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
