欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    [监理资料]工程第023次工地会议纪要.docx

    • 资源ID:1066812       资源大小:12.42KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    [监理资料]工程第023次工地会议纪要.docx

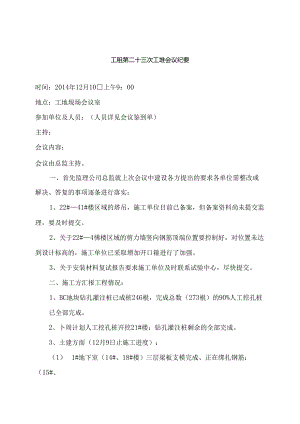

    工租第二十三次工堆会议纪要时间:2014年12月10上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司总监就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、22#41#楼区域的塔吊,施工单位目前已备案,但备案资料尚未提交监理,要及时提交。2、关于22#4怫楼区域的剪力墙竖向钢筋顶端位置要控制好,对位置未达到设计标高的,施工单位已采取增加开口箍进行了加强。3、关于安装材料复试报告要求施工单位及时联系试验中心,尽快提交。二、施工方汇报工程情况:1、BC地块钻孔灌注桩已成桩246根,完成总数(273根)的90%人工挖孔桩已全部完成。2、卜周计划人工挖孔桩开挖21#楼;钻孔灌注桩剩余的全部完成。3、土建方面(12月9日止施工进度):(1) 1#地下室(14#、18#楼)三层梁板支模完成、正在绑扎钢筋;(15#、19井楼):层梁板碎浇筑完成;(2) 2#地下室(3*、9#楼)三层梁板碎浇筑完成、(11#楼)二层梁板破浇筑完成:(10*楼)三层梁板钢筋绑扎完成、准备浇险;(4#、5#楼)二层梁板钢筋绑扎完成l2o(3) 3#地下室(、13#、16#、17#楼)三层梁板硬浇筑完成。(4) 4#地下室(7#楼)三层梁板碎浇筑完成;(1#、2#楼)三层梁板模板完成,开始绑扎钢筋:(6#、8#楼)三层梁板钢筋绑扎基本完成,准备浇税。(5) 82#904楼区域:83#楼屋面层梁板碎浇筑完成;90#楼三层梁板碎浇筑完成:88#、89#楼三层梁板正在钢筋绑扎、准备浇碎;85#、86#、87#楼正在支屋面梁板模板中。(6) 22#41#楼区域:27#、28#、39#、40*、41#楼基础底板磴浇筑完成:33#楼基础底板钢筋绑扎,准备碎浇筑:23#、24#、25#、26#、34»、38#、41#楼车库层正在支模中,部分楼号钢筋绑扎完成,准备碎浇筑;其余楼憧正在土方挖掘、砖胎模砌筑中。4、土建方面下周工程进度计划:(1)。地卜室(15#、19#楼)三层梁板承重架搭设完成,准备支模;(14#、184楼)三层梁板钢筋绑孔完成,准备浇验;。(2) 2#地下室(3#、9#楼)四层梁板承市架搭设完成,准备支模;(11#楼)三层梁板承重架搭设完成,准备支模;(10#楼)三层钢筋梁板绑扎完成,准备浇碎:(4#、5#、)二层梁板钢筋绑扎完成,准备浇税。(3) 3#地下室(12#、13#、16寸、17#楼)四层梁板承重架搭设完成,准备支模。(4) 4#地下室(7#楼)四层梁板承重架搭设完成,准备支模;(1#、2#楼)三层钢筋梁板绑扎完成,准备浇杜:(64楼)三层梁板钢筋绑扎完成,混凝十.浇筑完成:(84楼)三层梁板钢筋绑孔完成,准备混凝土浇筑。(5) 82#904楼区域:88#、89工楼三层梁板混凝土浇筑完成;87#楼屋面层梁板钢筋绑扎完成,准备浇碎;85#、86#楼屋面梁板支模范本完成、开始绑扎钢筋。(6) 22#41#楼区域:23#、24#、25#、26*楼车库层梁板钢筋绑扎完成、准备浇税:29升、30#、34#、38#、41#楼车库层钢筋绑扎;27#、28#、39#、40#楼车库层承重架搭设、支模;33#、36#楼基础钢筋绑扎完成、准备浇碎;其余楼横仍继续土方挖掘、砖胎模砌筑、基础垫层浇筑等。5、施工单位要求协调的问题:准备办理钢板桩等工程联系单签证事宜。三、监理方汇报工程情况:I、土建方面:3#地下车库内柱接头处偏差等要求施工单位及时进行整改处理。2、剪力墙防水卷材所用挤塑板铺贴必须到位。3、钢板桩等所需签证的联系单,施工单位要抓紧落实。4、施工单位对柱钢筋的竖向电渣压力焊偏位要加强控制。5、目前桩基工程已接近尾声,施工单位资料在下周三前整理好后交监理及时予以签证。6、3#地卜车库外架已开始搭设,但其余3个个库也已进入23层施工,现要求施工单位对外架搭设必须及时跟上。7、施工单位对临时搭设的施工通道必须按规范要求进行搭设,宜要安全牢固可靠,扶手栏杆必须齐全;施工人员进入施工现场要佩戴安全帽。8、安装方面:9#楼给水管水压未测,施工单位必须补做,并在后续施工中必须在混凝土浇筑前进行报监理验收、测试。9、安装管线预埋必须按要求排列有序,且必须按规范要求留有一定的间距。10、安装材料复试报告仍未提交,施工单位要抓紧落实。四、业主方汇报工程情况:1、1#一4#地卜车库防水卷材由于回填土挤压导致上口出现脱粘,要求施工单位及时进行整改,以防地下室日后出现渗漏。2、施工单位在土方回填时,对日后需铺设场外管道的部位要求尽可能避免出现大石块回填。3、施工单位在施工过程中,要及时对被污染的道路进行清理,特别是借用已建设完成的一期工程的道路更须加强管理,且不得长时间占用,以免影响已入住的住户通行。4、82#90#楼已将结顶,施工单位要及时进行场地及楼层的清理工作。5、22#41#楼施工单位在施工时,要加强承台内、桩顶的垃圾清理工作,以保证工程质量。6、42#81#楼区域桩基已接近尾声,施工单位要抓紧做好桩帽及测试的准备工作。7、1#一19#楼、82#90#楼已陆续结顶,施工单位需提前时后续二次结构施工中所需用的材料如:烟帽、砖等及时提供样品至监理或业主,便于后续现场施工管理。8、安装方面:管线必须按设计及规范要求进行铺设,9、安装计划必须与土建同步上报,所需材料提前采办、申报。及时提供雨水槽、管等样品(需三种以上种类)。10、施工单位对安装工程的隐蔽项目需经自检合格后,方可报监理进行验收。II、现场施工作业人员佩带安全帽不到位,需加强临边洞口、脚手架及楼梯防护工作。12、现场施工材料需码放整齐,避免出现火灾等安全事故。工程项目监理部整理二。一四年十二月十日

    注意事项

    本文([监理资料]工程第023次工地会议纪要.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
