欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    路面结构层水稳冷再生的工作原理.docx

    • 资源ID:109610       资源大小:15.77KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    路面结构层水稳冷再生的工作原理.docx

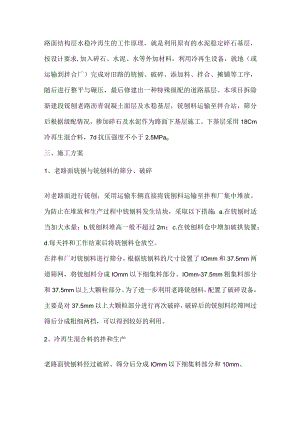

    路面结构层水稳冷再生的工作原理,就是利用原有的水泥稳定碎石基层,按设计要求,加入碎石、水泥、水等外加材料,利用冷再生设备,就地(或运输到拌合厂)完成对旧路的铳刨、破碎、添加料、拌合、摊铺等工序,随后进行整平与碾压,最后修建出一种特殊级配的道路基层。本项目拆除新建段铳刨老路沥青混凝土面层及水稳基层,铳刨料运输至拌合站,筛分后根据级配情况,掺加碎石及水泥作为路面下基层施工。下基层采用18Cm冷再生混合料,7d抗压强度不小于2.5MPao三、施工方案1、老路面铳刨与铳刨料的筛分、破碎对老路面进行铳刨,采用运输车辆直接将铳刨料运输至拌和厂集中堆放。为防止在堆放和生产过程中铳刨料发生结块,采取以下措施:a.在铳刨时适当加大水量;b.铳刨料堆高一般不超过2m;c.在铳刨料仓中增加破拱装置;d.每天拌和工作结束后将铳刨料仓放空。在拌和厂对铳刨料进行筛分,根据铳刨料的尺寸设置了IOmm和37.5mm两道筛网,将铳刨料分成IOmm以下细集料部分、IOmm-37.5mm粗集料部分和37.5mm以上大颗粒部分。为了进一步利用老路铳刨料,配置了破碎设备,主要是对37.5mm以上大颗粒部分进行再次破碎,破碎后的铳刨料经筛网过筛后分成粗细两档,可以得到较好的利用。2、冷再生混合料的拌和生产老路面铳刨料经过破碎、筛分后分成IOmm以下细集料部分和10mm、-37.5mm粗集料部分两种规格的铳刨料。水泥稳定铳刨料拌和生产的机械设备和工艺基本与水泥稳定碎石要求相同。设计参考配合比:水泥:铳刨料=5:100施工时采用标准生产配合比进行拌和生产,实际生产过程中粗集料和细集料部分分别采用两个仓同时进料,通过单位时间的进料量(即流量)来控制进料比例。3、冷再生混合料的运输运输车辆保持干净清洁,对车厢板均匀喷洒肥皂水溶液。运输车辆在装料过程中前后移动,分几堆装料,以减少混合料的离析。运输车辆数量满足拌和与摊铺需要,并略有富余,保证生产的稳定性。运输过程中,运料车辆均有篷布覆盖并扣牢,主要目的是防止混合料在运输过程中水分损失。冷再生料应在水泥初凝时间内运到现场,并摊铺、碾压完成,否则作废料处理4、冷再生混合料的摊铺a.采用一层摊铺压实,摊铺时混合料的含水量高于最佳含水量0.5-l%ob.在铺筑前将下承层顶面清除干净,洒水湿润。C,拌合机生产能力和摊铺机工作能力要相互协调。d.在摊铺机后面,设专人消除粗细料离析现象,特别是局部粗集料窝或粗集料带应铲除,用新混合料填补e.混合料摊铺中间若因故中断2小时应设置横向接缝。每天收工之后第二天开工的接头段面设置横缝。£通过冷再生混合料碾压前和碾压后的测量高差结果得出冷再生水稳碎石的虚铺系数约为1.33o5、压实采用重型轮胎式振动压路机碾压,控制碾压速度不大于2.5Kmho碾压过程中表面始终保持湿润,及时补洒少量水。严禁在已完成的或正在碾压的路段上“调头”和急刹车,以保证基层表面不受损坏。施工中,从加水拌合到碾压终了的延迟时间不得超过水泥终凝时间,按试验路段确定的合适延迟时间严格施工,并不得超过2小时。6、自检抽检水稳摊碾压完成后,及时进行压实度、水泥剂量、含水量的检侧,如果发现压实度不足,及时进行补压,自检合格后及时报请监理组进行抽检,抽检合格后方可进入养护。7、养护冷再生水泥稳定碎石基层养护期为7d,每一段碾压完成压实度监理工程师验收合格后,立即开始用土工布覆盖洒水养生。在养生期内,对施工段落进行交通封闭,只允许洒水车缓慢行驶,严禁其他任何车辆行驶碾压造成破坏,直至养护期结束为止。

    注意事项

    本文(路面结构层水稳冷再生的工作原理.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
