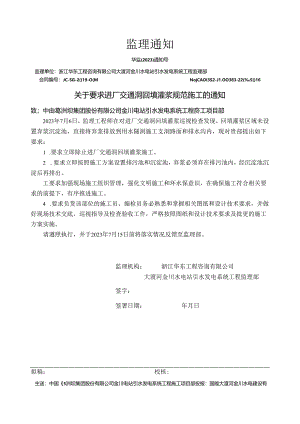

监理通知华监(2023)通知号监理单位:浙江华东工程咨询有限公司大渡河金川水电站引水发电系统工程监理部合同编号:JC-SG-2()19-O(MNojCAOI3S2-J1.OO383-22(5()16关于要求进厂交通洞回填灌浆规范施工的通知致;中由葛洲坝集团股份有限公司金川电站引水发电系统工程菸工项目部2023年7月6日,监理工程师在对进厂交通洞回填灌浆巡视检查发现,回填灌浆区域未设置弃浆沉淀池,直接将弃浆排放到用水隧洞施工支洞路面和排水沟内,现对贵部提出如下要求:1 .要求立即除止进厂交通洞回填灌浆施工。2 .要求立即按照施工方案设置排污池和沉淀池,弃浆必须弃在排污池内,经沉淀池沉淀后再排出。工要求加强现场施工组织管理,强化文明施工和环水保意识,在确保施工符合相关要求的前提下,有序推进施工。4 .要求负货该部位的施工员、痂检员务必熟悉和掌握相关图纸和设计技术要求,并做好现场技术交底、巡视指导及检查验收工作,严格按照图纸和设计技术要求及批更的施工方案实施。请遵照执行,并于2023年7月15日前将落实情况反馈至监理部。监理机构:浙江华东工程咨询有限公司大渡河金川水电站引水发电系统工程监理部签字:签署日期:年月日拟稿:校核:主送:中国5洲坝集团股份有限公司金川电站引水发电系统工程施工项目部投报:国能大渡河金川水电建设有限公司灌浆区域未设置弃浆沉淀池回填灌浆弃浆直接在引水支洞随意排放
