欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    台风天气安全生产措施.docx

    • 资源ID:1182050       资源大小:11.88KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    台风天气安全生产措施.docx

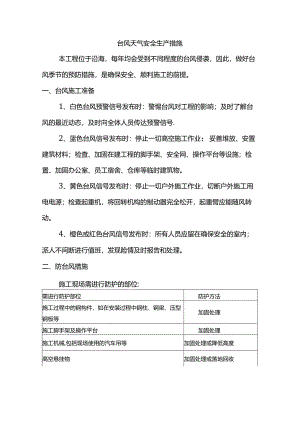

    台风天气安全生产措施本工程位于沿海,每年均会受到不同程度的台风侵袭,因此,做好台风季节的预防措施,是确保安全、顺利施工的前提。一、台风施工准备1、白色台风预警信号发布时:警惕台风对工程的影响;及时了解台风的最近动态,及时向全体人员传达预警信号.2、蓝色台风信号发布时:停止一切高空施工作业;妥善堆放、安置建筑材料;检查、加固在建工程的脚手架、安全网、操作平台等设施;检置、加固办公室、员工宿舍、仓库等临时建筑物。3、黄色台风信号发布时:停止一切户外施工作业,切断户外施工用电电源;检查起重机,将回转机构的制动器完全松开,起重臂应能随风转动。4、橙色或红色台风信号发布时:所有人员应留在确保安全的室内;派人不间断进行值班,发现险情及时报告和处理。二、防台风措施施工现场需进行防护的部位:需进行防护部位防护方法施工过程中的钢构件,如在安装过程中钢柱、钢梁、压型钢板等加固处理施工脚手架及操作平台加固处理施工机械,包括现场使用的汽车吊等加固处理或降低高度高空悬挂物加固处理或落地回收临建设施,包括临时工棚、仓库、加工场及施工过程中使用的各种标识牌、警示牌、宣传栏等加固处理或回收现场办公区办公楼,生活区住宿楼,食堂及食堂外售饭棚等加固处理三、重点部位防台风措施部位防台风具体措施施工机械设备防台风措施1工具房、操作平台、焊接用防护罩等均应捆绑,固定在柱、梁上,所有绕风绳均应确保安全、可靠,所有屋面板及配件必须绑牢.2、六级以下风时,构件吊装采用缆风绳牵引,以免风吹碰撞其它结构.吊装构件采用缆风绳固定,防止构件被风吹偏甚至吹倒.六级以上大风时,现场禁止吊装作业.3、所有工作平台、起重设备、缆风绳和临时杆件都要牢固地系好,吊具和钢丝绳从吊钩上取下.4、台风到来之前,应对高管独立的机械、脚手架、及未装好的压型钢板、钢柱等进行临时加固,堆放在楼面、屋面的小型机具、零星材料要堆放加固好,不能加固的东西要及时搬到建筑物内,吊装机械在台风来临前停止作业,塔吊要收吊钩,并将回转刹车松开,高空作业人员应及时撤到安全地带.5、电器设备摆放稳固,电缆分开设置,必要时转移到安全地方。6、电源线要绑扎固定好,遇到有棱有角的地方要用橡皮或胶垫包起,并闭合所有的电源开关。7、加强施工电缆、电线的检直加固,使电缆、电线固定于建筑物或其它固定物上,对台风暴雨期间不使用的电器设备,将其电源全部切断.8、对现场大中型设备的防雷接地进行检直.施工过程中建筑物防台风措施1.钢结构构件间的连接节点必须紧固到位,在结构构件未形成稳定的空间结构体系前,应采取I临时的抗倾覆措施。2、彻底检查脚手架各用牛连接情况,及时清理脚手架上堆放的模板、木楂等施工材料.3、台风来临前,检查脚手架及操作平台连墙件设置是否可靠,发现问题及时整改加固。4、散开的尚未铺设或未点焊牢固的压型钢板应马上归堆并用绳索捆绑在梁上,现场的施工材料应回收到工具房内,施工废料要清理到安全地方.5、进行柱、梁钢结构吊装除考虑常规临时支撑措施外,还应制定防台风、防阵风措施.6、现场的施工材料应回收到工具房内,施工废料要清理到安全地方.7、对于不能受雨而又必须冒雨连续进行的施工,应事先搭设防雨棚和备齐防雨用具.8、现场所有松散的材料都要绑扎并锚固或者转移到安全区域;堆放在安装好的梁上的材料应当绑在钢架上;地面成堆注放的构件应全面检查防止倾倒翻落,必要时将其固定在型钢柱或者其它物体上;防雨油布顶上压重物并将其端部斛IJ牢固.办公生活区防台风措施1、生活区及办公区所有临时设施屋面采用型钢在纵横方向设置压条,压条采用钢丝绳与地锚连接,防止台风刮开屋面;2、台风来临前应做好项目办公区标识牌的收存工作;3、项目部宣传栏、警示牌、标识牌、配电箱以及避雷设施等须检查并固定牢固;4、台风袭击停止施工时,应关闭施工现场临时用电电源,特殊用电除外;5、重要文件或物品应有专人看管.门窗破坏时,警戒人员应采取紧急措施;6、关闭电源或煤气来源.非绝对必要,不可生火生火时应严格戒备;7、对临建设施状况及生活区的用电进行检查,并作好排水措施检直,保证场区排水畅通;人员及制度1、台风、暴雨期间,项目部将对全体管理及施工员工进行紧急管理,避免外出;2、制定防台风应急预案,密切与本地气象站联系,及时接收台风运动信息;3、安全监督员会同项目成员应彻底检直整个建筑,确保所有的防风措施都落实至!X立;4、台风期间,现场应加强巡查,发现问题立即采取措施进行处理,并报告项目责任人。四、台风后管理措施1、台风预警信号解除后,项目部立即组织人员对台风造成的损失及破坏进行统计上报。2、对施工井架、外脚手架、卸料平台、焊接操作平台等施工设施认真检查、整改、加固,并经专职人员检查合格后方可上人进行施工.3、由专职机电人员对电缆、电线、机电设备等进行检查合格,并经试运转正常后方能投入使用。4、台风过后,及时总结教训,通报预防措施做的不到位的部门或个人,建立防台风长效机制.

    注意事项

    本文(台风天气安全生产措施.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
