欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    施工应急预案启动程序.docx

    • 资源ID:1183684       资源大小:8.92KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    施工应急预案启动程序.docx

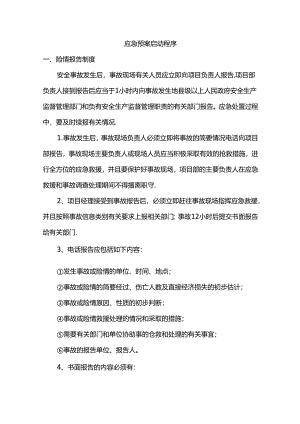

    应急预案启动程序一、险情报告制度安全事故发生后,事故现场有关人员应立即向项目负责人报告,项目部负责人接到报告后应当于1小时内向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。应急处置过程中,要及时续报有关情况.1.事故发生后,事故现场负责人必须立即将事故的简要情况电话向项目部报告,事故现场主要负责人或现场人员应当积极采取有效的抢救措施,进行全方位的应急救援,并且要保护好事故现场,项目部的主要负责人在应急救援和事故调查处理期间不得擅离职守.2、项目经理接受到事故报告后,必须立即赶往事故现场指挥应急救援,并且按照事故信息类别有关要求上报相关部门;事故12小时后提交书面报告给有关部门.3、电话报告应包括如下内容:发生事故或险情的单位、时间、地点;事故或险情的简要经过、伤亡人数及直接经济损失的初步估计;事故或险情原因、性质的初步判断;事故或险情救援处理的情况和采取的措施;需要有关部门和单位协助事的仓救和处理的有关事宜;事故的报告单位、报告人。4、书面报告的内容必须有:事故发生单位概况;事故发生的时间、地点以及事故现场情况;事故的简要经过;事故已经造成或者可能造成的伤亡人数(包括下落不明的人数)和初步估计的直接经济损失;已经采取的措施;其他应当报告的情况。书面报告按施工伤亡事故快报表填送。事故报告后出现新情况时,应当及时补报。5、如果发生了伤亡事故,项目经理应带领应急小组成员迅速采取有效措施积极组织抢救,防止事故蔓延扩大,严格保护事故现场。6、如发生火灾,火势不能控制,立即拨打119报警,同时向上级如实报告。7、任何人对事故,不得隐瞒、缓报、谎报或者授意他人隐瞒、缓报、谎报。8、因抢救人员、防止事故扩大,需要移动现场物件的,事故现场指挥应当作好标志,采取拍照、摄像、绘图等详细记录事故现场原貌,妥善保存现场重要痕迹、物证。9、发生重伤及以上事故时,应当立即向公司、上级单位或甲方提出启动上一级的重大事故应急救援预案的建议。10、应急预案启动后,项目部、各部门应当根据预案规定的职责要求,服从上级指挥中心的统一指挥,立即到达规定岗位,采取有关的控制措施.二、应急预案启动程序按事故的可控性、严重程度和影响范围,本预案应急响应级别原则上分项目级、二级单位和公司级。1、项目级响应启动标准存在下列任意一种情况,且本公司有能力控制事态的,启动三级响应。事故后,有1人以上、3人以下被困的;已经或可能导致2人以下死亡的;已经或可能导致3人以下中毒(重伤)的;已经或可能导致150万元以下直接经济损失的。2、二级单位响应启动标准存在下列任意一种情况,启动二级响应。项目部应急机制、应急力量或资源不足,无力控制事态,需要上级增援的;事故后,有3至5人以下被困的;已经或可能导致2人死亡的;已经或可能导致3-5人中毒(重伤)的;已经或可能导致150万500万元直接经济损失的.3、公司级响应启动标准存在下列任意一种情况,启动一级响应。二级单位应急机制、应急力量或资源不足,无力控制事态,需要上级增援的;事故后,有5人以上被困的;已经或可能导致3人以上死亡的;已经或可能导致5人以上中毒(重伤)的;已经或可能导致500万元以上直接经济损失的。

    注意事项

    本文(施工应急预案启动程序.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
