欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    钢筋工程施工方法.docx

    • 资源ID:1185265       资源大小:10.46KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    钢筋工程施工方法.docx

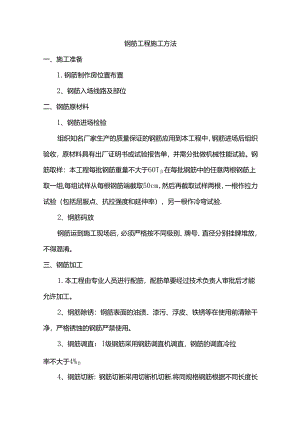

    钢筋工程施工方法一、施工准备1.钢筋制作房位置布置2、钢筋入场线路及部位二、钢筋原材料1、钢筋进场检验组织知名厂家生产的质量保证的钢筋应用到本工程中,钢筋进场后组织验收,原材料具有出厂证明书或试验报告单,并需分批做机械性能试验。钢筋取样:本工程每批钢筋重量不大于60T在每批钢筋中的任意两根钢筋上取一组,每组试样从每根钢筋端截取50cm,然后再截取试样两根,一根作拉力试验(包括屈服点、抗拉强度和延伸率),另一根作冷弯试验.2、钢筋码放钢筋运到施工现场后,必须严格按不同级别、牌号、直径分别挂牌堆放,不得混淆。三、钢筋加工1.本工程由专业人员进行配筋,配筋单要经过技术负责人审批后才能允许加工。2、钢筋除锈:钢筋表面的油渍、漆污、浮皮、铁锈等在使用前清除干净,严格锈蚀的钢筋严禁使用。3、钢筋调直:I级钢筋采用钢筋调直机调直,钢筋的调直冷拉率不大于4%4、钢筋切断:钢筋切断采用切断机切断.将同规格钢筋根据不同长度长短搭配、统筹排料,先断长料、后断短料,减少损耗。下料时禁止使用短尺量长料,避免累积误差。在切断过程中,发现钢筋有劈裂、缩头或弯头等,必须切除。5、钢筋弯曲:12及中12以上钢筋采用弯曲机弯曲,12以下钢筋采用人工弯曲。箍筋弯钩角度为135。,弯曲直径应大于受力钢筋的直径,且不得小于钢筋直径的2.5d,平直段长度不小于钢筋直径的Ioc1.11级钢筋不能反复弯曲。6、钢筋连接:直径0)16的钢筋采用搭接绑扎,搭接长度严格按照规范和施工图纸的规定。直径416的横向钢筋连接采用闪光对焊,同时按规范要求进行验收和见证取样复检后方可用于工程,接头位置和数量必须符合规范规定.四、钢筋绑扎1、工艺流程:弹线一铺放底层钢筋一绑扎T放垫块一敷设专业管线和绑扎上层钢筋一池壁(墙)插筋一绑扎池壁(墙)筋一申报隐检一隐检签证。2、按弹出的钢筋位置线,先铺底板下层钢筋。根据底板受力情况,决定下层钢筋哪个方向钢筋在下面,一般情况下先铺短向钢筋,再铺长向钢筋.3、钢筋绑时,靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎。如采用一面顺扣应交错变换方向,也可采用八字扣,但必须保证钢筋不位移。4、摆放底板混凝土保护层用砂浆垫块,垫块厚度等于保护层厚度,按每Im左右距离梅花型摆放。底板如有基础梁,可分段绑成型,然后安装就位,或根据梁位置线就地绑扎成型。5、基础底板采用双层钢筋时,绑完下层钢筋后,摆放钢筋马凳或钢筋支架(间距以Im左右一个为宜),在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑I口方法同底板下层钢筋。6、底板钢筋如有绑扎接头时,钢筋搭接长度及搭接位置应符合施工规范要求,钢筋搭接处应用铁丝在中心及两端扎牢。如采用焊接接头,除应按焊接规程规定抽取试样外,接头位置也应符合施工规范的规定。由于基础底板及基础梁受力的特殊性,上下层钢筋断筋位置应符合设计要求。7、根据弹好的池壁(墙)位置线,将池壁(墙)伸入基础的插筋绑扎牢固,插入基础深度要符合设计要求,甩出长度不宜过长,其上端应采取措施保证甩筋垂直,不歪斜、倾倒、变位。8、池壁(墙)筋绑扎:先绑24根竖筋,并画好横筋分档标志,然后在下部及齐胸处绑两根横筋定位,并画好竖筋分档标志。横竖筋的间距及位置应符合设计要求。所有钢筋交叉点应逐点绑扎,其塔接长度及位置要符合设计图纸及施工规范的要求.在墙筋应绑上带有铁丝的砂浆垫块,以保证保护层的厚度.五、钢筋验收1、材料的试验和进场验收钢筋出厂时,应在每捆(盘)上都挂有两个标牌(注明生产厂家、生产日期、钢号、炉罐号、钢筋级别、直径等标记),并附有质量证明书。钢筋进厂时,应按批进行检查和验收,检直内容包括外观检直和力学性能试验等。外观检查:从每批钢筋中抽取5%进行检直。钢筋表面不得有裂纹、结疤和折皱。力学性能试验:从每批钢筋中任选两根钢筋,每根取两个试样分别进行拉伸试验(包括屈服点、抗拉强度和伸长率)和冷弯试验。如有一项试验结果不符合试验要求,则从同一批中另取双倍数量的试样重做各项试验.如仍有一个试样不合格,则该批钢筋为不合格品。2、绑扎成型验收核对图纸,到现场检查钢筋的规格、形状、尺寸、数量是否正确;并用尺量检查钢筋的间距和锚固长度;特别是要检查负筋的位置。检直钢筋表面是否有油渍漆污和颗粒状(片状)铁锈等。检查钢筋接头的位置及搭接长度是否符合规定。检直钢筋绑扎是否牢固,有无缺口、松动、变形现象。检直,昆凝土保护层是否符合要求.3、验收程序和报验为确保优质的工程质量,我们严守三检制的验收程序,认真做好班组自检、交接检,质检员以高度的责任心对工程质量进行把关,最后交由监理进行验收。

    注意事项

    本文(钢筋工程施工方法.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
