欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    雨季施工准备.docx

    • 资源ID:1185455       资源大小:11.29KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

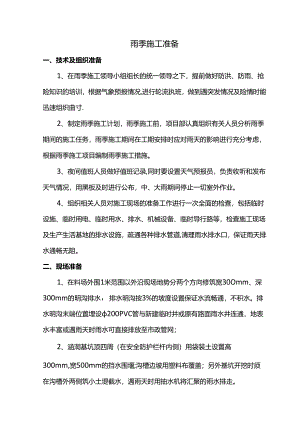

    雨季施工准备.docx

    雨季施工准备一、技术及组织准备1、在雨季施工领导小组组长的统一领导之下,提前做好防洪、防雨、抢险知识的培训,根据气象预报情况,进行轮流执班,做到遇突发情况及险情时能迅速组织曲寸.2、制定雨季施工计划,雨季施工前,项目部认真组织有关人员分析雨季期间的施工任务,雨季施工期间在工期安排时应对雨天的影响进行充分考虑,根据雨季施工项目编制雨季施工措施。3、夜间值班人员做好值班记录,同时要设置天气预报员,负责收听和发布天气情况,用黑板及时进行公布,中、大雨期间停止一切室外作业。4、组织相关人员对施工现场的准备工作进行一次全面的检查,包括临时设施、临时用电、临时用水、排水、机械设备、临时导行路等,检查施工现场及生产生活基地的排水设施,疏通各种排水管道,清理雨水排水口,保证雨天排水通畅无阻。二、现场准备1、在料场外围1米范围以外沿现场地势分两个方向修筑宽30Omm、深300mm的明沟排水,排水明沟按3%的坡度设置保证水流畅通,不积水。排水明沟末端位置埋设200PVC管与新建临时井或原有路面雨水井连通,地表水丰富或遇雨天时雨水可直接排放至市政管网;2、涵洞基坑顶四周(在安全防护栏杆内侧)用袋装土设置高300mm,宽500mm的挡水围堰;沟槽边坡用塑料布覆盖;另外基坑开挖时须在沟槽外两侧筑小土堤截水,遇雨天时用抽水机将汇聚的雨水排走。3、为防止路面雨水排放灌入花坛处理基坑内,须把雨水集中排放到原有道路两侧的雨水管道内。三、现场临时设施准备临时设施包括办公室、工人宿舍、材料库房等,临时设施搭设时全面考虑防水、防潮问题。在雨季施工中,对各种临时设施的屋面、地面、门窗等部位要全面检查看是否符合防水、防潮的要求,对不符合要求的部位要重新处理。四、雨施材料准备1、材料部门按材料计划组织落实材料进场,属雨施防护材料必须在6月中旬全部进场,雨施防护机具材料必须专用,禁止挪用。2、防汛配置配备防汛应急照明,如可充电工作灯、电筒等。配置安全带、安全绳等。备足有效的消防灭火器材,以防机电事故诱发火灾。编织袋和草袋劳动力配备:全部参建职工、民工,共60人。3、汛期抢险设备见下表:雨季抢险设备配置表序号设备名称规格型号单位数量备注1挖掘机CAT320台42装教机Z1.-50台1应急抢睑3发电机250KW台14潜水泵7.5KW台105潜水泵2.2KW台106自卸汽车15T台4应急抢睑4、汛期抢险物资见下表:雨季抢险物资配置表序号材*将称单位备注1编织袋1000只2草包1000只3雨具100套雨衣、胶鞋4防水彩条布3000平方米以上抢险设备及物资应设专用储备仓库,材料部门必须按以上所列名称、型号、数量进行购置、调配并储备,以确保突发暴雨、强台风自然灾害侵袭时迅速启用。五、施工安排1、施工作业时一定要注意天气情况,适时更改施工部位与施工时间。2、项目部每天收听天气预报,使本工程施工时能早作准备,沟槽开挖、雨污水管道安装及路床土方施工尽可能避免下雨天。3、施工时如遇下雨,迅速组织有关人员对成品进行防雨保护,做好防汛措施。

    注意事项

    本文(雨季施工准备.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
