欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    XX建设集团工程有限公司隐蔽工程验收管理制度(2024年).docx

    • 资源ID:1243940       资源大小:12.12KB        全文页数:8页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    XX建设集团工程有限公司隐蔽工程验收管理制度(2024年).docx

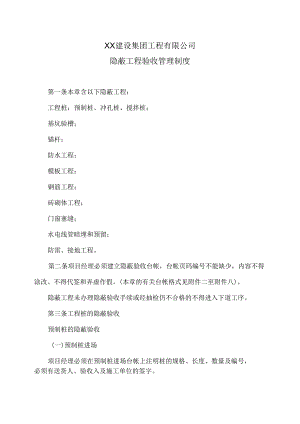

    XX建设集团工程有限公司隐蔽工程验收管理制度第一条本章含以下隐蔽工程:工程桩:预制桩、冲孔桩、搅拌桩;基坑验槽;锚杆;防水工程;模板工程:钢筋工程;砖砌体工程;门窗塞缝;水电线管暗埋和预留;防雷、接地工程。第二条项目经理必须建立隐蔽验收台帐,台帐页码编号不能缺少,内容不得涂改、不得代签和弄虚作假。(本章的有关台帐格式见附件二至附件八)。隐蔽工程未办理隐蔽验收手续或经抽检仍不合格的不得进入下道工序。第三条工程桩的隐蔽验收预制桩的隐蔽验收(一)预制桩进场项目经理必须在预制桩进场台帐上注明桩的规格、长度、数量及编号,必须有送货人、验收入及施工单位的签字。预制桩的进场验收,必须由工程部经理指定一名非监桩的监理工程师验收,验收工程师必须对桩的规格、数量及长度进行核对后在台帐上签署意见:项目经理对桩的进场情况与台帐进行核对,无误后签字认可。所有预制桩的退场按照进场程序进行办理。预制桩的施工1、项目经理必须建立监桩台帐,价帐须注明每根桩的编号及截桩或送桩深度。2、桩基施工前,监理工程师必须对桩位及轴线进行复核,准确无误后在台帐上签字并立即报项目经理复核,项目经理核查无误后在台帐上签字。3、监理工程师监桩时必须全程旁站监理,如有特殊原因离开现场,则桩基础施工必须停止。4、项目经理必须保证每个班次对监理工程师是否在岗进行三次检查,并核对施工记录和进桩台帐,无误后签字认可。工程部经理每天必须检查一次并在台帐上签字。5、工程技术部在桩基施工阶段每周检查一次,在台帐上签字,并由监理工程师进行见证签字:如检查发现现场在施工而无人监理则视为监理工程师脱岗。6、预决算部在工程桩结算时,必须根据地质资料对桩的长度进行复核,如发现有较大的出入,则由预决算部报管理监察中心处理。冲(钻)孔桩的隐蔽验收冲(钻)孔桩施工前,监理工程师必须对桩位及轴线进行复核,准确无误后在价帐上签字并立即报项目经理复核,项目经理核查无误后在台帐上签字。验收内容:进入持力层标高、入岩深度、持力层岩性、终孔标高、成孔深度、桩顶标高、桩直径、垂直度、泥浆比重、充盈系数。3、第一根桩终孔时监理工程师应提前通知设计、勘察、施工单位共同确认终孔标准,并封存岩样交项目经理保管。4、监理工程师必须对每根桩按照验收内容进行验收,符合要求后在台帐上如实填写并立即报项目经理核查:项目经理必须100%核查,符合要求后在台帐上签字,核查结果立即报工程部经理:工程部经理必须对第一批终孔的冲(钻)孔桩进行验收,并对不少于总桩数的10%进行核查,并在台帐上签署意见。5、项I=I经理必须在验收后三天内将隐蔽验收资料交资料员存档,资料员在验收资料上签署收到时间。6、工程技术部对施工的桩基必须对第一批终孔的冲(钻)孔桩进行验收,并进行不少于10%的抽查。搅拌桩水泥进场由监理工程师进行验收,并在台帐上签字。台帐上必须有验收入和施工单位的签字。搅拌桩施工前,监理工程师必须对桩位及轴线进行复核,并在验收台帐上签字并立即报项目经理。项目经理必须对不少于30%的桩位及轴线进行核查,无误后在台帐上签字认可。项目羟理对水泥的进场情况与台帐进行核对,无误后签字认可。进场水泥设立专用仓库双方共管,水泥出库时监理工程师必须监控水泥的去向。若水泥退场,则按进场程序进行办理。验收内容:水泥标号、水灰比、水泥用量、搅拌形式、垂宜度、进尺深度。监理工程师必须对每根桩根据验收内容进行验收。符合要求后,在台帐上如实填写并立即报项目经理;项目经理必须对不少于30%的桩进行抽查,无误后在台帐上签字认可,立即报工程部经理;工程部经理必须对第一批终孔的搅拌桩进行验收,并对不少于总桩数的10%进行核查,并在台帐上签署意见。工程技术部在桩基施工阶段必须对第一批终孔的搅拌桩进行验收,并对不少于总桩数的10舟进行抽查。第四条基坑(槽)隐蔽验收基坑(槽)土方开挖前,监理工程师必须对开挖边线进行100%复核,准确无误后在台帐上签字并立即报项目经理;项目经理必须100%第查,无误后在台帐上签字并立即报工程部经理;工程部经理进行100%复核,无误后在台帐上签字。验收内容:基坑(槽)截面尺寸、基底标高。监理工程师必须对基坑(槽)的验收内容进行验收。符合要求后,在台帐上如实填写并立即报项目经理;项目经理必须100%进行复查,无误后在台帐上签字认可并立即报工程部经理;工程部经理必须对第一批开挖到设计标高的基坑(槽)进行验收,并抽查不少于30%,并在台帐上签字。基底开挖达到设计标高后2天内,工程部必须组织科技发展中心、工程技术部及勘察、施工单位等进行验槽。第五条锚杆工程隐蔽验收锚钻孔前,监理工程师必须对锚杆孔位进行复核,无误后在台帐上签字并立即报项目经理;项目经理必须100%核验,无误后在台帐上签字。验收内容:成孔孔径、成孔角度、成孔深度、锚杆长度、水灰比。监理工程师必须对每根锚杆按照验收内容进行验收,符合要求后在台帐上如实填写并立即报项目经理核查:项目经理必须100%核查,符合要求后在台帐上签字,核查结果立即报工程部经理;工程部经理必须对不少于总数的30%进行核查,并在台帐上签字。锚杆安放和灌浆时,监理工程师必须全程旁站监理。网格梁(或腰梁)施工前,监理工程师必须对网格梁(或腰梁)上的锚杆数量进行清点,在台帐上如实填写并立即报项目经理核查;项目经理必须100%核查,核查后在台帐上签字并立即报工程部经理;工程部经理100%核查,核查后在台帐上签字。锚杆进行预应力锁定时,监理工程师必须全程旁站监理,井对每根锚杆预应力值在台帐上如实填写。项目经理进行30%的抽查,工程部经理必须对第一批锁定的预应力锚杆进行验收,并进行10%的抽查。工程技术部必须对第一批锁定的预应力锚杆进行验收,并进行10%的抽查第六条防水工程隐蔽验收验收内容:(1)睑结构H防水的各种变形缝、后浇带、预埋件、穿堵管等的设置和构造;(2卷材防水的基层处理、卷材接口和收头、细部处理;(3)涂膜防水的基层处理、涂膜遍数和厚度、细部处理、涂膜防水层的切片封存;(4)蓄水试验。监理工程师根据验收内容验收合格后立即在隐蔽验收台帐上签字,并立即报项目经理核存;项目经理必须进行100%核查,核查合格后填写验收台帐并立即报工程部经理:工程部经理必须对第一个标准层及屋面的防水工程进行验收,并抽查不少于检验批总数的10%,并在台帐上签字。第七条模板工程隐蔽验收:1、隐蔽验收内容:模板的支撵、立柱位置、垫板、预埋筋、预埋螺栓、预留洞、轴线位置、表面标高、截而尺寸、相邻两块板表面高差、表面平整度等。2、施工单位申请验收后,监理工程师必须立即进行验收。验收合格后在台账上签字并立即报项目经理;项目经理立即进行第核,合格后在台帐上签字并立即报工程部经理;工程部经理必须对地下室底(侧)板及顶板、第一个标准层楼板的模板工程进行验收,并抽查检验批总数的10%和在台帐上签字。3、工程技术部必须对地下室底(侧板及顶板、第一个标准层楼板的模板工程进行验收,并对检验批总数的10%进行抽查。4、项目经理必须在签署隐蔽文件三天内报资料员,资料员在隐蔽文件上注明收到时间。第八条钢筋工程隐蔽验收1、隐蔽验收内容:钢筋的规格、形状、尺寸、数量、间距、位置、锚固长度、搭接长度、接头位置、保护层厚度等。2、接头采用焊接和机械连接的钢筋必须按规定见证取样送检。3、施工单位申请验收后,监理工程师必须立即进行验收。验收合格后在台账上签字并立即报项目经理;项目经理立即进行爱核,合格后在台帐上签字并立即报工程部经理;工程部经理必须对地下室底(侧)板及顶板、第一个标准层楼板的钢筋工程进行验收,并抽查检验批总数的10%并在台帐上签字。4、工程技术部必须对地下室底(侧)板及顶板、第一个标准层楼板的模板工程进行验收,并对检验批总数的10%进行抽查。5、项目经理必须在签署隐蔽验收文件三天内报资料员,资料员在隐蔽验收文件上签署收到时间。第九条砌体工程隐蔽验收1、验收内容:(1)砌体放线;(2)砌筑砂浆标号:(3)墙柱预留拉结筋;(4)构造柱的锚固与拉结:(5)顶砖砌筑时间和方式。2、监理工程师验收合格后即时在隐蔽验收台帐上签字,并立即报项目经理:项目经理核查不少于检验批总数的30乐核查结果填写验收台帐并立即报工程部经理;工程部经理必须对第三层的砌体工程进行验收,并检查不少于检验批总数的10%,并在台帐上签字。3、工程技术部必须对第三层的砌体工程进行验收,并对检验批总数的10%进行抽查。第十条门窗塞缝工程隐蔽验收1、验收内容:(1)安装前的窗框封边砂浆是否填满:(2)窗框固定摩尔码间距是否符合规范要求、固定是否牢固:(3)窗框安装后框边的塞缝是否密实。2、监理工程师验收合格后即时在隐蔽验收台帐上签字,并立即报项目经理:项目经理核查不少于检验批总数的30$,检查结果填写验收分帐并立即报工程部经理;工程部经理检查不少于检验批总数的10%,并在台帐上签字。3、工程技术部对检验批总数的10%进行抽行。第十一条水电管线暗埋和预留隐蔽验收验收内容:(1)预埋套管(含预留洞口)的规格、标高、位置、数量;(2)管线的规格、连接质量、固定间距和管间间距、保护层厚度、弯曲半径、底盒的标高和高差;(3)室内外给排水管的沟槽、管径、规格、位置、标高、接口质量、固定点的间距进行检查核对、给水管必须试压合格,排水管的潴水、通水、通球试验必须合格。监理工程师验收合格后即时在隐蔽验收台帐上签字,并立即报项目经理;项目经理核查不少于检验批总数的30%,核查结果填写验收台帐并立即报工程部经理:工程部经理必须对地下室及第一个标准层的水电管线喑埋和预留工程进行验收,并检查不少于检验批总数的10%,并在台帐上签字。工程技术部必须对地下室及第一个标准层的水电管线喑埋和预留工程进行验收,并对检验批总数的10%进行抽查。第十二条防雷接地隐蔽验收1、验收内容:焊接质量、焊接长度、接地电阻测试。2、监理工程师必须对防雷接地焊接质量及焊接长度进行检查验收,验收合格立即填写隐蔽验收台帐并立即报项目经理;项目经理核查应不少于检验批总数的30%,将核查结果填写到隐蔽验收台账并立即报工程部经理:工程部经理必须对基础底板及天面的防雷接地工程进行验收,并抽杳不少于检验批总数的10%,并在台帐上签字。3、监理工程师必须全程跟踪接地电阻测试,并如实填写隐蔽验收台帐,验收合格后立即报项目经理。项目经理对第一次所有不合格点和合格点的20%进行核查,并将核查结果立即报工程部经理。4、工程技术部必须对基础底板及天面的防雷接地工程进行验收,并对检验批总数的10%进行抽查。

    注意事项

    本文(XX建设集团工程有限公司隐蔽工程验收管理制度(2024年).docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
