体育馆建设模板工程专项施工方案.docx

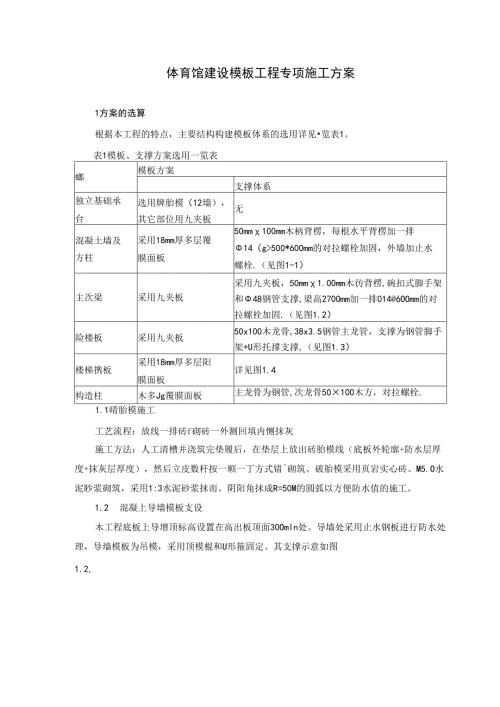

体育馆建设模板工程专项施工方案1方案的选算根据本工程的特点,主要结构构建模板体系的选用详见览表1。表1模板、支撑方案选用一览表螂模板方案支撑体系独立基础承台选用牌胎模(12墙),其它部位用九夹板无混凝土墙及方柱采用18mm厚多层覆膜面板50mm100mm木柄背楞,每根水平背楞加一排14(g>500*600mm的对拉螺栓加固,外墙加止水螺栓.(见图1-1)主次梁采用九夹板采用九夹板,50mm1.00mm木彷背楞,碗扣式脚手架和48钢管支撑,梁高270Omm加一排0146OOmm的对拉螺栓加固.(见图1.2)险楼板采用九夹板50x100木龙骨,38x3.5钢管主龙管,支撑为钢管脚手架+U形托撑支撑,(见图1.3)楼梯携板采用18mm厚多层阳膜面板详见图1.4构造柱木多Jg覆膜面板主龙骨为钢管,次龙骨50×100木方,对拉螺栓.1.1晴胎模施工工艺流程:放线一排砖f砌砖一外测回填内恻抹灰施工方法:人工清槽并浇筑完垫履后,在垫层上放出砖胎模线(底板外轮廓+防水层厚度+抹灰层厚度),然后立皮数杆按一顺一丁方式错砌筑。破胎模采用页岩实心砖、M5.O水泥眇浆砌筑,采用1:3水泥砂浆抹而。阴阳角抹成R=50M的圆弧以方便防水值的施工。1.2 混凝上导墙模板支设木工程底板上导增顶标高设置在高出板顶面30OmIn处。导墙处采用止水钢板进行防水处理,导墙模板为吊模,采用顶模棍和U形箍固定。其支撑示意如图1.2,1.2支设图240i1.4幽期.1直堤向1300混凝土导墙模板1.3 混凝土地模板支设堵体模板采用18厚覆膜多层木模板拼制.50X100木方配制成竖楞。模板支撑用扣件式钢管脚手架与对拉螺栓固定,间距500“内外墙体模板示意图见1.3:地体对拉螺栓布置图鼾-WM臃谑1.4 楼梯模板支设楼梯模板采用采用18mm厚多层覆膜面板作踏步底板,踏步采用多层覆膜面板拼装,底部采用钢管脚手架作支撞体系,核心筒内的楼梯要求与堵体的施工同步进行,支模示意见图1.4。图1.4楼梯模板支设示意图1.5 梁模板支设采用18厚覆腴多层木模板拼制,制X100木方配制成梁侧、梁底模板。梁支撑用扣件式钢管脚手架,侧模背面次龙骨木方沿梁纵向布置.,间距飒00。当梁高大于70Om1.n时,梁侧模增设对拉螺栓固定。梁模板示意图见1.5:1.6 楼板模板本工程楼板厚度主要有:100mm、120mm。支掠采用扣件式钢管脚手架,纵横间距为8001200mm(根据厚度及高度调整),步距1200nun,采用可谓上下托.底部扫地杆与立杆以扣件连接,打地杆距地面200三°满堂脚手架搭好后,根据板底标高铺设48钢管主龙骨,50三×100mrn次龙骨,次龙骨间距小于300mm.然后铺放18厚覆膜多U木模板,障膜多U木模板采用硬拼健,多层板与墙交接处先在多层板例枯海绵胶条再紧靠墙而。楼板模板支设详见图1.6。2模板支设方法2.1支模前的准备工作D做好定位基准工作:根据控制轴线用墨斗在垫层上弹出柱、墙结构尺寸线及地梁的中轴线。在护坡底部设置高程控制点,用以控制梁板模标高。根据构件断面尺寸设置模板定位基准,切割一定长度的钢筋,点焊在主筋上(以勿烧主筋断面为准),并按二排主筋的中心位置分档,以保证钢筋与模板位置的准确。2)按施工需用的模板及配件对其规格、数量逐项清点检查,未经修究的部件不得使用.3)经检杳合格的模板,应按照安装程序进行堆放,底层模板离地面大于IoCnU4)模板安装前,向施工班组、操作工人进行技术交底:在模板表面涂刷不污染睑的脱模剂,严禁在模板上涂刷废机油。5)做好施工机具及辅助材料的保养及进购等准备工作.1. 2柱模板安装按图纸尺寸在地面先将柱模清点好后,由塔吊垂直转运,人工水平搬运,用钢管临时固定,吊线校正垂直度及柱顶对角线,最后紧固柱里和对拉螺栓。其工艺流程如图2.2安装前检查一,模板垂直装运A安装柱蓝枪香盼收V一柱头找补I"<一整体同东J全面检杳校正2. 3梁板模安装图17柱模板安缸艺.根据楼面弹出的轴线在柱子上弹出梁位置和水平线按设计标高调整支架的标高;安装梁底模板并拉线找平,当梁跨度三加时,跨中梁底处按设计要求起拱,起拱高度为梁跨的1%。梁板模板安装工艺流程见图2.3。洞口模板采用组合模板,四周用活角铁夹组装,为加强刚度,内侧用木杨加固,施工时用401股在洞口模两侧粘贴海棉条防止漏浆,确保棱角1顿直美观。为保证洞口下墙的混凝土质垃,在洞口模下侧板上钻23个透气孔,便于排出振捣时产牛的气泡。为防止洞口模纵向跑模,用短钢筋作为限位筋焊在附加筋上,以限制洞口模的位身.如图2.5所示:模板的拆除顺序为:柱墙模板一一楼板模板一一梁侧模一一梁底模。拆模时混凝土强度应达到以下要求:不承重的模板(柱、墙模板),其混凝土强度应在其表面及棱角不致因拆模而受到损害时方可拆除且不早于二天:承重模板应在混凝土强度达到施工规范所规定的强度时拆模,所指混凝土强度应根据同条件养护试块的强度决定。承重的模板应在碎强度达到下列强度后,方可拆除。梁跨度W8m时,为75%:板跨度2-8m时,为75%:当承揖结构跨度8m时,为100%;悬臂结构的跨度2m时,为1期。冬期施工时,承Ht结构、悬臂板等拆模期限除按规定达到设计强度等级10(浅外,其他切模板都必须等碎强度等缎达到设计强度等级的80%后方可拆除,以免睑被冻坏。虽然达到拆模强度,但强度尚不能承受上部施工荷载时应保留部分支掾;楼梯间模板与支撑在其强度达到100%时方可拆除。3. 7模板施工注意事项D混凝土浇筑前认或发核模板位出,柱堵模板垂直度和梁板标而,准确检杳预留孔洞位置及尺寸是否准确无误,模板支撑是否牢靠,接缝是否严密。2)梁柱接头处是模板施工的难点,处理不好将严重影响混凝十的外观质量,此处不合模数的部位用一定要精心制作,固定牢靠,严禁胡拼乱凑。3)所有模板在使用前都要清理干净并涂刷隔离剂,破损的模板必须淘汰。4)混凝土施工时安排木工看模,出现问题及时处理。5)质量标准及检验见一览表2.8表2.8模板安装和预埋件、预留孔洞的允许偏差和检验方法项次项目允许偏差(mm)检验方法1轴线位出出5尺寸检直移柱、墙、梁52标高±5用水准仪或拉线和尺IR检直3戢面尺寸基础±5尺量检查柱、塔、梁+4-54每层垂亘度3用2m托线板检查5相邻两板表面高/氐差2用直尺和尺量检查6表面平整度5用2m靠尺和禊形塞尺检直7预埋钢板中心线位移3拉线和尺K检查8预埋管预留孔中39预埋螺栓中心线位移2外露长度+10010预留洞中心线位移10就面内部尺寸+100
