塔吊安装方案.docx

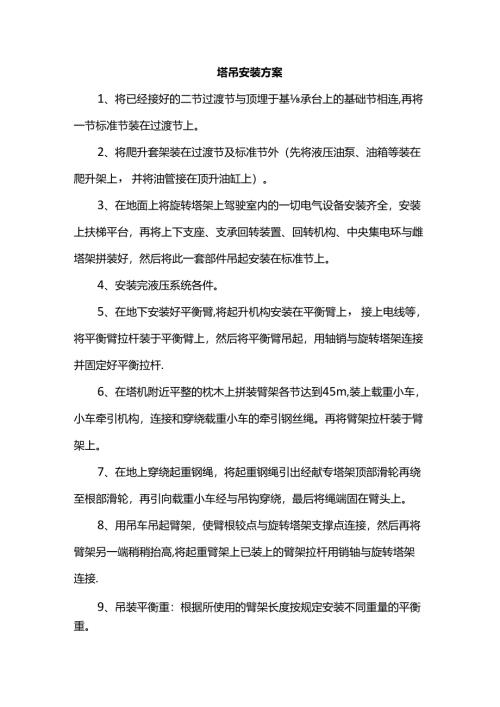

塔吊安装方案1、将已经接好的二节过渡节与顶埋于基承台上的基础节相连,再将一节标准节装在过渡节上。2、将爬升套架装在过渡节及标准节外(先将液压油泵、油箱等装在爬升架上,并将油管接在顶升油缸上)。3、在地面上将旋转塔架上驾驶室内的一切电气设备安装齐全,安装上扶梯平台,再将上下支座、支承回转装置、回转机构、中央集电环与雌塔架拼装好,然后将此一套部件吊起安装在标准节上。4、安装完液压系统各件。5、在地下安装好平衡臂,将起升机构安装在平衡臂上,接上电线等,将平衡臂拉杆装于平衡臂上,然后将平衡臂吊起,用轴销与旋转塔架连接并固定好平衡拉杆.6、在塔机附近平整的枕木上拼装臂架各节达到45m,装上载重小车,小车牵引机构,连接和穿绕载重小车的牵引钢丝绳。再将臂架拉杆装于臂架上。7、在地上穿绕起重钢绳,将起重钢绳引出经献专塔架顶部滑轮再绕至根部滑轮,再引向载重小车经与吊钩穿绕,最后将绳端固在臂头上。8、用吊车吊起臂架,使臂根较点与旋转塔架支撑点连接,然后再将臂架另一端稍稍抬高,将起重臂架上已装上的臂架拉杆用销轴与旋转塔架连接.9、吊装平衡重:根据所使用的臂架长度按规定安装不同重量的平衡重。10、塔吊基础桩在工程桩施工阶段一并完成,塔吊安装在土方开挖阶段应留坡道供安装机械进入基坑作业。
