欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    人工挖孔桩工程安全施工方案编制要点.docx

    • 资源ID:1284015       资源大小:12.46KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    人工挖孔桩工程安全施工方案编制要点.docx

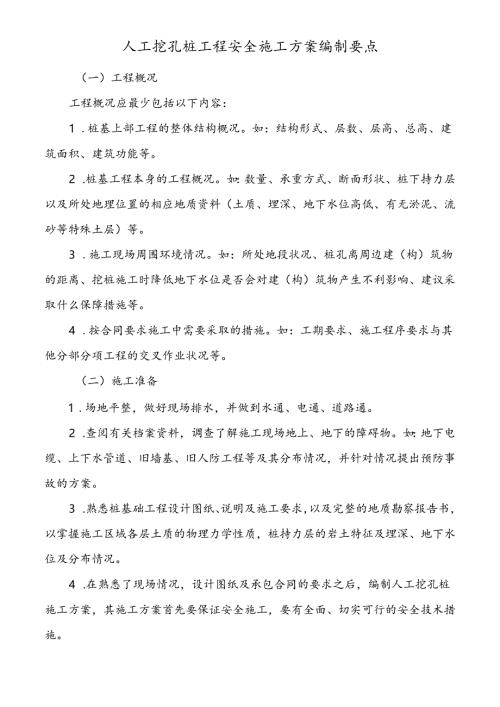

    人工挖孔桩工程安全施工方案编制要点(一)工程概况工程概况应最少包括以下内容:1 .桩基上部工程的整体结构概况。如:结构形式、层数、层高、总高、建筑面积、建筑功能等。2 .桩基工程本身的工程概况。如:数量、承重方式、断面形状、桩下持力层以及所处地理位置的相应地质资料(土质、埋深、地下水位高低、有无淤泥、流砂等特殊土层)等。3 .施工现场周围环境情况。如:所处地段状况、桩孔离周边建(构)筑物的距离、挖桩施工时降低地下水位是否会对建(构)筑物产生不利影响、建议采取什么保障措施等。4 .按合同要求施工中需要采取的措施。如:工期要求、施工程序要求与其他分部分项工程的交叉作业状况等。(二)施工准备1 .场地平整,做好现场排水,并做到水通、电通、道路通。2 .查阅有关档案资料,调查了解施工现场地上、地下的障碍物。如:地下电缆、上下水管道、旧墙基、旧人防工程等及其分布情况,并针对情况提出预防事故的方案。3 .熟悉桩基础工程设计图纸、说明及施工要求,以及完整的地质勘察报告书,以掌握施工区域各层土质的物理力学性质,桩持力层的岩土特征及埋深、地下水位及分布情况。4 .在熟悉了现场情况,设计图纸及承包合同的要求之后,编制人工挖孔桩施工方案,其施工方案首先要保证安全施工,要有全面、切实可行的安全技术措施。5 .按施工方案要求备齐挖孔施工机具、气体检测仪、模板、通风机、水泵、照明及动力电器以及土建钢筋混凝土工程的施工机具等。并明确各种机具的安全使用规程。6 .绘制桩基施工及安全设施平面布置图,挖孔桩施工工期控制计划。(三)施工组织与管理1.人工挖孔桩应由具有相应资质的专业队伍施工。明确项目技术负责人和专职安全员。挖孔桩工程的现场负责人,必须熟练掌握人工挖孔的施工方法、法规、操作规程、安全生产技术知识。7 .按施工方案中制订的安全技术措施,以及有关的安全技术规范、规程的要求,开工前由项目经理部向全体管理人员和操作人员进行安全技术交底。并做好书面的交底工作。8 .参加挖孔作业的工人应是1845岁男性,事先必须进行身体检查,凡患有精神病、高血压、心脏病、癫痫病、聋哑及其他不宜井下作业的人等不能参与施工。9 .现场设专人做好挖孔桩施工记录,并负责对安全施工实施跟踪监督,做好监督记录。(四)孔桩施工安全技术要点(或要求)1 .多孔同时开挖施工时,应采取间隔开挖的方法。相邻的桩不能同时挖孔,必须待相邻桩孔浇灌完混凝土之后才能开挖,以保证土壁稳定。2 .桩孔下挖过程中,必须按照挖一节土(每挖深5080cm),做一节护壁或安放一次工具式钢筋防护笼。桩孔垂直度和直径尺寸应每挖一节检查一次,发现偏差及时纠正,以免误差积累过大,造成倾斜或塌方。3 .挖孔桩孔口,应设水平活动安全盖板。当吊桶提升到离地面高1.8m左右(超过人高)时推活动盖板关闭孔口,手推车推至盖板上,卸土后再开盖板下吊桶吊土,以防土块和工具掉入孔内伤人。最上一节混凝土护壁在井口处高出地面25cm(厚度与护壁相同),以防地面水流入井孔内或脚踢杂物入孔内。孔井口边Im范围内不得有任何杂物,堆土应在孔井口边1.5m以外。4 .桩底扩孔应间隔削土,留一部分土作支撑,待浇筑混凝土前再挖,此时宜加钢支架支护,浇筑混凝土前再拆除。5 .挖孔桩施工一般不得在孔内放炮破石,若遇特殊情况,非在孔内放炮不可时,需制定专项安全技术措施,并报请主管部门审批,经批准后方可实施。6 .挖孔、成桩必须严格按图施工,若发现问题需要变更,应及时与设计负责人联系,孔桩护壁后在无可靠的安全技术措施条件下,严禁破石修孔。挖孔、扩孔完成后,应及时组织脸收并浇筑混凝土,特别是孔壁为砂土、松散填土、软土等不良土壤时不得隔夜浇筑混凝土,以免塌孔。护壁混凝土拆模,须经现场技术负责人批准。7 .正在开挖的井孔,每天上班前应随时注意检查卷扬机、支腿、钢丝绳、挂钩(保险钩、提桶超高限位装置等,应对井壁、混凝土护壁的状况进行检查,发现问题及时采取措施。8 .挖孔人员上下孔井,必须使用安全爬梯;井下需要工具,应该用提升设备递送,禁止向井内抛掷。井孔上、下应有可靠的通话联络,如对讲机等。9 .挖孔桩作业人员下班休息时,必须盖好孔口,或用高于80Cm的护身栏将井口封闭围挡。10 .夜间一般禁止挖孔作业,如遇特殊情况需夜间挖孔作业时,须经现场负责人同意,并有安全员在场。11 .井下操作人员连续工作时间,不宜超过4h,应及时轮换。12 .现场施工人员必须佩带安全帽、安全带,安全带接绳由孔上人员负责随作业而加长,井下有人操作时,井上配合作业人员必须坚守岗位,不得擅离职守。13 .孔底如需抽水时,必须在全部井下作业人员上地面后进行。14 .井孔内一律采用I2V安全电压和防水带罩灯照明,井上现场可用24V低压照明。现场用电均须安装漏电保护装置。15 .挖井至4m以下时,下井之前,应用气体检测仪对井内空气进行抽样检测并做好记录,发现有害气体含量超过允许值,应用鼓风机向孔底通风(必要时送氧气),然后方能下井作业。在医院或其他有毒物质存放区施工,应先检查有毒物质对人体的伤害程度,再确定是否采用人工挖孔的施工方法。(五)成孔验收及独身钢筋混凝土工程1 .桩挖至设计标高时,由建设单位、设计单位、勘察单位、施工单位及挖孔桩专业施工队共同按设计要求进行验收。2 .参加验收的各方人员,应认真作好记录,按检验报告要求签字后方可进行下道工序的施工。3 .桩孔验收合格后,立即进行桩身钢筋笼吊装就位,钢筋笼入孔吊装时要防止碰撞破坏孔壁。4 .浇筑桩身的混凝土塌落度以IoCm左右为宜。浇筑第一步混凝土时待下料高出扩孔部分顶标高30Cm左右再振捣,以后每步浇1.5m高,随浇随振捣密实。在浇筑混凝土过程中(对无护壁桩面言)如发现孔壁土有塌落现象,须及时采取措施后再继续浇筑。5 .一根桩的混凝土,必须当天连续浇筑完。当孔壁有砂土层时,应将混凝土浇注超过砂土层再振捣。孔内振捣混凝土应该用绳系车振捣器,放到孔内振捣,禁止人下到孔内振捣。6 .正在浇筑混凝土的桩孔周围Iom半径内,其他桩内不能有人作业。

    注意事项

    本文(人工挖孔桩工程安全施工方案编制要点.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
