欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    关于发布《隧道拱顶空洞防治作业强制标准》的通知.docx

    • 资源ID:1288350       资源大小:228.07KB        全文页数:20页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    关于发布《隧道拱顶空洞防治作业强制标准》的通知.docx

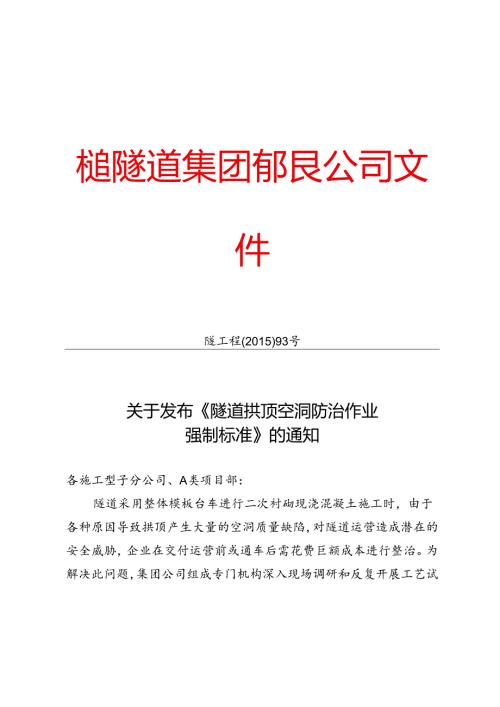

    槌隧道集团郁艮公司文件隧工程(2015)93号关于发布隧道拱顶空洞防治作业强制标准的通知各施工型子分公司、A类项目部:隧道采用整体模板台车进行二次衬砌现浇混凝土施工时,由于各种原因导致拱顶产生大量的空洞质量缺陷,对隧道运营造成潜在的安全威胁,企业在交付运营前或通车后需花费巨额成本进行整治。为解决此问题,集团公司组成专门机构深入现场调研和反复开展工艺试验,形成了隧道拱顶空洞防治作业强制标准,现给予发布,自发布之日起执行。要求各单位按照本标准认真组织实施,抓好培训和技术交底,最大限度消除隧道拱顶空洞隐患。对在隧道执行过程中存在的问题,提出改进意见或建议,由各子分公司汇总后报集团公司工程部,便于修订时参考。中铁隧道集团有限公司2015年5月27日隧道拱顶空洞防治作业强制标准1工艺概述隧道二次衬砌采用整体模板台车进行二次衬砌现浇混凝土施工时,由于拱顶部分产生气囊、混凝土流动性不足、混凝土灌注量不足、直观判断手段不足等因素导致拱顶产生空洞质量缺陷,本标准从施工工艺、技术措施、管理措施等方面对拱顶空洞质量缺陷的防治进行了规范。2作业内容(1)防水层(包括土工布、防水板)铺设(2)拱顶纵向排气、注浆管安设(3)拱顶竖向排气、注浆管安设(4)拱顶混凝土封顶灌注(5)拱顶混凝土灌注饱满度观察、监控(6)衬砌背后空隙填充注浆(7)拱顶检测3质量检验标准及睑收方法总体质量标准:空洞连续长度W1.m、高度W1.OCm;空洞累计长度占比V5%。3.1防水层(含土工布)铺设序号质量标准验收方法验收贡任人1在拱顶120度范围内防水层固定点向距W60cm抽检尺量质检员2铺设完成后的防水层必须密贴基面观察3防水层11定点必须置于凹处观察3.2 拱顶纵向排气、注浆管序号质量标准胎收方法脸收责任人I跳向排气、注浆管在拱顶的固定点间死W80cm尺量2三通、直通接头用专用卡扣紧固观察质检员3纵向注浆、排气管壁的预留孔沿纵向间距W30cm尺量4注医管的慎留注浆孔用不干胶封孔,胶带面积WIcm2目测质检员3.3 拱顶竖向排气、注浆管安设序号质量标准脸收方法骗收责任人I拱顶安装4根竖向排气管观察质检员2竖向排气管顶部与防水层、防水层与基面密贴每处检查3排气管顶部设双侧流浆槽20×25mm尺量4拱顶安装1根竖向注浆管,三通连接牢固每处检查3.4 拱顶混凝土灌注序质量标准验收方法验收责任人1竖向排气管(32mmPVC管)内壁流出混凝土素液观察领工员2通过挡头板封闭口处顶部暖眼观察到混凝土浆液流出观察3泥凝土坍落度控制在160-200mm试验试险员4混凝土灌注间隔时间W30min记录领工员4工艺流程图猴跖井气放管融-1娜台车您1#谨向料、注桨鼓没-1破土飙封麻船翻树稣后赧I空洞凝5工序步骤5.1 防水层(含土工布)铺设防水板铺设的具体工艺执行防水层施工作业文件。5.2 拱顶纵向排气、注浆管安设5.2.1 施工准备(1)注浆、排气管采用20mmX25(AD25)PE波纹管,波纹管提前用电烙铁钻63mm孔,钻孔沿管路长度方向(线路纵向)间距300mm,每两个为一对。如图所示:琴锐30Omm,.30Omm,.30Omm注浆/排气软管钻孔布图(2)为防止出现混淆,排气管和注浆管应采用不同颜色区分。(3)为避免混凝土浆液进入注浆软管,需封闭注浆软管钻孔,采用IOXIomrn不干胶封口。5.2.2 拱顶注浆/排气软管安装(1)安装工艺拱顶注浆/排气软管安装于隧道拱顶,用防水板压条将软管包裹后焊接于拱顶防水板上,如图所示:注浆/排气软管安装固定图示(2)安装总体布置拱顶注浆/排气软管安装和竖向排气管布置关系,如图所示:注浆管三通连接图5.3 拱顶竖向排气、注浆管安装(1)每台模板台车安装5个排气、注浆孔固定装置,搭接端安装套丝式固定装置1个,挡头端安装法兰式固定装置2个,中部安装固定装置2个(法兰式和套丝各一个)。如图所示:州T相12m台车注浆排气管固定装置布置图9m台车注浆排气管固定装置布置图(2)模板台车上安装的法兰式固定装置,如图所示:法兰式排气(注浆)管固定装置图示(3)模板台车上安装的套丝式固定装置,如图所示:套丝式排气(注浆)管固定装置图示(4)排气管、注浆管安装排气管安装时利用固定法兰式装置将巾32X1.5mmPVC管固定,其上端开口,并紧顶拱顶防水板(防水板紧贴基面)。安装时打开固定装置的下层法兰盘,测量并用手持切割机截取满足长度的PVC管,从固定装置下方穿入后,关闭法兰盘固定装置并锁紧即可。脱模时将上层的法兰盘拆除,并用手持切割机将PVC管沿法兰盘截断。如图所示:5.4拱顶混凝土灌注(1)混凝土灌注的具体工艺执行隧道混凝土灌注作业文件。(2)采用1个孔灌注时,灌注孔距搭接端头处应小于4.5m;采用3个孔灌注时,应由搭接端向挡头端依次使用。(3)工班长观察竖向排气管、挡头处顶部出浆情况,记录混凝土的间歇时间;封顶(刹尖)时领工员必须和工班长共同观察并在附件2“混凝土封顶(刹尖)排气孔安装、出浆检查表”上签字。(4)混凝土封顶时输送泵的工作标准:主系统压力6.()8.0Mpa换向压力10.0I5.0Mpa搅拌压力2.0Mpa(5)混凝土方量的核算在防水层铺设前由测量组测量衬砌断面(每3m一个),以此核算该循环混凝土计划数量,对比实际灌注数量,防止混凝土方量不足造成的空洞。(6)封顶混凝土超量预估封顶最后一车混凝土,应适当增加预估量。架子队应提前安排好多余混凝土的利用,如预制盖板、沟槽施工等。5.5 衬砌背后回坡注浆(1)衬砌背后回填注浆应严格纳入工序管理,衬砌完成7天后、30天内实施注浆。(2)注浆采用预留的高压注浆管、套丝式注浆孔进行。(3)注浆材料采用水泥单液浆(1:1),注浆压力控制在03MPa以内。5.6 空洞检测采用敲击法和地质雷达法检测。6施工机具(I)防水层、混凝土、注浆所需机具执行相关作业文件。(2)纵、竖向注浆(排气)管安装、空洞检测所需的工装及工具如下:拱顶空洞防治施工机具配备表(每工作面)序号名称规格单位数量备注1排气孔固定置法兰式套3随衬砌台车安装2排气孔固定置套丝式套2随衬砌台车安装3手持电动切割机100W把1切割PVC管4手持电烙铁成孔V5mm把15木工刀把1切割软管6热风枪台1焊接固定纵向软管压条7螺丝刀把1紧固卡扣8作业台架长6m台29扳手副1松动42mm套丝钢管10地质雷达套I项目部统一配置11敲击检测锤把312输送泵HTB60/80台17作业组织拱顶空洞防治劳动力配备表序号工种人数工作内容备注1电工1作业队统一配置2混凝土工4安装和连接竖向排气管、注浆管,拱顶混凝土封顶、观察衬砌班配置3模板X1安装挡头模板衬砌班配置4防水T1安装纵向排气、注浆软管防水层铺设班组5检测X5敲击法检测检测班组配置6注浆工3注浆班组配置8材料消耗纵、竖向注浆(排气)管消耗材料表(每循环)序号名称规格单位数量备注12m台车9m台车1PE波纹管(排气)AD25m129排气、注浆以不同颜色区分2PE波纹管(注浆)AD25m1293三通接20mm套11内接头头(外径)4直通接头20mm(外径)套11内接头5高压注浆管2011un(内径)m116固定软管压条3cm×15cm条2015用防水板边角料7卡扣25mm个33与PE波纹管配套8卡扣3211un个11与竖向高压注浆管配套10PVC管32mmm2.52.511无缝钢管42mm,0.2m个22一端套外丝12不干胶宽IOmmm0.850.65单面注:不包含防水层铺设、注浆等工序材料。9安全生产及环境保护9.1安全措施(1)作业人员应经过培训上岗。(2)台架、升降平台等的承载重量,不得超过设计要求,并应在现场挂牌标明。(3)作业台架上应使用36V安全电压。(4)工作平台上的铺板应铺设严密,搭板的端头应搭在支点上,不得外挑悬空,应铺钉平整牢固,跳板设防滑条,梯子应安装牢固,不得有钉子露头和突出尖角;高于2m的工作平台上应设置不低于1.2m的栏杆。(5)安装纵向注浆/排气管时严禁带火作业和高温作业,必要情况下批准,派专人监管。9.2环境保护施工废弃的各种材料严禁乱扔,应统一回收处理。10附件附表1防水层及纵向排气/注浆管安装检查表附表2混凝土封顶(刹尖)排气孔安装、出浆检查表防水层及纵向排气/注浆管安装检查表项目名件里桎ft注第/扑/软管安装Ie定图示验收时同注桨/井气管。20mm300mm300mm300mm注豪/排/软站孔布置图03mm检受对象检查目检查方法检查结栗检查人陆永根世谓】20度落国防水层5S定吊点何也不大于Men(测6个敛据)尺,防水莪侑设定成后的校效度必然达到所有超花处帐让防水板轻松古贴岩面现察身初支而凸凹不平时.防水坡固定戊必须置干因处观东当初尚有较大超挖时,超挖处必须有足修的50定点.使用防水板能密贴岩面观率拱顶纵向持气、注紫汾安装收f表纵向排气、注浆假在携顶的四定点问距不大于8。E尺量N通接头用专用卜扣紧固现察注浆.作气行的预的孔沿纵向间配不大于30cm尺量注浆管的ff1.SJ注浆孔用收带;HJfh股带面枳不大FIcn3日洲利斯上1虹作是否进行安全总*注:1.本表一式两份.队上保存一份,项目部保存一份:2.安全总赏每周检杳一次本表的执行情况。诩K土封顶(刹尖)排气孔安装、出浆检查表衬砌里程段开#时间封顶拈束时间一ZiCHft41200Cn二材台车推气孔、注蒙孔平面布置图质量标准较收方法检查结果检查人向气浆竖排注管拱顶4根竖向排气管是否安装到位观察楸气管顶部与防水层、1.水层与基面密贴观察排气管顶部设双例流浆槽20X25m

    注意事项

    本文(关于发布《隧道拱顶空洞防治作业强制标准》的通知.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
