土方工程施工方案.docx

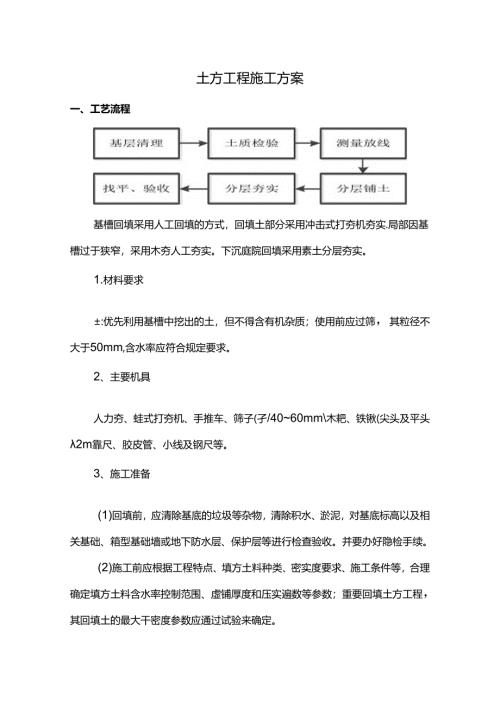

土方工程施工方案一、工艺流程基槽回填采用人工回填的方式,回填土部分采用冲击式打夯机夯实.局部因基槽过于狭窄,采用木夯人工夯实。下沉庭院回填采用素土分层夯实。1.材料要求±:优先利用基槽中挖出的土,但不得含有机杂质;使用前应过筛,其粒径不大于50mm,含水率应符合规定要求。2、主要机具人力夯、蛙式打夯机、手推车、筛子(孑/4060mm木耙、铁锹(尖头及平头2m靠尺、胶皮管、小线及钢尺等。3、施工准备(1)回填前,应清除基底的垃圾等杂物,清除积水、淤泥,对基底标高以及相关基础、箱型基础墙或地下防水层、保护层等进行检查验收。并要办好隐检手续。(2)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其回填土的最大干密度参数应通过试验来确定。(3)施工前,应做好水平高和标志的设置;如在基坑(槽)或管沟边坡上,每隔3m钉上水平撅,或在室内和散水的边墙上弹水平线或在地坪上钉上标高控制标准的木桩。4、操作工艺(1)填土前应将基坑(槽管沟底的垃圾杂物等清理干净;基槽回填,必须清理到基础底面标高,将回落的松散土、砂浆、石子等清理干净。(2)检验回填土的含水率是否在控制范围内,如含水率偏高,可采用翻松、凉晒或均匀掺入干土等措施;如遇回填土的含水率儡氐,可采用先洒水润湿等措施。(3)回填土应分层铺傩和夯实;每层铺土厚度应根据土质、密实度要求和机具性能确定;一般蛙式打夯机每层铺土厚度为200250mm;人工打夯不超过15Omm,每层铺摊后,随之耙平。(4)回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯连接,纵横交叉;并且严禁用水浇使土下沉的所谓"水夯"法.(5)深浅两基坑(槽)相连时,应先填夯深基坑,填至浅基杭标高时,再与浅基坑一起夯如必须分段夯实时,交接处应呈阶梯形,且不得漏夯;上下层错缝距离不小于1.om。(6)基坑(槽)回填应在相对两侧或四周同时进行.基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施。(7)回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;并应由管道两边同时进行,直至管顶0.5m以上时在不损坏管道的情况下方可采用蛙式打夯机夯实;在抹带接口处、防腐绝缘层或电缆周围,应回填细粒料。(8)回填土每层夯实后,应按规范规定进行环刀取样,实测回填土的最大干密度,达到要求后再铺上一层的土。填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,应及时依线铲平;凡低于规定高程的地方应补土夯实。(9当设计用灰土作为防水措施之一,回填时要做好技术交底,灰土与素土应同步回填,必要时采用灰土与素土间增加临时隔板,以控制灰土的回填厚度和宽度。二、回填3:7灰土施工1、回填前先验收地下室外墙防水并完成防水保护板的施工,经验收合格后方可进行回填土施工。2、回填前拆除地下室外架,在基坑上口与首层结构间搭设跳板,基坑上边缘利用原有的定型化栏杆进行防护。3、外墙防水保护层使用5cm厚模塑聚苯板材料铺设,随铺随填,进行回填土施工,下土及夯土时注意对防水保护层的保护(必要时设置临时保护层板),避免施工机具对聚苯板的破坏。4、制作多个体积为02m3的标准斗,并在标准斗上作好2/10体积比标志线,放在拌灰现场。拌制完3:7回填土,施工时用手推车推至基坑边,在指定倒土点进行下料,因施工现场部分区域狭窄,可用塔吊吊料。5、回填土应分层铺摊。每层虚厚度为25cmo填土的标高控制线在护坡桩上放出.每层铺傩后,随之耙平,并用冲击式打夯机夯实。6、肥槽灰土回填采用冲击式打夯机,夯打遍数应根据设计要求的干土质量密度或现场试验确定,一般每层夯打不少于3-4遍。打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。夯行路线应由四边向中。用冲击式打夯机夯实时,夯前对夯土应初步平整,夯机依次夯打,均匀分布,不留间隙。并且严禁用水浇使土下沉的所谓"水夯"法。7、由于基坑周边长,采取分段填夯(分段顺序按照佐浇筑顺序进行填夯,具体根据现场施工的工作面定),交接处应填成阶梯形,碾迹重叠05Im;不得在墙角、柱墩处接缝,上下相邻两层回填土的接缝间距不得小于50Cm,接转处的回填土更应充分夯实.8、月巴槽回填应在相对两侧或四周同时进行。当肥槽里有穿外墙的水电管时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;并应由管道两边同时进行,至管顶05m以上时,在不损坏管道的情况下,方可采用冲击式打夯机夯实。肥槽回填夯实时在离开防水层保护层IOCm的范围内采用人工木夯夯实,以防止影响防水层。9、检查密实度:回填土每层填实后,应按规范规定进行环刀取样,测试回填土的质量密度,达到要求后,再进行向上一层的铺土。(1)取样方法:环刀法,每段、每层进行检验,应在夯实层下半部(至每层表面以下2/3处)用环刀取样。(2)取样数量:肥槽回填按每层每长度50m取样一组。10修正找平验收:填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,及时依线铲平,凡彳氐于标准高程的地方应补土夯实。肥槽回填时,填方预留沉降量不超过填方高度的3%,然后请质量检查人员验收.三、下沉庭院素混凝土回填施工1、中庭部位地下三、二层顶板验收完成进行下沉庭院回填,室内回填索混凝土应由地下室顶板预留洞运送,运送土料行走路线要用废胶合板铺好,严格按线路行走,电梯井及坑洞四周要设置1.2m防护栏。2、采用C20普通预拌混凝土回填,回填之前采用20mm聚苯板将梁格、两侧满铺,然后分层浇筑,且配合振捣,回填时主体结构实体构件强度达到百分之百。3、回填前应在墙梁侧面弹出分层厚度控制线。回填高度要参考地下二层地面做法表给出的地面厚度,留足建筑地面做法。回填标高控制根据已经给出的建筑50线进行严格控制。回填下沉庭院时,要防止管道中心线位移或损坏管道。四、高低跨部位回填施工工程基础底板存在三个不同标高,相差约4米左右,且一处为支护桩,一处为喷锚支护。标高-4.85m处支护桩冠梁顶部采用褥垫层缓冲层方式避免基础底板与支护桩之间的硬碰硬现象出现,同时为避免高低差部位地跨竖向底板勺限U回填出现下沉,同时为力瞅高跨底板的施工进度,低跨竖向底板夕Hi回填土采用回填素混凝土,上部回填0.5m级配砂石,避免出现回填土沉降导致质量问题,同时也可避免防水的破坏。该部位砌筑120厚砖砌保护墙。1.材料要求Q)水泥:宜用325号硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。(2)砂:中砂或粗砂,含泥量不大于5%石子:卵石或碎石,粒径0.53.2cm,含泥量不大于2%2、主要机具应备有混凝土搅拌机、磅秤、手推车或翻斗车、尖铁锹、平铁锹、平板震捣器、刮杠、木抹子、胶皮水管、木折尺等。3、作业条件(I)肥槽的基底地质情况、标高、尺寸均经过检查,并办完隐检手续。(2)埋在肥槽中的暖卫、电气等各种设备暗管线已安装完毕,并经有关部门验收。(3)核对,昆凝土配合比,检查后台磅秤,进行技术交底。4、操作工艺Q)基底表面清理:基底表面的淤泥、杂物均应清理干净;并应有防水和排水的措施。如果是干燥非粘性土应用水润湿;表面不得留有积水。(2)按规定制作试块。浇筑混土:1)浇筑混凝土一般从一端开始并应连续浇筑。2)混凝土浇筑后,应及时振捣,在2h内必须振捣完毕。3)浇筑高度超过2m时,应使用串桶、溜管,以防止,昆凝土发生离析现象。(5)找平:混凝土振捣密实后,按标杆检查一下上平,然后用大杠刮平、表面再用木抹子搓平。(6)混凝土的养护。已浇筑完的混凝土,应在12h左右范盖和浇水,一般养护不得少于七昼夜.(7)冬雨期施工:凡遇冬雨期施工时,露天浇筑的混凝土垫层均应另行编制季节性施工方案,制定有效的技术措施,以确保混凝土的质量。环境温度不应低于+5,并应保持至强度不小于设计要求的50%o五、地下室顶板回填土施工1、基层处理及材*4检验主要工序有周边范围内清理一检验回填材料质量-每25Cm高分层铺土、耙平T夯打密实T试验合格T验收2、施工准备1)材料准备(1)普通土:不得含有有机杂质,使用前应过筛,其粒径不大于50mm,含水率应符合规定。(2)卵石:粒径532.(3)M2.5混凝砂浆2)机具准备蛙式打夯机、冲击式打夯机、压路机、水准仪、钢卷尺、手推车、筛子、水平尺、手提式石材切割机、电缆压接钳、管道压槽机、砂轮切割机等。3、施工要求1)回填前先验收地下室顶板施工完成,验收合格后方可进行回2)回填土应分层铺摊,每层虚厚度为25cm填土的标高控制线在控制桩上放出,每层铺傩后,随之耙平,并用冲击式打夯机夯实。3)检查密实度:回填土每层填实后,应按规范规定进行环刀取样,测试回填土的质量密度,达到要求后,再进行向上一层的铺土。取样方法:环刀法,每段、每层进行检验,应在夯实层下半部(至每层表面以下2/3处)用环刀取样。4)修正找平验收:填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,及时依线铲平,凡低于标准高程的地方应补土夯实。六、施工注意事项1、冬期土方回填时,每层铺土厚度应比常温施工时减少20%25%预留沉陷量应比常温施工时增加。2、对于大面积回填土,可采用含有冻土块的土回填,但冻土块的粒径不得大于15Cm,其含量(按体积计)不得超过15%,铺填时冻土块应分散开,并应逐层夯实。3冬期填方施工应在填方前清除基底上的冰雪和保温材料;填方边坡的表层100cm以内,不得采用含有冻土块的土填筑,整个填方上层部位应用未冻的或透水性好的土回填,其厚度应符合设计要求。冬期每日连续填方的高度不宜超过下表规定:室勺用均气温()填方高度(m)-5-104.5-11-153.5-16-202.5注:采用石块和不含冻块砂土(不包括粉砂碎石土类回填时,填方的高度可不受上表限制。4、室外的基槽(坑)或管沟可采用含有冻土块的土回填。但冻土块粒径不得大于15Cm,含量不得超过15%,且应均匀分布,但管沟底以上50cm范围内不得采用含有冻土块的土回填。5、回填处的冰雪一定要打扫干净,方可进行回填。6、严禁浇水夯实,为防止土源受冻,夜间要覆盖保温。7、回填时要组织好人力和机具,作到连续施工,因故中断时,对已回填土要进行覆盖,作到当天回填当天夯实。
