墙面铺装工程施工方案.docx

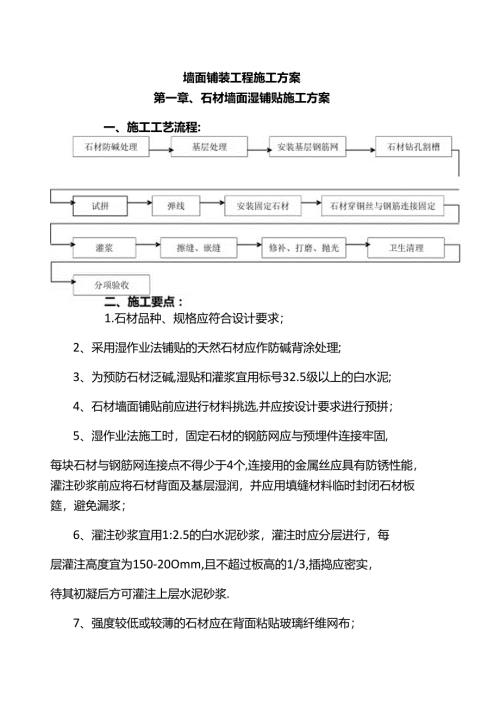

墙面铺装工程施工方案第一章、石材墙面湿铺贴施工方案一、施工工艺流程:1.石材品种、规格应符合设计要求;2、采用湿作业法铺贴的天然石材应作防碱背涂处理;3、为预防石材泛碱,湿贴和灌浆宜用标号32.5级以上的白水泥;4、石材墙面铺贴前应进行材料挑选,并应按设计要求进行预拼;5、湿作业法施工时,固定石材的钢筋网应与预埋件连接牢固,每块石材与钢筋网连接点不得少于4个,连接用的金属丝应具有防锈性能,灌注砂浆前应将石材背面及基层湿润,并应用填缝材料临时封闭石材板筵,避免漏浆;6、濯注砂浆宜用1:2.5的白水泥砂浆,灌注时应分层进行,每层灌注高度宜为150-20Omm,且不超过板高的1/3,插捣应密实,待其初凝后方可灌注上层水泥砂浆.7、强度较低或较薄的石材应在背面粘贴玻璃纤维网布;8、石材海棠角需厂家切割、打磨、抛光;9、石材需在厂家排版生产,并做镜面处理。三、质量标准:1、石材铺贴安装必须牢固,平整、垂直、无空鼓;2、石材表面洁净、图案清晰、色泽一致,不得有隐伤、风化,无裂纹、缺棱掉角、无泛碱等现象;3、石材板面嵌缝应密实、平直、均匀、周边顺直、宽度和深度一致,嵌填应连续、平滑,嵌填材料色泽一致,石材板上的孔洞应套割吻合,边缘整齐;4、墙裙、踢脚线表面洁净、高度一致、与柱、墙面的结合牢固、表面顺直、出柱、墙厚度应符合设计要求,且均匀一致;5、允许偏差立面垂直度2mm、表面平整度2mm、方正2mm、接转直线度2mm、接缝高低差0.5mm、接缝宽度Imm、踢脚线上口直线度2mm第二章、饰面砖墙面铺贴方案一、施工工艺流程:二、施工要点:1饰面砖品种、规格应符合设计要求;2饰面砖铺贴前应进行挑砖,并浸水2h以上,晒干表面水分;3铺贴前应进行放线定位和预排,非整砖应排放到次要部位或阴角处,每面墙不宜有两列非整砖,非整砖宽度不宜小于整砖的1/3;4铺贴前应确定水平及竖向标高,垫好底尺,挂线铺贴,阴角砖压向正确,阳角宜做成海棠角,以免蹦角。在墙面突出物处,应整砖套割吻合,边缘整齐,不得用非整夜拼凑铺贴;5结合砂浆宜采用1:2水泥砂浆,砂浆厚度宜为6-10mm,水泥砂浆应满铺在墙码背面,一面墙不宜一次捕贴到顶,以防塌落;6瓷砖采用水泥砂浆铺贴,水泥砂浆需加入108建筑胶水(重量比为3%-5%),以防止大面积空鼓;三、质量标准:1、饰面砖粘贴必须牢固,无空鼓;2、饰面砖表面应平整、洁净、色泽一致、无裂筵和缺损现象;3、饰面砖接缝平直、光滑,舞宽均匀一致,填嵌连续、密实,饰面砖上的孔洞应套割吻合,边缘整齐;4、墙裙、踢脚线表面洁净、高度一致、与柱、墙面的结合牢固、表面顺直、出柱、墙厚度应符合设计要求,且均匀一致;5、允许偏差立面垂直度2mm、表面平整度3mm、方正3mm、接舞直线度2mm、接缝高低差0.5mm、接缝宽度Imm、踢脚线上口直线度2mm第三章、木饰面墙面施工方案一、施工工艺流程:(现场制作形式)二、施工要点:1、木饰面板制作安装前,木龙骨、木质基层板应进行防火处理,有防潮层要求的应进行防潮处理;2、木饰面分专业厂家生产的挂板形式和现场制作安装形式;3、挂板形式、现场制作安装形式:木饰面基层采用阻燃木方、夹板为阻燃夹板;4、现场制作安装形式:木饰面板制作安装前应检查基层的垂直度和平整度;5、按设计要求弹出标高、竖向控制线、分格线;6、龙骨间距应符合设计要求安装,当设计无要求时,横向间距宜为300mm,竖向间距宜为400mm;7、饰面板安装前应进行选配,颜色、木纹对接应自然协调;8、饰面板固定应采用射钉或胶粘接,接舞应在龙骨上,接隆应平整;9、镶接式木装饰墙可用射钉从凹梯边倾斜射入,安装第一块时必须核对竖向控制线;10、安装封边收口线应用射钉固定,钉的位置应在线条的凹槽处或背视线的一侧;11、木饰面完成后,及时进行成本保护.三、质量标准:1、龙骨、衬板、边框安装牢固,面板粘结密实,无翘曲,拼筵、裁口整齐;2、木饰面板表面应平整、洁净、色泽均匀一致、无裂痕和联;3、木饰面板嵌缝应密实、平直,嵌填材料色泽一致;4、阳角顺直,边口压条顺直、平整,接舞吻合,分缝均匀,拼缝整齐,开缝深浅均匀一致;5、木饰面的颜色、木纹对接自然、谐调,花纹美观、无明显钉眼;6、允许偏差:立面垂直度1.5mm、表面平整度Immx方正1.5mm,接缝直线度Imm、墙裙、勒脚上口直线度2mm、接舞高低差0.5mm、接缝宽度Imm。第四章、墙面软包工程施工工艺一、施工工艺流程:基层底板处理k吊宜、套方、找规矩、弹我k计匏面料一f一套丁面料粘贴面料T修整软包墙面f成品保护,分项验收一二、施工要点:1软包墙面所用填充材料、纺织面料和龙骨、木基层板等均应进行防火处理,软包墙面应进行防潮层处理;2软包墙面施工前,先对墙面进行防潮处理,在墙面均匀涂刷一层清油或满铺油纸;3木龙骨宜采用凹槽樟工艺预制,可整体或分片安装,与墙体连接应紧密、牢固;4填充材料制作尺寸应正确、棱角方正,与木基层板粘接紧密;5织物面料裁剪时经纬应顺直,安装应紧贴墙面,接缝严密,花纹吻合,无波纹起伏、翘边和褶皱,表面清洁;6软包完成后,应及时清理,做好成本保护。三、质量标准:1.软包的龙骨、衬板、边框安装牢固,无翘曲,拼缝应平直;2、软包表面应平整、洁净,无凹凸不平及皱折,图案应清晰、无色差,不露基层,裁口整齐,单块软包面料不应有接缝,四周应绷压严密,整体协调美观;3、软包边框、压条平整、顺直,接缝吻合,分筵均匀,拼缝整齐;4、软包布面与压线条、踢脚线、电器盒等交接处应严密、顺直、无毛边,电器盒盖等开洞处,套割尺寸应准确;5、允许偏差:垂直度3mm,边框宽度、高宽O;-2mm,对角线长度差3mm,裁口、线条接缝高低差1mm.第五章、裱糊墙面施工方案一、施工工艺流程:二、施工要点:1.基层墙面在刮腻子前应涂刷抗碱封闭底漆,裱糊前应用封闭底胶涂刷基层;2、墙纸裱制前需现场施工样板,观察、检验墙纸拼缝处理效果,掌握干后收缩裂缝程度;3、混凝土或抹灰基层含水率不大于8%,木材基层的含水率不得大于12%;4、裱耦前应按墙纸、墙布的品种、花色、规格进行选配、拼花、裁切、编号,裱糊时按编号顺序粘贴;5、墙面应采用整幅裱糊,先垂直面后水平面,先细部后大面,先保证垂直后对花拼缝,垂直面是先上后下,先长墙面后短墙面,水平面是先高后低;6、墙纸裱糊后需要封闭门窗三天,保证自然干燥,避免快速干燥引起墙纸收缩,而暴露拼缝位置;7、天花阴角宜设置石百角收口,保证壁纸收于线条下口阴角;8、铝合金门窗框、窗台石与壁纸阴角收口;9、室内不同种类墙纸拼缝应收于阴角,并保证深色墙纸先行铺贴;10、室内相同种类墙纸拼链严禁收于墙面处,翻卷不少于150mmf搭接应J顺光;11、室内存在墙纸与涂料相接时,涂料应先于墙纸施工,防止涂料咬色;12、开关、插座等突出墙面的电气盒,裱糊前应先卸去盒盖;13、墙纸裱糊完的房间应及时清理干净,避免污染和损坏,做好成品保护.三、质量标准:1、裱糊工程基层处理符合要求,基层表面应平整、坚实、牢固、不得有粉化、起皮、裂缝和突出物,色泽应一致,有防潮要求的应进行防潮处理;2、墙纸、墙布应粘贴牢固,不得有漏贴、补贴、脱层、空鼓、翘边;3、墙纸拼缝严密,横平竖直,拼接处花纹图案吻合,不离彝、不搭接、不显拼缝,边缘平直整齐,1.5m正视无明显拼舞;4、墙纸、墙布表面应平整、色泽应一致、不得有波纹起伏、气泡、裂缝、皱折、斑污、破损,边缘应平直整齐、不得有纸毛、飞刺,斜视时应无胶痕;5.墙纸、墙布与各种装饰线、设备线盒应交接严密;
