桩芯混凝土施工方案.docx

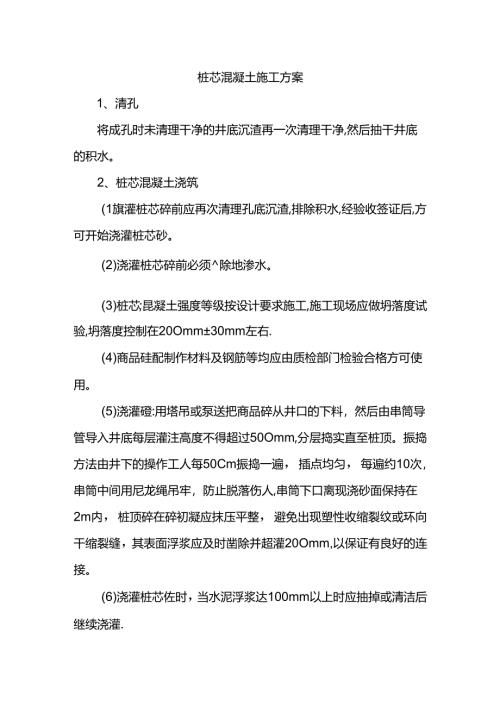

桩芯混凝土施工方案1、清孔将成孔时未清理干净的井底沉渣再一次清理干净,然后抽干井底的积水。2、桩芯混凝土浇筑(1旗灌桩芯碎前应再次清理孔底沉渣,排除积水,经验收签证后,方可开始浇灌桩芯砂。(2)浇灌桩芯碎前必须除地渗水。(3)桩芯;昆凝土强度等级按设计要求施工,施工现场应做坍落度试验,坍落度控制在20Omm±30mm左右.(4)商品硅配制作材料及钢筋等均应由质检部门检验合格方可使用。(5)浇灌磴:用塔吊或泵送把商品碎从井口的下料,然后由串筒导管导入井底每层灌注高度不得超过50Omm,分层捣实直至桩顶。振捣方法由井下的操作工人每50Cm振捣一遍,插点均匀,每遍约10次,串筒中间用尼龙绳吊牢,防止脱落伤人,串筒下口离现浇砂面保持在2m内,桩顶碎在碎初凝应抹压平整,避免出现塑性收缩裂纹或环向干缩裂缝,其表面浮浆应及时凿除并超灌20Omm,以保证有良好的连接。(6)浇灌桩芯佐时,当水泥浮浆达100mm以上时应抽掉或清洁后继续浇灌.(7)桩芯硅浇灌过程中桩芯磴必须一次性浇灌完成。(8脏芯浇灌完成应严格控制每根桩顶标高,并在护壁上刻出标高控制标志。(9)每根桩桩芯每一工作班不小不故一组试件,以备杳验。碎不直接向桩孔内浇灌,应采用串筒分层灌;主每层灌注高度不得超过50Omm,分层捣实直至桩顶。串筒中间用尼龙绳吊牢防止脱落伤人,串筒下口罔现浇碎面保持在2m内,桩顶佐在碎初凝应抹压平整,避免出现塑性收缩裂纹或环向干缩裂缝,其表面浮浆应及时凿除,以保证有良好的连接。(10)桩基;昆凝土达到规定龄期后,应按设计及规范要求进行成桩超声波无蜘检验.
